收藏 分销(赏)

景观绿化填土施工方案.doc

上传人:w****g 文档编号:3879987 上传时间:2024-07-23 格式:DOC 页数:9 大小:43.04KB 下载积分:6 金币
下载 相关 举报

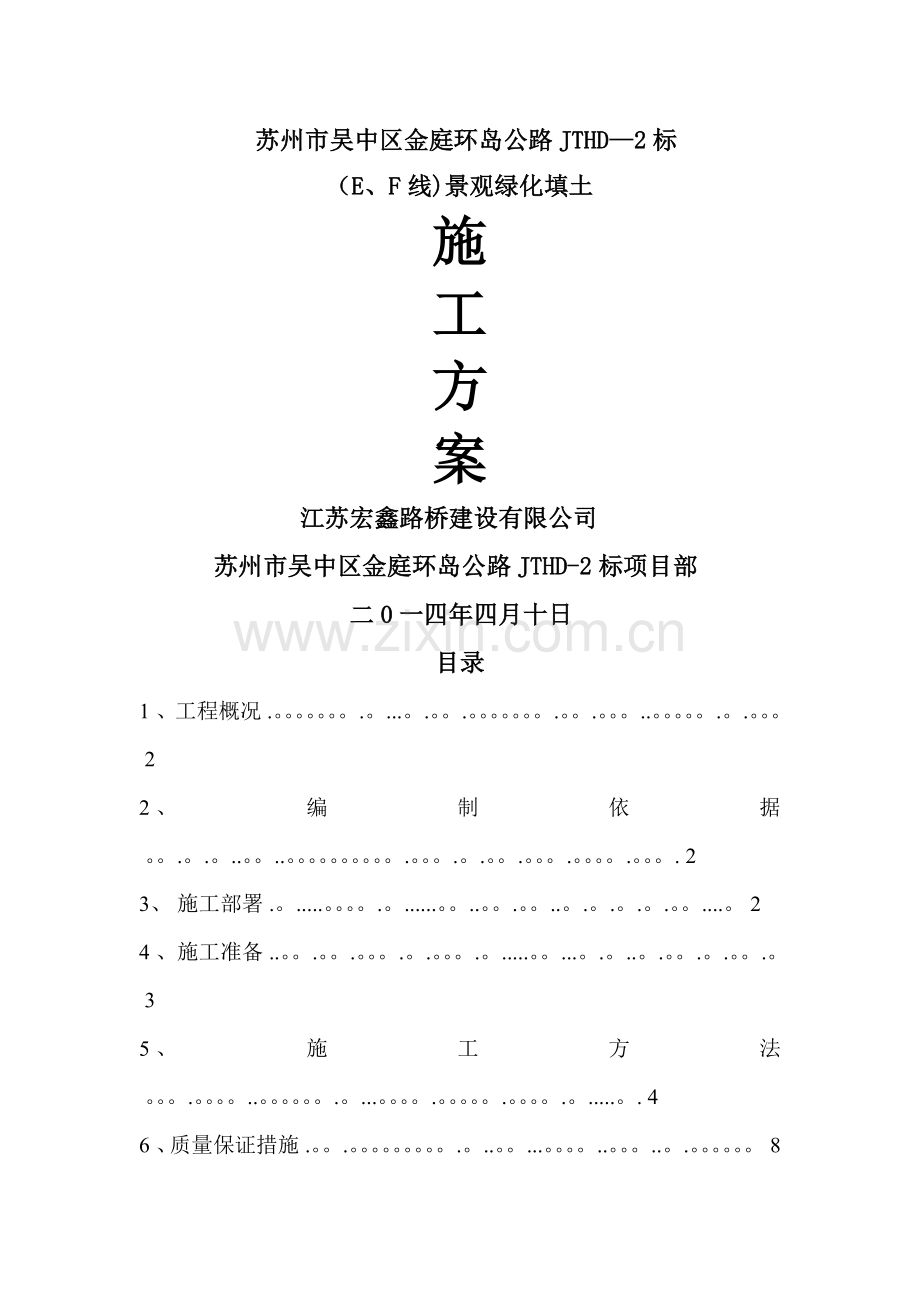

景观绿化填土施工方案.doc_第1页
第1页 / 共9页
景观绿化填土施工方案.doc_第2页
第2页 / 共9页


点击查看更多>>
资源描述

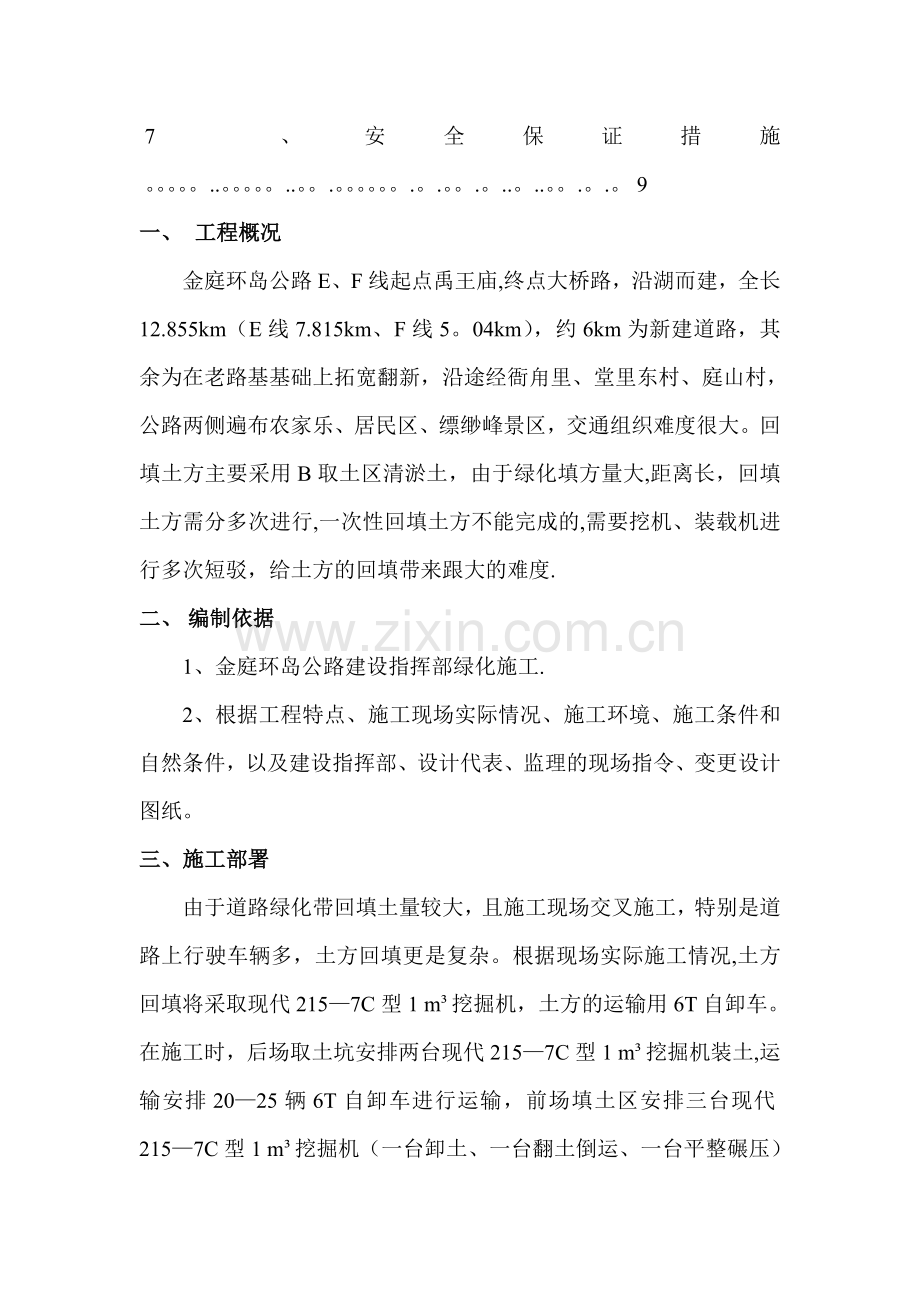

  苏州市吴中区金庭环岛公路JTHD—2标 (E、F线)景观绿化填土 施 工 方 案 江苏宏鑫路桥建设有限公司 苏州市吴中区金庭环岛公路JTHD-2标项目部 二0一四年四月十日 目录 1 、工程概况 .。。。。。。。.。...。.。。.。。。。。。。.。。.。。。..。。。。。.。.。。。 2  2 、编制依据 。。.。.。..。。..。。。。。。。。。。.。。。.。.。。.。。。.。。。。.。。。. 2  3、 施工部署 .。.....。。。。.。......。。..。。.。。..。.。.。.。.。。....。 2  4 、施工准备 ..。。.。。.。。。.。.。。。.。.....。。...。.。..。.。。.。.。。.。 3  5 、施工方法 。。。.。。。。..。。。。。。.。...。。。。.。。。。。.。。。。.。.....。. 4  6 、质量保证措施 .。。.。。。。。。。。。.。..。。...。。。。..。。。..。.。。。。。。 8  7、 安全保证措施 。。。。。..。。。。。..。。.。。。。。。.。.。。.。..。..。。.。.。 9  一、 工程概况  金庭环岛公路E、F线起点禹王庙,终点大桥路,沿湖而建,全长12.855km(E线7.815km、F线5。04km),约6km为新建道路,其余为在老路基基础上拓宽翻新,沿途经衙甪里、堂里东村、庭山村,公路两侧遍布农家乐、居民区、缥缈峰景区,交通组织难度很大。回填土方主要采用B取土区清淤土,由于绿化填方量大,距离长,回填土方需分多次进行,一次性回填土方不能完成的,需要挖机、装载机进行多次短驳,给土方的回填带来跟大的难度. 二、 编制依据  1、金庭环岛公路建设指挥部绿化施工. 2、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件,以及建设指挥部、设计代表、监理的现场指令、变更设计图纸。 三、施工部署  由于道路绿化带回填土量较大,且施工现场交叉施工,特别是道路上行驶车辆多,土方回填更是复杂。根据现场实际施工情况,土方回填将采取现代215—7C型1 m³挖掘机,土方的运输用6T自卸车。在施工时,后场取土坑安排两台现代215—7C型1 m³挖掘机装土,运输安排20—25辆6T自卸车进行运输,前场填土区安排三台现代215—7C型1 m³挖掘机(一台卸土、一台翻土倒运、一台平整碾压)及一台50型装载机配合,方便自卸车在绿化带边卸土方,减少挖机倒运土方的次数.现场每一处至少安排一名人员负责指挥倒土.安排5人配合挖机进行场地平整,安排7人在沿途做好路面保洁、3人在卸土区进行路面清扫,安排一台10T洒水车冲洗路面。 同时做好绿化带基底杂物、地表水的排出施工措施准备。 安排专职安全员2人负责沿线的安全设施安放和巡查工作. 四、施工准备  1、人力、材料、设备的准备  按照施工方案组织好土方施工人员,并进行安全、文明施工教育。  按照机具设备需用计划组织好土方施工所需机械设备、工具的购买、租赁、调配、进场等工作.  施工机具准备:   序号  设备名称  数量  单位  型号  备注  1  1 m³挖机  5 台  现代215-7C型   2 6t自卸汽车  25 台   3  50型装载机  1  台  山推 4 10T洒水车 1 台 冲洗路面  人员准备:  人  员 数量 责   任 技术员 2人 负责土方施工过程中的技术问题,向操作人员进行技术、安全交底,提出材料计划,收集整理有关施工记录资料。 队长 1人 负责组织并安排人员、材料、机具进现场施工,并对施工安全、工程质量、环境及工程进度进行控制. 质检员 1人 施工质量与检查负有责任,发现问题应及时向有关人员反映,并有权责令工程停工。 安全员 2人 对负责监督检查施工现场安全文明工作. 挖机司机 5人 负责挖机操作,进行土方回填及平整工作。 装载机司机 1人 负责装载机操作,倒运土方和路面土方清理。 普工 2人 负责做安全标识. 普工 10人 负责沿路清扫、冲洗。 普工 5人 配合挖机进行场地平整。 材料准备:  合理安排土方进场、组织好现场安全标识所需的材料计划。 2 、技术准备  2.1熟悉好施工规范等依据文件,针对现场地质条件和具体施工条件编制详细全面的施工技术方案,以应对在施工中可能出现的各种问题。并按照土方施工进度制定相应的材料计划、机具设备使用计划等相关文件。  2。2土方开挖之前,队长应熟悉现场实际条件,技术员对班组进行安全技术交底。  3、现场准备  3.1 完成土方作业区域的定位工作,并建立测量控制网。 3。2检查土方施工机具,对机械进行保养维护。  3。3做好现场的电缆及排水管、给水管的保护工作和各项安全工作。  五、 施工方法  本工程土方回填施工取土点在B取土区(EK1+600,取土区内便道500M),采用2台1 m³挖机配合6T自卸汽车装土,进行土方运输.每层的铺土厚度不大于30~50cm.填土利用挖掘机行驶作部分压实工作,卸土推平和压实工作须采取分段交叉进行。 1、工艺流程  土方回填的一般顺序是: 清理坑底原地面杂物、积水→现场倒土→挖机翻挖→分层回填→分层压实→绿地整理、造型 2、土方回填 2。1土方的运输  运输距离较长的,用运输车辆运输.不论是车运人挑,运输路线的组织很重要,明确卸土地点,施工人员随时指点,避免混乱和窝工。使用外来土垫地堆山,运土车辆设专人指挥,卸土的位置准确,否则乱堆乱卸,必然会给下一步施工增加许多不必要的倒运,从而浪费了人力物力.  2。2 土方的回填施工  施工前进行回填土分项工程的技术交底工作,做好标高的抄测和分层厚度标定工作,可设每20米设一处。绿化区域以满足种植要求为原则,依据种植要求,选择合格的种植土进行回填。抄测好填土标高线,并且按要求分好各层回填厚度。本工程填土方工程量较多。所有土方工程均严格按照业主和设计方提供的图纸施工,根据图纸竖向设计要求,确定填土深度。15t自卸汽车从取土区把土方运至填土区,因土壤湿、粘性较大需用挖掘机协助自卸车把土方卸下后,采用挖掘机、平土造型完成。  填土作业采用从下到上分层填土的方法,根据现场土质和机械的压实功能,采用挖掘机碾压密实,确保工程效果。碾压遍数需根据不同要求、分层厚度、回填土的土质含水量、碾压机械等情况来确定,一般为3~4遍.当填土接近设计标高时,测量员要加强测量检查,控制最上一层填土厚度。根据现场土质及现场试压情况留准虚高,使高程符合设计要求.  为了保证填筑的土基在强度和稳定性方面的要求,必须正确选择土料的种类和填筑方法. 在填筑时主要采用取土区清淤土,填土应分层进行,其层厚应根据设计要求,土壤的物理性质,压实等方面的因素确定,一般0。5m适宜。当填方边界有坡面时,应用人工将斜坡开挖面阶梯状,以防填土横向移动。   2.3 地形塑造 首先确定边界线,先在施工图上方把格,再把方格网放到地面上,而后把设计地形等高线和方格网的交点一一标到地面上并打桩,桩木上也要标明桩号及施工标高.堆坡时由于土层不断升高,桩木可能被土埋没,所以桩的长度大于每层填土的高度,土坡不高于5M的,用长竹竿做标高桩,在桩上把每层的标高一切定好,不同层用不同颜色标志,以便识别.较高的山体,分层放线、分层设置标高桩. 填土土料含水量的大小,直接影响到夯实(碾压)质量,在夯实(碾压)前应先试验,以得到符合密实度要求条件下的最优含水量和最少夯实(或碾压)遍数。含水量过小,夯压(碾压)不实;含水量过大,则易成橡皮土。各种土的最优含水量和最大密实度参考数值见表6-55。粘性土料施工含水量与最优含水量之差可控制在—4%~+2%范围内(使用振动碾时,可控制在-6%~+2%范围内)。  土的最优含水量和最大干密度参考表  表6—55  项次 土的种类 变动范围 最优含水量(%)(重量比) 最大干密度(t/m3) 1 砂土 8~12 1。80~1。88 2 粘土 19~23 1。58~1.70 3 粉质粘土 12~15 1。85~1。95 4 粉土 16~22 1。61~1.80  注:1.表中土的最大干密度应以现场实际达到的数字为准;  2.一般性的回填,可不作此项测定。  六、质量保证措施  1、施工前应根据设计总平面图复核测量定位,挖土过程中定期进行复测,校验控制桩的位置何水准点标高.  2、土方回填时,填方土料应符合设计要求,保证填方的强度和稳定性。  3、回填土方前应先清除基底的垃圾、有机物、积水等。  4、回填时应从低到高进行,每层虚铺厚度不得大于50cm,每层压实遍数3~4遍.打夯之前应将填土初平,打夯机依次打夯,均匀分布,不留间隙.  5、填土区如遭水浸泡,应将稀泥清掉后进行下一道工序。  6、填方施工结束后应检查标高、边坡坡度、压实程度等.  7、行车道路每天派人清扫,做好文明施工。  8、填土施工过程中应检查排水措施,每层填筑厚度、含水量控制和压实程序. 9、填方施工结束后应检查标高、边坡坡度、压实程度等. 七、 安全保证措施  1、所有施工人员进场后须经过进场培训和三级安全教育方可上岗操作。 2、严格遵守安全施工规范和机械操作规程,施工人员要持证上岗。 3、施工机械要检验合格才能投入施工。施工过程中加强对机械的维护保养.  4、土方回填时基坑应设围栏和安全标志,非作业人员要离开挖机10m以外,以免挖机移位伤人。  5、土方开挖时应注意对下地管线的保护。  6、遇有下雨、大雾或六级以上的大风等恶劣气候,应停止作业,当风速超过七级或有强台风警报时,应采取有效措施加以防护.  7、由于现场场地较大,现场派专人负责土方的回填速度及运输车辆的进场时间及进场数量,以保证土方能够满足回填土施工速度的需求,同时又不致使现场内堆积过多的土方。  8、大型机械车辆进出场要有专人指挥,保证畅通无阻。卸车后要对车身进行清理或冲洗,避免残留土遗洒,并在现场以外200m运土路线范围内每天派专人定时打扫三遍。  9、现场要保持整洁,无散乱堆土现象,道路要勤洒水,保证无尘土飞扬.
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
