收藏 分销(赏)

坡屋面混凝土施工方案.doc

上传人:丰**** 文档编号:3876375 上传时间:2024-07-23 格式:DOC 页数:4 大小:19.04KB
下载 相关 举报
坡屋面混凝土施工方案.doc_第1页
第1页 / 共4页
坡屋面混凝土施工方案.doc_第2页
第2页 / 共4页
坡屋面混凝土施工方案.doc_第3页
第3页 / 共4页
坡屋面混凝土施工方案.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

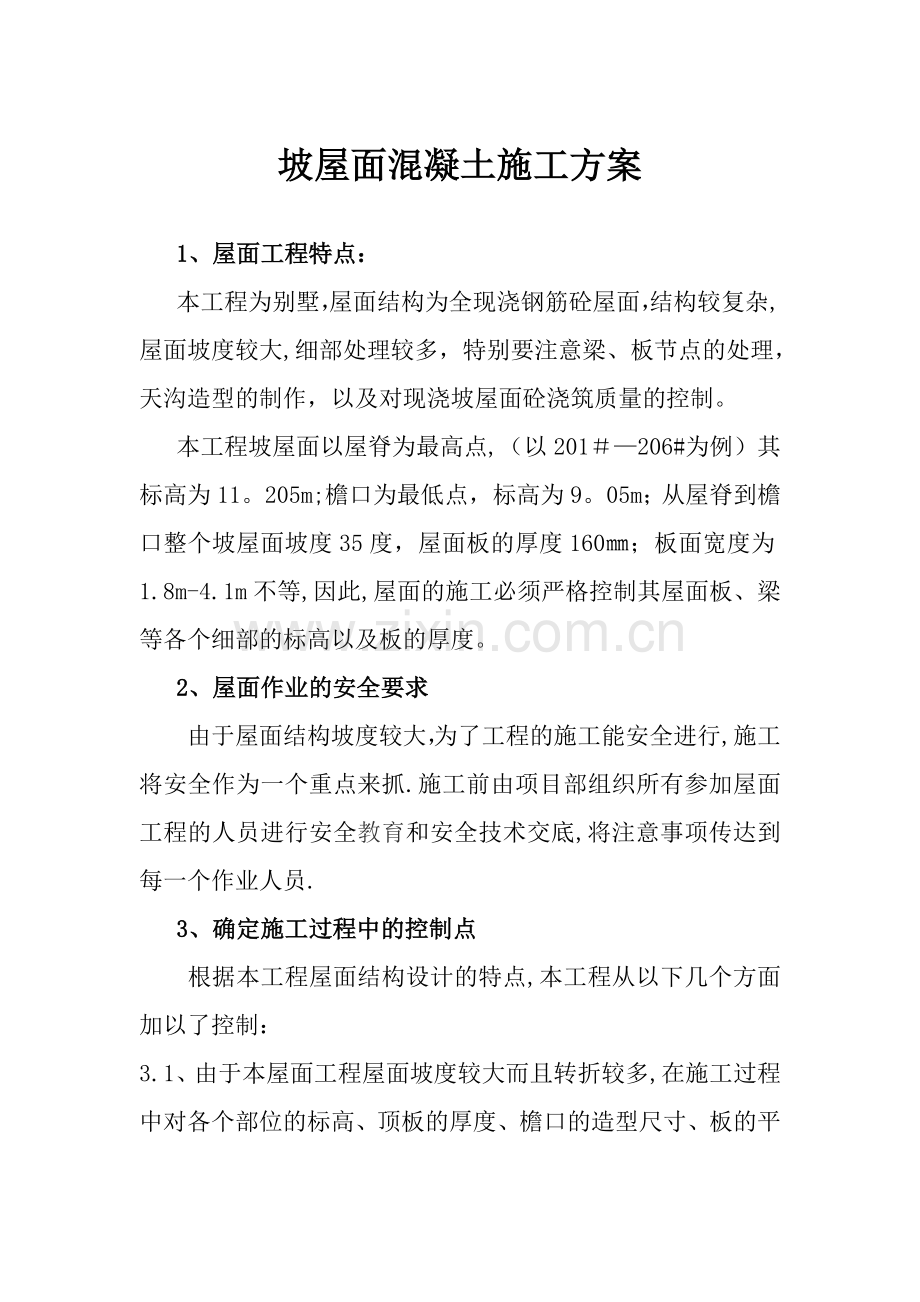

1、坡屋面混凝土施工方案1、屋面工程特点:本工程为别墅,屋面结构为全现浇钢筋砼屋面,结构较复杂,屋面坡度较大,细部处理较多,特别要注意梁、板节点的处理,天沟造型的制作,以及对现浇坡屋面砼浇筑质量的控制。本工程坡屋面以屋脊为最高点,(以201206#为例)其标高为11。205m;檐口为最低点,标高为9。05m;从屋脊到檐口整个坡屋面坡度35度,屋面板的厚度160;板面宽度为1.8m-4.1m不等,因此,屋面的施工必须严格控制其屋面板、梁等各个细部的标高以及板的厚度。2、屋面作业的安全要求由于屋面结构坡度较大,为了工程的施工能安全进行,施工将安全作为一个重点来抓.施工前由项目部组织所有参加屋面工程的人

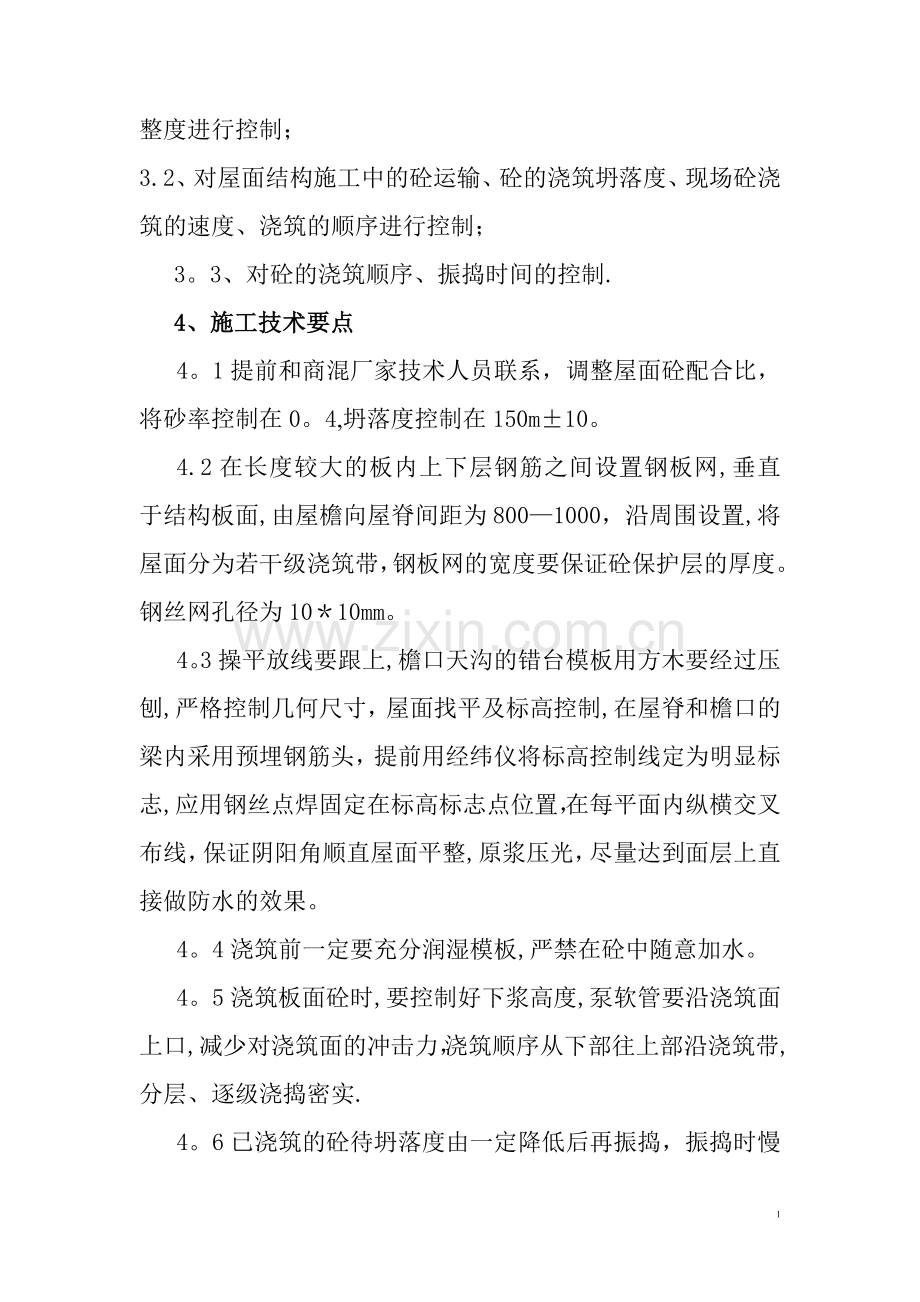

2、员进行安全教育和安全技术交底,将注意事项传达到每一个作业人员.3、确定施工过程中的控制点根据本工程屋面结构设计的特点,本工程从以下几个方面加以了控制:3.1、由于本屋面工程屋面坡度较大而且转折较多,在施工过程中对各个部位的标高、顶板的厚度、檐口的造型尺寸、板的平整度进行控制;3.2、对屋面结构施工中的砼运输、砼的浇筑坍落度、现场砼浇筑的速度、浇筑的顺序进行控制;3。3、对砼的浇筑顺序、振捣时间的控制.4、施工技术要点4。1提前和商混厂家技术人员联系,调整屋面砼配合比,将砂率控制在0。4,坍落度控制在150m10。4.2在长度较大的板内上下层钢筋之间设置钢板网,垂直于结构板面,由屋檐向屋脊间距为

3、8001000,沿周围设置,将屋面分为若干级浇筑带,钢板网的宽度要保证砼保护层的厚度。钢丝网孔径为1010mm。4。3操平放线要跟上,檐口天沟的错台模板用方木要经过压刨,严格控制几何尺寸,屋面找平及标高控制,在屋脊和檐口的梁内采用预埋钢筋头,提前用经纬仪将标高控制线定为明显标志,应用钢丝点焊固定在标高标志点位置,在每平面内纵横交叉布线,保证阴阳角顺直屋面平整,原浆压光,尽量达到面层上直接做防水的效果。4。4浇筑前一定要充分润湿模板,严禁在砼中随意加水。4。5浇筑板面砼时,要控制好下浆高度,泵软管要沿浇筑面上口,减少对浇筑面的冲击力,浇筑顺序从下部往上部沿浇筑带,分层、逐级浇捣密实.4。6已浇筑

4、的砼待坍落度由一定降低后再振捣,振捣时慢插快拔,控制好振捣时间,能够防止因流动性较大振捣时料浆下滑.采用二次振捣技术,先由上而下进行初步平整压实,待终凝前采用平板振动器进行二次振捣,提高砼的密实度。切记,浇筑砼不能贪快! 4.7浇筑时严禁任意留置施工缝,保证每个面连续施工。 4。8砼表面收光后,及时采用塑料薄膜覆盖,并浇水养护. 4.9在屋脊处梁内预埋钢筋,按屋脊的方向每隔1。5m加设一根高于屋脊的呈环状钢筋,便在屋面砼的浇筑以及为后续施工工序的作业人员(防水、找平、保温等)系挂安全带用(在挂瓦前割掉)。5、主要施工工艺及方法5。1本工程屋面砼采用商品砼,输送泵运输。5。2外架搭设高于屋檐1.

5、5m,且紧靠屋檐,高于屋檐部分设置横杆两道,并在其间设置挡板一道。四周满布安全网。5。3在整个屋面结构砼浇筑的过程中,整个屋面砼的浇筑不允许出现冷缝,砼必须一次性浇筑完毕,且不能进行大面积浇筑。5.4浇筑顺序:5。4。1每段屋面砼的浇筑沿屋面以屋脊为分界线两边同时进行,向屋脊处推进交圈。5。4.2人员安排两组作业,两组作业人员同时施工,每组15人,实行两班倒,连续施工。5。4.3第一组人员从屋脊外环线的屋檐处以宽为800mm的环线按顺时针进行砼浇筑,并在最初浇筑的砼初凝前进行交圈,然后按宽为1000mm的环线进行第二圈的浇筑,逐渐向屋脊靠近;在第一组人员进行砼浇筑的同时,第二组人员从屋脊内环线

6、的屋檐处以宽为800mm的环线按逆时针进行砼浇筑,并也在最初浇筑的砼初凝前进行交圈,然后按宽为1000mm的环线进行第二圈的浇筑,逐级向屋脊靠近,在屋脊处进行交圈封闭,完成整个屋面砼的浇筑施工。5.3。4因屋面的坡度较大,操作人员根本无法在屋面上站稳,为了保证操作人员的安全,操作人员必须系好安全带,安全带系在屋脊处专门设置的钢筋环上,当完成一处时,在换系在相邻的钢筋弯环上。5.4为了充分保证砼的浇筑质量,在砼浇筑前,配置好插入式振捣器4台(备用2台);轻型平板振动器2台;屋面砼养护、保温等材料准备齐全。5。5项目部组织有关人员最后一次进行检查和控制、调整模板、钢筋、保护层和预埋件等尺寸、规格、数量和位置,经检查合格后,才进行砼浇筑。5.6砼浇筑后为保证砼表面出现干缩裂缝,在砼浇筑后12小时以内进行养护。砼表面采用塑料薄膜覆盖养护。3

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
