收藏 分销(赏)

二期模板施工方案剖析.doc

上传人:快乐****生活 文档编号:3871263 上传时间:2024-07-23 格式:DOC 页数:21 大小:177.04KB 下载积分:10 金币
下载 相关 举报
二期模板施工方案剖析.doc_第1页
第1页 / 共21页
二期模板施工方案剖析.doc_第2页
第2页 / 共21页


点击查看更多>>
资源描述

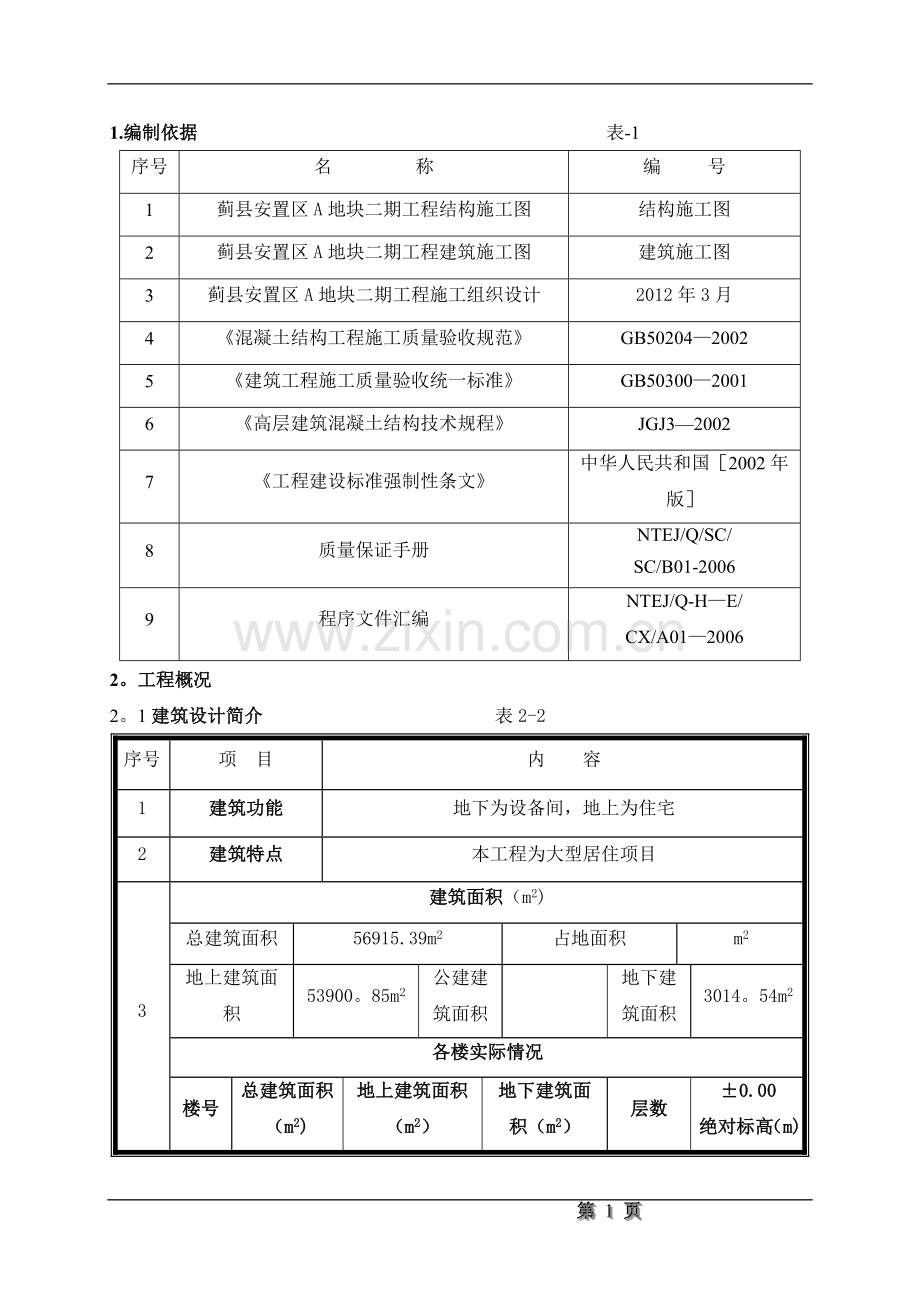

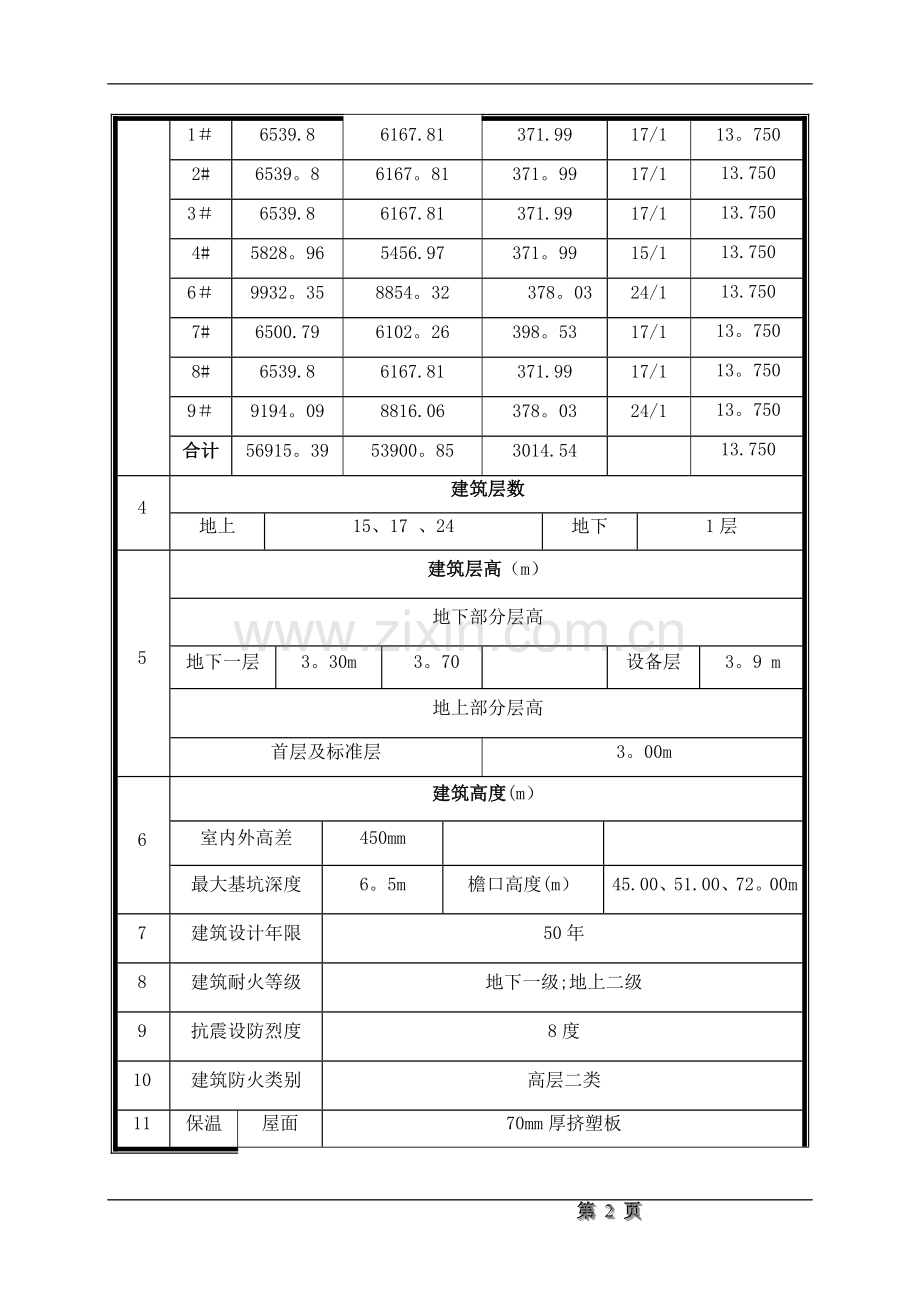

1.编制依据 表-1 序号 名 称 编 号 1 蓟县安置区A地块二期工程结构施工图 结构施工图 2 蓟县安置区A地块二期工程建筑施工图 建筑施工图 3 蓟县安置区A地块二期工程施工组织设计 2012年3月 4 《混凝土结构工程施工质量验收规范》 GB50204—2002 5 《建筑工程施工质量验收统一标准》 GB50300—2001 6 《高层建筑混凝土结构技术规程》 JGJ3—2002 7 《工程建设标准强制性条文》 中华人民共和国[2002年版] 8 质量保证手册 NTEJ/Q/SC/ SC/B01-2006 9 程序文件汇编 NTEJ/Q-H—E/ CX/A01—2006 2。工程概况 2。1建筑设计简介 表2-2 序号 项 目 内 容 1 建筑功能 地下为设备间,地上为住宅 2 建筑特点 本工程为大型居住项目 3 建筑面积(m2) 总建筑面积 56915.39m2 占地面积 m2 地上建筑面积 53900。85m2 公建建筑面积 地下建筑面积 3014。54m2 各楼实际情况 楼号 总建筑面积(m2) 地上建筑面积(m2) 地下建筑面积(m2) 层数 ±0.00 绝对标高(m) 1# 6539.8 6167.81 371.99 17/1 13。750 2# 6539。8 6167。81 371。99 17/1 13.750 3# 6539.8 6167.81 371.99 17/1 13.750 4# 5828。96 5456.97 371。99 15/1 13.750 6# 9932。35 8854。32 378。03 24/1 13.750 7# 6500.79 6102。26 398。53 17/1 13。750 8# 6539.8 6167.81 371.99 17/1 13。750 9# 9194。09 8816.06 378。03 24/1 13。750 合计 56915。39 53900。85 3014.54 13.750 4 建筑层数 地上 15、17 、24 地下 1层 5 建筑层高(m) 地下部分层高 地下一层 3。30m 3。70 设备层 3。9 m 地上部分层高 首层及标准层 3。00m 6 建筑高度(m) 室内外高差 450mm 最大基坑深度 6。5m 檐口高度(m) 45.00、51.00、72。00m 7 建筑设计年限 50年 8 建筑耐火等级 地下一级;地上二级 9 抗震设防烈度 8度 10 建筑防火类别 高层二类 11 保温 屋面 70mm厚挤塑板 外墙 80mm厚岩棉板 12 墙体 地下室 外墙:外墙分别为300mm厚防水钢筋混凝土墙 内墙:钢筋混凝土墙 主体部分 外墙、内墙除钢筋砼墙外卫生间和地下室为轻集料砼砌块,其他为蒸压加气混凝土砌块. 13 屋面 3+3厚SBS改性沥青防水卷材 14 外装修 外墙装修 外墙保温板外干挂石材、涂料 15 门窗工程 外门窗为断桥铝合金,玻璃采用双层中空透明玻璃; 门为单元电子门、每户防盗防火门、地下室防火门 16 内装修 顶棚工程 地下室、卫生间为水泥砂浆 其他为水泥石灰砂浆、刷涂料 楼地面工程 水泥砂浆地面 防水砂浆(管道井、卫生间、地下室、水箱间) 铺地砖楼面 细石混凝土楼面 内墙装修 ① 石灰砂浆 ② 水泥砂浆 剔脚、墙裙 ① 水泥剔脚 ② 地砖剔脚 楼梯 ①水泥砂浆 17 防水工程 地下室 基础及外墙为钢筋混凝土自防水,基础防水等级为≥P6,外侧铺(贴)4mm厚SBS改性沥青防水卷材. 卫生间等地面和墙面 聚氨脂防水涂料,涂膜厚度大于1。5mm,卫生间、淋浴间沿四周墙面高起150 mm. 屋面防水 3+3mm厚SBS改性沥青防水卷材 集水坑、水池 同底板 屋面防水等级 Ⅱ级 18 防火 防火分区 每层为一个防火分区,每个分区均设有自动灭火系统和火灾自动报警系统。居住小区设有消防车道。 2。3结构设计简介 表2-3 序号 项 目 内 容 1 结构形式 结构形式 基础结构形式 钻孔灌注桩基础 主体结构形式 钢筋砼剪力墙结构 屋盖结构形式 现浇钢筋混凝土 2 土质、水位 土质分层情况(自上而下) 粘质土层,粉质粘土层;砂质粘土层。 地下水位标高 —7。000m(相对标高) 4 地下防水 结构自防水 P6防水混凝土自防水 材料防水 4mm厚SBS改性沥青防水卷材。 构造防水 水平施工缝为止水钢板 5 混凝土强度等级分布 基础垫层 C15 地下室外墙和基础底板抗渗等级为P6 基础底板 C35、C30 楼梯、剪力墙 (墙体、暗柱、连梁) 6#、9#—1—4层为C40、5—7层为C35、8-24层为C30;其他—1—3层为C35、4—17层为C30 构造柱、圈梁、过梁 C20 6 钢筋类别 HPB235级、HRB400级 7 钢筋接头形式 搭接焊、电渣压力焊、绑扎搭接 8 结构断面尺寸(mm) 基础底板厚度 400 外墙厚度 350、300、250 内墙厚度 200、250 楼板厚度 100、120、160 9 楼梯结构形式 全现浇 10 建筑沉降观测 不大于50mm 2.3结构平面图 2.3。1基础工程施工平面布置图(附图一) 2.3.2结构工程施工平面布置图(附图二) 2。3.3装修工程施工平面布置图(附图三) 3。施工安排 3.1各施工部位工期要求 表—4 序号 项 目 具体时间 1 地下室到±0.00 2012年3月10日~2012年4月13日 2 二层到主体封顶 2012年4月14日~2012年10月10日 3 竣工 2013年5月31日 3.2劳动组织及职责分工 管理层负责人 表—5 序号 姓 名 职 务 责 职 1 王培众 项目经理 全面负责 2 李平 常务副经理 全面负责 3 张国强 副经理 生产协调 4 王博 总工 5 张乾胜 安全经理 现场 4。施工准备 4。1技术准备 4.1。1熟悉、审查图纸 根据公司贯标程序文件《图纸审查管理办法》进行内部图纸初审、会审,组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致.对审查出来的疑点去设计院办理一次性洽商,对图纸中的难点进行认真分析讨论,提出解决问题的最佳办法. 4。1。2 对施工班组进行技术交底和安全技术培训,加强队伍的技术素质. 4。2机具准备 表-6 序号 机具名称 单位 数量 1 塔 吊 台 5 2 电锯 台 5 3 压刨机 台 5 4 卸料平台 具 8 4.3材料准备 主要周转材料用量一览表 表-7 序 号 名 称 规 格 单 位 数 量 备 注 1 竹胶板 δ=12mm m2 8000 用于墙模 2 多层板 δ=12mm m2 12000 用于顶板、梁 3 木方 50×100 m3 1900 用于墙、梁、板、柱 4 木方 100×100 m3 900 用于梁、板 5 碗扣立管 2.4米 根 38000 用于顶板 6 碗扣拉管 1.15米 根 52000 用于顶板 7 木跳板 4000×250×50 块 1200 用于绑筋、支模、外架 8 脚手钢管 Φ48×3.5 m 68000 用于支模、外架 9 扣件 / 只 28000 用于墙、柱、顶板、外架 10 可调支撑 / 支 76000 用于墙、柱、顶板支模 4。4计划准备 根据施工总进度计划排出行之有效、切合现场的单项进度计划。 4。5模板加工及堆场 根据总平面布置图,在现场各楼设置一个木工加工场,组织人员搭设钢架木工棚。本工程木模板由现场加工:依据图纸、方案、交底、洽商、现场实际尺寸等画出班组施工范围内模板拼装图(模板翻样图),经项目工程部审核后交现场施工。根据现场特点,配好的墙模和顶板模应及时吊运到现场. 加工场地用钢管围挡隔开,在木模板堆放区放置足够数量的灭火器. 5。主要施工方法及措施 5.1流水段划分 本工程每层的面积较小,所以只竖向划分流水段,各栋楼之间为流水段。 5。2 模板及支撑的施工工艺: 5。2。1设计要求 按清水混凝土的要求进行模板设计,在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。 5.2。2施工工艺 (1)地下室底板模板: a、底板四周采用240砖模,电梯井坑和集水坑外侧采用120mm后的砖模、里侧采用竹胶模,其他均采用竹胶模和多层板模板进行支设。根据设计要求,地下室外墙水平施工缝留设在底板面向上400mm处,施工时留置止水板。底板施工时不留施工缝,一次性浇筑。 b、砖模 底板四周采用砖模,在底板垫层上进行砌筑。底板防水卷材卷到砖模上,翻到外面,贴好后,在砖模上口增加2皮砖压住卷材。砖模采用MU10红砖砌筑,砂浆采用M5水泥砂浆.内侧面用1:2。5水泥砂浆抹平,砖模厚度240mm。钢筋绑扎后底板混凝土浇筑前用50×100mm木方在外侧支撑加强. c、集水坑模板采用木框竹胶板详见下图: 电梯井坑、集水坑等外模用120mm厚红砖砌筑,芯模用木胶合板和木方制作成筒模,在底部留有观察口。钢筋绑扎完成后,用塔吊将筒模吊到安装部位安装,在混凝土浇筑前压上配重,防止上浮。 底板集水坑、电梯井坑筒模见下图: (2)地下室墙体模板 a、地下室墙体及暗柱模板 地下室墙体采用竹胶模和100*50木方,先用木方把竹胶板组合成一体,,对应的主、次龙骨选用2Φ48×4.0m钢管,次龙骨间距500mm,主龙骨间距500mm(起步200mm,以上一道500mm,其余间距500mm),穿墙螺栓为M18。竹胶模使用前模板表面清理,涂刷隔离剂,严禁隔离剂沾污钢筋或混凝土接槎处。加固通过在双钢管处打孔拉结穿墙螺栓@500,用“3”型卡子固定在双钢管上。斜向用钢管+U 托进行@500加固以保证其稳定,外墙和临空墙螺栓采用止水螺栓,内墙采用普通可回收螺栓加固以保证其稳定,外墙外侧模支顶在坑壁(支顶处加木方垫木).地下室外墙和临空墙用Φ18对拉螺栓带60×60×3的止水片,端头带小木块限位片,以防地下水从对拉螺栓渗入墙内(见下图).对拉螺栓水平间距同双钢管竖楞,竖向间距同Φ48钢管水平背楞间距,最下面三道对拉螺栓两侧加双螺母. 支模后,要求木工班组和工长及质检员认真检查支模质量情况,填写好《模板分项工程质量检验批记录表》,明确责任。 b、门洞模板:墙体门窗洞的模板采用工具式模匣,木方支撑,角部设铁三角转角调节件,窗模板下侧设放气孔详见下图: (3)地下室顶板及梁模板: 地下室顶板模板采用12mm厚木胶合板, 50mm×100mm 木方做次龙骨,中心间距300mm;100mm×100mm木方作主龙骨。支撑体系采用φ48@900碗口架加调节头,下铺100×100mm×350木方,扣式螺旋钢管顶撑现场满堂拼制。第一道横杆距地200mm,以上每1200mm一道,立底杆、顶撑加可调托撑。 顶板模板施工时注意以下几点: 1)横板支撑钢管必须在楼面弹线下垫木方100mm×100mm×350mm; 2)碗口架搭设横平竖直,纵横连通,上下层支顶位置一致,连接件需连接牢固,水平拉撑连通; 3)模板第一排次楞木方需紧靠墙板,如有缝隙用密封条封孔; 4)顶板模板支设,下部支撑用满堂红架子,立杆上加U型托调整标高,支撑下垫木方.顶板纵横格栅用压刨刨成同样规格,并拉通线找平.特别是四周的格栅,弹线保持在同一标高上,板与格栅用50mm长钉子固定,格栅间距300mm.铺设四周模板时,与墙齐平,加密封条,避免墙体“吃模",板模周转使用时,将表面的水泥砂浆清理干净,涂刷脱模剂,对变形和四周破损的模板及时修整和更换,以确保接缝严密,板面平整.详见下图: 顶板梁支模:12mm厚木胶合板,50×100mm木方纵向布置,间距250~300mm。横向支承为Φ48钢管,见下图所示: (4)楼梯: 楼梯模板按楼梯详图用木胶合板及木板配置。楼梯段模板由底模、外帮板、踏步侧板、反三角木等组成。踏步侧板钉在外帮板和反三角木上,外帮板宽度为梯段板厚及踏步之和,长度根据梯段长度确定。在外帮板内侧划出踏步形状和尺寸,并在踏步高度线一侧留出踏步侧板厚度(15mm)钉上木方,用于固定踏步侧板。反三角木是由若干三角木板钉在方木上,三角木板两直角边长分别等于踏步的宽和高,每一梯段反三角木配置一块.支撑还是采用钢管和碗口架支撑,12mm厚胶合板作面板,木方作楞。 楼梯模板采用钢管支撑50×100mm背楞及12mm厚竹胶板详见下图: (5)±0.000以上墙体: a、采用的材料与地下部分相同,施工方法也基本相同,只是在外墙拉结上用可周转的Φ16普通螺栓,加塑料套管. b。 拐角处节点处理:墙体拐角处和纵横墙体相交处布置阴阳角模和插板,阴角模尺寸控制在200mm左右,以方便施工;阴角模带竖边框与模板连接,以保证角模面板与模板贴严。 阳角模和插板通过竖边楞与模板连接。为保证混凝土成型效果,设计阳角模和插板连接件,连接件的长度每边比模板大70mm,用φ16的勾头螺栓将连接件连在阳角模和插板的横楞上. c. 连墙暗柱节点:连墙暗柱节点内墙采用带穿墙螺栓的“W"型异形阳角模,外模采用带穿墙螺栓的阳角模.内外模之间通过φ16的穿墙螺栓相互拉接。 d. 楼、电梯间墙体模板:由于本工程层高不高,平面尺寸小,故把电梯设计成筒模。 (6)、±0.000以上楼板及楼梯: 同地下部分。 (7)、隔离剂的选用 根据以往创杯经验:选用油性脱模剂用于大模,水性脱模剂用于顶板;复膜多层模板清理干净不涂任何脱模剂。表面清理,涂刷隔离剂,严禁隔离剂沾污钢筋或混凝土接槎处. 5。3、模板的加工与制作 5。3。1、对模板的加工要求主要技术参数及质量标准 多层板及竹胶板采用专用切割机裁割,防止毛边、飞边、破茬.竹胶板裁口处用封边漆保护,以防止裁口处再生毛边膨胀松散变形,多层板及竹胶板采用12厚,背楞为50×100mm及100×100mm木方。 5。3。2、对加工品的管理和验收 木模板在工地现场进行加工,木工加工组根据模板翻样图施工,加工成品后,首先由加工组进行自检,发现问题及时整改。 质检员对成品再进行专检,使模板的允许偏差控制在规定的范围以内。 使用前支模组对加工成品再进行交接检,影响使用的立即返回整修。 5.4模板的安装 5.4。1模板安装的一般要求 ①模板组装要严格按照模板配板图尺寸拼装成整体,模板在现场拼装时,要控制好相邻板面之间拼缝,如拼缝不严或局部挠曲,应及时修整或加海绵条等措施,两板接头处要加设卡子,以防漏浆,拼装完成后用钢丝把模板和竖向钢管绑扎牢固,以保持模板的整体性。拼装要求详见下表。模板拼缝处等措施. 拼装的精度要求一览表 表—8 序号 项 目 允许偏差 1 两块模板之间拼缝 ≤1 2 相邻模板之间高低差 ≤1 3 模板平整度 ≤2 4 模板平面尺寸偏差 ±3 ②模板定位 当底板或顶板混凝土浇筑完毕并具有一定强度(≥1。2MPa),即用手按不松软、无痕迹,方可上人开始进行轴线投测。根据轴线位置放出墙柱截面位置尺寸线、模板500mm控制线、门洞口线和标高线,施工前这些线必须到位,以便于模板的安装和校正。 ③模板的支设 模板支设前用空压机将楼面清理干净.不得有积水、杂物,并将施工缝表面浮浆剔除,用水冲净.所有内侧模板必须刷油性脱模剂。 ④平台模板起拱时,应中间起拱,起拱高度为15mm,四周不起拱。 5。4。2、模板安装 5。4。2。1、顶板模板的安装顺序及技术要求 (1)安装顺序 竖向模板拆除→楼层清理→弹楼面支撑线→垫50×100木方→安装@1200碗扣架式调节杆→铺100×100主龙骨→铺50×100副龙骨→铺12厚竹胶板、板缝用海绵条贴严 按结构50线拉线对板面进行高差调节→剔除竖向墙体砼软弱层→吹扫板面垃圾 验收 (2)技术要求 碗扣脚手架上口可调托必须支平,下侧铺设跳板,增大楼面受压面积,上部铺设100×100mm木方. 主龙骨沿房间的短向,次龙骨沿房间的长向,主龙骨间距为1200mm,次龙骨间距为300mm。纵横格栅拉通线找平,特别是四周的格栅,保持在同一标高上,模板第一排支楞次方需紧靠墙板,如有缝隙用密封条封孔;板与格栅用50mm长钉子固定,间距为300mm,铺设四周模板时,与墙接触的木胶合板周边贴密封条,避免漏浆. 板模每次周转使用前,将表面的水泥浆清理干净,对变形和四周破损的模板及时修整和更换以确保接缝严密,板面平整;楼面模板严禁刷油性脱模剂,要刷水性脱模剂,水性脱模剂雨天具有遮盖措施,防止被雨水冲洗,脱模剂涂刷前必须把模板上水和杂物清理干净. 跨度大于4m的板起拱度高度为15mm,板铺设完成后,拉线检查标高.检查校正后,清理板面杂物;报监理进行验收. 5。4。2。2、墙板的安装顺序及技术要求 (1)安装顺序 弹模板就位线 → 做砂浆找平层 → 合模前钢筋隐检 → 安放角模 →安装内模 → 安装穿墙螺栓 → 安装外模固定 → 调整模板垂直度 → 预检 →浇筑混凝土 → 拆模清理 (2)技术要求 a、脱模剂的涂刷:模板安装前清净板面,并涂刷好隔离剂,墙模用油性【机油:柴油(2:8)】脱模剂涂刷均匀,在大模吊装前,用干净砂布条擦干净. b、模板安装前弹出模板就位线,模板吊装前,距墙身3mm 的位置贴上海绵条,海绵条顺直、接头严密、粘贴牢固;模板就位校正后,经验收合格,对模板下口边用水泥砂浆做钝角,以防止模板穿墙螺栓高低错位及模板下口漏浆。 c、每个房间模板组装顺序,每一块模板安装前,先将每个房间的4 个角模安装牢固就位,阴角模企口上贴好海绵条。角模、平模就位后,用斜支撑调整模板位置及垂直度。 d、在顶板上放出墙边线、模板边线、50控制线、门窗洞口定位控制线;在外墙上放出阳角控制线以及弹出楼梯起、止步线及墙体50线,并经专业工程师验收合格。 e、模板吊运至指定位置,距地0.5m左右,在模板两侧用两根撬棒抵住模板控制线使模板沿撬棒落下,再用撬棒对模板进行微调,直至完全对线。 f、按模板控制线将一侧模板吊入就位,用斜支撑临时顶支;再将另一侧模板吊入就位,按线调整后穿入穿墙螺栓,加Ф48钢管水平背楞拉接固定. g、模板几何尺寸必须正确、四角方正,长度误差小于2mm;模板的拼缝宽度不大于2mm、无错台现象,平整度小于2mm;模板垂直度不大于4mm。 (3)墙体模板施工注意事项 a、拆模时,混凝土强度遵照GB50204—2002 有关规定,不得提前松动对拉螺栓,根据天气、温度掌握、控制在混凝土初凝后即可拆模,但不得超过时间过长. b、拆模时,不得使用大锤,以防止模板碰撞墙体开裂及损坏模板,如拆除困难,可用撬棒从模板底部撬动。 c、模板起吊时,保证模板与墙体的距离,防止模板碰撞刚打完的墙体. d、模板堆放时要保证模板倾角为70°~80°,不得将模板堆放在施工层上,防止模板在风荷载作用下倾覆。模板堆放地要平整,不得堆放在松土上及坑洼不平处。 5.4.2。3特殊部位模板安装 ①电梯井及集水坑模板,±0。000以上电梯井筒模板采用钢模: 模板采用12厚竹胶板和50×100mm木方,木方间距为200mm,内用钢管+U型托对顶支撑,对顶钢管间距600mm,加两道斜撑,模板底部用钢丝网铺一道,防止底部混凝土上浮,钢丝网卷上积水坑及电梯井两边各15cm。模板底部打眼用钢丝与底板上铁拉接,并在四角用铁丝和地锚连接,以防浇筑混凝土时模板上浮。为防止模板整体位移,在集水坑四周,利用底板钢筋做依托,以钢筋头焊接,上下口顶死模板,不得有缝隙。 ②楼梯模板: 地下楼梯踏步模板采用50mm×100mm 方木与12厚竹胶板制作而成,背面通过方木连接成整体,碗口架钢管支撑。楼梯模板底模采用12mm 厚竹胶板,侧模采用5cm 厚木板,踏步立模采用12mm 厚竹胶合板,施工前根据实际层高放样,先安装休息平台梁模板,再安装楼梯模板斜楞,然后铺设楼梯底模,安装外帮侧模和踏步模板。安装模板时要特别注意斜向支柱(斜撑)的固定,防止浇筑混凝土时模板移动.地上楼梯踏步模板采用钢大模板,其余同地下楼梯支设. ③门窗模板: 门窗洞口模板用12厚竹胶板制作成工具式模匣。为防止模板跑位用顶模撑顶死,注意模板四周的钢筋保护层情况,水平支撑间距控制在600mm 以内,每面不少于3 道。在门洞部加设45°的斜撑,以确保洞口的侧模刚度,在斜撑上设水平拉杆,以增强整体刚度.角部设铁三角转角调节件,以加强模匣的整体刚度和稳固性。 ④预留洞模板: 在顶板上用油漆做好标记,用铁钉在模板四周加以固定,浇筑混凝土时派专人看护,混凝土收光初凝时扶动模板,以利最后拆除。 ⑤顶板模板阴角: 顶板模板阴角处用方木顶撑,并用钢管架和钩头螺栓紧固在混凝土墙上,四周用海绵条粘结严密,保证阴角成型后不漏浆,在一条直线上,碗口立杆安装时注意上下对齐。 5。5、模板拆除 5。5。1模板拆除的一般规定 a、模板拆除根据现场同条件的试块指导强度,符合设计要求的百分率后,由技术人员发放拆模通知书后,方可拆模。 ①在拆除侧模时,混凝土强度要达到1.2MPa(依据拆模试块强度而定),保证其表面及棱角不因拆除模板而受损后方可拆除。 ②拆除底模时,其混凝土强度必须符合下表规定后方可拆除。且必须有75%、100%同条件试块试压的试验报告。 混凝土强度等级 表-9 结构类型 结构跨度(m) 按设计的混凝土强度标准值的百分率(%) 板 ≤2 ≥50 >2,≤8 ≥75 〉8 ≥100 梁 ≤8 ≥75 〉8 ≥100 悬臂构件 —— ≥100 b、拆除模板的顺序与安装模板顺序相反,先支的模板后拆,后支的先拆. 5。5。2、模板的拆除顺序及技术要点: 5。5.2。1、墙模拆除 砼浇筑完毕12—15小时后→松开螺栓(止水螺栓割除)→分部拆除水平支撑→用塔吊运出一侧墙模 →拆除阴角模板→清运模板及垃圾 5.5。2。2、顶板模板的拆除 100%、75%同条件试块试压通过→拆除支撑水平连接杆→逐根拆除模板支撑→ 逐块撬除顶板模板→支设楼板附加支撑上下设50×100×800垫木→清运模板及垃圾 6。质量标准 6。1 进场模板质量标准: 6。1。1 技术性能必须符合相关质量标准(通过收存、检查进场木板材出厂合格证和检测报告来检验)。 6.1。2 外观质量检查标准(通过观察检验) 任意部位不得有腐朽、霉斑、鼓泡. 不得有板边缺损、起毛。 每平方米单板脱胶不大于0.001m2。 每平方米污染面积不大于0。005m2 。 6。1.3 规格尺寸标准 厚度检测方法:用钢卷尺在距板边20mm 处,长短边分别测3点、1点,取8点平均值;各测点与平均值差为偏差。 长、宽检测方法:用钢卷尺在距板边100mm 处分别测量每张板长、宽各2点,取平均值。 对角线差检测方法:用钢卷尺测量两对角线之差。 翘曲度检测方法:用钢直尺量对角线长度,并用楔形塞尺(或钢卷尺)量钢直尺与板面间最大弦高,后者与前者的比值为翘曲度。 6。2 模板安装质量要求 必须符合《混凝土结构工程施工及验收规范》(GB 50204—2002)及相关规范要求。即“模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载”。 6.2.1 主控项目 (1)安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力或加设支架;上下层支架的立柱应对准,并铺设垫板。 检查数量:全数检查。 检验方法:对照模板设计文件和施工技术方案观察。 (2)在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。 检查数量:全数检查. 检验方法:观察。 6.2。2 一般项目 (1)模板安装应满足下列要求: 1)模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水; 2)模板与混凝土的接触面应清理干净并涂刷隔离剂; 3)浇筑混凝土前,模板内的杂物应清理干净; 检查数量:全数检查。 检验方法:观察。 (2)对跨度不小于4m 的现浇钢筋混凝土梁、板,其模板应按要求起拱. 检查数量:按规范要求的检验批(在同一检验批内,对梁,应抽查构件数量的10%,且不应少于3 件;对板,应按有代表性的自然间抽查10%,且不得小于3 间。) 检验方法:水准仪或拉线、钢尺检查. (3)固定在模板上的预埋件、预留孔洞均不得遗漏,且应安装牢固,其偏差应符合下表的规定。 检查数量:按规范要求的检验批(对梁、柱,应抽查构件数量的10%,且不应少于3 件;对墙和板,应按有代表性的自然间抽查10%,且不得小于3 间)。 6.2.3 现浇结构模板安装的偏差应符合下表的规定. 检查数量:按规范要求的检验批(对梁、柱,应抽查构件数量的10%,且不应少于3 件;对墙和板,应按有代表性的自然间抽查10%,且不得小于3 间). 现浇结构模板安装允许偏差和检验方法见下表: 模板安装允许偏差和检验方法 表—10 序号 项 目 允许偏差(mm) 检查方法 1 轴线位移 柱、墙、梁 3 尺量 2 底模上表面标高 ±3 水准仪或拉线、尺量 3 截面模内尺寸 基础 ±5 尺量 柱、墙、梁 ±3 4 层高垂直度 层高不大于5m 3 经纬仪或拉线、尺量 层高大于5m 5 5 相邻两板表面高低差 2 尺量 6 表面平整度 2 靠尺、塞尺 7 阴阳角 方正 2 方尺、塞尺 垂直 2 线尺 8 预埋铁件中心线位移 2 尺量 9 预埋管、螺栓 中心线位移 - 拉线、尺量 螺栓外露长度 5、-0 10 预留孔洞 中心线位移 5 尺寸 5、0 11 插筋 中心线位移 5 尺量 外露尺寸 +10,-0 6.2.4 模板垂直度控制 (1)对模板垂直度严格控制,在模板安装就位前,必须对每一块模板线进 行复测,无误后,方可模板安装。 (2)模板拼装配合,工长及质检员逐一检查模板垂直度,确保垂直度不超 过3mm,平整度不超过2mm; (3)模板就位前,检查顶模棍位置、间距是否满足要求. 6.2。5 顶板模板标高控制 每层顶板抄测标高控制点,测量抄出柱筋上的50线,根据板厚拉线进行整平。 6。2。6 模板的变形控制 (1)墙模支设前,竖向梯子筋上,焊接顶模棍(墙厚每边减少1mm)。 (2)浇筑混凝土时,做分层尺竿,并配好照明,分层浇筑,层高控制在500以内,严防振捣不实或过振,使模板变形. (3)门窗洞口处对称下混凝土; (4)模板支立后,拉水平、竖向通线,保证混凝土浇筑时易观察模板变形,跑位; (5)浇筑前认真检查螺栓、顶撑及斜撑是否松动; (6)模板支设时,禁止模板与脚手架拉结. 6.2。7 模板的拼缝、接头 模板拼缝、接头不密实时,用塑料密封条堵塞. 6。2。8 窗洞口模板 在窗台模板下口中间留置2 个排气孔,以防混凝土浇筑时产生窝气,造成混凝土浇筑不密实。 6。2。9 清扫口的留置 楼梯模板清扫口留在平台梁下口,清扫口50×100 洞,以便用空压机清扫模内的杂物,清理干净后,用木胶合板背订木方固定. 6.2.10 跨度小于4m 不考虑,4~6m 的板起拱10mm;跨度大于6m 的板起拱15mm。 6。2.11 与安装配合 合模前与钢筋、水、电安装等工种协调配合,合模通知书发放后方可合模。 6.2。12 混凝土浇筑时,所有墙板全长、全高拉通线,边浇筑边校正墙板垂直度,每次浇筑时,均派专人专职检查模板,发现问题及时解决. 6。2。13 为提高模板周转、安装效率,事先按工程轴线位置、尺寸将模板编号,以便定位使用。拆除后的模板按编号整理、堆放.安装操作人员应采取定段、定编号负责制. 6。3 其他注意事项 在模板工程施工过程上中,严格按照模板工程质量控制程序施工,另外对于一些质量通病制定预防措施,防患于未然,以保证模板工程的施工质量.严格执行交底制度,操作前必须有单项的施工方案和给施工队伍的书面形式的技术交底。 6。3。1 胶合板选统一规格,面板平整光洁、防水性能好的。 6。3。2 进场木方先压刨平直统一尺寸,并码放整齐,木方下口要垫平。 6.3.3 模板配板后四边弹线刨平,以保证墙体、柱子、楼板阳角顺直。 6。3。4 墙模板安装基层找平,并粘贴海绵条,模板下端与事先做好的定位基准靠紧,以保证模板位置正确和防止模板底部漏浆,在外墙继续安装模板前,要设置模板支撑垫带,并校正其平直。 6.3.5 墙模板的对拉螺栓孔平直相对,穿插螺栓不得斜拉硬顶。内墙穿墙螺栓套硬塑料管,塑料管长度比墙厚少2~3mm. 6。3.6 门窗洞口模板制作尺寸要求准确,校正阳角方正后加固,固定,对角用木条拉上以防止变形. 6.3。7 支柱所设的水平撑与剪刀撑,按构造与整体稳定性布置。 6.4 脱模剂及模板堆放、维修 6。4.1 木胶合板选择水性脱模剂,在安装前将脱膜剂刷上,防止过早刷上后被雨水冲洗掉。 6。4.2 模板贮存时,其上要有遮蔽,其下垫有垫木.垫木间距要适当,避免模板变形或损伤。 6.4.3 装卸模板时轻装轻卸,严禁抛掷,并防止碰撞,损坏模板。周转模板分类清理、堆放. 6。4.4 拆下的模板,如发现翘曲,变形,及时进行修理。破损的板面及时进行修补. 6.5质量通病及预防措施 6。5.1模板加工 现象:后台模板加工质量粗糙,拼缝不严,板面变形,尺寸偏差大.门窗及预留洞模板制作马虎. 防治措施:模板制作中严格按翻样尺寸配制,选用质量合格的材料,接缝要严密,所有龙骨加工精度,对加工的模板严格检查验收。 6.5.2墙模板 现象:胀模、漏浆、混凝土出现蜂窝,烂根。墙混凝土表面粘模、掉角。 防治措施:支模前按图纸弹好轴线和断面尺寸,矫正钢筋位置,防止漏浆烂根。 6。5.3顶板模板 现象:板中部下挠,板底与墙、梁四周不平,板模伸入墙、梁内“吃模",板缝跑浆,出现麻面、蜂窝。 防治措施:板模下部支撑按详图间距布置,支撑垫木方.拉好水平杆和剪力撑,支撑采用满堂红架子,用U 托调节丝杆调整标高.纵横格栅经过压刨,保证尺寸一样大,并拉通线找平,保证在同一标高上。板铺完后,用水准仪校正标高,并用靠尺找平.板模多次周转使用时,将表面的水泥砂浆清理干净,涂刷膜剂,对变形和四周破损的模板及时修整和更换以确保接缝严密,板面平整;模板铺完后,将杂物清理干净。 7。安全生产 7。1进入现场人员必须戴安全帽,高空作业人员必须佩带安全带,并绑扎牢固。高空作业人员应进行体格检查,不适宜高空作业的人员,不得进行高空作业.高空作业人员工作时应穿防滑鞋,防止空中滑落。 7.2工作前应先检查使用的工具是否牢固,扳手等工具须用绳链系挂在身上,以免掉落伤人. 7。3五级以上大风时应停止大模的吊运作业,六级以上大风,应停止室外高空作业。 7。4高空、复杂结构模板的安装与拆除,事先应有切实的安全措施. 7.5模板支撑不得使用腐朽、扭裂的材料。支撑要垂直,底端平整坚实,并加垫木。 7。6支模应按工序进行,模板没有固定前,不得进行下道工序.禁止利用拉杆支撑攀登上下。 7。7 支设4米以上的立柱模板和梁模板时,应搭设工作台,不足4米的可使用马凳操作,不准站在柱模板上操作和在没防护的梁底模上行走。 7.8模板及支撑系统在安装过程中必须设置临时固定设施,严防倾塌。 7。9传递模板:工具应用运输工具或用绳子系牢后升降,不得乱扔.组合模板装拆时,上下要有人接应,严禁从高空抛下. 7。10不得在脚手架上堆放大批模板材料。高空拆模时,应有专人指挥,并在下面标出工作区,暂停其余施工人员过往。 7。11支撑、拉杆等不得搭在门窗和脚手架上.通道中间的斜撑、拉杆等应在1。8米高以上。 7.12支模过程中,如需中途间隙,应将支撑、搭头、柱子板等钉牢;拆模间隙时,应将已活动的模板、拉杆、支撑等固定牢固,防止突然掉落,倒塌伤人。已拆除的模板、拉杆、支撑等应及时运走或妥善堆放,防止因踏空而坠落。 7。13拆除模板应经施工技术人员同意,并报监理审批后方可实施。操作时应按顺序分段进行,拆除模板一般用撬杠,严禁猛撬、硬砸或大面积拉倒,严禁操作人员站在正在拆除模板上。完工前,不得留下松动和悬挂的模板。拆下的模板应及时运送到指定的地点集中堆放,防止朝天钉子扎脚伤人。 7。14模板上有预留洞时,应在拆除完成后将洞口盖好。 7.15电器转动和传动部分,必须设置安全防护罩,电动机必须接地并可靠,不得戴手套操作,并应将轴口扎好。 7.16手工操作的锤子等施工用具应安装牢固。 7。17木工操作场严禁吸烟,刨花木犀等应及时清运,附近应设置可靠的消防措施。 7.18注意大模的堆放角度,当六级以上大风时,大模堆放采用迎面对靠法,以防倾覆. 8、现场文明施工、环境保护措施 8。1施工现场全面展开二建总公司CI形象战略,按照CI标准的要求布置施工现场。 8.2夜间22:00~6:00 之间现场停止模板加工和其他模板作业。 8。3各种材料应按总平面图布置码放。木方、竹夹板等材料码放高度应符合安全规定。 8.4整个模板堆放场地与施工现场要达到整齐有序、干净无污染、低噪声、低扬尘、低能耗的整体效果. 8.5现场模板加工垃圾及时清理,并存放进指定垃圾站。做到工完场清。 9成品保护措施 9。1 模板施工时应轻拿轻放,不准碰撞已完工楼板、墙、柱等处。 9.2 拆模时不得用大锤硬砸或橇棍硬橇,以免损伤混凝土表面和棱角,且把模板损坏或变形。 9.3 拆下的模板应及时清理,刷好脱模剂,分类码放.刷脱模剂时不得流坠,以防污染结构成品。 9。4 为防止破坏模板工序必须做到:不得重物冲击已支好模板、支撑;不准在模板上任意拖拉钢筋;在支好的顶板模板上焊接钢筋时,加垫薄钢板或或其阻燃材料;在支好顶板模上进行预埋管打弯走线时不得直接以模板为支点,需用木方作垫进
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
