收藏 分销(赏)

水利工程建设项目资料整理规范化要求.doc

上传人:精*** 文档编号:3678888 上传时间:2024-07-13 格式:DOC 页数:83 大小:1.07MB
下载 相关 举报
水利工程建设项目资料整理规范化要求.doc_第1页
第1页 / 共83页
水利工程建设项目资料整理规范化要求.doc_第2页
第2页 / 共83页
水利工程建设项目资料整理规范化要求.doc_第3页
第3页 / 共83页
水利工程建设项目资料整理规范化要求.doc_第4页
第4页 / 共83页
水利工程建设项目资料整理规范化要求.doc_第5页
第5页 / 共83页
点击查看更多>>
资源描述

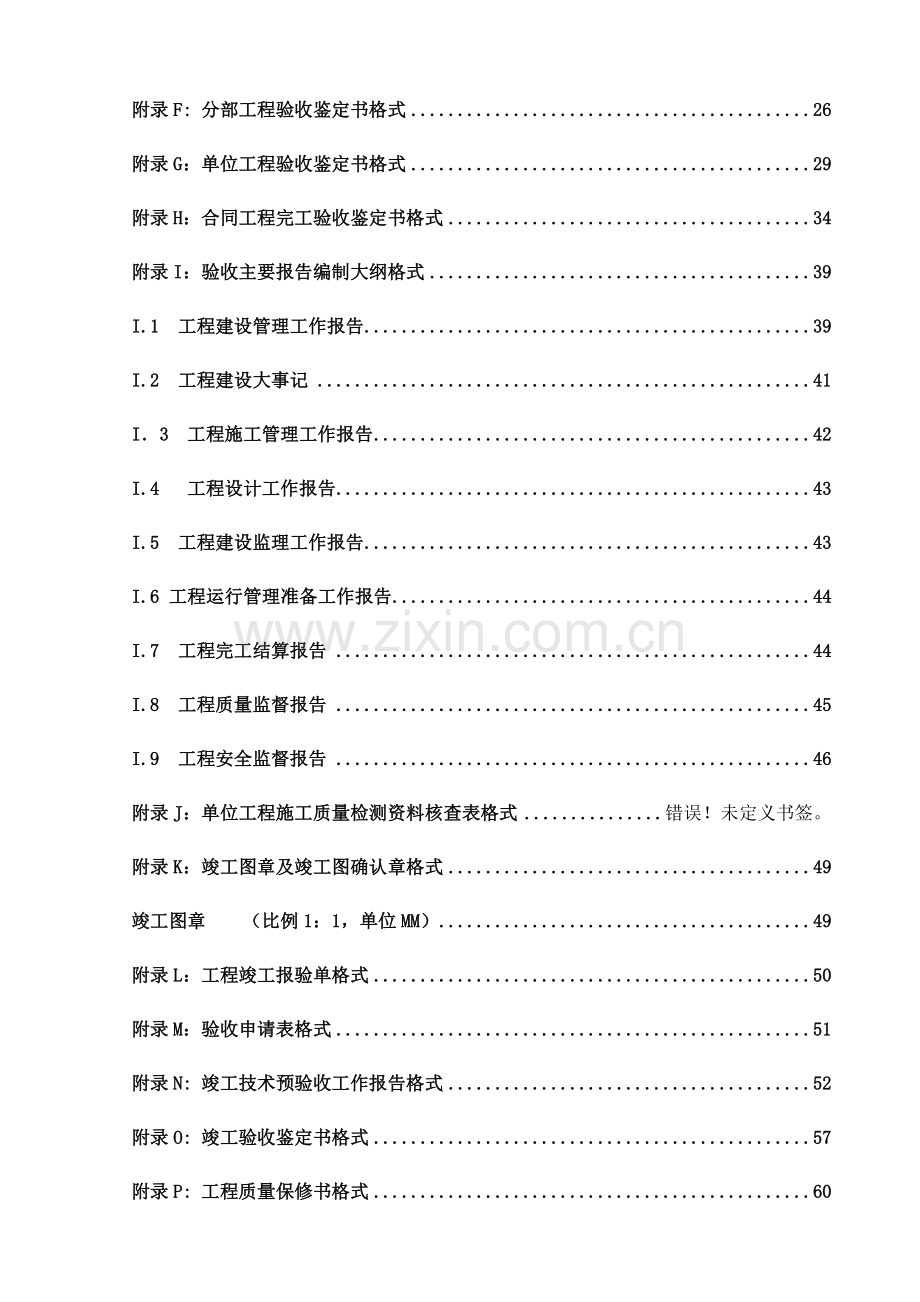

1、目 录一、工程质量的评定、验收程序与管理51.1、质量评定工作的组织与管理51.2、分部工程验收51.3、单位工程验收61.4、合同工程验收7二、 工程质量控制程序82.1 原材料质量控制程序8水利水电工程常用材料质量检测一览表92.2 隐蔽工程验收程序11三、监理月报的主要内容12四、施工质量评定标准134.1 合格标准134.2 优良标准144.3 质量评定工作的组织与管理15附录A: 合同完工验收资料整编大纲16附录B、封面格式22附录C:目录格式23附录D:验收应提供资料清单24附录E: 验收应准备的备查资料清单25附录F: 分部工程验收鉴定书格式26附录G:单位工程验收鉴定书格式29

2、附录H:合同工程完工验收鉴定书格式34附录I:验收主要报告编制大纲格式39I.1 工程建设管理工作报告39I.2 工程建设大事记41I3 工程施工管理工作报告42I.4 工程设计工作报告43I.5 工程建设监理工作报告43I.6 工程运行管理准备工作报告44I.7 工程完工结算报告44I.8 工程质量监督报告45I.9 工程安全监督报告46附录J:单位工程施工质量检测资料核查表格式错误!未定义书签。附录K:竣工图章及竣工图确认章格式49竣工图章 (比例1:1,单位MM)49附录L:工程竣工报验单格式50附录M:验收申请表格式51附录N: 竣工技术预验收工作报告格式52附录O: 竣工验收鉴定书格

3、式57附录P: 工程质量保修书格式60附录Q: 合同工程完工证书格式62附录R:工程质量保修责任终止证书格式65附录S:工程竣工证书格式(正本)67附录T:工程竣工证书格式(副本)68附录U:水利水电工程外观质量评定表71附录U-1:水工建筑物外观质量评定表71附录U-2:堤防工程外观质量评定表72附录U-3:重要隐蔽单元工程(关键部位单元工程)质量等级签证表73附录U-4:分部工程施工质量评定表74附录U-5:单位工程施工质量评定表75附录U-6:工程项目施工质量评定表76附录U-7:水利水电工程房屋建筑安装工程观感质量评定表77附录V 普通混凝土试块试验数据统计方法79附录W 砂浆、砌筑用

4、混凝土强度检验评定标准81附录X 水利工程建设项目施工监理资料归档要求82序2003年10月23日,中华人民共和国水利部签发关于批准发布水利工程建设项目施工监理规范(SL288-2003)的通知(水国科2003494号),批准水利工程建设项目施工监理规范(SL288-2003)自2004年1月1日起实施。为督促工程项目资料整理制度化、规范化,根据水利工程建设项目施工监理规范(SL288-2003)和有关监理的法律、法规的规定,并结合水利水电建设工程验收规程(SL223-2008)、水利水电工程施工质量检验与评定规程(SL176-2007)及相关专业验收规范的要求,编制了水利工程建设项目资料整理

5、规范化要求,要求项目监理组织机构在开展监理工作中严格遵守,并注意不断收集、积累有关资料,总结监理工作的经验与教训,为修改和完善水利工程建设项目资料整理规范化要求提供素材,公司对您提供的资料、素材和合理化建议表示由衷感谢。 二O一二年三月一、工程质量的评定、验收程序与管理1.1、质量评定工作的组织与管理1.1.1、单元(工序)工程质量在施工单位自评合格后,由监理单位复核,监理工程师核定质量等级并鉴证认可。1.1.2、重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格、监理单位抽检后,由项目法人(或由其委托监理单位)、设计、监理、施工、运行管理单位(施工阶段已有时)等单位组成联合小组、共同核

6、定其质量等级并填写签证表,报质量监督机构核备。1.1.3、分部工程质量,在施工单位自评合格后,由监理单位复核,项目法人认定。由项目法人报质量监督机构核备。1.1.4、单位工程质量,在施工单位自评合格后,由监理单位复核,项目法人认定。单位工程验收的质量结论由项目法人报质量监督机构核定。1.2、分部工程验收1.2.1、主要内容:1)检查工程是否达到设计标准或合同约定标准;2)评定工程施工质量等级;3)对验收中发现的问题提出处理意见。1.2.2、条件:1)所有单元工程已完成;2)已完单元工程施工质量经评定全部合格,有关质量缺陷已处理完毕或有监理机构批准的处理意见;3)合同约定的其他条件。1.2.3、

7、方式:由项目法人(或由其委托监理单位)主持现场检查并召开参建各方(项目法人、勘测、设计、监理、施工、主要设备制造商、运行管理单位)的验收会议(运行管理单位可自行决定是否参加)。1.2.4、程序:1)听取施工单位工程建设和单元工程质量评定情况的汇 报;2)现场检查工程完成情况和工程质量;3)检查单位工程质量评定及相关档案资料;4)讨论并通过分部工程验收鉴定书。 1.3、单位工程验收1.3.1、内容:1)检查工程是否按批准的设计内容完成;2)评定工程施工质量等级;3)检查分部工程验收遗留问题处理情况及相关记录;4)对验收中发现的问题提出处理意见;5)单位工程投入使用验收除完成以上4项工作内容外,还

8、应对工程是否具备安全运行条件进行检查。1.3.2、条件:1)所有分部工程已完建并验收合格;2)分部工程验收遗留问题已处理完毕并通过验收,未处理的遗留问题不影响单位工程质量评定并有处理意见。对单位工程投入使用验收还应满足以下2条:1)工程投入使用后,不影响其他工程正常施工,且其他工程施工不影响该单位工程安全运行;2)已经初步具备运行管理条件,需移交运行管理单位的,项目法人与运行管理单位已签订提前使用协议书。1.3.3、方式:由项目法人主持现场检查并召开参建各方和运行管理单位参加的验收会议(必要时可邀请外单位专家)。当建管分离时,由竣工验收主持单位主持单位工程投入使用验收。1.3.4、程序:1)听

9、取工程参建单位工程建设有关情况的汇报;2)现场检查工程完成情况和工程质量;3)检查分部工程验收有关文件及相关档案资料;4)讨论并通过单位工程验收鉴定书。1.4、合同工程验收1.4.1、内容和程序:1)检查合同范围内工程项目和工作完成情况;2)检查施工场地清理情况;3)检查已投入使用工程运行情况;4)检查验收资料整理情况;5)鉴定工程施工质量;6)检查工程完工结算情况;7)检查历次验收遗留问题的处理情况;8)对验收中发现的问题提出处理意见;9)确定合同工程完工日期;10)讨论并通过合同工程完工验收鉴定书。1.4.2、条件:1)合同范围内的工程项目和工作已按合同约定完成;2)工程已按规定进行了有关

10、验收;3)观测仪器和设备已测得初始值及施工期各项观测值;4)工程质量缺陷已按要求进行处理;5)工程完工结算已完成;6)施工现场已经进行清理;7)需移交项目法人的档案资料已按要求整理完毕;8)合同约定的其他条件。1.4.3、方式:由项目法人主持现场检查并召开合同有关各方参加的验收会议。二、 工程质量控制程序2.1 原材料质量控制程序监理部宜根据施工合同约定,以监理机构备忘录(JL44表)的形式要求承包单位按施工合同约定的材料品牌进行采购,并按下列程序对原材料质量进行控制:2.1.1、原材料进场卸车前,承包单位应通知专业监理工程师查验与材料的进货单相应的进场材料的出厂产品合格证和材质证明文件。2.

11、1.2、材料卸车后,专业监理工程师会同承包单位对材料的外观质量进行检查,合格后按有关规定对需要复验的材料进行见证取样,取样后对试样进行封存再送检。2.1.3、复验合格后,承包单位填报材料/构配件进场报验单(CB07表),专业监理工程师审查合格后予以签认。2.1.4、原材料的质量控制A、对于工程中使用的材料、构配件,监理部应监督承包单位按有关规定和施工合同约定进行检验。材料、构配件进场时,专业监理工程师应检验材质证明和产品合格证,无材质证明和产品合格证的材料,专业监理工程师应认定为不合格材料,并应以监理通知(JL06表)的形式责令承包单位将不合格材料运离工地。B、进场后的材料按有关规定复验结果不

12、合格的,专业监理工程师应签发监理通知(JL06表)责令承包单位将不合格材料运离工地。C、承包单位对进场材料进行报验时,应向监理部提供材料的进货单、出厂质量证明文件和复验报告。专业监理工程师应对照进货单的材料规格、型号、出厂批次,对出厂质量证明文件和复验报告进行检查,一一对应时方可签认。材料的报验资料监理部应保存一份,复验报告要求为原件,其它资料若为复印件尚须检验原件,专业监理工程师应在复印件上注明“原件已核”字样后签名,以示负责。D、水利工程常用材料质量检测内容,参见(水利水电工程常用材料质量检测一览表)。E、现场监理人员在工程质量控制过程中发现承包单位使用了不合格品材料、构配件时,监理工程师

13、应签发整改通知(JL11表)指示承包单位立即整改。水利水电工程常用材料质量检测一览表序号材料名称检测项目检测取样备注必检项目其他检测项目取样单位取样数量取样方法1水泥强度、凝结时间、安定性细度、烧失量SO3,MgO同一厂别、同品种、同标号、同批次每200400t散装、袋装水泥为一个取样单位水泥取样重12kg从20个不同部位(袋)水泥中等量取样,混合均匀作为样品,总数不少于20kg2砂颗粒级配、比重、含泥量、有机质含量含水率、坚固性、孔隙率、云母含量、有害物质含量以一列火车、一批货船、一批汽车规格、产地相同并以400m3或600t为一个取样单位22kg每批砂应隔一定距离于不同深度的八个部位取等份

14、砂,用四分法缩分至所需样品数量3碎石卵石颗粒级配、比重、含泥量、压碎值针片状含量、强度、坚固性、吸水、密度、有害物质含量以一列火车、一批货船、一批汽车规格、产地相同并以400m3或600t为一个取样单位40kg在不同部位抽取15份等量试样进行缩分至所需样品数量4混凝土水工混凝土配合比、抗压强度、坍落度抗折、抗压、动弹、碳化大体积混凝土28天龄期每500 m3,非大体积混凝土100 m3同配比混凝土为一个取样单位,当混凝土方量不足以上数量时每一浇筑块也应取一组一组三块尺寸15cm15cm15cm混凝土试样应在浇筑地点随机采取抗冻混凝土配合比、抗压强度、抗冻性、含气量抗折、抗拉、动弹一组三块尺寸1

15、0cm10cm4cm混凝土试样应在浇筑地点随机采取防渗混凝土配合比、抗压强度、抗渗性抗折、抗拉、动弹、抗冻、干缩、徐变、钢锈、碳化混凝土试样应在浇筑地点随机采取水下混凝土配合比、抗压强度、坍落度、扩散度抗折、抗冻、动弹一组三块尺寸15cm15cm15cm混凝土试样应在浇筑地点随机采取5钢筋钢筋砼用钢筋抗拉、冷弯冲击、化学成分同一级别、同一直径、同批次重量不大于60t为一个取样单位抗拉3根、冷弯2根去掉端头50cm截取一组试样,拉伸试样长度为5d(钢筋直径)+200mm,冷弯试样长度为5d + 150mm钢筋焊接抗拉300个焊接接头为一个取样单位,不足300个也作为一批次3个焊接试样从每批次取样

16、单位中切取三个接头也可按生产条件作模拟试件6砌筑砂浆强度稠度沉入度每工作班应至少制成试件1组一组6块尺寸7.07cm7.07cm7.07cm砂浆试样应在砌筑地点随机采取7建筑石灰生石灰末消化残渣含量有效氧化钙、氧化镁含量以同一厂家、同一批次石灰100t为一个取样单位,少于100t也为一个取样单位块灰6kg,消石灰400g块灰:由各层选25个点大致等量取共50kg,用四分法缩分6kg为止;袋灰:从10袋灰中等量取5kg四分法缩分400g水石灰末消化残渣含量吸水消化速度、细度8轻骨料颗粒级配、比重、颗粒容重、含泥量、简压强度软化系数每300 m3为一批,不足者也为一批10kg从料堆不同部位任选10

17、个点抽取,用四分法缩分至10kg9烧结普通砖抗压抗折抗冻、吸水、泛霜石灰、爆裂、外观以同一厂、同一等级或标号为一个取样单位外观检查200块砖,物理力学检查20块,其中抗压5块;抗冻5块;备用5块按机械抽样方法取样,物理检验用试样应在外观合格的样品中抽取10石油沥青软化点、延伸度、针入度溶解度、闪点、蒸发损失同一批出厂、同一规格牌号的沥青以20t为一个取样单位,不足20t亦按一个取样单位从每个取样单位的不同部位5处取洁净试样,每处所取数量大致相等11土工合成材料单位面积质量厚度、孔径、垂直、水平渗透系数,拉伸强度、顶破强度落锥穿透,直接剪切摩擦、淤堵同厂家、同材质、同批量、同规格、同一批次,抽样

18、率应多于交货率卷数5%,最少不应少于1卷6m2由建设单位、监理单位、质检部门共同随机抽取样品12土方回填土石坝粘性土:干密度、含水量粘性含量,塑性指标、渗透系数、有机质粘性土防渗体100 200m3,砾质土防渗体200400m3检测一次,砂砾坝体4002000m3取一个试样,但每层不少于10个一次环刀法、灌砂法、灌水法堤防填筑非粘性土:相对密度及其对应的干密度砾石含量、含泥量、颗粒分析、内摩擦角按填筑量100150m3取样一个13块石抗压、抗冻干密度、孔隙率同一种类同批次的岩石且不大于400m3为一个取样单位6个试样随机采取外观平整、大小适中、有代表性的2.2 隐蔽工程验收程序2.2.1、隐蔽

19、工程一般是指基础工程、地基开挖、地基处理、地下防渗、地基排水、地下建筑物工程等,所有完工后被覆盖、而无法或很难再进行检查的工程。水利水电工程施工质量检验与评定规程(SL 176-2007)规定,重要隐蔽工程是指主要建筑物的地基开挖、地下洞室开挖、地基防渗、加固处理和排水工程等隐蔽工程中,对工程安全或功能有严重影响的单元工程;工程关键部位是指对工程安全或效益或功能有显著影响的部位。2.2.2、隐蔽工程的验收程序(1)隐蔽工程完工后,承包单位首先应对隐蔽工程质量进行自检。(2)监理工程师对承包单位经自检合格后报验的隐蔽工程质量,按有关技术标准和施工合同约定的要求进行检验。检验合格后报建设单位组织隐

20、蔽工程验收,验收合格后参验人员应对隐蔽工程验收记录进行签认。2.2.3、建设、监理、施工、设计、质监等单位的项目负责人应参加建设单位(或监理单位)组织的隐蔽工程验收。三、监理月报的主要内容3.1 本月工程描述。3.2 工程质量控制(包括本月工程质量状况及影响因素分析、工程质量问题处理过程及采取的控制措施等)。3.3 工程进度控制(包括本月施工资源投入、实际进度与计划进度比较、对进度完成情况的分析、存在的问题及采取的措施等)。3.4 工程投资控制(包括本月工程计量、工程款支付情况及分析,本月合同支付中存在的问题及采取的措施等)。3.5 合同管理其他事项(包括本月施工合同双方提出的问题、监理机构的

21、答复意见以及工程分包、变更、索赔、争议等处理情况,对存在的问题采取的措施等)。3.6 施工安全和环境保护(本月施工安全措施执行情况,安全事故及处理情况,环境保护情况,对存在的问题采取的措施等)。3.7 监理机构运行状况(包括本月监理机构的人员及设施、设备情况,尚需发包人提供的条件或解决的情况等)。3.8 本月监理小结(包括对本月工程质量、进度、计量与支付、合同管理其他事项、施工安全、监理机构运行状况的综合评价)。3.9 下月监理工作计划(包括监理工作重点,在质量、进度、投资、合同其他事项和施工安全等方面需采取的预控措施等)。3.10 本月工程监理大事记。3.11 其他应提交的资料和说明事项等。

22、3.12 监理月报中的表格宜采用本规范附录E 中施工监理工作常用表格。四、施工质量评定标准4.1 合格标准4.1.1 合格标准是工程验收标准。不合格工程必须进行处理且达到合格标准后,才能进行后续工程施工或验收。水利水电工程施工质量等级评定的主要依据有:1 国家及相关行业技术标准;2 单元工程评定标准;3 经批准的设计文件、施工图纸、金属结构设计图样与技术条件、设计修改通知书、厂家提供的设备安装说明书及有关技术文件的;4 工程承发包合同中约定的技术标准;5 工程施工期及试运行期的试验和观测分析成果。4.1.2 单元(工序)工程施工质量合格标准应按照单元工程评定标准或合同约定的合格标准执行。当达不

23、到合格标准时,应及时处理。处理后的质量等级应按下列重新确定:1 全部返工重做的,可重新评定质量等级;2 经加固补强并经设计和监理单位鉴定能达到设计要求时,其质量评为合格;3 处理后的工程部分质量指标仍达不到设计要求时,经设计复核,项目法人及监理单位确认能满足安全和使用功能要求,可不再进行处理;或经加固补强后,改变为了外形尺寸或造成工程永久性缺陷的,经项目法人、监理及设计单位确认能基本满足设计要求,其质量可定为合格,但应按规定进行质量缺陷备案。4.1.3 分部工程施工质量同时满足下列标准时,其质量评为合格:1 所含单元工程的质量全部合格,质量事故及质量缺陷已按要求处理,并经检验合格;2 原材料、

24、中间产品及混凝土(砂浆)试件质量全部合格,金属结构及启闭机制造质量合格,机电产品质量合格。4.1.4 单位工程施工质量同时满足下列标准时,其质量评为合格:1 所含分部工程质量全部合格;2 质量事故已按要求进行处理;3 工程外观质量得分率达到70%以上;4 单位工程施工质量检验与评定资料基本齐全;5 工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。4.1.5 工程项目施工质量同时满足下列标准时,其质量评为合格:1 单位工程质量全部合格;2 工程施工期及试运行期,各单位工程观测资料分析结果均符合国家和行业技术标准以及合同约定的标准要求。4.2 优良标准4

25、.2.1 优良等级是为工程项目质量创优而设置。5.2.2 单元工程施工质量优良标准应按照单元工程评定标准以及合同约定的优良标准执行。全部返工重做的单元工程,经检验达到优良标准时,可评为优良等级。4.2.3 分部工程施工质量同时满足下列标准时,其质量评为优良:1 所含单元工程质量全部合格,其中70%以上达到优良等级,重要隐蔽单元工程和关键部位单元工程质量优良率达90%以上,且未发生过质量事故;2 中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等级(当试件组件数小于此30时,试件质量合格),原材料质量、金属结构及启闭机制造质量合格,机电产品质量合格。4.2.4 单位工程施工质量同时满足下列标

26、准时,其质量评为优良:1 所含分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故;2 质量事故已按要求进行处理;3 外观质量得分率达到85%以上;4 单位工程施工质量检验与评定资料齐全;5 工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。4.2.5 工程项目施工质量同时满足下列标准时,其质量评为优良:1 单位工程质量全部合格,其中70%以上单位工程质量达到优良等级,且主要单位工程质量全部优良;2 工程试工期及试运行期,各单位工程观测资料分析结果均符合国家和行业技术标准以及合同约定的标准要求。4.3

27、 质量评定工作的组织与管理4.3.1 单元(工序)工程质量在施工单位自评合格后,由监理单位复核,监理工程师核定质量等级并签证认可。4.3.2 重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格、监理单位抽检后,由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已经有时)等单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。重要隐蔽单元工程(关键部份单元工程)质量等级签证表见水利水电工程施工质量检验与评定规程(SL176-2007)附录F。4.3.3 分部工程质量,在施工单位自评合格后,由监理单位复核,项目法人认定。分部工程验收的质量结论由项目法人

28、报工程质量监督机构核备。大型枢纽工程主要建筑物的分部工程验收的质量结论由项目法人报工程质量监督机构核定。分部工程施工质量评定表见水利水电工程建设工程验收规程(SL223-2008)附录G表G-1。4.3.4 单位工程质量,在施工单位自评合格后,由监理单位复核,项目法人认定。单位工程验收的质量结论由项目法人报工程质量监督机构核定。单位工程施工质量评定表附录G表G-2,单位工程施工质量检验与评定资料核查表见水利水电工程建设工程验收规程(SL223-2008)附录G表G-3。4.3.5 工程项目质量,在单位工程质量评定合格后,由监理单位进行统计并评定工程项目质量等级,经项目法人认定后,报工程质量监督

29、机构核定。工程项目施工质量评定表见水利水电工程建设工程验收规程(SL223-2008)附录G表G-4。4.3.6 阶段验收前,工程质量监督机构应提交工程质量评价意见。4.3.7 工程质量监督机构应按有关规定在工程竣工验收前提交工程质量监督报告,工程质量监督报告应有工程质量是否合格的明确结论。附录A: 合同完工验收资料整编大纲合同完工验收资料整编大纲第一部分:应提供的验收资料应提供的验收资料清单目录见附录C、D,需分送验收工作组各成员。清单目录中各项目需分卷装订,存档需?套。其它报告格式见附录I。第二部分:备查资料清单第1卷:施工合同资料1、验收申请报告2、施工招标文件(全文另装)3、施工投标文

30、件(全文另装)4、合同协议书(包括合同协议书、中标通知书、工程量清单等,全文另装)5、合同变更文件(包括补充合同协议书、合同变更回复(批复)文件、工程变更申报表及相关资料)第2卷:技术设计资料1、设计基础资料(水文、气象、地形、地质等)。2、技术设计报告3、技术设计图纸4、技术交底或技术说明书5、设计变更联系单及批复意见第3卷:施工管理资料1、施工组织设计报告及监理工程师的批复文件2、施工放样报验单及监理工程师审查意见(包括控制网设置资料、工程定位测量资料、基槽开挖线测量资料等,附平面图)。3、进出场设备申报单及监理审查意见(附图片)4、施工人员进出场情况申报表及监理审查意见5、开工申请报告及

31、监理发布的开工通知单或开工令6、监理通知单及工作联系单7、有关施工会议纪要8、施工期水文气象资料9、施工过程中建设、质监、设计、施工、监理等各方其它往来文件第4卷:工程计量、支付资料1、工程量完工统计表2、工程计量证书3、工程完工施工统计表4、中间结算付款证书4.1、预付款申请书4.2、中间结算进度付款申请书及付款证书4.3、中间计量表4.4 、月施工统计表4.5、 月工程量明细表4.6 、单元工程支付工程量结算签证单5、工程保险单及支付证书6、施工测量成果报审表及监理工程师的审查意见(附原始记录)7、完工测量成果及监理、建设单位审查意见(附原始记录)第5卷:质量评定资料1、工程项目划分申请报

32、告及质量监督机构审批文件2、工程质量报验单3、单位工程质量评定表(适用于二个及以上分部工程,第一部分规定的草稿经验收修改后单独装订)4、外观质量评定表5、分部工程质量评定表6、单元工程质量评定表(含工序质量评定成果表)7、隐蔽工程质量评定表8、工程质量事故调查及处理报告、重大缺陷处理与检查记录9、工程试运行期观测资料10、其它质量评定资料第6卷:质量检测资料1、单位工程施工质量检测资料核查表2、原材料检测 水泥出厂合格证、厂家试验报告 钢材出厂合格证、厂家试验报告 水泥外加剂出厂合格证及技术性能指标 粉煤灰出厂合格证及技术性能指标 防水材料出厂合格证、厂家试验报告 止水带出厂合格证及技术性能试

33、验报告 土工布出厂合格证及技术性能试验报告 装饰材料出厂合格证及技术性能资料 水泥复验报告及统计资料 钢材复验报告及统计资料 其它原材料出厂合格证及技术性能资料3、中间产品检测资料 砂、石骨料试验资料 石料试验资料 砼配合比试验报告及工配料通知单 砼拌和物检查资料 砼试件检验与统计资料 砂浆配合比试验报告 砂浆拌和物及试件检验与统计报告 砼预制块(件)检验与统计资料 土方填筑碾压试验报告 回填土干密度试验报告 钢材焊接试验报告 其它中间产品检测资料4、金属结构及启闭机 拦污栅出厂合格证及有关技术文件 闸门出厂合格证及有关技术文件 启闭机出厂合格证及有关技术文件 压力钢管生产许可证及有关技术文件

34、 闸门安装测量记录 启闭机安装测量记录 拦污栅安装测量记录 压力钢管安装测量记录 埋件安装测量记录 焊接记录及探伤报告 焊工资格证明文件(复印件) 运行试验记录5、机电设备 产品出厂合格证、厂家提供的安装说明书及有关文件 重大设备质量缺陷处理资料 水轮发电机组安装测量记录 升压变电设备安装测量记录 电气设备安装测量记录 焊接探伤报告及焊工资格证明复印件 机组调试及试验记录 水力机械辅助设备试验记录 发电电气设备试验记录 升压变电电气设备检测试验报告 管道试验记录 72小时试运行记录6、重要隐蔽工程施工记录 灌浆记录、图表 桩基础施工记录 基础排水工程施工记录 地下防渗墙施工记录 其它重要施工记

35、录7、监理检查检测记录8、质量监督抽检记录第7卷:竣工图及音像资料1、竣工图清册2、竣工图3、图片清册4、图片5、音像资料清册6、音像资料本卷资料整编说明:.凡按设计图施工没有变动的,由施工单位在原图上加盖“竣工图”章后,即为竣工图。.凡在施工中,虽有一般性设计变更,但仍能将设计图加以修改补充作为竣工图的,可不重新绘制,由施工单位负责在原设计图上(新蓝图)注明修改部分,并附以设计变更通知单和施工说明,加盖“竣工图”章后,作为竣工图。.凡在施工中有重大变更的,应按变更后的情况重新绘制竣工图,施工单位负责在新图上加盖“竣工图”章,并附以有关记录和说明,作为竣工图。4.“竣工图”章必须按水利基本建设

36、项目(工程)档案资料管理规定(水办1997275号)规定的标准样章,颜色为蓝色,并逐级审核,当事人签字。5.竣工图需监理审核签字并盖公章。第8卷:监理日志以上资料归档和保密按水利基本建设项目(工程)档案资料管理规定(水办1997275号)执行。附录B、封面格式附录C:目录格式附录D:验收应提供资料清单验收应提供资料清单序号资料名称分部工程验收单位工程验收合同完工验收机组启动验收阶段验收技术验收竣工验收提供单位验收申请报告施工单位、项目法人1工程建设管理工作报告项目法人2工程建设(施工、监理)大事记项目法人3拟验工程清单、未完工程清单,未完工程的建设安排及完成工期,存在的问题及解决建议项目法人4

37、技术预验收工作报告*专家组5验收鉴定书(初稿)项目法人6度汛方案*项目法人7工程调度运用方案项目法人8工程建设监理工作报告监理单位9工程设计工作报告设计单位10工程施工管理工作报告施工单位提供11工程运行管理工作报告管理单位12工程质量和安全监督报告质监单位13竣工验收技术鉴定报告*技术监定单位14机组启动试运行计划文件施工单位15机组试运行工作报告施工单位16重大技术问题专题报告*项目法人17工程建设征地补偿及移民安置工作报告承担工作的地方政府或其指定的单位18工程档案资料自检报告项目法人注:符号“”表示“应提供”,符号“*”表示“宜提供”或“根据需要提供”。附录E: 验收应准备的备查资料清

38、单验收应准备的备查资料清单序号资料名称分部工程验收单位工程验收合同完工验收机组启动验收阶段验收技术验收竣工验收提供单位1前期工作文件及批复文件项目法人2主管部门批文项目法人3工程招投标文件项目法人4工程承发包合同及协议书项目法人5工程项目划分资料项目法人6单元工程质量评定资料施工单位7分部工程质量评定资料*项目法人8单位工程质量评定资料*项目法人9工程外观质量评定资料项目法人10工程质量管理有关文件参建单位11工程安全管理有关文件参建单位12工程施工质量检验文件施工单位13工程建设监理资料监理单位14施工图设计文件设计单位15工程设计变更资料设计单位16竣工图纸施工单位17征地补偿和移民安置资

39、料承担单位18重要会议记录项目法人19质量缺陷备案表监理机构20安全、质量事故资料项目法人21阶段验收鉴定书项目法人22竣工决算及审计资料项目法人23工程建设中使用的技术标准参建单位24工程建设标准强制性条文参建单位25专项验收有关文件项目法人26安全、技术鉴定报告项目法人27其他档案资料根据需要由有关单位提供注:符号“”表示“应提供”,符号“*”表示“宜提供”或“根据需要提供”。附录F: 分部工程验收鉴定书格式分部工程验收鉴定书格式归 档 编号:分部工程编号:*工 程分 部 工 程 验 收 鉴 定 书单位工程名称:合 同 名 称:合 同 编 号:分部工程名称:*分部工程验收工作组 年 月 日前言(包括验收依据、组织机构、验收过程等)一、分部工程开工完工日期二、分部工程建设内容三、施工过程及完成的主要工程量四、质量事故及质量缺陷处理情况五、拟验工程质量评定(包括单元工程、主要单元工程个数、合格率和优良率;施工单位自评结果;监理单位复核意见;分部工程质量等级评定意见)六、验收遗留问题及处理意见七、结论八、保留意见(保留意见人签字)九、分部工程验收工作组成员签字表十、附件:验收遗留问题处理记录分部工程验收组成员签字表姓 名单 位职务或职称签 名组 长副组长组 员附录G:单位工程验收鉴定书格式单位工程验收鉴定书格式归 档 编号:单位工程编号:*工程单位工程验收鉴 定

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 水利工程

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
