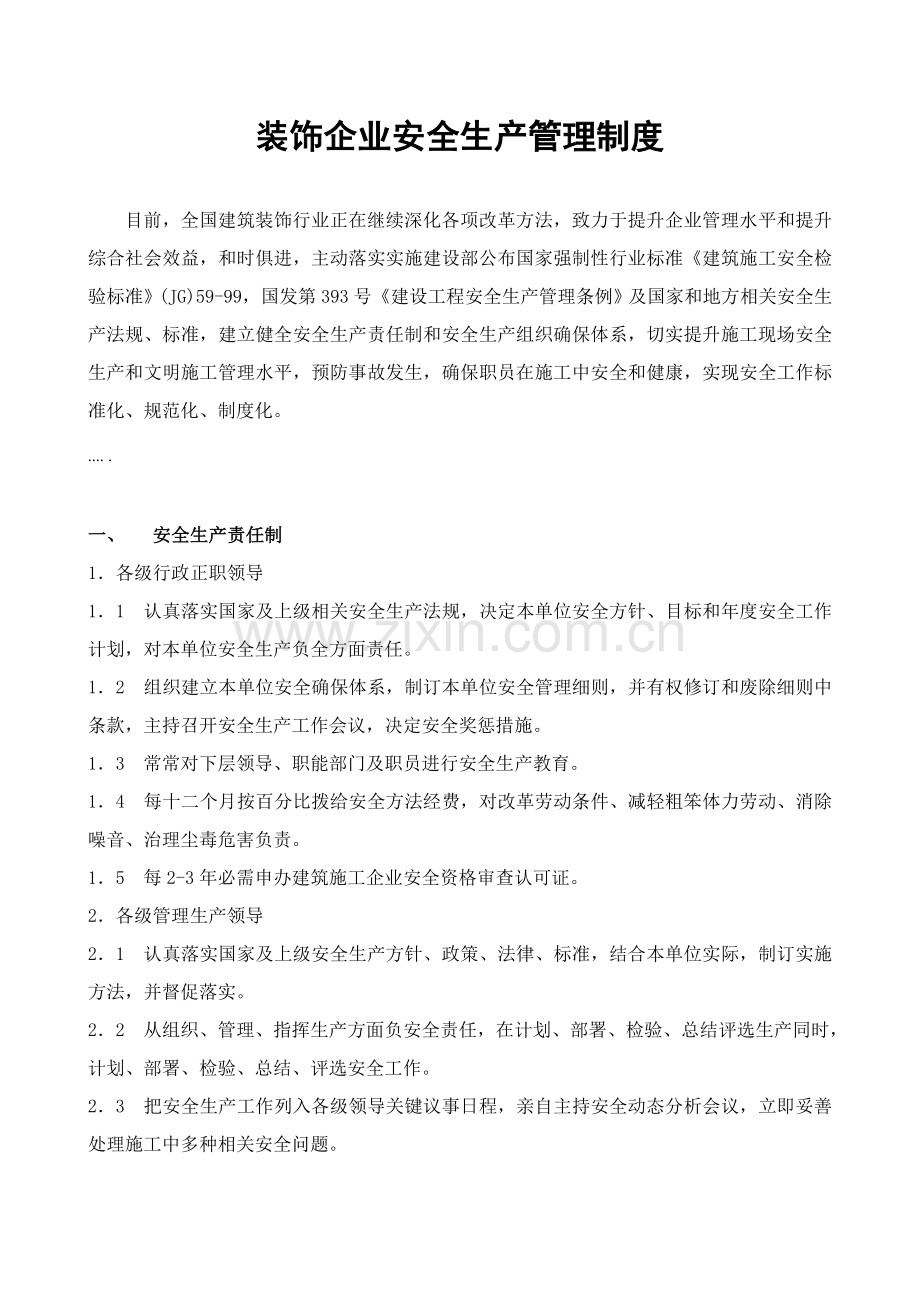

1、装饰企业安全生产管理制度目前,全国建筑装饰行业正在继续深化各项改革方法,致力于提升企业管理水平和提升综合社会效益,和时俱进,主动落实实施建设部公布国家强制性行业标准建筑施工安全检验标准(JG)59-99,国发第393号建设工程安全生产管理条例及国家和地方相关安全生产法规、标准,建立健全安全生产责任制和安全生产组织确保体系,切实提升施工现场安全生产和文明施工管理水平,预防事故发生,确保职员在施工中安全和健康,实现安全工作标准化、规范化、制度化。. .一、 安全生产责任制1 各级行政正职领导11 认真落实国家及上级相关安全生产法规,决定本单位安全方针、目标和年度安全工作计划,对本单位安全生产负全方

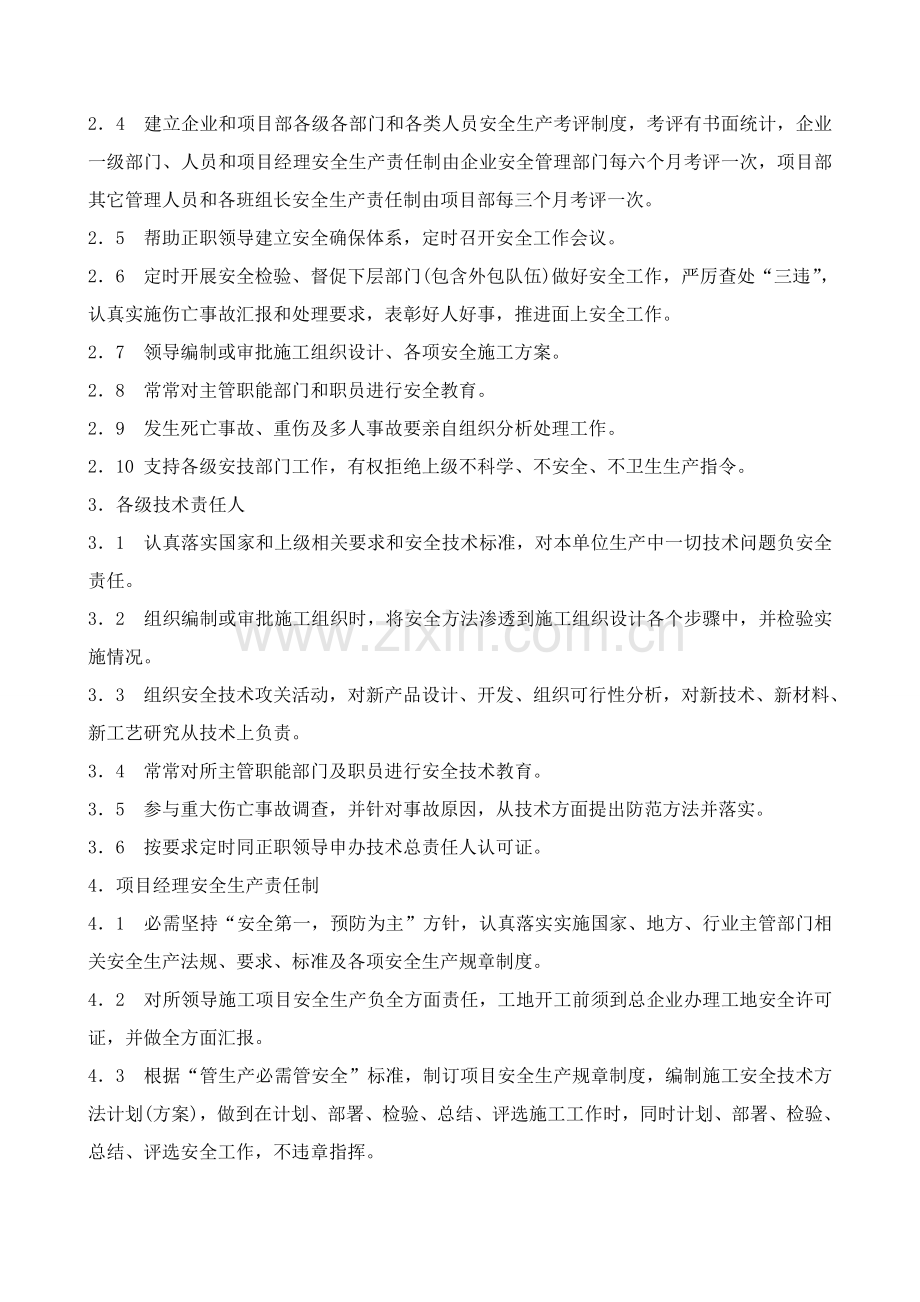

2、面责任。12 组织建立本单位安全确保体系,制订本单位安全管理细则,并有权修订和废除细则中条款,主持召开安全生产工作会议,决定安全奖惩措施。13 常常对下层领导、职能部门及职员进行安全生产教育。14 每十二个月按百分比拨给安全方法经费,对改革劳动条件、减轻粗笨体力劳动、消除噪音、治理尘毒危害负责。15 每2-3年必需申办建筑施工企业安全资格审查认可证。2各级管理生产领导21 认真落实国家及上级安全生产方针、政策、法律、标准,结合本单位实际,制订实施方法,并督促落实。22 从组织、管理、指挥生产方面负安全责任,在计划、部署、检验、总结评选生产同时,计划、部署、检验、总结、评选安全工作。23 把安全
3、生产工作列入各级领导关键议事日程,亲自主持安全动态分析会议,立即妥善处理施工中多种相关安全问题。24 建立企业和项目部各级各部门和各类人员安全生产考评制度,考评有书面统计,企业一级部门、人员和项目经理安全生产责任制由企业安全管理部门每六个月考评一次,项目部其它管理人员和各班组长安全生产责任制由项目部每三个月考评一次。25 帮助正职领导建立安全确保体系,定时召开安全工作会议。26 定时开展安全检验、督促下层部门(包含外包队伍)做好安全工作,严厉查处“三违”,认真实施伤亡事故汇报和处理要求,表彰好人好事,推进面上安全工作。27 领导编制或审批施工组织设计、各项安全施工方案。28 常常对主管职能部门
4、和职员进行安全教育。29 发生死亡事故、重伤及多人事故要亲自组织分析处理工作。210 支持各级安技部门工作,有权拒绝上级不科学、不安全、不卫生生产指令。3各级技术责任人31 认真落实国家和上级相关要求和安全技术标准,对本单位生产中一切技术问题负安全责任。32 组织编制或审批施工组织时,将安全方法渗透到施工组织设计各个步骤中,并检验实施情况。33 组织安全技术攻关活动,对新产品设计、开发、组织可行性分析,对新技术、新材料、新工艺研究从技术上负责。34 常常对所主管职能部门及职员进行安全技术教育。35 参与重大伤亡事故调查,并针对事故原因,从技术方面提出防范方法并落实。36 按要求定时同正职领导申
5、办技术总责任人认可证。4项目经理安全生产责任制41 必需坚持“安全第一,预防为主”方针,认真落实实施国家、地方、行业主管部门相关安全生产法规、要求、标准及各项安全生产规章制度。42 对所领导施工项目安全生产负全方面责任,工地开工前须到总企业办理工地安全许可证,并做全方面汇报。43 根据“管生产必需管安全”标准,制订项目安全生产规章制度,编制施工安全技术方法计划(方案),做到在计划、部署、检验、总结、评选施工工作时,同时计划、部署、检验、总结、评选安全工作,不违章指挥。44 认真落实落实施工组织中各项要求,在实施过程中如需要变更须经原编制、审批部门同意。45 定时召开项目安全会议,组织工人(含多
6、种形式农民工、临时工)学习安全技术和操作规程,对施工现场人员进行上岗前三级教育和安全技术交代。特种作业人员做到持证上岗,并建立必需安全技术资料台账。46 天天按总企业及现场防护标准亲临现场巡查工地,发觉问题经过整改指令书向各工长或班组长交待。47 定时进行自查、自检、自改,发觉事故萌芽按“三定四不推”标准进行整改。(即定时、定人、定方法;凡操作工能处理不推给班组,班组能处理不推给项目部,项目部能处理不推给企业,企业能处理不推给上级),并将整改结果资料存档。48 按要求对现场作业人员发放防护用具,重安机具,危险区域安全设施和安全装置,应做到齐全、有效、可靠,并按要求进行验收,提升设备设施完好率。
7、49 主动开展安全达标活动,支持安全员开展工作,搞好施工现场文明生产,保护环境,注意清洁卫生,做好防火防爆工作,接收上级相关部门监督检验,认真做好整改工作。410 发生事故,应立即抢救,同进保护好现场,按要求立即如实上报事故情况,配合事故调查,落实防范方法。411 有权拒绝上级不科学、不安全、不卫生生产指令。5施工员(工长)安全生产责任制51 对所领导生产班组安全生产负责,不违章指挥,阻止冒险作业。52 帮助工地责任人对所管区域内一切安全防护方法符合要求负责。53 做好有针对性书面安全生产技术交底,双方推行签字手续。54 领导所管班组搞好安全活动日,组织班组学习安全操作规程,并教育工人正确使用
8、防护用具,检验实施情况。55 开工前对全部施工机具及手动电动工具等设备设施、防护用具及作业环境进行安全检验,发觉问题立即采取整改方法,没有可靠安全方法,不能开工作业。56 开工后要常常指导、检验、督促本班组工人遵守安全操作规程和落实安全技术方法情况,检验机电设备、多种安全装置、个人防护用具等是否处于良好状态,遇有事故隐患做到立即整改,立即消除。57 在任何情况下不违章指挥,遇有紧急情况不得离开岗位,主动采取方法,并立即上报,对危及安全违章指挥有权拒绝。58 帮助项目部进行定时安全检验,做到每项有统计,对查出事故隐患应做到定人、定时、定方法进行整改,并要有复查情况统计。6生产班组长安全生产责任制
9、61 认真遵守安全规程制度和相关安全生产指示,依据本组人员技术,体力思想等情况,合理安排工作,做好安全交代,对本组人员在生产中安全健康负责。62 督促本组人员严格遵守各项安全操作规程和安全生产规章制度。63 组织搞好安全活动日,开好班前安全会。64 对新调入工人做好现场安全教育。65 常常检验所管人员及现场安全生产情况,发觉问题立即处理或立即上报。66 发生工伤事故要具体统计立即上报,并组织全组人员认真分析,提出防危方法,发生重大伤亡事故要保护现场,并立即上报。7工地安全员职责71 坚持“安全第一,预防为主”方针,对本工地人员和新上岗职员进行安全生产和文明施工常常化教育。72 督促本工地人员严
10、格遵守各项安全操作规程和安全生产规章制度。73 负责督促和检验个人防护用具发放和在生产过程中使用情况。74 帮助工地责任人对本工地设施、设备进行安全检验。75 立即发觉事故隐患,和工地责任人一道采取有效方法,预防事故发生。76 帮助工地责任人组织安全活动,制订或修订安全制度。77 有权阻止违章指挥和违章作业,带头实施安全法规。78 总结推广优异经验,表彰安全生产中好人好事。79 督促工地文明施工,使工地安全口号及多种禁令标志保持完好无损。710 主动开展反“三违”(违章指挥、违章作业、违反劳动纪律),创建安全文明工地活动。711 立即汇报工伤事故,做好事故调查和安全检验原始统计。8职员安全职责
11、81 遵守安全生产各项规章制度,珍惜并正确使用劳动防护用具和安全卫生设施。82 认真学习安全法规和安全生产知识,不停提升安全技术和自我保护能力,在生产中做到三不伤害。(即不伤害自己、不伤害她人、不被她人所伤害)83 对违反安全生产规章而可能造成事故指挥有权拒绝实施,有权向劳动监察机构、相关部门和工会组织检举控告。84 认真学习并做到安全生产六大纪律和十个不准。 安全生产六大纪律: 进入施工现场必需带好安全帽,扣好帽带,并正确使用个人劳动保护用具 三米以上高空悬空作业,必需系好安全带,扣好保险钩 高空作业,不准往下或向上乱抛材料和工具等物件 多种电动机械设备,必需有可靠有效安全方法和防护装置,方
12、能开动启用 不懂电气和机械人员严禁使用和玩弄机电设备 吊装区域非操作人员严禁入内,吊装机械必需完好 ,桅杆垂直下方不准站人安全生产十个不准: 不准穿拖鞋和赤膊上班 不准高空抛物 不准在提篮内乘人 不准坐扶手栏杆和卧睡在脚手架上 不准酒后上班 不准玩火、烧火和打闹嘻玩 不准赌力、赌食 不准在同一垂直面上操作 不准带小孩进入现场 不准随便进入建设单位车间、仓库、办公室等关键场所二、 装饰工程安全生产管理为了认真落实实施中国建筑法、中国安全生产法、建设工程安全生产管理条例、国发第393号及建筑施工安全检验标准(JG)59-99及相关安全生产法律法规、标准,深入加强企业建筑装饰装修工程安全生产监督管理
13、,制订本条例。1 安全生产责任制11 企业和项目部必需建立健全各级各职能部门及各类人员安全生产责任制,装订成册,其中项目部管理人员安全责任制应挂墙。12 总分包单位之间、企业和项目部均应签署安全生产目标责任书。工程各项经济承包协议中必需有正确安全生产指标,有针对性安全确保方法,双方责任及奖惩措施。13 施工现场各工种安全技术操作规程齐全,装订成册。14 施工现场凡职员超出50人必需设置专职安全员,建筑面积1万平方米以上必需设置2-3名专职安全员,组成安全管理组,负责管理安全生产工作。15 建立企业和项目部各级,各部门和各类安全生产责任考评制度,考评有书面统计,企业一级部门、人员和项目部经理安全
14、生产责任制由企业安全管理部每六个月考评一次,项目部其它管理人员和各班组长安全生产责任制,由项目部每三个月考评一次。2目标管理21 施工现场必需实施安全生产目标管理,工程开工前应制订好总安全管理目标,包含伤亡事故指标,安全达标和文明施工目标和采取安全方法。22 项目部和施工管理人员和班组,班组和职员必需签署安全目标责任书,以责任形式把工地总安全管理目标根据各自职责逐层分解,项目部制订安全目标责任考评要求,责任到人,每个月考评统计在册。23 项目部各级签署安全目标责任书内容应明确安全生产指标、双方责任、工作方法和考评奖惩内容。3施工组织设计31 施工企业(施工项目部)在编制施工组织设计(施工方案)
15、时,必需依据工程施工工艺和施工方法,编写较全方面、具体、针对性强安全技术方法。32 专题性较强项目,如满堂脚手架、吊顶、施工用电、幕墙安装等均要编制专题安全施工组织设计。33 安全技术方法和专题安全施工组织设计内容要有针对性,依据工程实际编写,能有效地指导施工。34 施工组织设计和专题安全施工组织设计必需由专业技术人员编制,经企业技术责任人审查同意、署名盖公章后方可实施。35 依据施工组织设计组织施工,严格督促落实安全方法,施工过程中要更改方案,必需经原审批人员审查同意、署名盖章后方可实施。36 施工组织设计中应说明工程概况及施工现场总平面部署图及安全标志部署平面图。4分部(分项)工程安全技术
16、交底41 建立安全技术交底制度,安全技术交底必需和下达施工任务同时进行,各工种各分部(分项)工程安全技术交底,固定作业场所工种可定时交底,非固定作业场所工种可按每一分部(分项)工程工定时进行交底,新进场班组必需优异行安全技术交底再上岗。42 安全技术交底内容就包含工作场所安全防护设施、安全操作规程、安全注意事项等,既要做到有针对性,又要简单明了。43 安全技术交底必需以书面形式进行,双方推行签字手续。5安全检验51 企业和项目部必需建立定时安全检验制度,明确检验方法、时间、内容和整改、处罚方法等内容,尤其要明确工程安全防危关键部位和危险岗位检验方法和方法,检验次数企业每个月不少于一次,项目部每
17、半月不少于一次,班组每星期不少于一次。52 多种安全检验(包含被检)做到每次有统计,对查出事故隐患应做到定人、定时、定方法进行整改,并要有复查情况统计,被检必需准期整改并上报检验部门。现场应有整改回执单。53 对重大事故隐患整改必需准期完成,并上报企业和相关部门。6安全教育61 建立企业和施工现场安全培训教育制度和档案,明确教育岗位、教育人员及教育内容,定时对职员进行安全知识考试。62 建立现场职员安全教育卡,新进场工人须进行企业(15课时)、项目部(15课时)、班组(20课时)“三级”安全教育,经考评合格后才能进入操作岗位。63 安全教育内容必需具体,有针对性。64 企业待岗、转岗、换岗职员
18、,在重新上岗前,必需接收一次安全培训,时间不少于20课时,其中变换工种进行新工种安全教育。65 企业职员每十二个月度接收安全培训,其中法人代表、项目经理培训时间不少于30课时,专职安全员不少于40课时,特种作业人员不少于20课时,其它管理人员不少于20课时。66 专职安全员必需持证上岗,企业进行年度培训考评,不合格者不得上岗。7班组安全活动71 施工现场建立班组班前安全活动制度。72 班组开展班前三上岗(上岗交底、上岗检验、上岗教育)和班后下岗检验,每个月开展安全讲评活动。73 班组班前活动和检验,讲评活动等应有统计。8特种作业持证上岗81 施工现场必需按工程实际情况配置特种作业人员,并建立特
19、种作业人员花名册和附上特种作业相关证件。82 特种作业人员必需经相关部门培训考试合格后持证上岗,操作证应按要求年限复审,不得超期使用。83 特种作业人员变换工作单位,必需有调动手续,和用人单位签署聘用协议。9工伤事故处理91 项目部每个月填写安全生产月报表。92 发生工伤事故应认真填写伤亡事故报表,并附上事故调查汇报和相关处理情况,无伤亡事故需填写说明,伤亡事故报表由企业安全管理部盖章认可。93 发生伤亡事故必需按要求进行汇报,并认真按“四不放过”(事故原因调查不清不放过,事故责任不明不放过,事故责任者和群众未受到教育不放过,防范方法不落实不放过)标准进行调查处理。94 发生生产安全事故后,施
20、工单位应该采取方法预防事故扩大,保护事故现场,需要移动现场物品时,应该做出标识和书面统计,妥善保管相关证物。10安全标志101 施工现场应有安全标志部署平面图102 安全标志应按图挂设,尤其是施工部位、作业点和危险区域及关键通道口均应挂设相关安全标志。103 施工机械设备应随机挂设安全操作规程牌。104 安全标志要注意检验、保养、维修,当发觉颜色有污染或有改变、褪色等,应立即清理或更换。105 多种安全标志应符合国家安全标志(GB2894-82)要求,制作美观、统一。三、 文明施工1 封闭管理11 施工现场必需实施封闭管理,设置进出口大门,制订门卫制度,严格实施外来人员进场登记制度,门卫值班室
21、应设在进出大门一侧。12 门头应有企业“影象标志”,努力争取美观、大方。13 进入施工现场全部工作人员必需佩带工作卡。2施工场地21 施工场地应主动推行硬地坪施工,作业区、生活区主干道地面必需用一定厚度砼硬化,场内其它次道路也应硬化处理。22 施工现场通道应通畅、平坦、整齐,无散落物。23 施工现场设置排水系统,排水通畅,不积水。24 严禁泥浆、污水、废水外流或堵塞下水道和排水河道。25 施工现场所适地方设置吸烟处,作业区内严禁随意吸烟。26 主动美化施工现场环境,做到整齐、有序、美观。3材料堆放31 建筑装饰材料、构件、料具必需整齐堆放,部署合理,堆料分门别类。悬挂标牌应统一制作,标以名称、
22、品种、规格、数量等。32 建筑装饰材料、构配件及其它料具必需做到安全,不得超高。33 建立材料收发管理制度,仓库、工具间材料堆放整齐,易燃易爆物品分类堆放,专员负责,确保安全。34 施工现场建立清扫制度,落实到人,做完料尽、场地清。车辆进出场地应有防泥带出方法,建筑垃圾立即清运,临时存放现场也应集中堆放整齐。35 不用施工机具和设备应及进出场。4现场住宿41 施工现场依据作业需要设置职员宿舍,宿舍应集中统一部署,严禁在厨房、作业区内住人。42 施工现场作业区和办公、生活区必需显著划分,确实因场地狭窄不能划分要有可靠隔离栏护方法。43 宿舍内应有保暖、消暑及防蚊虫叮咬等方法。44 宿舍应确保主体
23、方法安全,设施完好,严禁用钢管、毛竹及竹片等搭设简易工棚作宿舍,活动层搭设不宜超出二层。45 宿舍建立室长卫生管理制度。且和宿舍人员名单一起上墙,室内保持通风、整齐,生活用具整齐堆放,严禁摆放作业工具。46 宿舍内(包含值班室)严禁使用煤气灶、煤油炉、电饭煲、热得快、电炒锅、电炉等器具。47 宿舍周围环境应保持整齐、安全。5现场防火51 施工现场必需建立健全消防防火责任制和管理制度,配置足够适宜消防器材及义务消防人员。52 高层建筑(30M及以上)应随层做好消防水源管道(2寸主管,设加压泵、留消防水源接口,配置足够灭火器,放置位置正确,固定可靠)53 现场动用明火必需有审批手续和动火监护人员。
24、54 易燃易爆物品堆放间,木工间、油漆间等消防防火关键部位要采取必需消防安全方法,配置专用消防器材,并有专员负责。附专用业火机介绍:燃坑必需含有可燃物、助燃物和火源三个条件,灭火原理就是破坏其中任何一个条件,使之燃烧停止。灭火方法有窒息法、冷却法、隔离法和抑制法。灭火机是关键消防器材,必需按不一样性质火灾,使用不一样类型灭火机。酸碱灭火机只适适用于扑灭竹、木、棉、毛、纸等一般可燃物引发火灾。对忌水化学物品、电气、油类等火灾不宜使用。酸碱灭火机在提往火场途中要保持机身平稳,使用时应一手提环、一手托着筒底,然后倒转筒身,灭火剂即可喷出。 泡沫灭火机泡沫灭火机适适用于扑灭油类火灾和木材等通常固体物质
25、引发火灾,但不宜扑救忌水化学物品和电气火灾,它使用方法和注意事项大致和酸碱灭火机相同。 二氧化碳灭火机二氧化碳灭火机对扑救通常电气火灾和仪器,关键文件档案及不可用水灭火火灾最为适宜。但它不能扑灭金属钾、钠、镁、铝火灾,因为二氧化碳和这类物质能起化学反应,加剧燃烧直至发生爆炸,使用时先拔去保险箱销子,然后手握喷射喇叭手柄,一手掀动鸭舌开关或旋转开关,从燃烧最危险最严重一边喷射起,逐步左右移动向前喷射,喷射时人应站在上风口,免受二氧化碳窒息性气体侵袭,手应握住喷筒手柄,以免冻伤。 干粉灭火机干粉灭火机综合了泡沫和二氧化碳灭火机优点,适适用于扑灭油类、可燃气体、电气和遇水燃烧等物引发火灾,使用时,将
26、灭火机竖直在地上,然后一手紧握胶管喷嘴处,一手拉着提环,这时机内即会喷出灭火白粉和强大气流,将火扑灭。 1211灭火机1211灭火机比现在中国使用二氧化碳、四氯化碳灭火机等含有更优越灭火效果,它适适用于扑灭电气、油类、有机溶剂、仪器、天然气、文件档案等火灾。灭火机是施工现场扑火关键器材,应依据生产性质作合理布局,并常常维护保养和立即更换灭火剂,确保数量多,开得出,收实效。6治安综合治理61 施工现场建立治安保卫责任制并落实到人,采取方法严防偷窃、斗殴、赌博等事件发生。62 施工现场因地制宜,主动设置学习和娱乐场所,充实职员业余生活,重视精神文明建设。7施工现场标牌71 施工现场必需设有“五牌一
27、图”,即工程概况牌,管理人员名单及监督电话牌,消防保卫(防火责任)牌、安全生产牌、文明施工牌和施工现场平面图,标牌规格统一,位置合理,字迹端正,线条清楚,表示明确,并固定在现场内关键出口处,严禁将“五牌一图”挂在外脚手架上。72 施工现场应合理悬挂安全生产宣传和警示牌,标牌悬挂牢靠可靠,尤其是关键施工部位、作业点和危险区域和关键通道口全部必需有针对性地悬挂醒目标安全警示牌。73 施工现场应合理地设置宣传栏、读报栏、黑板报,营造安全气氛。8生活设施81 施工现场应设置食堂和茶水棚(亭),食堂应有良好通风和洁卫方法,保持卫生整齐,炊事员持健康证上岗,食堂内应功效分隔,尤其是灶前灶后、仓储间、生熟食
28、间应分开,主动使用燃油、电热灶具,不宜用柴灶。82 施工现场应设置固定男女简易淋浴室和厨厕,并要确保结构稳定,厕所天棚、墙面刷白,高1.5M墙裙,便槽贴面砖、地面用水泥砂浆或地砖、宜采取水冲式,并实施专员管理,立即清扫,保持整齐,要有灭蚁绳和预防蚊绳滋生方法。高层建筑应每层设置临时便溺设施,多层建筑应每二层设置,便溺设施应尽可能做到文明,现场严禁随地大小便。83 建立现场卫生责任制,设卫生保洁员,生活垃圾必需盛放在容器内并做到立即清理。9保健抢救91 施工现场必需备有保健药箱(箱内配置部分工地常见药品)和抢救器材。92 施工现场配置抢救人员必需经卫生部门培训,应掌握常见“人工呼吸”、“固定绑扎
29、”、“止血”等抢救方法,并会使用简单抢救器材。93 施工现场应常常性地开展卫生防病宣传教育,并做好统计。10小区服务101 遵守国家相关劳动和环境保护法律法规,有效地控制粉尘、噪声、固体废弃物、泥浆、强光等对环境污染和危害。102 制订落实爱民制度和不拢民方法。103 施工现场严禁焚烧有毒、有害物质。104 夜间施工应按要求办理相关手续。四、脚手架主动使用钢管脚手架,逐步淘汰毛竹脚手架,脚手架严禁钢木、钢竹混搭,严禁不一样受力性质处架联接在一起。1施工方案11 依据工程实际编制脚手架专题施工方案,方案有针对性,能有效地指导施工,明确安全技术方法。12 搭设高度在25M以下外架应有搭拆方案,绘制
30、架体和建筑物拉结详图,现场杆体立面和平面部署图。13 搭设高度超出25M且不足50M外架,应采取双钢管立杆或缩小间距等加强方法,除应绘制架体和建筑物拉结详图、现场杆件立面、平面部署图外还应说明脚手架基础做法。14 搭设高度超出50M外架,应有设计计算书及卸荷方法详图。绘制架体和建筑物拉结详图、现场杆件立面、平面部署图外,还应说明脚手架基础做法。15 外架专题施工方案包含计算书及卸荷方法等必需经企业技术责任人审批并签字盖章。2立杆基础21 钢管脚手架应用外径48mm、壁厚3-3.5mm无严重锈蚀、弯曲、压扁或裂缝钢管。22 钢管脚手架基础平整扎实、砼硬化,落地立杆垂直稳放在金属底座砼地坪、砼预制
31、块上,设纵横相连地坪。23 立杆基础外侧设置截面不少于20*20cm排水沟,并在外侧设80cm宽以上砼路面。24 外脚手架不宜支在屋面、雨棚、阳台等处,因工程需要搭设脚手架,要分别对外架和屋面、雨棚、阳台等部位结构稳定性进行计算并采取有效安全方法,其设计计算书和安全方法须经企业技术责任人审批签字盖章。3架体和建筑物拉结31 脚手架和建筑物按水平方向小于7m、垂直方向小于4m设一拉结点,拉结点在转曲和顶部处加密,即在转曲1m以内范围按垂直方向小于4m设一拉结点,顶部80cm以内范围按水平方向小于7m设一拉结点。32 钢管外架拉结点应刚性拉结,拉结点应确保牢靠,预防其移动变形,且尽可能设置在外架大
32、小横杆接点处。33 外墙装饰阶段拉结点也须满足要求,若因施工需要需除去原拉结点时,必需重新补设可靠、有效临时拉结,以确保外架安全可靠。34 拉结点或临时拉结点必需画出制作详图。4立杆间距和剪力撑41 钢管脚手架步距底部高度小于2m,其它小于1.8m,立杆纵距小于1.8m,横距小于1.5m,如搭设高度超出25m须采取双立杆或缩小间距方法搭设。超出50m应进行专门设计计算。42 架子转曲处立杆间距应符合搭设要求。43 脚手架外侧设置剪力撑,由脚手架端头开始按水平距离不超出9m设置一排剪力撑,剪力撑杆件和地面成45-60,自下而上,左右连续设置,设置时和其它杆件交叉点应相互连接(绑扎),并应延伸到顶
33、部大横杆上。44 严禁搭设单排脚手架。5脚手架和防护栏杆51 25m以下建筑物外脚手架除操作层和操作层上下层、底层、顶层必需满铺外,还应在中间最少满铺一层,25m以上建筑物外架应层层铺设脚手架,装饰阶段必需层层满铺脚手架。52 满铺脚手架必需垂直墙面横向铺设,满铺到位,不易挪位,不能满铺处必需采取有效防护方法。53 脚手片须用不细于18#铅丝双股并联绑扎不少于4点,要求绑扎牢靠,交接处平整,无探头板,脚手片完好无损,破损要立即更换。54 脚手架外侧必需用建设主管部门认证合格安全网封闭,且应将安全网固定在脚手架外立杆里侧,不宜将网固在各杆件外侧,安全网应用大于18#铅丝张挂严密。55 脚手架外侧
34、自第二步起必需设1.2m高同材质防护拉杆和30cm高踢脚杆,顶排防护栏杆不少于2道,高度分别为0.9m和1.3m,脚手架内侧形成临边(如遇大开间空洞等)在脚手架内侧设1.2m高防护拉杆和30高踢脚杆。56 脚手架高度,里立杆低于檐口50,平屋面外立杆高于檐口1-1.2m,坡屋面高于1.5m以上。6交底和验收61 脚手架搭设前应对架子进行安全技术交底,交底内容要有针对性,交底双方推行签字手续。62 脚手架搭设由总企业组织分段验收(通常不超出三步架),办理验收手续,验收表中应写明验收部位,内容量化,验收人员推行验收签字手续,验收不合格,应在整改完成后重新填写验收表。脚手架验收合格并挂合格牌后方可使
35、用。63 脚手架应进行定时检验和不定时检验,并按要求填写检验表,检验内容量化,推行检验签字手续,对检验出问题应立即整改,项目部每半个月最少检验一次。7小横杆设置71 外架子按立杆和大横杆交点处设置小横杆,两端固定在立杆,确保安全受力。72 小横杆两端各伸出立杆净长度不少于10cm,并应尽可能保持一致。8杆件搭设81 钢管脚手架立杆必需采取对接,大横杆能够对接和搭接,剪力撑和其它杆件采取搭接,搭接长度不少于40cm,且不少于二只扣件紧固。82 相邻杆件搭接、对接必需错开一个档距,同一平面上接头不得超出50。9架体内封闭91 脚手架架体里立杆距墙体净距通常小于于20cm,如大于20cm必需铺设站人
36、片,站人片设置平整牢靠。92 脚手架施工层里立杆和建筑物之间应进行封闭。93 施工层下外架每隔3步和底部应用密目网或其它方法进行封闭。10脚手架材质101 钢管脚手架应适用外径48mm、壁厚3.5A3钢管,表面平整光滑、无锈蚀、裂纹、分层、裂痕、划道和硬弯,新用钢管要出合格证,搭设架子前应进行保养,除锈并统一涂色,颜色应努力争取环境美观。102 钢管脚手架搭设使用扣件应符合建设部钢管脚手架扣件标准要求,有扣件生产许可证,规格和钢管匹配,采取可锻铸铁,不得有裂纹、气孔、缩缝、砂眼等铸造缺点,贴和面应平整,活动部位灵活,夹架钢管时开口处最小距离大于5mm。103 底排立杆及扫地杆均漆红白相间色。1
37、1通道111 外脚手架应设置上下走人斜道,脚手架外侧不得悬挑。斜道设置应为往返上折形,坡度小于1:3,宽度大于1M,转角处平台面积不少于3,斜道立杆应单独设置,不得借用脚手架立杆,并应在垂直方向和水平方向每隔一步或一个纵距设一连接。112 斜道两侧及转角平台外围均应设1.2m高防护栏杆和30cm高踢脚杆,并用合格密目式安全网封闭。113 斜道侧面及平台外侧设置剪力撑。114 斜道脚手片应采取横铺,每隔20-30cm设一防滑条,防滑条宜采取40*60mm方木,并多道铅丝绑扎牢靠。115 外架和各楼层之间应设置进出通道,坡度小于1:3、宽度不少于1m,通道宜采取木板铺设,两边设1.2m高防护拉杆和
38、30cm高踢脚杆,并固定牢靠。116 斜道和进出通道拉杆、踢脚杆统一漆红白相间色。12卸料平台121 外脚手架吊物卸料平台和#架卸料平台应有单独设计计算书和搭设方案。122 吊物卸料平台、#架卸料平台应根据设计方案搭设,应和脚手架、#架断开,有单独支撑系统。123 卸料平台要求采取厚4cm以上木板统一铺设,并设有防滑条,外架卸料平台应采取型钢做支撑,预埋在建筑物内,不得采取钢管搭设。#架卸料平台能够由钢管从基础上搭设,但基础必需采取砼、地立杆垫型钢或木板。124 吊物卸料平台必需设置限载牌。125 卸料平台临边防护到位,设置1.2m高防护拉杆和30cm踢脚杆,四面采取密目式安全网封闭。五、模板
39、工程1施工方案11 模板工程施工前必需编制专题施工方案,并经企业技术责任人审批签字盖章后方可实施。12 施工方案内容包含模板制作、安装及拆除等施工工序,方法制订针对性安全方法。2立杆稳定21 支撑模板立杆材料、间距和剪力撑、纵横向支撑设置应符合施工方案要求,立杆底部应有垫板。其中立杆间距小于2m,按高度不超出2m设置水平支撑,支撑系统两端设置剪力撑。3施工荷载31 模板上材料应堆放均匀,并不得超出施工方案要求。4模板存放41 多种模板堆放整齐、安全、高度不得超出2m,大模板存放要有防倾倒方法。5支拆模板51 支杆模板时,2m以上高处作业必需有可靠立足点,并有对应安全防护方法。52 拆除模板时,
40、应设置临时警戒线并派专员监护。53 不得留有未拆除悬空模板。6模板验收61 支杆模板前必需进行针对性安全技术交底,并做好统计,交底双方推行签字手续。62 模板搭设后应组织验收工作,认真填写验收单,内容要量化,验收合格后方可进入下道工序,并做好验收统计存档工作。63 模板拆除前必需办理拆模审批手续,经技术责任人审批签字后方可拆除。六、“三宝“、“四口”防护1安全帽11 进入施工现场作业区内必需戴好安全帽,施工现场安全帽宜分色佩戴。12 应正确使用安全帽,扣好帽带,不准使用缺衬、缺带及破损安全帽。13 安全帽符合GB2811-81标准。2安全网21 施工现场必需主动使用密目式安全网,架子外侧、楼层
41、临边、#架等处用密目式安全网封闭或栏护,安全网宜放在杆件里侧。22 密止式安全网必需满足目/10cm*10cm,做耐贯穿试验不穿透,6*1.8m单张网重量应在3KG以上,并应尽力满足环境效果要求。23 安全网必需有产品生产许可证和质量合格证和建筑安全监督管理部门发放准用证等,严禁使用无证不合格产品。3安全带31 施工现场搭架、支模等高处作业均应系安全带。安全带应符合GB6095-88标准并有合格证书,生产厂家经劳动部门同意,并做好定时检验,主动推广使用可卷式安全带。32 安全带高挂低用,挂在牢靠可靠处,不准将绳打结使用,安全带使用后有专员负责,存放在干燥、通风仓库内。4楼梯口、电梯井口防护41
42、 楼梯口边设置1.2m高防护栏杆和30cm高踢脚杆,杆件里侧挂密目式安全网。42 电梯井口设置1.2-1.5m高防护栅门,其中底部18cm为踢脚板。43 电梯井内自二层楼而起不超出二层(小于10m)拉设一道安全网。44 电梯井口、楼梯口边防护设施应形成定型化、工具化、牢靠可靠,防护栏杆漆刷红白相间色。5预留洞口,坑井防护51 15以内预留洞口,坑井用固定盖板防护,1.5以上洞口,四面设18cm高踢脚杆和0.6m、1.2m两道水平杆,拉杆里侧用密目式安全网围护,洞口处张挂水平安全网。52 洞口、坑井防护设施应定型化、工具化、不得采取竹具式防护。6通道口防护61 进出建筑物主体通道口、井架或物料提
43、升机进口处,外用升降机进口处等均应搭设防护棚、棚宽大于道口,两端各长出1m,垂直长度2m,棚顶搭设二层(采取脚手片,铺设方向应相互垂直),间距大于30cm。62 场地内外道路中心线和建筑物(或外架边缘距离分别小于5m和7.5m应搭设通道防护棚,棚顶搭设二层(采取脚手片铺高方向应相互垂直),间距大于30cm,而且底层下方张挂安全网。63 砂浆机、拌和机和钢筋加工场地等应搭设操作简易防护棚。64 各类防护棚应有单独支撑体系,固定可靠安全,严禁用毛竹搭设,且不得悬挑在外架上。65 底层非进入建筑物通道口地方应采取严禁出入(通行)方法和设置禁行标志。7阳台、楼板、屋面等临边防护71 阳台、楼板、屋面等
44、临边就设置1.2m和0.6m两道水平杆,并在立杆里侧用密目工安全网封闭,防护栏杆漆红白相间色。72 防护栏杆等设施和建筑物固定拉结,确保防护设施安全可靠。七、施工用电1外电防护11 在建工程(含脚手架具)外侧边缘和外电架空线路之间必需保持安全操作距离,最小安全操作距离不应小于下表所列数值:外电线搭电压1KV以下1-10KV35-110KV154-220KV330-500KV最小安全操作距离(m)468101512 施工现场机动车道和外电架空线路交叉时,架空线路最低点和路面垂直距离应大于下表所列数值:外电线搭电压1KV以下1-10KV35KV最小垂直距离(m)67713 对达不到上表中要求最小距
45、离时,必需编制外电线路防护方案,采取防护方法,增设屏障遮拦,围栏或保护网,并悬挂醒目标警告标志牌,防护屏障应采取绝缘材料搭设。14 外电线路和遮拦,屏障等防护设施之间安全距离小于下表所列数值时,必需会同相关部门给予处理,采取迁移外电线路或改变工程位置等方法,不然不得强行施工。外电线路电压(KV)1-36103560110220330500线路边线至遮拦安全距离(m)0.950.950.951.151.351.752.654.5线路边线至网状防护安全距离(m)0.30.30.30.50.71.11.92.7515 脚手架上下斜道严禁搭设在有外电线路一侧。2接地和接零保护系统。21 在施工现场专用中性点直接接地电力系统中必需采取TN-S接零保护系统。22 施工现场每一处反复接地接地电阻值应小于10,且不得少于3处(即总配电箱线路中间和未端处),反复接地线应和保护零线相连;接地电阻每三个月企业最少复测一次,现场每个月检测一次。23 接地装置接地线应采取二根以上导体,在不一样点和接地体作电气连接,垂直接
