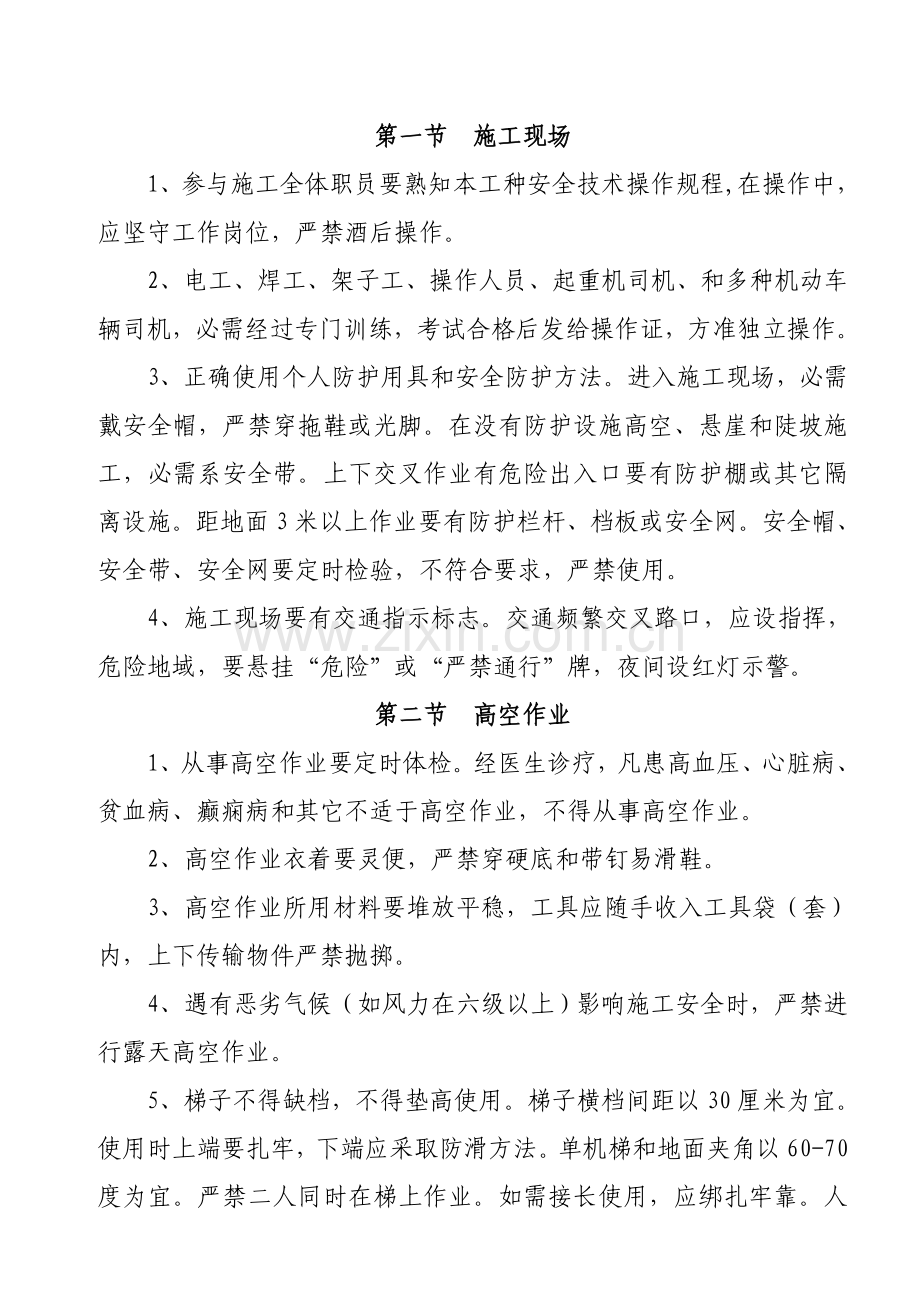

1、S329阜宁城西公路养护改善工程B标安全防护手册南通路桥工程二00五年五月第一章 通常要求第一节施工现场1、参与施工全体职员要熟知本工种安全技术操作规程,在操作中,应坚守工作岗位,严禁酒后操作。2、电工、焊工、架子工、操作人员、起重机司机、和多种机动车辆司机,必需经过专门训练,考试合格后发给操作证,方准独立操作。3、正确使用个人防护用具和安全防护方法。进入施工现场,必需戴安全帽,严禁穿拖鞋或光脚。在没有防护设施高空、悬崖和陡坡施工,必需系安全带。上下交叉作业有危险出入口要有防护棚或其它隔离设施。距地面3米以上作业要有防护栏杆、档板或安全网。安全帽、安全带、安全网要定时检验,不符合要求,严禁使用

2、。4、施工现场要有交通指示标志。交通频繁交叉路口,应设指挥,危险地域,要悬挂“危险”或“严禁通行”牌,夜间设红灯示警。第二节高空作业1、从事高空作业要定时体检。经医生诊疗,凡患高血压、心脏病、贫血病、癫痫病和其它不适于高空作业,不得从事高空作业。2、高空作业衣着要灵便,严禁穿硬底和带钉易滑鞋。3、高空作业所用材料要堆放平稳,工具应随手收入工具袋(套)内,上下传输物件严禁抛掷。4、遇有恶劣气候(如风力在六级以上)影响施工安全时,严禁进行露天高空作业。5、梯子不得缺档,不得垫高使用。梯子横档间距以30厘米为宜。使用时上端要扎牢,下端应采取防滑方法。单机梯和地面夹角以60-70度为宜。严禁二人同时在

3、梯上作业。如需接长使用,应绑扎牢靠。人字梯底脚要拉牢。6、没有安全防护设施,严禁在屋架上弦、支撑、桁条、挑架桃梁和未固定构件上行走或作业。高空作业和地面联络,应设通讯装置,并专员负责。第二章 模板、脚手架施工安全第一节 支模拆模 1、模板支撑不得使用腐朽、扭裂材料。顶撑要垂直,底端平整坚实并加垫木。2、采取桁架支模应严格检验,发觉严重变形、螺栓松动等应立即修复。3、支模应按工序进行,模板没有固定前,不得进行下道工序。严禁利用拉杆支撑、攀登、上下。4、设4米以上立柱模板,四面必需顶牢。操作时要搭设工作台;不足4米,可使用马凳操作。5、拆除模板应经技术人员同意。操作时应按次序分段进行,严禁猛撬、硬

4、砸或大面积撬落和拉倒。完工前,不得留下松动和悬挂模板。拆下模板应立即送到指定地点集中堆放,预防钉子扎脚。6、拆除薄腹梁、吊车梁、桁架等预制构件模板,应随拆随加顶撑支牢,预防构件倾倒。第二节脚手架材料1、钢管脚手应用外径48-51毫米、壁厚3-3.5毫米钢管,长度以4-6.5米和2.1-2.3米为宜。有严重锈蚀、弯曲、压扁或裂纹不得使用。2、扣件应有出厂合格证实,发觉有脆裂、变形、滑丝严禁使用。3、木杆应采取剥皮杉木和其它多种坚韧硬木。杨木、柳木、桦木、椴木、油松和腐朽、折裂、枯节等易折木杆,一律严禁使用。4、木脚手立杆,有效部分小头直径不得小于7厘米,大横杆、小横杆(排木)有效部分小头直径不得

5、小于8厘米,6-8厘米之间可双杆合并或单根加密使用。5、钢制脚手板应采取2-3毫米级钢材,长度为1.5-3.6米,宽度23-25厘米,肋高5厘米为宜,两端应有连接装置,板面应钻有防滑孔。通常裂纹、扭曲、斜纹、破裂和大横透节不得使用,板两端8厘米处应用镀锌丝箍绕2-3圈或用铁皮钉牢。6、竹片脚手板,板厚不得小于5厘米,螺栓孔不得大于1厘米,螺栓必需拧紧。竹编脚手架,其两边竹杠直径不得小于4.5厘米,长度通常以2.2-3米,宽度以40厘米为宜。7、脚手架绑扎材料可采取8镀锌铁丝,直径大于10毫米麻绳或水、葱竹篾。第三节外脚手架1、钢管脚手架立杆应垂直稳放在金属底座或垫木上。立杆间距不得大于2米;大

6、横杆间距不得大于1.5米。钢管立杆、木横杆接头应错开,要用扣件连接拧紧螺栓,不准用铁丝绑扎。2、木脚手架立杆应埋入地下30-50厘米,埋杆前应先挖好土坑,将底部扎实并垫以砖石,如遇松土或无法挖坑时,应绑扎地锚杆。木脚手架立杆间距不得大小1.5米;大横杆间距不得大于1.2米;小横杆间距不得大于1米。3、脚手架负荷量,每平方米不能超出270千克(2700牛顿)。假如负荷量必需加大,应根据施工方案进行架设。4、脚手架两端、转角处和每隔6-7根立杆应设剪刀撑和支杆。剪刀撑和支杆和地面角度应小于60度,支杆端要埋入地下大于30厘米。架子高度在7米以上或无法设支杆时,每高4米,水平每隔7米,脚手架必需同建

7、筑物连接牢靠。5、架子铺设宽度不得小于1.2米。脚手架板须满铺,离墙面不得大于20厘米,不得有空隙和探头板。脚手板搭接时不得小于20厘米;对头接时应架设双排小横杆,间距小于20厘米。在架子拐弯处脚手板应交叉搭接。垫平脚手板应用木块,而且要钉牢,不得用砖垫。6、翻脚手板应两人由里往外按次序进行,在铺第一块或翻到最外一块脚手板时,必需挂牢安全带。第四节内脚手架1、 内脚手架底脚要垫有木块,并磕在能承受荷重结构上,搭设双层架时,上下支架必需对齐,同时支架间应绑斜撑拉固。2、高度超出4米时,必需在墙外搭设能承受160千克(1600牛顿)荷重安全网或防护挡板。同时再设一道随施工高度提升安全网。网应外高里

8、低,网和网之间须拼接严密,网内杂物要随时清扫。第五节其它脚手架1、用钢管搭设脚手架,相邻两立杆接头错开不少于50厘米,横杆和剪刀撑(十字架)要同时安装。2、脚手架安装完成,必需经施工责任人验收合格后方准使用。第六节脚手架拆除1、 拆除脚手架,周围应设围栏或警戒标志,并设专员看管,禁人入内。拆除时应按次序由上而下,一步一清,不准上下同时作业。2、拆除脚手架大横杆、剪刀撑,应先拆中间扣,再拆两头扣,由中间操作人往下顺杆子拆除。3、拆下脚手杆、脚手板、钢管、扣件。钢丝绳等材料,应向下传输或用绳吊下,严禁往下扔。 第三章 钢筋制作安装第一节制作、绑扎 1、钢材、半成品等应按规格、品种分别堆放整齐,制作

9、场地要平整,工作台要稳固,照明灯具必需加网罩。 2、拉直钢筋,卡头要卡牢,地锚要坚固牢靠,拉筋沿线2米区域内严禁行人。人工绞磨拉直,不准用胸、肚接触推杠,并缓慢松解,不得一次松开。3、展开盘圆钢筋要一头卡牢,预防回弹,切断时要先用脚踩紧。4、人工断料,工具必需牢靠。掌克子和打锤要站成斜角,注意扔锤区域内人和物体。切断小于30厘米短钢筋,应用钳子夹牢,严禁用手把扶,并在外侧设置防护箱笼罩。 5、多人合运钢筋,起、落、转、停动作要一致,人工上下传送不得在同一垂直线上,钢盘堆放要分散、稳当,预防倾倒和塌落。6、在高空、深坑绑扎钢筋和安装骨架,须搭设脚手架和马道。7、绑扎墙体钢筋,不得站在钢筋骨架上下

10、。8、绑扎基础钢筋时,应按施工设计要求摆放钢筋支架或马凳架起上部钢筋,不得任意降低支架或马凳。9、起吊钢筋骨架,下方严禁站人,必需待骨架降落到离地1米以内始准靠近,就位支撑好方可摘钩。第二节 冷拉 1、冷拉卷扬机前应设置防护挡板,没有挡板时,应将卷扬机和冷拉方向成90度,而且应用封闭式导向滑轮。操作时要站在防护挡板后,冷拉场地不准站人和通行。2、冷拉钢筋要上好夹具,离开后再发开车信号。发觉滑动或其它总是时要先行停车,放松钢筋后,才能重新进入操作。3、冷拉钢筋要严格根据要求应力和伸长率进行,不得随便变更。不管拉伸或放松钢筋全部应缓慢均匀。 第三节 点焊、对焊机(包含墩头机)1、焊机应设在干燥地方

11、,平稳牢靠,要有接地装置,导线绝缘良好。2、焊接前,应依据钢筋截面调整电压,发觉焊头漏电,即更换,严禁使用。3、操作时应戴防护眼镜和手套,并站在橡胶板或木板上,工作棚要用防火材料搭设。棚内堆放易燃、易爆物品,并备有灭火器材。4、对焊机断路器接触点、电极(铜头),要定时检验修理,冷却水管保持通畅,不得漏水和超出要求温度。第四章 混凝土浇筑安全1、车子向料斗倒料,应有挡车方法,不得用力过猛和撒把。2、 用井架运输时,小车把不得伸出笼外,车轮前后要挡牢,稳起稳落。3、浇灌混凝土使用溜槽及串筒节间必需连接牢靠。操作部位应有护身栏杆,不准直接站在溜槽帮上操作。4、用输送泵输送混凝土,管道接头,安全阀必需

12、完好,管道架子必需牢靠,输送前必需试送,检修必需卸压。5、浇灌混凝土,应设操作台,不得直接站在模板或支撑上操作。6、不得在混凝土养护池边上站立和行走,并注意池盖板和地沟孔洞,预防失足坠落。7、使用震动棒应穿胶鞋,湿手不得接触开关,电源线不得有破皮漏电。 第五章 用电安全 第一节 通常要求1、全部绝缘、检验工具,应妥善保管,严禁她用,并应定时检验、检验。2、现场施工用高低压设备及线路,应根据施工设计及相关电气安全技术规程安装和架设。3、线路上严禁带负荷接电或断电,并严禁带电操作。4、熔化焊锡,锡块、工具要干燥,预防爆溅。5、喷灯不得漏气,漏油及堵塞,不得在易燃、易爆场所点火使用,工作完成,灭火放

13、气。6、配制环氧树及沥青电缆胶时,操作地点应通风良好,并须戴好防护用具。7、不得使用锡焊容器盛装热电缆胶,高空浇注时,下方不得有些人。8、有些人触电,立即切断电源,进行抢救;电气着火,应立即将相关电源切断,使用泡沫灭火器或干砂灭火。第二节 设备及内线安装1、安装高压油开关,自动空气开关等有返回弹簧开关设备时,应将开关置于断开位置。2、多台配电箱(盘)并列安装时,手指不得放在两盘拼合处,也不得触摸连接螺孔。3、剔槽打眼时,锤头不得松动,铲子应无卷边、裂纹、戴好防护眼镜。墙后不得有些人靠近。4、人力弯管器弯管,应选好场地,预防滑倒和坠落,操作时面部要避开。5、管子穿带线时,不得对管口呼叫、吹气、预

14、防带线弹力勾眼。穿导线时,应相互配合预防挤手。6、 安装照明线路,不准直接在板条天棚或隔音板上通行及堆放材料。必需通行时,应在大楞上铺设脚手架。第三节 外线及电缆工程1、电杆用车搬运,应捆绑卡牢。人抬时,动作一致,电杆不得离地过高。2、人工立杆,全部叉木应坚固完好,操作时,相互配合,用力均衡。机械立杆,两侧应设溜绳。立杆时坑内不得有些人,基坑扎实后,方准拆叉木或拖拉绳。3、登杆前,杆要应扎实牢靠。旧木杆杆根单侧腐朽深度超出杆直径八分之一以上时,应经加固后,方能凳杆。4、登杆操作脚扣应和杆径相适应,使用脚踏板,钩子应向上。安全带应栓于安全可靠处,扣环扣牢,不准拴于瓷瓶或横担上。工具、材料应用绳索

15、传输,严禁上下抛扔。5、杆上紧线应侧向操作,并将夹头螺栓拧紧,紧有角度导线,应在外侧作业。调整拉线时,杆上不得有些人。6、紧线用铁丝或钢丝绳,应能承受全部拉力,和导线连接,必需牢靠。紧线时,导线下方不得有些人。单方向紧线时,反方向应设置临时拉线。7、电缆盘上电缆端头,应绑扎牢靠,放线架千斤顶应设置平稳,线盘应缓慢转动,预防脱杠或倾倒。电缆敷设到拐弯处,应站在外侧操作。木盘上钉子应拔掉或打弯。第四节 电气调试1、进行耐压试验装置金属外壳须接地。被试设备或电缆两端,如不在同一地点,另一端应有些人看管或加锁。并对仪表、接地等检验无误,人员撤离后,方可升压。2、电气设备或材料作非冲击性试验,升压或降压

16、,均应缓慢进行。因故暂停或试压结束,应先切断电源,安全放电,并将升压设备高压侧短路接地。3、电力传动装置系统及高低压各型开关调试时,应将开关开关手柄取下或锁上,悬挂标示牌,预防误合闸。4、用摇表测绝缘电阻,应预防有些人触及正在测定中线路或设备。测定容性或感性设备、材料后,必需放电。雷电时严禁测定线路绝缘。5、电流互感器严禁开路,电压互感严禁短路和以升压方法运行。6、电气材料或设备需放电时,应穿戴绝缘防护用具,用绝缘棒安全放电。第五节 施工现场变配电及维修1、现场变配电高压设备,不管带电是否,单人值班不准超越遮栏和从事修理工作。2、在高压带电区域内部分停电工作时,人体和带电部分,应保持安全距离,

17、并需有些人监护。3、变配电室内、外高压部分及线路,停电工作时:(1)、切断相关电源,操作手柄应上锁或挂标示牌。(2)、验电时应戴绝缘手套,按电压等级使用验电器,在设备两侧各相或线路各相分别验电。(3)、验明设备或线路确定无电后,立即检验设备或线路做短路接地。(4)、装设接地线,应由二人进行,先接接地端,后接导体端,拆除时次序相反,拆、接时均应穿戴绝缘防护用具。(5)、接地线应使用截面大于25平方毫米多股软裸铜线和专用线夹。严禁用缠绕方法,进行接地和短路。(6)、设备或线路检修完成,应全方面检验无误后方可拆除临时短路接地线。4、用绝缘棒或传动件拉、合高压开关,应戴绝缘手套。雨天室外操作时,除穿戴

18、绝缘防护用具以外,绝缘棒应有防雨罩,并有些人监护,严禁带负荷拉、合开关。5、电气设备金属外壳,必需接地或接零。同一设备可做接地和接零。同一供电网不许可有接地,有接零。6、电气设备所用保险丝(片)额定电源应和其负荷容量相适应。严禁用其它金属替换保险丝(片)。7、施工现场夜间临时照明电线及灯具,高度应不低于2.5米。易燃、易爆场所,应用防爆灯具。8、照明开关、灯口及插座等,应正确接入火线及零线。第六章 焊接作业安全第一节 电焊作业1、电焊机外壳,必需接地良好,其电源装拆应由电工进行。2、电焊机要设单独开关,开关应放在防雨闸箱内,拉合时应戴手套侧向操作。3、焊钳和把线必需绝缘良好,连接,更换焊条要戴

19、手套,在潮湿地点工作,应站在绝缘胶板或木板上。4、严禁在带压力容器或管道上施焊,焊接带电设备必需先切断电源。5、焊接贮存过易燃、易爆、有毒物品容器或管道,必需清除洁净,并将全部孔口打开。6、焊接预热工作时,应有石棉布或挡板等隔热方法。7、把线、地线,严禁和钢丝绳接触,更不得用钢丝绳或机电设备替换零线。全部地线接头,必需连接牢靠。8、更换场地移动把线时,应切断电源,并不得手持把线爬梯登高。9、清除焊渣、采取电弧气刨清根时,应戴防护眼镜或面罩,预防铁渣飞溅伤人。10、多台焊机在一起集中施焊时,焊接平台或焊件必需接地,并应有隔光板。11、钍钨极要密闭铅盒内,磨削钍钨极时,必需戴手套、口罩,并将粉尘立

20、即排除。12、雷雨时,应停止露天焊接作业。 13、施焊场地周围应清除易燃易爆物品,或进行覆盖、隔离。14、必需在易燃易爆气体或液体扩散区域施焊时,应经相关部门检试许可后,方可进行。15、工作结束,应切断焊机电源,并检验操作地点,确定无起火危险后,方可离开。第二节 气焊作业1、施焊场地周围应清除易燃易爆物品,或进行覆盖、隔离。2、必需在易燃易爆气体或液体扩散区施焊时,应经相关部门检试许可后,方可进行。3、乙炔发生器必需设有预防回火安全装置、保险链,球式浮筒必需有防爆球,胶皮薄膜浮桶必需装设厚度为1-1.5毫米,直径大于浮筒断面积60-70。4、氧气瓶、氧气表及焊割工具上,严禁沾染油脂。5、乙炔发

21、生器零件和管路接头,不得采取紫铜制作。6、高、中压乙炔发生器,应可靠接地。压力表及安全阀应定时保险。7、碎电石应掺在小块电石中使用。夜间添加电石,严禁用明火照明。8、乙炔发生器应天天换水,严禁在浮桶上放置物料,不准用手在浮桶上加压或摇动。9、乙炔发生器不得置于电线正下方,和氧气不得同放一处,距易燃、易爆物品和明火距离,不得少于10米。检验是否漏气要用肥皂水,严禁用明火。10、氧气瓶应有防震胶圈,旋紧安全帽,避免碰撞和猛烈震动,并预防曝晒。冻结应用热水或蒸气加热解冻,不准用火烤。11、点火时,焊枪口不准对人,正在燃烧焊枪不得放在工件或地面上,带有乙炔和氧气时,不准放在金属容器内,以防气体逸出,发

22、生燃烧事故。12、不得手持连接胶管焊枪爬梯,登高。13、严禁在带压容器或管道上焊、割,带电设备应先切断电源。14、在贮存过易燃,易爆及有毒物品容器或管道上焊、割时,应先清除洁净,并将全部孔、口打开。15、电石应放在通风良好,不漏雨、干燥地方,移动或搬运应将桶上小盖打开,轻搬轻放。开桶时,头部要闪开,不得用金属工具敲击桶盖。16、铅焊时,场地应通风良好,皮肤外露部分应涂护肤油脂。工作完成应洗漱。17、工作完成,应将氧气瓶气阀关好,拧上安全罩。乙炔浮桶提出时,头部应避开浮桶上升方向,拨出后要卧放,严禁扣放在地上,检验场地,确定无着火危险,方准离开。第七章 机械维修安全1、工作环境应干燥整齐,不得堵

23、塞通道。2、多人操作工作台,中间应设防护网,对面操作时应错开。3、清洗用油、润滑油指及废油脂,必需指定地点存放。废油、废棉纱不准随地乱丢。 4、扁铲、冲子等尾部不准淬火,出现卷边裂纹时应立即处理,剔铲工件应预防铁屑飞溅伤人,活动扳手不准反向使用,打大锤时不准戴手套,在大锤甩转方向上不准有些人。 5、用台钳夹工件,应夹紧夹牢,所夹工件不得超出钳口最大行程三分之二。 6、机械解体,要用支架,架稳垫实,有回转机构者要卡死。 7、修理机械,应选择平坦坚实地点停放,支撑牢靠和楔紧;使用千斤顶时,必需用支架垫稳。 8、不准在发动着车辆下面操作。 9、架空试车,不准在车辆下面工作或检验,不准在车辆前方站人。

24、10、检修有毒、易燃、易爆物容器或设备时,应先严格清洗,经检验合格后,并打开空气通道,方可操作。在容器内操作,必需通风良好,外面应有些人监护。11、检修中机械,应有正在修理,严禁开动标志示警,非检修人员一律不准发动或转动。检修中,不准将手伸进齿轮箱或用手指找正对孔。12、试车时应随时注意多种仪表、声响等,发觉不正常情况,应立即停车。第八章 多种机械操作安全第一节 土方机械操作通常要求1、开启前应将离合器分离或将变速杆放在空档位置。确定机械周围无人和障碍物时,方可作业。2、行驶中人员不得上下机械和传输物件;不准在陡坡上转弯、倒车和停车;下坡不准空档滑行。3、停车和坡道上熄火时,必需将车刹住,刀片

25、、铲斗落地。4、钢丝绳严禁打结使用,如有扭曲、变形、断丝、锈蚀等应立即更换。第二节 推土机1、司机必需经过专门训练,了解机械性能,结构,保养规程,熟悉操作方法并经发证合格取证上岗。2、操作前必需检验各部机件有没有脱落,松动或变形。3、夜间作业时工作场地必需有足够照明,机车前后灯应完好无损。4、机车运行中,严禁任何人员上下机车或传输物件。5、开启机车时,应将主离合器分离,放在空档位置。开启时,应试验离合器,刹车和油压操纵系统是否灵活可靠。6、推土机工作时,上下纵坡度不得超出35度,横坡行驶坡度不得超出10度。7、打开热水箱盖时,应带手套以免烫伤。8、推土机下坡时严禁驶进坡边缘,向坡边推土时刀片不

26、得推到边缘,并在换好倒档后,才能提升刀片倒车。9、发动机运转时,严禁在推土机下面进行任何工作,加油时严禁抽烟或靠近明火,加油后应将油擦净。10、推土机在陡坡上行驶时严禁拐死弯,下坡时可将刀片放下触地,倒车下行。转弯时应观察是否有些人,下大坡时以低速档行驶,严禁空档滑行。发生故障时严禁在斜坡上进行修理。11、数台机械在同一工作面作业时,应保持一定距离,前后相距8米,左右相距1.5米以上。第三节 挖掘机1、挖掘机司机必需经过专门训练,了解本机结构,性能,熟悉操作方法和保养规程,并经发证机关考试合格后取证上岗。2、夜间运行需有充足照明设备。3、加油时严禁吸烟或靠近明火,汽油着火时应用干粉灭火机或用砂

27、、土扑灭,不得用水灭火。4、工作前应对发动机,传动部分,液压部分,作业部分,制动部分,多种仪表和钢丝绳等进行检验,确定情况正常后方可行开始工作。5、挖掘机工作和带电线路之间安全距离不得小于2-3米。严禁无关人员进入驾驶室内,并不得在驾驶室内存放任何有碍工作物件。6、开启发动机前,应将离合器分离,各操纵杆置于空档位置,按发动机起动程序进行起动。开动前应先发出信号,检验各制动器动作是否灵活可靠。操作应努力争取平稳,正确,不得过猛,过急。7、作业时应做到五不碰:不碰天轮,不碰保险牙,不碰覆带板及机架,不碰缓冲木;不碰装载车辆车厢。做到八不准:不准三条腿作业,不准单边斗牙硬啃;不准强力挖掘大块石和硬啃

28、固石或根底;不准用斗牙挑大块石装车,铲斗未撒出掌子面不准回转或行走,运输车辆未停稳不准装车;铲斗不准从汽车驾驶室上方越过,不准用铲斗推进汽车。8、铲斗装满回转时,不得采取紧急制动,以防飞料肇事,严禁满载时将铲斗悬空,进行行走或变更动臂倾角。铲斗应在汽车车箱上方中间位置卸料,不得偏装,卸料高度以铲斗底板打开后不碰及车箱为宜。回转时严禁任何人上、下车,和在回转范围内通行及停留。9、运转中严禁在转动部位注油,调整、修理或清扫,严禁用铲车进行起吊作业,操作人员离开工作岗位必需将铲斗落地。10、发动机发动后,严禁任何人员站在铲斗和履带上,严禁使用挖掘机回转作用来拉动重物和车辆。11、上、下坡道坡度不超出

29、机械爬坡能力,上、下坡道时,严禁中途变速或空档滑行,并应有预防滑坡方法。经过松软或沼泽地段,应预先扎实或用枕木垫好,以防陷车,经过桥涵时必需了解许可载重吨位,确定可靠后方可通行。第四节 发电机 1、发电机室应设设置砂箱和四氯化碳灭火机等防火设备。2、发电机到配电盘和一切用电设备上导线,必需绝缘良好,接头牢靠,并架设在绝缘支柱上,不准拖在地面上。3、发电机运转时,严禁人体接触带电部分。必需带电作业时,应有绝缘防护方法。第五节 起重机1、多种起重机应装设标明机械性能指示器,并依据需要安设卷扬限制器、荷载控制器、联锁开关等装置。轨道式起重机应安置行走限位器及夹轨钳。使用前应检验试吊。 2、钢丝绳在卷

30、筒上必需排列整齐、尾部卡牢,工作中最少保留三圈以上。 3、两机或多机抬吊时,必需有统一指挥,动作配合协调,吊车应分配合理,不得超出单机许可起重重量80%。 4、操作中要听从指挥人员信号,信号不明或可能引发事故时,应暂停操作。 5、起吊时重臂下不得有些人停留和行走,起重臂、物件必需和架空电线保持安全距离。 6、起吊物件应拉溜绳,速度要均匀,严禁忽然制动和变换方向,平移应高出障碍物0.5米以上,下落应低速轻放,预防倾倒。 7、物件起吊时,严禁在物件上站人或进行加工;必需加工时,应放下垫好并将吊臂、吊钩及回转制动器刹住,司机及指挥人员不得离开岗位。 8、起吊在满负荷或靠近满负荷时,严禁降落臂杆或同时

31、进行两个动作。 9、起吊重物严禁自由下落,重物下落应用手刹住或脚刹控制缓慢下降。 10、严禁斜吊和吊拨埋在地下或凝结在地面、设备上物件。 11、起重机停止作业时,应将起吊物件放下,刹住制动器,操纵杆放在空挡,并关门上锁。第九章 运输车辆作业安全第一节 通常要求1、严格遵守交通规则和相关要求,驾驶车辆必需证、照齐全,不准驾驶和证件不符车辆,严禁酒后开车。2、发动前应将变速杆放到空档位置,并拉紧手刹车。3、发动后应检验多种仪表,方向机构、制动器、灯光等是否灵敏可靠,并确定周围无障碍物后,方可鸣号起步。4、汽车涉水和经过漫水桥时,应事先查明行车路线,并需有些人引车,如水深超出排汽管时,不得强行经过;

32、严禁熄火。5、在坡道上被迫熄火停车,应拉紧手制动器,下坡挂倒档,上坡挂前档,并将前后轮楔牢。6、车辆经过泥泞路面时,应保持低速行驶,不得急刹车。7、在冰雪路面上行驶时,应装防滑链条,下坡时不得滑行,并用低级控制速度,严禁急刹车。8、车辆陷入坑内,如用车牵引,应有专员指挥。第二节 载重汽车1、气制动汽车,严禁汽压低于2.5千克/厘米2(25牛顿/厘米2)时起步,若停放在坡道上,汽压低于4千克/厘米2(40牛顿/厘米2)时,不得滑行发动。2、货车载人,应按车辆监理部门要求实施,任何人不得强令驾驶员违章载人。载人车辆安全装置必需良好。3、装载构件和其它货物时,宽度左右各不得超出箱20厘米,高度从地面

33、算起不得超出4米,长度前后共不得超出车身2米,超出部分不得触地,并应摆放平稳,捆扎牢靠,如装运异形特殊物件,应备专用搁架。 4、运输超宽、超高和超长设备和构件,除严格遵守交通部门相关要求外,还必需事先研究妥善运输方法,订出安全方法。 5、装运易燃、易爆或其它危险品时,遵守相关安全行车要求。第三节 自卸汽车1、发动后,应检试倾卸液压机构。2、配合挖土机装料时,自卸汽车就位后,拉紧手刹车。如挖斗必需超出驾驶室顶,驾驶室内不得有些人。3、卸料时,应选好地形,并检视上空和周围有没有电线、障碍物和行人。卸料后,车斗应立即复原,不得边走边落。4、向坑洼地卸料时,必需和坑边保持合适安全距离,预防边坡坍塌。5

34、、检修倾卸装置时,应撑牢车箱,以防车箱忽然下落伤人。6、自卸汽车车箱内严禁载人。第四节 油罐车1、油罐车应备专用火器材,并装拖地金属链条,以防静电产生火花。2、发动机化油器和排气管发生回火、放炮现象,要立即排除。3、油罐漏油需焊补时,首先要除油放气,确定无油无气并打开加油口后,方可施焊。4、油罐装油时,严禁靠近明火,停放时,必需远离火源,雷雨时不准停放在大树下。5、夜间修理车照明,要用安全灯,电线应绝缘良好。第五节 平板拖车 1、出车前要将刹车气管接头、电线插头接好。钢板支架、拖挂装置、安全防护网要符合要求。 2、装载大型物件时,要先察看路线,制订运输方案。 3、装卸车要停放在坚实平坦、周围无

35、障碍物地方,拖车应制动,车辆应楔紧。 4、搭设跳板和地面夹角通常应小于15度。5、重车下坡和转弯应减速慢行。下坡应提前换档,不得中途换档。6、用后绞盘装卸物件,车子必需制动住,并楔紧车轮。第六节 机动翻斗车1、向坑槽或混凝土集料斗内卸料时,应保持合适安全距离和设置档墩,以防翻车。2、车上严禁带人。转弯时应减速,注意来往行人。第十章 道路行车安全1、道路分幅施工时,在施工半幅入口处树立醒目标交通标志牌,沿线采取涂反光漆隔离墩隔开。2、沿线施工地段派专员配戴标志帽、红底白字“值勤”袖章和配穿标志服在路上巡查值班。3、桥梁施工地段树醒目标交通标志牌,在原老桥栏杆处采取彩钢板分幅隔离施工。4、确保桥梁施工人员在封闭环境内工作,确保安全。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 公路桥梁

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
