收藏 分销(赏)

住宅工程质量通病控制监理细则样本.doc

上传人:a199****6536 文档编号:3662962 上传时间:2024-07-12 格式:DOC 页数:14 大小:49.54KB
下载 相关 举报
住宅工程质量通病控制监理细则样本.doc_第1页
第1页 / 共14页
住宅工程质量通病控制监理细则样本.doc_第2页
第2页 / 共14页
住宅工程质量通病控制监理细则样本.doc_第3页
第3页 / 共14页
住宅工程质量通病控制监理细则样本.doc_第4页
第4页 / 共14页
住宅工程质量通病控制监理细则样本.doc_第5页
第5页 / 共14页
点击查看更多>>
资源描述

1、住宅工程质量通病控制监理细则(银河湾第一城一期工程)为提升住宅工程质量水平,控制住宅工程质量通病,依据国家相关法规、规范和住宅工程质量通病控制标准,结合本工程实际情况,制订本监理细则。一、本工程专业特点1、屋面采取聚胺脂保温,水泥彩瓦(坡屋面处),刚性防水(平屋面处),SBS防水2、铝合金门窗,6+12+6中空玻璃3、外墙采取聚苯保温板,涂料墙面为主(局部墙裙为页岩板)4、内墙水泥混合砂浆粉刷,白水泥批嵌5、楼地面为水泥砂浆结面(1-5层为地砖),厨卫间聚胺脂防水6、顶棚批白水泥(电梯前室局部轻质材料吊顶)二监理工作步骤施工质量控制工作步骤图1、施工工序控制步骤承包单位申报:施工组织设计分项、

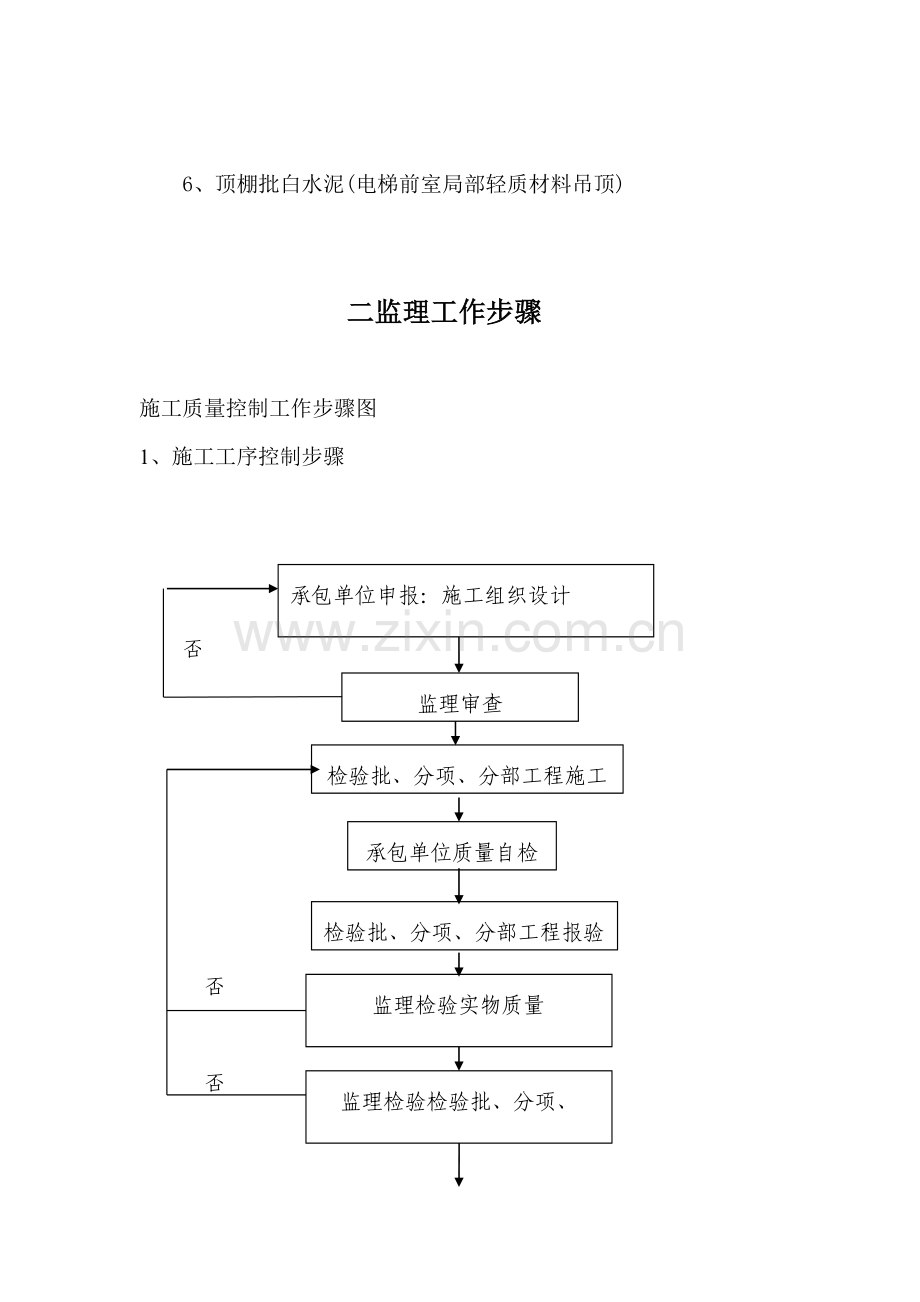

2、分部施工方案 否监理审查检验批、分项、分部工程施工承包单位质量自检检验批、分项、分部工程报验监理检验实物质量(包含资料)否监理检验检验批、分项、分部工程,认定质量等级否进行下一道检验批、分项、分部工程施工 2、材料、设备质量控制步骤承包单位出示样品和质量证实资料否 监 理 工 程 师 审 查 建设单位同意(设计、施工协议有要求) 承 包 单 位 采 购 取样测试(有复试要求或对质量有怀疑)否监理工程师核验投 入 使 用3、质量事故处理程序发生质量事故发出质量通知单(监)上报主管部门发出暂停令(监)事故调查暂停施工事故原因分析研究、制订处理方案提交质量缺点调查汇报(施)组织审查调查汇报(监)研究

3、确定处理方案不处理处理补充调查实施处理方案(施)提出新方案完成处理,自检申请验收(施)发出复工令(监)检验验收(监)恢复施工提交质量事故处理汇报(监)三、监理工作控制关键点及控制目标(一)、地基基础工程1、 施工前,应编制具体施工竹子设计方案,并按要求程序审批。2、 施工机械必需判定合格计量设备应竟计量标定且能确保正常工作,关键工种施工人员应持证上岗。3、 桩基工程施工,应确保有效桩长和进入持力层深度,持力层控制时,预制桩、沉管灌注桩等应严格控制压力值来进入持力层和进入持力层深度。4、 桩基施工后,应有一定休止期,确保桩身强度和桩周土体超孔隙水压力消散和被扰动土体强度恢复。5、 桩基工程验收前

4、,按规范和相关文件要求进行桩身质量、承载力检验。检验结果不符合要求,在扩大检测和分析原因后,由设计单位核实认可或出具处理方案进行加固处理。6、 桩基施工时应严格监测,垂直偏差应小于0.5。(二) 、地下防水工程1、 防水砼结构内部设置多种钢筋或绑扎低炭钢丝不应接触模板。固定模板而穿过砼结构螺栓应加焊止水环。拆模后,将留下凹槽封堵密实,并在迎水面涂刷防水涂料。2、 采取预拌砼,其质量指标应在协议条款中明确,是施工时应加强现场监控力度,安排专员检测砼塌落度,其和易性应满足要求。3、 砼采取分层浇筑,分层振实,排除泌水,进行二次收浆压实。4、 砼水平构件应用塑料薄膜或草袋覆盖,浇水养护,竖向构件宜采

5、取涂刷养护液进行养护,时间不少于14天。5、 金属止水带,连接接头应满焊、焊缝严密;橡胶止水带应设在变形缝或施工缝中部,接头应锉成斜坡,毛面搭接,并用对应胶粘剂粘牢。6、 后浇带施工缝浇筑前,应将其表面浮浆和杂物清除,并凿到密实砼,先浇水冲洗,浇筑后立即养护。(三)、砌体工程1、 顶层和底层应设置通常现浇钢筋砼窗台梁,高度不宜小于120毫米,纵筋不少于4010,箍筋06 200;其它层在窗台标高处,应设置现浇钢筋砼板带,厚度大于60毫米,砼强度不应小于C20,纵筋配筋不宜少于308。2、 顶层及女儿墙砂浆强度不应小于M75。3、 砼小型空心砌块等轻质墙体,当墙体长大于5米时,应设置间距小于3米

6、结构柱;每层墙体中部设置高度为120毫米同墙宽砼腰梁,无约束端部必需设置结构柱,预留门窗洞口应采取钢筋砼框加强。4、 墙到梁、板底部,应留有一定空隙,待15天后,方可补砌。5、 墙体拉结筋应满足砖模数,不应打弯压入砖缝。6、 墙和框架柱交接处宜用15见方木条预先留缝,再加网片粉刷。7、 天天砌筑高度控制在1墙8米以下;体砌筑完成后,不应少于30天抹灰。8、 严禁在墙体上交叉埋设管线和开水平槽,竖向开槽应用机械开,且在粉刷前同钢丝网铺贴。9、 宽度大于300毫米预留洞应设钢筋砼过梁,且深入每边墙体大于250毫米。10、 应采取“三一法”砌筑,铺浆长度不应大于500毫米,且确保砂浆饱满。严格控制砌

7、块含水率,应提前1-2天浇水。11、 施工洞、脚手眼等后填洞口补砌时,应将接槎处清理,浇水,填密实;外墙等应用微膨胀砂浆分次堵,迎水面采取防水砂浆粉刷,并办理隐蔽验收。12、 装饰施工前,应复核房间轴线、标高、门窗洞口几何尺寸,发觉超出标按时,应立即处理。(四)、混凝土结构工程1、 模板和支撑选择应满足强度,必需有足够刚度和稳定性。拆模时,砼强度应满足规范要求。2、 板中管线必需部署在钢筋网片之上(双层在下层钢筋之上),交叉布线应采取线盒,沿管线方向增设06 150、宽度大于450毫米钢筋网。3、 砼浇筑,必需搭设平台,派专员对钢筋看护。4、 现浇板浇筑,在初凝前进行二次振实,终凝前二次压抹。

8、5、 施工缝、后浇带处理应严格按设计和施工方案实施。6、 应在砼浇筑完后12小时以内,对砼加以覆盖和保湿养护。7、 养护期间,当砼强度小于1.2MPa,不应进行后续施工;小于10MPa,不应堆放重物。8、 测量放线应专员进行,仪器应定时校验。(五) 、楼地面工程1、 浇筑面层前,应清理洁净并湿润,消除积水,均匀涂刷水泥浆。浇筑完后,应加强养护工作。当低于5摄氏度时,采取防冻方法。2、 正式验收前,宜用木板或角钢置于楼梯踏步阳角处,以防被碰撞损坏。3、 现浇板预留洞口填塞前,应将洞口清洗、毛化处理、涂刷加胶水泥浆作粘结层。洞口填塞分两次浇筑,第一次浇筑至板厚2/3处,待砼凝固后进行4h蓄水试验;

9、无渗漏后,用掺入抗裂剂水泥砂浆填塞。管道安装后,应在管道周进行24h蓄水试验,不渗漏后做防水层。4、 防水施工前,应先将楼板四面清理洁净,阴阳角粉成小圆弧,防水层泛水高度不得小于300mm。地面找平层朝地漏方向排水坡度为1%-1.5%,地漏口要比周围低5mm。5、 有防水要求地面施工完成后,应进行二十四小时蓄水试验,蓄水高度20-30mm。烟道根部向上300mm范围宜用防水砂浆粉刷或采取柔性防水层。(六)、装饰装修工程1、 粉刷或化学毛化前,均应清除墙面污物,并提前浇水湿润,基层应采取人工凿毛或进行化学毛化处理,轻质砌块基层应采取毛化或满铺网片等方法来增强基层粘结力。2、 外墙脚手孔及洞眼分层

10、填实,并在外侧先刷一道防水层。3、不一样材料基层交接处,必需铺设抗裂钢丝网或玻纤网,和各基层搭接宽度不应小于150mm。4、刮糙不少于两遍,每遍厚度宜为7-8mm,但不应超出10mm;每遍抹灰前,必需对前一遍抹灰质量检验;各层抹灰接缝位置应错开,并应设置在砼梁、柱中部。抹灰层总厚度大于35mm且小于50mm时,必需采取铺钢丝网方法,超出50mm,应由设计单位提出加强方法。5、外窗台、腰线、外挑板等部位必需粉出大于2%排水坡度。6、对平整度好,且无外露钢筋砼板底,宜采取免粉刷直接批腻子做法(除卫生间、厨房等外),每遍厚度不应大于0.5mm,总厚度不宜大于2mm。7、铝合金窗型材壁厚不得小于1.4

11、mm,门不得小于2mm。8、门窗安装固定前,应对预留洞口尺寸进行复核,用防水砂浆刮糙处理后,再实施外框固定,外框和墙体间缝隙宽度应依据饰面材料定。9、门窗安装应采取镀锌钢片,厚度大于1.5mm,固定点距转角处180mm开始设置,中间间距小于500mm。洞口干燥后,应连续打发泡剂,填塞饱满,溢出发泡剂应在结膜前塞入缝隙内,防治外膜破损。框外侧应留5mm宽打胶槽口;打胶面洁净干燥后才能打,严禁将密封胶打在涂料面层上。10、为防治推拉扇脱落,必需设置限位块。11、型钢栏杆关键受力件壁厚不应小于35mm,通常杆件不宜小2mm。12、金属栏杆制作和安装焊缝,应进行外观检验,焊缝应饱满可靠,严禁点焊。13

12、、栏杆预埋件或后置埋件规格、型号、制作及安装方法应符合以下要求:关键受力杆件预埋钢板不应小于60mm(宽)40mm(厚),锚筋不宜小于4根6mm,埋入砼大于100mm深;立柱埋件不应少于两颗直径10mm螺栓;后置埋件必需安装在砼构件上。栏杆必需防锈处理,除锈后应涂刷或喷涂两度防锈漆和两度以上面漆。14、玻璃不得直接和型材接触,必需设置橡胶类垫块。固定玻璃钉子或卡件间距不得大于300mm,且每块玻璃不少于8个固定点。 (七)、屋面工程1、屋面工程施工前,应要求施工单位编制施工方案并进行审核。2、检验基层质量及清理,应满足不一样防水材料要求。3、检验卷材铺贴方向及搭接宽度、接头错开位置及预留位置。

13、4、屋面各道防水层或隔气层施工时,伸出屋面各管道、井(烟)道及高出屋面结构处,均应用柔性防水材料做泛水,高度不应小于250mm。管道泛水不应小于300mm,最终一道泛水应用卷材,并用管箍或压条将卷材上口压紧,再用密封材料封口。5、细石混凝土防水屋面施工除应符合相关规范要求外,还应满足一下要求:钢筋网片应采取焊接型网片。浇筑砼时,宜先铺2/3厚度,再放置钢筋网片,后铺1/3砼。分格缝应上下贯通,洁净干燥后,用和密封材料相匹配基层处理剂涂刷,干燥后立即填嵌防水油膏上口粘贴大于200毫米卷材保护层。砼养护不少于14天。6、 屋面细部结构天沟、檐沟应增设附加层;天沟、檐沟和屋面交接处附加层宜空铺;女儿

14、墙为砖墙时卷材收头可在砖墙上留凹槽(高度大于250毫米)或直接铺在压顶下;女儿墙为砼墙时卷材收头可采取镀锌钢板或不锈钢压条固定,钉距小于900毫米,并用密封材料封闭;水落口埋设标高应正确,周围500毫米范围内不应小于5%坡度,并先用防水材料封涂,水落口和基层接触处应留20毫米宽、20毫米深凹槽,方便嵌填密封材料;变形缝泛水高度不应小于250mm。防水层应铺贴到变形缝两侧砌体上部。变形缝内应填充聚苯乙烯泡沫塑料,上部填放衬垫材料,并用卷材封盖。变形缝顶部应加扣混凝土或金属盖板,混凝土盖板接缝应用密封材料嵌填。管道根部500mm范围内,砂浆找平层应抹出告30mm坡向周围圆锥台,以防根部积水。管道和

15、基层交接处预留200mm200mm凹槽,槽内用密封材料嵌填严密。管道根部周围做附加增强层,宽度和高度大于300mm。防水层贴在管道上高度不应小于300mm,附加层卷材应剪出切口,上下层切缝粘贴时错开,严密压盖。附加层及卷材防水层收头处用金属箍箍紧在管道上,并用密封材料封严。(八)、给水排水及采暖工程1、给排水管道穿越基础预留洞时,给水引入管管顶上部净空通常大于100mm;排水排出管管顶部净空通常大于150mm。2、室内给水系统管道宜采取明敷方法,不得在混凝土结构层内敷设。确需暗敷时,直埋在地坪面层内及墙体内管道,不得有机械式连接管件;塑料采暖管暗敷不应有接头。3、管道暗敷设时,管道固定应牢靠,

16、楼地面应有防裂方法,墙体管道保护层宜采取大于墙体强度材料填补密实,管道保护层厚度不得小于15mm,在墙表面或地表面上应标明暗管位置和走向,管道经过处严禁局部重压或尖锐物体冲击。4、当给水排水管道穿过楼板(墙)、地下室等有严格防水要求部位时,其防水套管材质、形式及所用填充材料应在施工方案中明确。安装在楼板内套管顶部必需高出装饰地面20mm,卫生间或潮湿场所套管顶部必需高出装饰地面50mm,套管和管道间环缝间隙宜控制在1015mm之间,套管和管道之间缝隙应采取阻燃和防水柔性材料封堵密实。5、管道在穿过结构伸缩缝、抗震缝及沉降缝时,管道系统应采取以下方法:1)在结构缝处应采取柔性连接。2)管道或保温

17、层外壳上、下部均应留有大于150mm可位移净空。四、工程质量控制方法及方法1、质量控制方法:1.1设计文件会审:研究设计文件明确设计意图,了解工程特点,全方面掌握关键工程部位质量要求,查清图中是否有错、漏,是否符合各专业规范,做好设计交底纪要。1.2认真审核施工组织设计,对施工方案可行性、经济性、科学性、安全性严格审核并提出整改意见,检验整改结果。1.3严把材料、设备质量关:用于工程中材料、半成品(构件)、设备等,必需办理报验签证手续后方可使用。1.4在建筑、结构、给排水、电气等关键部位、关键工序设定质量控制点(见证点、停止点),给予关键严格控制。 1. 5严格工序报验制度,未经监理验收合格工序,严禁进入下道工序施工。 1.6对于在施工发觉质量问题,以监理通知单形式下发给施工单位,令其限期整改,并检验落实整改完成情况。2、质量控制方法:2.1组织方法:建立健全监理组织,完善职责分工及质量监督制度,落实质量控制责任。2.2技术方法:严格事前、事中、事后质量控制方法。采取巡视、平行检验、复查、资料审核等方法进行质量控制。对工程关键部位、关键工序实施旁站监督。2.3经济方法和协议方法:推行协议约定奖罚条款,严格按协议约定质量标准检验验收,不符合协议要求质量要求拒签付款申请,确保协议约定质量目标。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
