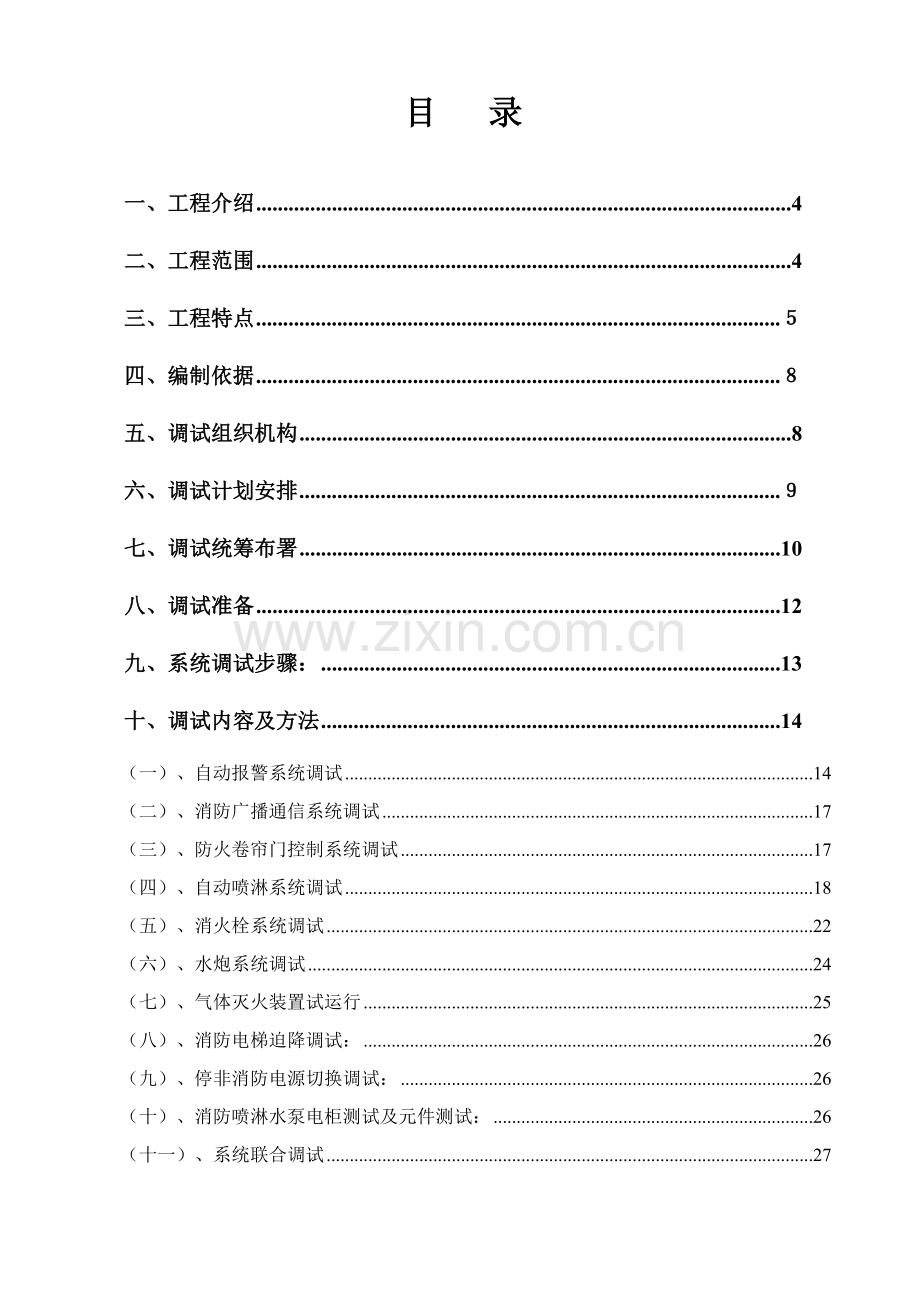

1、佛山岭南天地-D地块公寓式酒店项目消防工程调试方案编制: 审核: 审批: 总包单位:中天建设集团编制单位:中建三局第一建设工程有限责任企业编制日期:6月7日目 录一、工程介绍4二、工程范围4三、工程特点四、编制依据五、调试组织机构8六、调试计划安排七、调试统筹布署10八、调试准备12九、系统调试步骤:13十、调试内容及方法14(一)、自动报警系统调试14(二)、消防广播通信系统调试17(三)、防火卷帘门控制系统调试17(四)、自动喷淋系统调试18(五)、消火栓系统调试22(六)、水炮系统调试24(七)、气体灭火装置试运行25(八)、消防电梯迫降调试:26(九)、停非消防电源切换调试:26(十)
2、、消防喷淋水泵电柜测试及元件测试:26(十一)、系统联合调试27十一、系统验收28十二、消防验收所需资料30十三、资料、图纸搜集和整理32十四、环境保护方法32十五、安全确保方法33一、工程介绍(1)工程项目名称:佛山岭南天地D地块公寓式酒店项目(2)建设单位:佛山益康置业(3)设计单位:广东启源建筑工程设计院(4)监理单位:广东重工建设监理(5)建设地点:佛山市禅城区祖庙路东侧人民路南侧二、工程范围本工程地处于佛山市禅城区祖庙路,总建筑面积77060万平方米,酒店建筑高度49.7M,为框架梁柱结构体系。在酒店区域下方有两层地下室结构,其中负二层关键为地下人防层,平时兼作车库;负一层关键为设备
3、区,部署有办公室、储物房、空调机房、设备房等;消防控制中心在首层。首层四层为裙房,关键为酒店大堂、宴会厅、精品展览厅、健身娱乐房等,四层十四层为塔楼部分,为住宅公寓及酒店。 本工程消防系统关键有:防排烟系统、消防水系统、消防报警系统、疏散诱导及应急照明系统、消防电梯和防火卷帘及防火门等隔离等系统。 本工程在地下一层设置一座变电所,系统电量负荷最大值为8800KW,共采取6台1600KVA变压器。高压进线为两路市政10KV电缆,两路电源同时工作,互为备用。10KV电源从建筑外市政穿管埋地引入或桥架敷设至B1层变电所。 负荷分类: 一级负荷:消防电梯、防火卷帘。防排烟设施、消防水泵、火灾自动报警系
4、统及消防监控中心电源、紧急及疏散照明、塔楼公共走道及楼梯间照明、电讯机房电源等符合。 二级负荷:客梯回降、有线电视机房。 其它为三类负荷。其中地下一层低压供配电房至B1层空调制冷机控制柜为两条线槽,其它由低压配电房至各用电柜间均为电缆供电。 三、工程特点1、室内消火栓给水系统 室内消火栓系统由消防水池、消防泵组、屋顶消防水池及减压稳压装置组成,室内消火栓系统采取临时高压给水系统,在屋顶设消防水池一个,容积为18m3,设置在屋面,用于消火栓系统持压。在地下室泵房设有消火栓加压泵,系统设消防泵组,消防泵采取型号为XBD11.4/25-W2, (Q=30L/S,H=110m,N=45KW)两台(一备
5、一用),水池之间设置稳压泄压阀回流管,安全泄压阀开启压力为0.70Mpa。室外设置三套SQ150消防水泵接合器,和室内消防系统连接。稳压泵采取IS65-40-200B (Q5L/S H58m N=3KW)两台(一备一用),气压罐采取规格6001800,(PN1.0Mpa)。2、自动喷水灭火系统本喷淋系统为湿式系统,由消防水池、喷淋泵组、屋顶水箱及减压稳压装置组成。自动喷洒系统:设计喷水强度为8L/min.m2,只喷头最大保护面积11.5m2最不利点工作压力为0.05Mpa,喷头动作温度为68。净高超出0.80m吊顶,应在吊顶内增设喷头。当通风管道、排管、桥架等障碍物宽度超出1.2m时,应在其下
6、方增设喷头,向下喷头采取带装饰盘吊顶型喷头。在地下室泵房设有系统喷淋泵两台,喷淋泵型号为XBD12.2/40-W4 Q=44L/S,H=110m,N90KW(两台一备一用);稳压泵型号为IS50-32-200B Q=3L/S,H37.5m N=2.2KW(两台一备一用);气压罐规格为6001800 PN1.0Mpa。3、 大空间智能型主动喷水灭火系统自动扫瞄射水高空水炮灭火装置和湿式自动喷水灭火系统管网综合设置,系统设计水量、水压及一次灭火用水量按二个系统中最大一个设计,同时能满足二个系统设计要求,并可独立运行,互不影响。大空间智能型主动喷水灭火系统中电磁阀应有以下控制方法 (多种控制方法应能
7、进行相互转换):i. 由红外探测组件自动控制; ii. 消防控制室手动强制控制并设有防误操作设施;iii. 现场人工控制 (严禁误喷场所)。 自动扫瞄射水高空水炮灭火装置其保护半径为20m、设计流量为每个水炮5 升/秒,最多同时开启之水炮为4个,故系统设计流量为20 升/秒.4、自动报警系统火灾报警系统由自动报警系统、手动报警系统、联动控制系统、消防设备手控系统、消防紧急广播、消防通讯系统组成,在首层设消防报警中心,另在地块消防中心设置火灾报警显示盘将地块报警信号传输至地块消防中心。火灾报警系统关键设备数量如上: 层 数 名 称首层二层三层地下室一层地下室二层总线广播模块1块1块1块2块2块智
8、能感烟探测器:LD3000EN/A130个203个156个214个182个智能感温探测器:LD3300EN511个422个47个8个21个编码型手动报警按钮:LDE-A31块34块25块28块25块编码消火栓按LDEN31块34块25块28块25块警铃31块34块25块28块25块编码型总线控制模块:LD6800-18块13块29块50块46块水流指示器8块4块4块8块8块电动防火阀4个3个3个1个4个编码型信号输入模块:LD4400-116块34块34块29块18块消防电话分机:HV5716B4台10台12台15台18台消防风机5台3台9台13台11台喷淋泵控制箱1箱消防栓泵控制箱1箱5、防
9、火卷帘地下室、首层至三层进行防火分隔防火卷帘采取特级防火卷帘,安装防火卷帘共62套。6、灭火器配置(1)、灭火器配置场所属于中危险等级,单具灭火器最小配置等级为2A。(2)、裙楼每个灭火栓箱内配置2个5kg手提磷酸胺盐干粉灭火器,地下室每个灭火栓箱内配置2个4kg手提磷酸胺盐干粉灭火器。7、消防联动控制(1)、消防栓水泵控制:火灾发生后,由消防控制中心手动或自动开启消火栓水泵。消火栓按钮亦直接开启消火栓水泵。(2)、喷淋水泵控制:火灾发生后,由消防控制中心手动或自动开启喷淋水泵。水流指示器不作为自开启条件,湿式报警阀压力开关作为自开启条件。(3)、防排烟风机控制:接到报警信号后,由消防控制中心
10、手动或自动开启相关区域排烟风机。当设于排烟风机进口防火阀关闭时(280度时关闭),排烟风机停止。(4)、加压风机控制:火灾发生后,由消防控制中心手动或自动开启相关区域加压风机,并打开火灾发生层及其上下两层前室送风阀。当 70度熔断阀关闭时,前室加压风机停止。(5)、电梯控制:火灾发生后,由消防控制中心将电梯迫降至首层,并限制非消防电梯使用。(6)、防火卷帘控制:疏散通道上防火卷帘,应按下列程序自动控制下降:a.感烟探测器动作后,防火卷帘下降至距地(楼)面 1.8m; b.感温探测器动作后,防火卷帘下降到底。用作防火分隔防火卷帘,火灾探测器动作后,卷帘应下降到底。(7)、气体灭火系统控制:a.火
11、灾时,消防控制中心可显示系统手动或自动工作状态;b.在报警.喷射各阶段,控制室应有对应声报信号,并能手动切除声响信号;c.在延时阶段,应自动关闭防火门.窗,停止通风空调系统,关闭相关部位防火阀;d.控制设备由供给商成套提供。(8)、停非消防电源控制: 火灾确定后,由消防控制中心依据情况,手动或自动切断着火现场非消防电源。8、消防排水系统 本工程消防排水系统关键集于地下室泵房消防排水、消防电梯井坑排水,排水系统为有压排水,由布设于地下室水、泵房及消防电梯污水集水坑集中污水,再由潜污泵提升污水排至室外,排水管材选择内衬热浸镀锌钢管。 8、气体(管道式)灭火系统本系统关键用于地下室高压配电房及高压开
12、关房。本系统含有自动、手动及机械应急操作三种开启方法。自动状态下,当防护区发生火警时,气体灭火控制器接到防护区两独立火灾报警信号后立即发出联动信号(关闭通风空调等)。经过30秒时间延时,气体灭火控制器输出24伏直流电。开启灭火系统。HFC-227ea经管网释放到防护区,控制器面板喷放指示灯亮,同时,控制器接收压力讯号器反馈信号。防护区内门灯显亮,避免人员误入。当防护区常常有些人工作时,能够经过防护区门外手动自动启止器,使系统从自动状态转换到手动状态,当防护区发生火警时,控制器只发出报警信号,不输出动作信号。由值班人员确定火警,按下控制器面板或击碎防护区门外紧急开启按钮,即可立即开启系统,喷放H
13、FC-227ea灭火剂。当自动、手动紧急开启全部失灵时,可进入储瓶间内实现机械应急操作开启。只需拔出对应防护区开启瓶上手动保险销,拍击手动按钮,即可完成整套系统开启喷放工作,操作简单。喷咀采取JP-/径向射流型喷咀,输送灭火剂管道采取无缝钢管。四、编制依据本工程施工、调试、验收测试工作,将严格遵照以下国家及地方政府颁布相关规范标准和相关技术文件实施。(一)、中国现行规程、规范、标准及图集火灾自动报警系统施工及验收规范 GB50166-自动喷水灭火系统施工及验收规范 GB50261-自动喷水灭火系统设计规范 GB50084-建筑电气工程施工及质量验收规范 GB50303-火灾自动报警系统设计规范
14、 GB50116-98建筑电气安装工程施工及验收标准 GB50303-建筑工程施工质量验收统一标准 GB50300-建筑给排水及采暖工程施工质量验收规范 CE50242-:汽车库、修车库、停车场设计防火规范 CE50067-:建筑灭火器配置设计规范 CE50140-:(二)、中国现行安全生产、文明施工、环境保护及消防等相关要求施工现场临时用电安全技术规范 JGJ46-建筑安装工程资料管理规程 DB01-51-五、调试组织机构1. 由项目经理担任调试总指挥,下设调试小组,负责本工程消防系统调试。调试组由项目经理部专业调试人员组成。2.调试组组长对调试工作技术方法、调试进度、调试工作质量负责,对调
15、试人员进行技术交底,负责和其它专业及监理工程师进行协调,编制调试方案,审核调试资料,对关键系统调试进行指导。质安员帮助组长工作,负责本专业调试实施及日常调试工作安排,在调试过程中提供技术安全指导等。3.调试架构喷淋系统调试责任人喻辉国自动报警调试责任人林江消火栓系统调试责任人王峰防排烟系统调试责任人孙照付自动报警调试班组长吴卫明调试组长:杨俊喷淋系统调试班组长李兆钦消火栓系统调试班组长陈培森防排烟系统调试班组长钟正东气体装置调试责任人谢浩超消防广播调试责任人李希气体装置调试班组长谢浩超消防广播调试班组长李希防火卷帘门调试责任人甘军华防火卷帘门调试班组长甘军华质安员刘金泉六、调试计划安排1、编制
16、说明(1)、依据工程总控计划安排;(2)、本计划关键点为业主提供总控计划中市政供电未正常、供水未正常;(3)、该工程调试分为单机单系统调试及系统联合调试两个阶段,因为工期担心,故在永久用电未正式送电前,采取临电进行各单机单系统调试;2、系统调试计划时间表:调试计划表序号设备名称系统调试时间备注1消防给水系统设备、成套消防栓水泵、稳压水泵成套设备09月5日9月10日2消防喷淋水泵、稳压水泵成套设备9月5日9月10日3消防箱、消火栓、消防水带、消防卷盘、磷酸胺盐干粉手提灭火器10月25日10月30日4湿式报警10月5日10月10日5闭式直立喷头10月5日10月10日6水流指示器10月5日10月10
17、日7大空间智能水炮10月5日10月10日8防火卷帘09月25日10月10日1消防报警系统设备、配套区域报警显示器10月10日10月30日2智能烟感、温感探测器10月3日10月30日3气体灭火控制盘10月3日10月10日4模块箱、输入模块10月3日10月30日5消火栓按钮10月3日10月30日6吸顶式喇叭及其它报警产品10月3日10月30日7电话插座10月3日10月30日七、调试统筹布署1、调试计划统筹调试小组以总控计划为依据,编制调试进度计划,报项目技术责任人,技术责任人进行汇总协调后下达给调试小组。进行调试时,由调试小组牵头组织,各专业施工员及施工班组配合实施。2、人员统筹调试小组负责本组内
18、人员调配,碰到困难或特殊情况,报项目经理进行人员调配。3、劳动力、调试仪器及设备投入计划劳动力投入计划表工种人数(人)电工8调试工6管工4杂工5调试仪器及设备投入计划表序号名称规格型号单位数量备注1试压泵台22兆欧表WSE-5002500V块23数字万用表TD9201块44对讲机MOTOROLA对65烟感试验器SD台16温感试验器台17压力表Y-100,01.0Mpa块28声级计块19时钟块110秒表块111照度计块112风速计块113试水测试仪台14、需配合调试相关厂家:(1)、消防水泵厂家:佛山水泵厂(2)、防火卷帘厂家:佛山顺安(3)、气体灭火厂家:天津盛达(4)、消防自动报警厂家:北京
19、利达5、施工配合各施工班组应指定专员负责和调试小组协调工作,建立有效质量信息反馈渠道。各专业施工员亦应主动配合调试小组工作,并派出熟悉现场安装施工班组帮助调试。6、施工和技术协调 定时由项目经理召开协调会,汇报调试进度及质量情况,立即处理调试过程中发生技术问题和存在困难。 在进行关键系统(如自动报警系统)联动调试前,项目经理部将向监理单位发出工作函,提出具体配合条件和要求。八、调试准备1、调试前,按规范要求及现场实际情况需要调整相关组件、设施参数和检验系统线路,对于错线、开路、虚焊和短路等应进行处理。2、整理好全部施工图纸,包含各楼层平面、系统图、接线图、安装图等。3、整理好设计变更文字统计,
20、多种文件和和调试相关技术资料。4、整理好施工统计,包含隐蔽工程验收检验统计、中间验收检验统计、绝缘电阻、接地电阻测试统计。5、准备好多种调试统计表格等。6、电系统:现场各终端联动设备动力、照明、应急照明电源供给正常,系统自调完成,设备运行良好,无故障,含有联动条件。应急照明系统自动投入功效正常。7、水系统:消防水池注满水,供水阀门打开,全部消火栓出水口关闭,室外管网通畅,室外消火栓使用正常。消防水箱含有稳压、补压功效,多种泄水口、排水沟到位,含有放水、排水条件。8、风系统:多种消防风机调试完成,设备运行正常,多种阀类机械开启灵活,多种无源信号反馈正常。9、.其它:电梯自检自验迫降功效正常,卷帘
21、门自检自验功效正常。九、系统调试步骤:1、自动报警系统(1)消防控制中心联动报警主机,主备电源自动切换正常,主机各项功效符合设计及消防施工验收规范要求。对于现场自动报警设备逐一进行通电试验,模拟报警试验;联动控制模块逐一模拟手动通电试验,模拟控制模块动作以后末端联动设备启停信号反馈情况是正常、立即。(2)全部联动控制模块功效试验合格后,进行终端设备单点开启试验,即:相关消防联动设备电源控制柜全部转换到自动状态(消防风机、消防泵、喷洒泵等),消防中心主机发出单点开启命令后,对应联动设备应能开启,而且设备开启后消防中心主机应能接收到设备开启状态信号。然后进行其它设备(照明强切、多种风阀、电梯迫降)
22、开启试验。2、消防广播通讯系统事故广播及消防专用通讯试验:因为本工程消防广播兼顾背景音乐,在模拟报警试验时,主机收到报警信号经过值班人员手动关闭背景音乐,开启消防广播,通知报警层及上下相邻层人员进行疏散。自动时,自动切换至消防广播状态,音量要求达成洪亮、音质清楚,符合设计要求。消防电话分机调试:各配电室、泵房内消防电话分机和控制室进行通话时,主机应显示通话部位,音质清楚、洪亮,用电话手柄插入手报电话插孔进行通话时,插拨灵活、通话清楚。3、消防联动系统:(1)各项设备功效试验合格后,再进行和之相关联动调试试验。首先模拟探测器或手动按钮报警器报警。当某个防火分区或防火层内任意一个报警点报警后,相关
23、联动设备动作,即:消防阀类打开,消防中控室收到反馈信号;非消防电源按防火分区(防火层)及相邻区域强行切断(包含空调风机停止运转);一般照明、电源插座断电;对应区域内电梯强行迫降至首层;上述设备动作后,消防中控室均应收到反馈信号。(2)开启相关消防联动设备,即应急照明自动投入事故照明,本防火分区(防火层)及相邻区(层)消防广播联动;消防电梯主动投入消防运行状态等,相关区域消防排烟风机、正压风机等开启,消防中心主机显示开启信号。依据设计要求,本工程防火卷帘门均为防火分区隔离卷帘门,所以,当防火卷帘门附件感烟探测器报警后,全部一步降至地面,消防中心接到信号反馈。(3)消防中控室能够远程直接手动启停各
24、消防风机及消防水泵。4、自动喷洒系统 本工程消防自动喷洒系统分为湿式报警系统和大空间智能水炮系统,所以,本系统调试分两步:(1)当湿式报警系统末端放水后有水流经过,水流指示器动作,消防中控室接收反馈信号,同时开启压力开关,联动喷洒泵。(2)探测器报警传到消防控制室信息处理主机,信息处理主机向消防炮控制盘发出灭火指令,消防炮控制盘经过消防炮解码器驱动消防炮按设定程序进行扫描,直至扫描到着火点并锁定着火点,此时消防炮控制盘开启消防炮供水消防泵和电动阀,进行喷水灭火。5、消火栓系统: 当按下任意一个消火栓按钮,经过消防中控室联动控制主机自动开启消防泵。水泵开启后,消火栓按钮接收启泵信号,点亮水泵运行
25、指示灯,消防中控室同时收到反馈信号。消防中控室能够远程直接手动启停消防泵和喷洒泵。十、调试内容及方法(一)、自动报警系统调试为确保火灾报警和自动灭火系统能安全可靠地投入运行,性能达成设计技术要求,要进行一系列调整试验工作。关键内容为线路测试,报警和灭火设备单体功效试验,系统接地测试和整个系统联动开通调试。火灾自动报警系统调试工作在建筑内部装修和系统施工结束后进行。严格根据系统设计要求功效进行调试。调试责任人由有丰富经验及资格专业技术人员担任。全部参与调试工作人员职责明确,并根据调试程序进行工作。调试人员应在系统调试前,认真阅读消防系统原理图、平面图(施工布线图)。透彻了解设计意图,了解火警设备
26、性能及技术指标,对相关数据整定值、调整技术标准做到心中有数,对本工程采取系统模式所要求达成报警及联运控制功效要求必需完全领会,方可进行调整试验工作。1、调试前准备(1)按设计要求查验设备规格、型号、数量、配件等,查验应用仪表、仪器应经计量部门检验合格,并在使用期内。(2)查对多种统计文表是否齐全;(3)检验系统线路是否有错线、开路、虚焊、短路等。2、调试过程(1)线路测试及外部检验按图纸检验多种配线情况,首先是强电、弱电是否到位,是否存在不一样性质线缆共管现象;其次是多种火警设备接线是否正确,接线排列是否合理,接线羰子处标牌编号是否齐全,工作接地和保护接地是否接线正确。(2)线路校验先将被校验
27、回路中各个部件装置和设备接线端子打开进行查对。可采取数字式多路查线仪检验。检验探测回路线、通信线是否短路或开路,采取兆欧表测试回路绝缘电阻,应对导线和导线、导线对地、导线对屏蔽层电阻进行分别测试并统计。(3)单体调试所谓单体调试就是对多种部位装置和设备在安装之前进行部分基础性能试验。3、探测器检验在安装施工现场通常作定性试验。对于开关量探测器可利用专用火灾探测器检验装置检测。若无这类检验设备,可利用报警控制器替换,让报警控制器接出一个回路开通,接上探测器底座,然后利用报警控制器自检、报警等功效,对控制器进行单体试验。模拟量火灾探测器单体调试一定要在报警控制器调时进行,其依据无法脱离报警控制器和
28、探测回路独立进行。4、报警控制器试验报警控制器单机开通前,首先不接报警点,使机器空载运行,确定控制器是否在运输和安装过程中损坏。开机后将所带上探测器进行编码,并在平面图上作具体纪录。对于和控制器未能建立正常通信状态探测点要逐一检验,假如管线问题,则在排除线路故障后再开机测试;假如是探测器问题则更换探测器。对带不上报警点,首先到现场测量直流工作电压是否到位,若无电压则是线路问题,再检验回路电流以正确性,正常情况下,平均每个报警点监视电流大约为0.2-1mA,量出电流值,假如和报警点总电流计算值(单个报警点监视电流“”报警点总数)相差不大(10mA以内),则说明回路各探测点工作状态不正常,则要检验
29、是线路问题还是探测点已损坏,直至回路电流测量正常为止。如线路问题,再查看探头和底座接触是否良好。假如这两种可能性已排除,则必需更换报警点或底座,注意新底座不能和回路中现有报警点编码重号。对报警控制要作以下功效检验:火灾报警自检功效,消音、复位功效,故障报警功效,火灾优先功效,报警记忆功效,电源自动转换及备用电源自功效,备用电源欠压、过压报警功效等。假如通用控制器到楼层显示器联调,全部楼层显示器全部带不上或通用控制器报故障,则可能是通讯线极性接反,假如某台楼层显示器挂不上,则可能是楼层显示器程序芯片未写入层显号或显通讯口损坏,可将这台楼层显示器程序芯片换要其它楼层显示器上试验查了原因。假如主、从
30、控制器(集控区控系统)联调,一样如此;年月从控(区控)全部带不上或主控(集控)报故障,则可能是通讯线极性接反或通讯线路有问题。后者只能在通讯干线和区控对接处逐次分段查找,直至确定有问题区控位置。假如某台区控挂不上,则可能是区控中示编入区控号或区控通讯口损坏。5、火灾探测器现场检测火灾报警系统联调结束后,应采取专用检测仪对探测器逐一检测,要求探测器动作正确无误。对于感烟探测器可采取点型感烟探测器进行测试。对其感烟功效进行测试。通常探测器在加烟后30s以内火灾确定灯亮。表示探测器工作正常,不然不正常。6、消火栓按钮调试:使用专用测试钥匙分别插入每个手动报警器进行试验,系统应能正确收到动作报警信号。
31、7、讯响器调试:从系统发出声光讯响器鸣响信号,其对应设备应鸣响。8、插孔调试:用手提电话机检验每一个电话插孔和每个座机电话,确保均能和消防中心保持清楚通话。10、联动控制系统调试开通开通前,首先对线路作仔细检验,查看导线上标注是否和施工图上标注吻合,检验接线端子压线是否和接线端子表要求一致,排除线路故障。对所需联动设备要在现场模拟试验均无问题后,再从消防控制中心对各设备进行手动或自动操作系统联调。调试完成后,将调试统计、接线端子表整理齐全完善,最终,将消防中心总电源打开进行远地手动或自动联动试验。(二)、消防广播通信系统调试1、消防对讲系统检验消防中心至各讲插件电源线、音频线、信号线是否正确,
32、排除线路故障。检验各楼层对讲插件编码值是否和设计接线端子表编号值一致,预防在安装过程中相互颠倒。从消防对讲主机处逐一呼叫各对讲插件,检验话音质量,假如背景噪声较大,则可能是音频经在某段区域同强电线共管,或是对讲插件音频接线问题,需要分段测试确定具体部位并排除。2、消防应急广播系统检验消防中心至各楼层火灾应急广播音频线是否到位。检验消防中心双卡座录音机、功放电源线及音频线是否正确连接。打开双卡座及功放电源开关,对各楼层背景音乐作强切试验。(三)、防火卷帘门控制系统调试检验各楼层卷帘门控制器主板编码值是否和原设计接线端子表上编码值一致,预防在安装过程中相互颠倒。检验各台防火卷帘门限位开关是否调试到
33、位。对各台卷帘门控制器进行现场手动操作试验,确定单台控制器工作是否正常。检验消防中心至各卷帘门控制器动作、回授线(多线控制时)或通讯总线(总线控制时)是否短路或开路,排除线路故障。1、帘板平均升降速度测试用秒表测试卷帘从上始点至全闭时间,其卷帘内幅高不超出2m时,手动或电动启闭平均升降速度均为26m/min;卷帘内幅高25m时,电动启闭平均升降速度为2.56.5m/min,手动启闭平均升降速度为37m/min;卷帘内幅高超出5m时,手动或电动启闭平均升降速度均应为39m/min。2、防火卷帘联动控制功效试验用火灾探测器试验器对感烟探头加烟,报警控制器应发出慢变调声响,卷帘由上始点下降至地面1.
34、52m处定位;再对感温探头加温,报警控制器应发出快变调声响,延时3040s后,卷帘由中位下降至全闭。3、防火门联动控制功效试验对电动防火门进行开、闭控制,电动防火门能接收到控制信号,并实现其动作功效,消防联动控制装置能反馈动作信号。在消防控制室应有以下控制、显示功效:(1)、关闭上述相关部位防火门,并接收其反馈信号。(2)、发出控制信号,强制电梯全部迫降于首层,并按收其反馈信号。(3)、火灾报警后,消防控制设备应开启相关部位(即报警部位防烟、排烟风机、正压送风、排烟阀等)并接收其反馈信号。4、系统联动试运转及调试 正压送风系统技术性能测试 将楼梯间门窗及前室或适用前室门(包含电梯门)全部关闭。
35、 开启送风系统加压风机。 在大楼选一层为模拟火灾层。 同时打开火灾层及上下一层防火门,测试三层门同时开启时各门处平均风速。 机械排烟系统技术性能测试 地下设备用房、首层通道排烟系统:开启机械排烟系统,使之投入正常运行,若排烟机单独担负一个防烟分区排烟时,应把该排烟机所担负防排烟分区中排烟口全部打开,如一台排烟机担负两个以上防排烟分区时,则应把最大防排烟分区及次大防排烟分区中排烟口全开,测定经过每个排烟口排气量。排烟口处风速不宜大于10m/s。 和火灾自动报警系统联动调试: 消防控制中心能远程启、停各消防防防排烟风机并有信号返回。 消防控制中心能远程开启各电控防排烟阀并有信号返回。 报警联动开启
36、联动防防排烟风机13次; 报警联动开启防防排烟阀13次; 上述控制功效、信号均应正常。(四)、自动喷淋系统调试1、消防水系统调试系统调试应含有条件:消防水池、水箱已贮备设计要求水量;系统供电正常;消防气压给水设备水位、气压符合设计要求;湿式喷水灭火系统管网内气压符合设计要求;阀门均无渗漏;和系统配套火灾自动报警系统处于工作状态。2、稳压泵调试稳压泵应按设计要求进行调试。当达成设计开启条件时,稳压泵应立即开启;当达成系统设计压力时,稳压泵应自动停止运行;当消防主泵开启时,稳压泵应停止运行3、报警阀性能试验:湿式报警阀调试时,在试水装置处放水,当湿式报警阀进口水压大于O.14MPa、放水流量大于1
37、Ls时,报警阀应立即开启;带延迟器水力警铃应在590s内发出报警铃声,不带延迟器水力警铃应在15s内发出报警铃声;压力开关应立即动作,并反馈信号4、喷淋泵功效调试: 喷淋泵功效调试在其2小时全负荷单机试运行合格后进行,利用临时管道进行调试。 (1)调试前应确保气压罐已安装、充气合格,远传压力表安装合格,控制线连接到位。 (2)手动启泵:关闭临时管出口处阀门,手动开启稳压泵,使临时管路系统内充满水,并逐步升压,当远传压力表升至0.55Mpa后停泵。 (3)将稳压泵调至自动工作状态。 (4)缓缓开启临时管出口处阀门,使系统降压,当压力降至0.5Mpa时,稳压泵应自动启泵补水。当满足上述要求时,继续
38、下一项试验,不然将设备切换至检修状态,对控制系统进行调整,直至符合要求后继续进行下一项试验。 (5)反复上述第2、3条操作,然后缓缓开启临时管出口处阀门,使系统降压,当压力降至0.5Mpa时,稳压泵应自动开启补水,此时,缓缓关闭临时管出口处阀门,系统压力升高,当压力升至0.6Mpa时,稳压泵应自动停泵。当满足要求时则进行下一项试验,不然将设备切换至检修状态,对控制系统进行调整,直至符合要求后进行下一项试验。 (6)将一台稳压泵切换至检修位置,反复第2-5条操作,另一台泵应能自动工作。 (7)将稳压泵切换至检修状态,当将系统压力调至0.5Mpa以下,然后将稳压泵切换至自动状态,稳压泵应能自动开启
39、。关闭系统出口处阀门,用主泵将系统升压至0.6Mpa以上,然后将稳压泵切换至自动状态,稳压泵应不开启,不然将设备切换至检修状态,对控制系统进行调整,直至符合要求。 (8)喷淋主泵应能满足压力开关启泵和消防中心启、停泵功效要求。 水泵功效调试完成后,将设备切换至检修状态,将临时管路拆除,将系统恢复至设计要求正式工作状态。 5、喷淋系统调试: (1)调试前提 1)检修自动喷淋系统管路,确保喷头全部装上,喷头无损坏,无跑水隐患,管道支、吊架,防晃支架齐全可靠,符合规范要求。 2)将系统上各湿式报警阀和水流指示器前阀门,和末端检验装置处阀门均关上。 3)水泵单机试运行已合格,稳压泵自动功效调试已完成,
40、管路冲洗已合格。 4)正式水源已准备好。 5)联合调试前,应确保水流指示器、湿式报警阀压力开关接线已完成,消防中心含有调试条件。 6)调试准备阶段及检修、调整时,将各设备调至检修状态。 (2)调试步骤: 1) 水泵接合器充水试验。 2) 手动开启喷淋系统稳压泵,将本段自动喷淋系统湿式报警阀前主干管充满水,然后关闭稳压泵。 3) 系统充水试验。 4) 以湿式报警阀,水流指示器为准对系统进行划分,依据现场情况逐一对含有条件水流指示器区域进行调试。 (3)调试: 1)水泵接合器充水试验: 经和业主方联络取得同意后,从靠近喷淋系统水泵接合器室外消火栓处接水龙带至水泵接合器,同时将室内水泵房水泵出水管上
41、泄水口用临时管,接入地下 (水泵接合器试验前,系统为无水状态)。 开启室外消火栓向水泵接合器充水,同时开启泄水阀,应有充足水流流入地下。如满足要求时,继续进行下一个水泵接合器试验,不然检验水泵接合器,不合格更换后重新试验。 依次对各个水泵接合器进行试验,直至全部合格。 2)喷淋系统充水试验: 当某一水流指示器分区含有充水、调试条件后,开启该区域末端检验装置阀门,以备充水放气。 将该分区湿式报警阀上各试验阀门和水力警铃阀门关闭,然后开启该湿式报警阀前阀门,同时手动开启稳压泵补水,将该区域水流指示器前充满水。 开启该水流指示器前阀门,同时手动开启稳压泵补水,一边放气,一边补水。待该系统充满水后,将
42、末端检验装置处阀门关闭。 继续加压,使系统压力等于水泵扬程,然后关闭稳压泵,并将其调至自动工作状态,保持系统压力,对该系统进行严密性试验,检验系统,确保无渗漏。 严密性试验合格后,将湿式报警阀各阀门恢复至正常工作状态,开启其试验阀门放水,水力警铃应鸣铃报警,合格后关闭其试验阀门,不然对湿式报警阀进行维修。 开启末端检验装置,对该区域功效进行检验,稳压泵应能依据系统压力情况自动启停对系统补水,末端检验装置开启时,水力警铃应鸣响报警,符合要求后应关闭末端检验装置并停泵,将稳压泵调至检修状态,不然对故障部位进行检验调整。 其它水流指示器分区应依据现场施工情况,依次进行充水及调试,其程序相同。 3)联合调试: 系统充水试验完成,水流指示器、湿式报警阀压力开关接线已完成,消防中心含有调试条件后,即可开始系统联合调试。 依据现场施工情况,安排水流指示器分区调试次序。将水泵均调至自动工作状态。 开启第一个水流指示器分区末端检验装置放水,稳压泵应自动启泵补水,该湿式报警阀应鸣铃报警,消防泵启泵,同时,该湿式报警阀压力开关和该水流指示器均应在消防中心显示火灾并报警,并显示消防泵为自动开启状态,消防中心也应能控制开启喷淋主泵。如能符合要求时,应关闭该末端检验装置,同时在泵房手动停喷淋主泵。稳压泵应自动停泵。不然应对故障部位进行检验调整,直至符合要求。 反复上述操作,依次对全部水流指示器分
