资源描述

1、目 录一、工程概况1 1、工程说明1 2、现场施工平面部署图及临时水、电平面部署图2二、施工组织方案3(一)、分项施工技术方案3(二)、施工准备工作19(三)、关键施工机械设备表21(四)、项目管理班子组员配置表22(五)、施工队组成及确定人员出工计划22(六)、确保品质管制技术组织方法24(七)、确保工程施工安全卫生技术组织方法31(八)、确保文明施工技术组织方法 34(九)、确保工期技术组织方法 38(十)、和装修和其它专业协作配合方法 39(十一)、施工进度计划 40一、工程概况1. 工程说明1.1 工程名称:XXXX大楼消防工程1.2 建设单位:XXXX1.3 设计单位:XXXX设计研

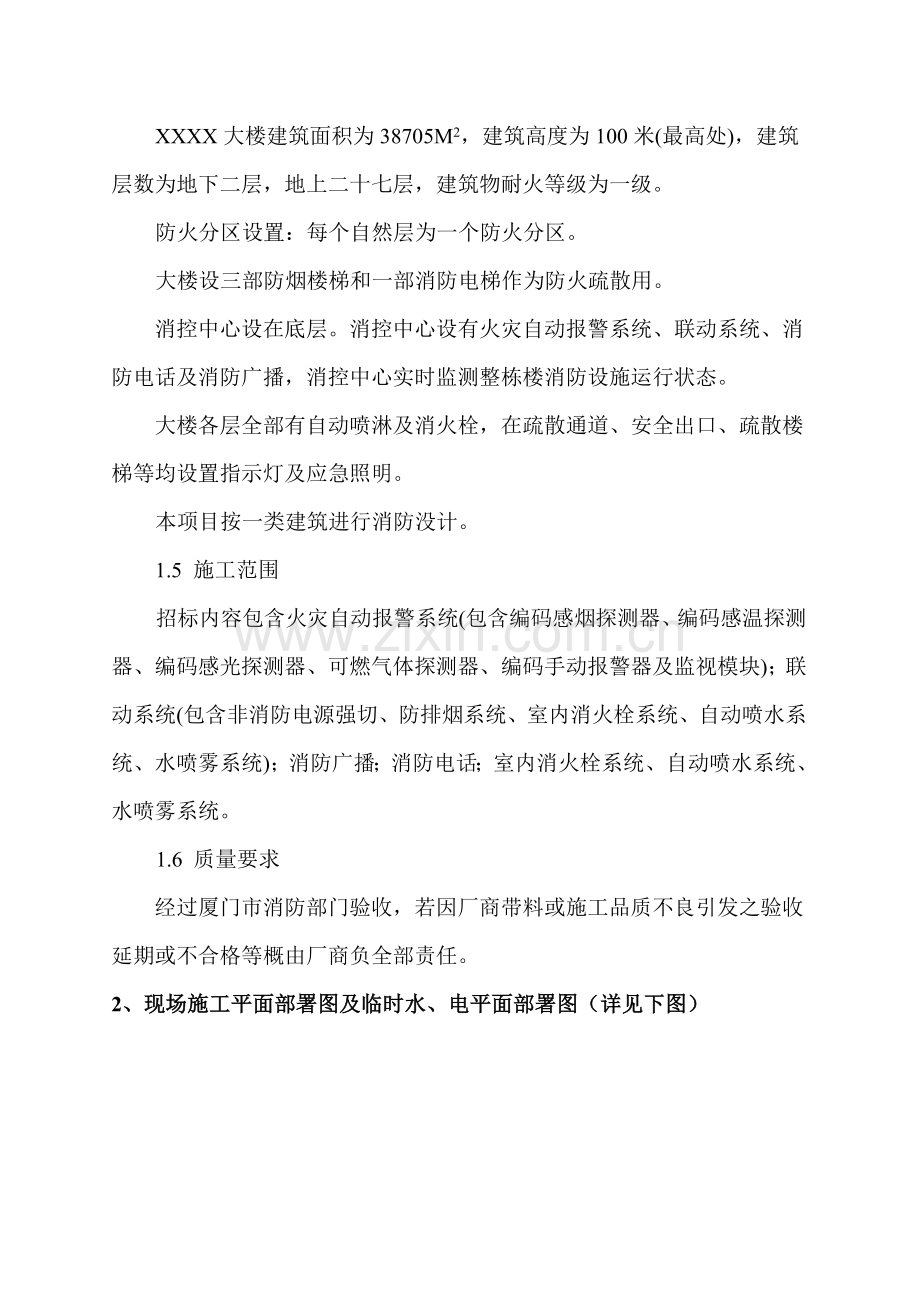

2、究总院1.4 工程概况XXXX大楼建筑面积为38705M2,建筑高度为100米(最高处),建筑层数为地下二层,地上二十七层,建筑物耐火等级为一级。防火分区设置:每个自然层为一个防火分区。大楼设三部防烟楼梯和一部消防电梯作为防火疏散用。 消控中心设在底层。消控中心设有火灾自动报警系统、联动系统、消防电话及消防广播,消控中心实时监测整栋楼消防设施运行状态。 大楼各层全部有自动喷淋及消火栓,在疏散通道、安全出口、疏散楼梯等均设置指示灯及应急照明。本项目按一类建筑进行消防没计。1.5 施工范围招标内容包含火灾自动报警系统(包含编码感烟探测器、编码感温探测器、编码感光探测器、可燃气体探测器、编码手动报警

3、器及监视模块);联动系统(包含非消防电源强切、防排烟系统、室内消火栓系统、自动喷水系统、水喷雾系统);消防广播;消防电话;室内消火栓系统、自动喷水系统、水喷雾系统。1.6 质量要求经过厦门市消防部门验收,若因厂商带料或施工品质不良引发之验收延期或不合格等概由厂商负全部责任。 2、现场施工平面部署图及临时水、电平面部署图(详见下图)二、施工组织方案为了确保本消防工程顺利进行,首先针对本工程情况,以强有力管理和技术力量组建工程项目经理部,明确职责、加强现场管理、强化统一指挥、统一协调,严格按图纸、施工规范标准施工,严格实施IS0标准,确保工程质量和服务质量。做好现场文明施工安全管理工作。(一)、分

4、项施工技术方案1、消防弱电施系统施工本系统包含火灾自动报警、联动控制系统、消防电话对讲系统、消防广播系统。(1)、配线管内或线槽内穿线应在建筑抹灰及地面工程结束后进行。穿线前应将管内或槽内积水及杂物清除洁净,对于管道可采取以下方法:1)、采取0.25Mpa压缩空气吹入已敷好管子。2)、采取绑以擦布成拖把状钢丝在管内往返拉数次。管路清扫后随即向管内吹入滑石粉,并在管子端部安上护线套。不一样系统、不一样电压等级、不一样电流类别线路,不应穿在同一管内或线槽同一槽孔内。水平敷设报警系统传输线路穿管敷设时,不一样防火分区线路不宜穿入同一根管内。探测器“+”线应为红色,“一”线应为蓝色,联动系统线,其颜色

5、按功效用途区分,相同用途导线颜色应一致。导线在管内或线槽内不应有接头或扭结,导线接头应在接线盒内焊接或用端子连接。导线经过变形缝两侧应固定,并留有合适余量。导线敷设后,应对每回路导线用500V兆欧表测量绝缘电阻,其对地绝缘电阻值不应小于20兆欧。(2)、报警设备安装、火灾探测器安装探测器应按设计要求区分类型选择,而且要逐一进行模拟试验,经试验合格后才能使用A、感烟、感温探测器具体安装位置应符合下列要求:1)、探测器至墙壁、梁边水平距离,不应小于0.5米。2)、探测器周围0.5米内不应有遮挡物。3)、探测器至空调送风口边水平距离,不应小于1.5米,至多孔送风顶棚孔口水平距离不应小于0.5米。4)

6、、在宽度小于3m内走道顶棚上设置探测器,宜居中部署,感温探测器安装间距,不应超出10m,感烟探测器安装间距,不应超出15m,探测器距离端墙距离,不应大于探测器安装间距二分之一。5)、探测器宜水平安装,当必需倾斜时,倾斜角不应大于45度。B、探测器底座应固定牢靠,并应使探头报警灯面对从关键入口处便于观察方向。C、探测器端子应依据不一样类型,根据功效和极性正确联线,其导线连接必需可靠压接,线头搪锡时,不得使用带腐蚀性助焊剂。探测器及底座外接导线,应留有大于15厘米余量,入端处应有显著标志。探测器底座穿线孔宜封堵,安装完成后探测器底座应采取保护方法。探测器在立即调试时方可安装,在安装前应妥善保管,并

7、应采取防尘、防潮、防腐蚀方法。、模块安装模块应按设计要求选择不一样类型模块。模块具体安装方法按要求可分:1)、集中放置模块箱内安装。2)、现场就地模块盒内安装。模块安装应固定牢靠,其导线连接应按信号线、电源线之功效正确联线,其导线连接必需可靠压接,线头搪锡时,不得使用带腐蚀性助焊剂。模块在盒和箱内安装联线后穿线孔应封堵。、手动火灾报警按钮安装手动火灾报警按钮,应安装在墙上距地(楼)面高度1.5米处,应安装牢靠,不得倾斜,按钮外接导线,应留有大于10厘米余量,且在其端部应有显著标志。、火灾报警联动控制器安装A、设备安装前土建工作应含有以下条件。1)、屋顶、楼板施工完成,不得有渗漏;2)、结束室内

8、地面工作;3)、预埋件及预留孔洞符合设计要求,预埋件应牢靠;4)、门窗安装完成;5)、对安装设备有影响装饰工作全部结束。B、火灾报警联动控制器在墙上安装时,其底边距地(楼)面高度不应小于1.5米,落地安装时,其底端宜高出地坪0.1-0.2米,控制器应安装牢靠,不得倾斜,安装在轻质墙上时应采取加固方法。C、引入控制器电缆或导线,应符合下列要求:1)、配线应整齐,避免交叉,并应固定牢靠;2)、电缆芯线和所配导线端部,均应标明编号,并和图纸一致,字迹清楚不易褪色;3)、端子板每个接线端,接线不得超出2根;4)、电缆芯和导线端部,应留有大于20厘米余量;5)、导线应绑扎成束;6)、导线引入线穿线后,在

9、进线管处应封堵。D、控制器和主电源引入线,应直接和消防电源连接,严禁使用电源插头,主电源应有显著标志。控制器接地应牢靠,并有显著标志。其接地电阻应符合以下要求:1)、工作接地电阻值应小于4欧。2)、采取联合接地时,接地电阻应小于1欧。、消防控制设备安装消防联动控制设备在安装前,应进行功效检验,不合格者不得安装。消防控制设备外接导线,当采取金属软管作套管时,其长度不宜大于2米,且应采取管卡固定,其固定点间距不应大于0.5米,金属软管和消防控制设备接线盒(箱)应采取锁母固定,并应依据配管要求接地。消防控制设备外接导线端部,应有显著标志。消防控制设备盘(柜)内不一样电压等级,不一样电流类别端子,应分

10、开,并有显著标志。、消防对讲电话系统及消防广播系统安装。两系统主机安装可参考火灾报警联动控制器进行安装。消防对讲电话插孔安装可参考手动火灾报警按钮安装。消防喇叭安装可参考消防控制设备安装。、系统接地装置安装工作接地线应采取铜芯绝缘导线或电缆,不得利用镀锌扁铁或金属软管。当采取联合接地时,应用专用接地干线,由消防控制室引至接地体,其线芯截面积不应小于16平方毫米,在经过墙壁时,应穿入钢管或其它坚固保护管。由消防控制室接地板引至各消防设备接地线应选择铜芯绝缘软线,其线芯截面积不应小于4平方毫米。工作接地线和保护接地线必需分开,保护接地导体不得利用金属软管。接地装置施工完成后,应立即作隐蔽工程验收。

11、(3)、火灾自动报警系统调试、调试前准备A、调试前应对系统设备作以下查验1)、设备规格、型号、数量、备品备件是否符合图纸设计要求2)、检验产品合格证、产品说明书、操作说明书、编程手册等资 料是否齐全。3)、检验设备外观是否完好,插接件及连线有没有松动和脱接。B、按GB50166-92检验系统施工质量,检验导线连接、绝缘包扎、配线及金属槽管间接地跨接等施工质量情况。C、检验系统线路,对错线、开路、短路和虚焊等进行处理。D、深入查对以下情况并作必需妥善处理。1)、完工后系统配置是否符合设备技术要求。2)、检验原测试绝缘电阻和接地电阻。E、认真阅读产品说明书、操作说明书、编程手册等资料。F、火灾自动

12、报警系统调试应在建筑内部装修和施工结束后进行。、调试A、调试人员组成。 调试责任人必需由资深专业人员担任,全部调试人员应职责分明。B、调试中应尤其注意事项注意强弱电结合部,预防强电窜入弱电,造成人员伤亡和设备损坏事件。C、调试中应优异行单机通电检验后作系统调试。1)、经过逐一单机通电检测,剔除不报或误报探测器、手动报警按钮。2)、区域机、主机应作以下检验。通电前应作工作接地安全接地检验。、自检正常后方可接入报警回路进行报警部分调试。、声光警报器等火灾警报装置先外接直流电源进行功效检验。、火灾事故广播可用外接扬声器或监听扬声器作放音检验。 、消防控制设备可用三用表,外接灯泡、继电器等进行检验。火

13、灾自动报警系统通电后,应按GB4717要求进行相关功效检验。E、单机调试后进入系统调试1)、报警回路逐一接入,一个回路调试正常后,再接入下一个回路。2)、对探测器、按钮等逐一进行检验,排除错号、重号。3)、依据设计要求,进行控制功效软硬件编程,并在检验控制模块、联动继电器动作符合编程指令后,接入控制对象进行联动调试。4)、检验主、备电分别供电时,各项控制和联动功效是否正常。F、火灾事故广播调试开通1)、测量每个分路电阻,判定和各式各分路是否短路,开路或未接入扬声器。2)、用磁带播放音乐,由上往下或由下而上依次监听相邻层放音情况。固定消防电话和消防电话插孔逐一和消防电话主机进行通话试验。妥善做好

14、调试完后设备管理工作。系统调试完成连续无故障运行120H后,填写调试汇报,申请系统验收。消防报警及联动开展系统施工工艺步骤图(图1)。 施工设计图消防专题会审现场放样(已完)建设单位认可预埋施工(已完)隐蔽工程验收结构浇注完成,明管敷设施工隐蔽工程验收消防监督部门抹灰施工结束,线槽安装施工钢管上护口、管内穿线、对线编码绝缘电阻测试消防报警设备安装调试开通 试运行消防监督部门验收接地电阻测试图1甲乙方预验收2、消防水灭火系统施工本工程消防水系统包含消防栓系统、自动喷淋系统及水喷雾系统。(1)、对管子、管件和支架要求、管子、管件,多种支吊架所用材质、规格、型号等应符合设计要求,应使用带有生产厂家合

15、格证或经相关部门认可产品。、管网所用镀锌钢管、镀锌无缝钢管等,管子表面应无裂纹、缩孔、夹渣重皮等缺点,管子尺寸偏差应符合部颁和国家标准要求。、管子、管件施工前应清除管内外脏物异物。(2)、管道施工 、采取集中预制和现场组对装配方法进行安装,同时结合土建工程实际情况,定出必需活口,然后进行统一下料套丝,组对装配,但需注意按部位进行预制并编号,以免安装中犯错,应注意做到: A、当管道采取螺纹连接时:1)、管子采取机械切割,切割面不得有飞边、毛刺。2)、加工管螺纹密封面应完整、无损伤、毛刺韧、无老化变质或分层现象,表面无损坏、皱纹等缺点,尺寸偏差应符合标准要求。3)、弯头上不得采取补心(活接头),管

16、道变径时,应避免采取补心,如必需补心时,三通上只能用1个,四通不超出2个,直径大于50mm管内不得采取补心。4)、螺纹连接密封填料应均匀附着在管道螺纹部份,拧紧螺纹时,不得将密封材料挤入管内,连接后,应将外部清洁净。5)、法兰密封面应平整光洁,和有毛刺及径向沟槽,凹面法兰能自然嵌合,嵌合面高度不得低于凹槽深度。B、当管道采取焊接时:1)、焊工应取得合格资格证。2)、管道焊接头口坡口型式、尺寸及组件选择时应能确保焊接质量和降低焊接变形,并尽可能做到填充金属砂,预防焊料进入管子内壁。3)、焊接弯头周长偏差不应超出4mm,端面和中心线垂直偏差小于管材外径1%,且小于3mm。4)、焊接完成,应清除管道

17、口上熔渣及其焊接残留杂质,外观检验不许可焊缝表面有裂缝、气孔、夹渣、熔合性飞溅、咬边、凹陷、接头坡口错位等现场。C、当管道采取沟槽连接时:1)、管道切割表面平直,套丝管口平整,无乱丝、坏牙现象如有断丝或缺丝,小于螺纹全扣数10%。 2)、安装管件时,按旋紧方向装好,不倒回,安装后外露牙数为23螺纹,并立即清除剩下填料。3)、螺纹间填料:采取油麻丝和白厚漆、聚四氟乙烯生料带或密封胶,不能把填料从管端下垂挤入管内,以免堵塞管路。4)、被破坏镀锌层表面及管螺纹露出部份,均做防腐处理。 、主管安装应尽可能地垂直,每米许可偏差应小于2mm,每层距该层地面1.5-1.8米处,应对主管设一管卡,将管道固定牢

18、靠。、管道安装应符合设计要求,管道中心和建筑结构最小距离应符合下表要求:通径mm253240507080100125150200距离mm404050607080100125150200、管道固定采取管道支架、吊架和防晃支架间距应满足下表要求: 通径mm253240507080100125150200250300距离mm3.54.04.55.06.08.08.57.08.09.51112设置吊架或支架位置应不影响喷头喷水效果。通常吊架和喷头距离不宜小于30mm和末端喷头距离不应大于75mm。支管每段管上最少设置一个吊架,相邻两喷头间管段上应设一个吊架,当喷头间距小于180cm时支吊架可隔段设置,

19、但吊架距离不宜大于3.6mm。在通径50mm时每段配水干管最少应设一个防晃支架。管子过长或改变方向,必需增设防晃支架。立管应在其底部、顶部设置防晃支架,同时隔层设置。、管道穿过楼板、墙时,若事先未预留孔洞话,可用DZ-1、DZ-2型工程钻机在钢筋砼或砖墙上开孔,以降低对建筑结构损伤,然后先作套管,管道焊接缝不得置于管道内,穿墙套管长度不得小于墙厚,穿楼板套管应高出楼面或地面40mm。管道和套管之间间隙一律用防火堵塞严密(以免火灾时从该处窜火,窜烟,且平时亦不致使该处楼板受潮)。、埋地管段均应采取防腐方法,地上消防管道应涂上EPDXY底漆一道和红色PU面漆两道为显著标志。、全部支管全部应做出斜向

20、其最末端用水点坡度,并在合适位置用钩钉固定,钩钉间距不宜太大,以免运行中产生水锤和噪音。和阀门、连接和其它需要拆卸地方,全部应加活接头,和阀门连接管子焊接不宜过长,通常在7-8扣之间即可,上紧阀门时,通常应使用活动扳手,以免在阀门上留下伤痕造成损坏。、管道安装敷设中止时,应临时用塞子或管堵头将敞口封闭。、配管次序通常应从进户管开始,由主管到支管,从大管到小管进行,装到水嘴或喷头时,接口处宜用管堵临时堵死,立即完成试压,待土建完成墙壁、天棚粉刷和油漆后,再装上水嘴或喷头等。(3)、管道涂漆、隶属设施及其绝缘保护层表面油漆,既起保护作用,可装饰美化工程系统,故必需认真对待,严格把关。、所用全部涂料

21、应含有制造厂家合格证实书,使用前应经业主营建部认可,不得采取过期涂料。、涂漆工作应在管道系统试压合格后进行,事先将被涂刷表面铁锈、焊渣、毛刺、水等清除掉。、涂漆工作宜在5-40环境温度下进行,并应采取切实有效防火防冻或防雨方法。、多种管道保护层表面油漆颜色按国家及消防相关要求实施。(4)、喷头安装、安装前检验选择喷头型号、规格应符合设计要求。喷头色标必需显著,且符合要求色标温级。喷头商标、型号、制造年月及制造厂等标志要齐全。喷头外观无加工缺点和机械损坏,螺纹密封面要平整、光滑,其尺寸公差应符合现行标准。、喷头安装应在系统管网经过试压、冲洗后进行。、安装喷头所用弯头、三通宜用专用管件。、喷头安装

22、 应采取工厂配置专用扳手。、喷头安装时应按设计规范要求确保溅水盘和吊顶、门、窗、洞口和墙面距离。喷头水平和垂直距离以下表所表示:水平距离cm1522.53037.545757590最小垂直距离cm7.510152023.531.838.645(5)、阀门安装前准备自动喷水灭火系统用有闸阀、止回阀、电动蝶阀、报警控制阀、安全信号阀、百分比减压阀、安全阀、排气阀等,安装前应分别作以下检验和试验。、外观检验相关阀门要按出厂设备组件清单,检验组件是否齐全完好,且有制造厂合格证。阀门及组件外观检验应有清楚铭牌及标志,不得有任何加工缺点和机构损伤。报警控制阀阀瓣组件和操作机构应已进行清洗,且动作灵活可靠,

23、无卡涩现象。水力警铃铃锤应转动灵活。、必需试验安装使用前,报警阀应能经过4.8Mpa压力强度试验和2.4Mpa压力严密性试验。安装使用前,控制阀进行2.4Mpa压力强度试验和1.6Mpa压力严密性试验。(6)、报警阀安装(1)、报警阀应在关键管网安装完成后进行。(2)、湿式报警阀安装应符合以下要求。报警阀及其组件应先安装报警阀和消防主管连接,并确保水流方向一致,再进行报警阀辅助管道连接。报警阀应安装在显著并便于操作地点,距地高度通常为1.2m左右,两侧距墙大于0.5m,正面距墙大于1.2m。安装报警阀室内地面应采取对应排水方法,应确保报警阀前后管道中能顺利充满水,水力警铃不发生误报警。每一个水

24、流指示器为一个报警分区,每一个报警分区应安装一个检测装置。(7)、系统附件安装、水力警铃水力警铃应装在公共通道或有些人值班室,且应安装检修、测试用阀门和20mm滤水器。水力警铃和报警阀采取镀锌管连接,当通径为15mm时,其长度不应大于20m,连接管必需通畅,无锈蚀,水轮转动灵活,应确保其开启压力大于4.910 4Pa。、水流指示器水流指示器在管道试压冲洗后方可安装,通常应安装在分区安全信号阀后管道上,其尺寸必需和管径相匹配。水流指示器浆片、膜片通常宜垂直于管道,其动作方向和水流方向一致。水流指示器浆片、膜片动作灵活,不许可有任何磨擦接触,且要求无渗漏。、控制阀系统安装闸阀、安全信号阀、蝶阀等控

25、制阀,应注意安装方向正确,阀内清洁无堵塞,无渗漏,安全信号阀应靠近水流指示器安装,且和水流指示器间距大于500mm。、自动排气阀自动排气阀应在管道系统试压冲洗后安装于立管顶部或配水管末端,不应有渗漏现象。、节流装置和减压孔板节流装置和减压孔板应安装在公称通径大于50mm水平管段上,孔板安装在水流转弯处下游一侧直管上,和弯管距离大于所在管段通径两倍,压力开关宜竖直安装在通往水力警铃管道上,并不许可在安装中拆动。(8)、室内消火栓安装安装室内消火栓,栓口应朝外,阀门中心距地面为1.2m,许可偏差20mm,阀门距箱侧面为140mm,距箱后内表面为100mm,许可偏差5mm。安装消火栓水龙带,水龙带和

26、水枪和快速接头绑扎好后,应依据箱内结构将水龙带挂在箱内挂钉或水龙盘上。(9)、供水设施安装、水泵安装前检验系统使用水泵、稳压泵应有产品合格证和质量检验技术文件。基础尺寸、位置、标高和地脚螺栓位置应符合设计要求,且混凝土基础已达设计强度。设备完整、无损坏和锈蚀等情况,管口保护物完好,盘车应灵活,无擦壳声音。驱动机转向确定无误后和水泵相连接,因为所配水泵电动机功率较大,安装时应有隔振方法。、水泵找平水泵找平应以水平分面、轴外伸部份、底座水平加工面为基准进行测量,纵横不水平度不应超出0.1%。、水泵找正应达成以下要求泵和电动机间采取联轴器连接。两轴不一样轴度两半联轴器端面间间隙应符合泵技术文件要求。

27、主动轴和从动轴找正连接后,盘车检验应灵活。、泵和管道采使用方法兰连接时,法兰应和管中心线机垂直,两法兰面应平行。连接后应复校找正情况。如不正常应调整。调整时应将泵和管道脱开,以预防杂物进入泵内,损坏泵零件。、吸水管和附件应符合下列要求:自灌充水式水泵,吸水管上必需装设控制阀门,而且其直径不应小于泵吸水口直径,控制阀不得采取蝶阀。吸水口宜加设滤网,水池有杂质时设置固液分离装置。当水泵及吸水池在独立基础上且设有刚性连接管时,吸水管应安装可曲挠胶接头等装置以释放应力,每台水泵出水管上应安装闸阀。吸水管水平短管上不应有气囊和漏气现象。安装压力表应加设缓冲弯管,二者间应装有旋塞,缓冲弯管采取内径大于10

28、mm钢管或内径大于6mm铜管,压力表量程大于泵工作压力2倍。(10)、屋顶水箱和贮水池安装屋顶水箱容积、安装标高和位置应符合设计要求。水箱间关键通道宽度大于10m,钢板水箱四面应有大于0.7m宽检修通道,水箱顶至建筑结构最低点净距不及小于0.6m。水池、水箱安装进、出水管、溢流管、泄水管吸水位指示装置等应符合设计要求。溢流管、泄水管不得和排水系统直接相连。管道经过钢筋混凝土水箱、水池处,应安装刚性或柔性防火套管,管道穿过钢板水箱处宜直接焊接,焊接处应作防锈处理。水箱应加盖并设有水质防污染方法。水箱内表面使用防锈、防腐涂料不得影响水质。(11)、水泵接合器安装水泵接合器组装应按接口、本体及联接管

29、,止回阀、安全阀、放空管、控制阀次序进行。止回阀方向应确保消防水流能从水泵接合器进入系统。水泵接合器应安装在消防车便于靠近之处,且宜设在人行道或非汽车行驶地段,并注明其管辖范围。地下式水泵接合器井铸铁井盖上应铸“消防水泵接合器”标志,安装时应使接合口处于井盖正下方而且其顶部进水口和井盖底面距离小于0.4m。地上式水泵接合器应有和消火栓相区分标志。墙壁式水泵接合器位置应按设计安装且距地面不宜低于0.7m,并和建筑物门、窗、孔、洞保持大于1.0m距离。地下管道应按设计选择材质柔软对应防腐方法。设计无要求时,地下管道外壁应涂沥清泠底油两道后再涂热沥清两道。(12)、系统调试和清洗系统安装完成后,应按

30、设计要求对管网进行强度、严密性试验。、水压试验(应用洁净水进行)。、水压强度试验水压强度试验压力为1.4Mpa或设计压力1.5倍,测压点应设在管道系统最低部位。对管网注水时,应将气排净,然后缓慢升压,达成试验压力后,稳压30min,目测应无泄漏,无变形、无压降。、系统严密性试验系统严密性试验通常在强度试验合格后进行,其试验压力为设计工作压力,稳压二十四小时,经全方面检验,以无泄漏为合格。系统水源干管,进户管和室内地下管道应在回填隐蔽前,单独或和系统一起进行强度、严密性水压试验。、气密性试验气压强度试验后,将压力降到0.3Mpa,稳压二十四小时,压降不超出0.01Mpa,即为合格。、水冲洗对系统

31、进行水冲洗排放管道截面不应小被冲洗管道截面60%。水冲洗应以大于3m/s速度和下表所列流量进行,且水流方向应和火灾时系统运行水流方向一致。管子规格mm300250200150125100755040冲洗流量L/S220154985638251464系统地上管道和地下管道连接前应在立管底部加设堵头,然后对地下管道进行冲洗。水冲洗应连续进行,以出口处水色,透明度和入口处目测基础一致为合格。管道冲洗后应将存水排尽,需要时可用压缩空气吹干或采取其它保护方法。、系统调试 系统调试包含水源测试,消防泵性能试验,报警阀性能试验,排水装置试验,系统联动试验和灭火功效模拟试验等。1)、水源测试 用压力表、皮托式

32、流量测定管测定,并计算室外水源管道压力和流量,其应符合设计要求。2)、消防泵性能试验以自动或手动方法开启消防泵,达成设计流量和压力时,其压力表指针应稳定,运转中应无异常声响和振动,各密封部位不得有泄漏现象。备用电源切换后,消防水泵运转情况仍应符合上述要求。3)、报警阀性能试验打开系统试水装置后,湿式报警阀应能立即动作,经延迟器延时5-90S后,水力警铃应能正确发出报警信号,水流指示器应输出报警电信号,压力继电器应能接通电路报警,并开启消防水泵。4)、排水装置试验将控制阀全部打开,全开主排水阀并保持到系统压力稳定为止,系统所排放出水能立即进入排水系统,末出现任何水害,试验方为合格。5)、系统联动

33、试验用感烟探测器专用测试仪输入模拟烟信号后,系统应在15秒内输出报警和开启系统实施信号,并正确可靠地开启整个系统。用感温探测器专用测试仪输入模拟信号后应在20秒内输出报警和开启系统实施信号,并正确可靠地开启整个系统。试验完成后,填写系统联动试验统计。6)、灭火功效模拟试验灭火功效模拟试验在消防监督部门认为有必需时进行。消防栓及喷淋系统施工工艺步骤图(图3)。 施工设计图消防专题会审现场熟悉 技术交底建设及设计单位放样 下料 制作支吊架 钢管套丝依据工程图纸先主管 后支管 先横管 后立管 最终连通中间验收消防监督部门管道冲洗、试压和吊顶配合装支管、喷头、上消防栓箱等设备室外工程开始 安装环网、水

34、泵接合器、室外消防栓、屋面管、屋面水箱等。调试开通 试运行消防监督部门验收图3甲乙方预验收刷标志漆(二)、施工准备工作1、技术准备(1)、技术准备是施工准备关键,务必认真做好本项工作。熟悉消防技术标准规范和相关技术要求,其中包含:高层民用建筑设计防火规范GB50045-火灾自动报警系统施工及验收规范GB50166-92自动喷水灭火系统施工及验收规范GB50261-96水喷雾消防系统设计规范GB50219-95压缩机、风机、泵安装工程施工及验收规范GB50275-98建筑电气安装工程质量检验评定标准GBJ303-88设计变更通知书建设工程施工现场供用电安全规范GB50194-93消防联动控制设备

35、通用技术条件GB16806-97自动消防系统设计和施工指南福建省消防总队中国消防法(2)、熟悉、审查施工图为了能够顺利地根据施工图施工,为了开工前施工技术人员和经营管理技术人员能充足了解和掌握施工图纸设计意图,工程特点技术要求,为了能够立即发觉图纸中可能存在问题,为拟建工程提供一套正确、齐全施工图,熟悉、审查相关设计图是十分关键。、熟悉、审查施工图内容审查施工图是否完整、齐全,是否符合相关技术标准规范。审查施工图和设计说明在内容上是否一致,电施、水施施工图是否协调。明确工程特点,检验现有施工技术水平和管理水平能否满足工期和质量要求,并采取可行技术方法加以确保。明确工期和施工次序,和工程所用设备

36、、主材规格、数量,起源和供货情况。明确和业主、设计院和其它施工单位之间协作配合关系及现场施工条件。、熟悉、审查设计图纸程序组织相关工程技术人员熟悉和自审图纸,编写包含对设计图纸疑问和提议等内容自审意见。参与消防监督部门、建设单位、设计院等单位参与消防专题会审,发表自审意见,在统一认识基础上形成“会审纪要”。遵照技术核定和设计变更签证制度,对施工现场图纸修改,技术核定和设计变更资料正式文字统计做好归档工作。(3)、做好原始资料调查分析工作 本项工作指对拟建工程实地勘测和调查,以期取得第一手数据资料,关键包含以下两方面:、建设地域自然条件调查分析、建设地域技术经济条件调查分析。(4)、编制施工图预

37、算和施工预算。、编制施工图预算依据按业主提供材料及施工细目表和建筑安装预算定额及取费标准,编制并确定本消防工程工程造价,它是本企业签署工程承包协议、工程结算,进行成本核实和加强经营管理等方面工作关键依据。、编制施工预算依据业主提供材料及施工细目表、施工图纸、施工组织设计或施工方案、施工定额等文件编制施工预算。施工预算直接收施工图预算控制,并作为本企业内部控制各项成本支出,考评用工“两算”对比,签发施工任务单,限额领料,基层进行经济核实依据。2、物资准备材料、构(配)件、制品、机具和设备是确保施工顺利进行物资基础,这些物资准备工作必需在工程开工前完成,企业将依据多种物资需要量计划,分别落实货源,

38、安排运输和贮备,使其满足连续施工要求。(1)、物资供给计划材料设备部依据施工预算,施工方法和编制物资需要量计划,切实做到:、满足图纸及相关规范技术要求,凡没有合格证、没有消防准销证物资一概不予采购。、依据多种物资需要量计划,组织货源,确定加工、供给地点和供给方法,签署物资供给协议,对定货周期较长设备,应提前做好准备。、依据多种物资需要量计划和协议,确定运输计划和运输方案。、物资总库设于本市白马北路,对市场采购多种设备和材料分库保管,注意做好日常管理防护工作。、拟在施工现场设置80平方米左右工地仓库,组织物资按计划时间进场,按要求方法进行储藏或堆放,以供现场施工所需。、落实岗位责任制切实做好物资

39、、保管、发放等各方面工作。(三)、关键施工机械设备表关键施工机械设备表序号机械(设备)名称型号规格数量国别或产地制造年份定额功率(KW)1水压试压泵3D-SY2170/101.127.52空压机ZB-0.12/7B1.82.53电锤ZIC-QF-223.90.524台钻Z5161.20.755电焊机BXI-200-21.713.66切割机CK723551.41.87套丝机Z1T-1002.68手持弯管器D15,D2029手持钢锯500mm210管子台虎钳DN200111扳手(套)多种规格112接地电阻测试仪ZC29B-311999.113绝缘电阻表 ZC25B-31.1214数字万用表VC89

40、0C+11998.1215管子钳500-1000416锉刀#12217水平尺600mm118钢卷尺5m3(四)、项目管理班子组员配置表 项目管理班子组员配置表姓 名岗 位证 号职 称(五)、施工队组成及确定人员出工计划依据施工图、工程量清单及相关技术资料,初步测算本工程劳动力需要量,考虑到加强管理,采取优异工艺,提升工效等原因,测算本工程实际劳动力需要量,并依据施工进度计划,编制本工程劳动力需要量计划,其中:工种电焊工电气工管道工调试工人数614308施工队人员配置上要认真考虑专业、工种合理配合,技工、普工数百分比合理等标准。集结施工力量组织劳动力进场项目部机构确定后,根据开工日期和劳动力需要

41、量计划,组织劳动力进场。同时要切实进行安全、防火和文明施工等方面教育,并安排好职员生活。向施工队、工人开展施工组织设计、施工计划和技术交底工作。为落实计划和技术责任制,应立即向施工队和工人进行本项工作。(1)、进场前工程项目责任人会同施工队长等人员在熟悉图纸和相关技术资料同时,到工地现场、熟悉情况,明确工程范围和工地条件,了解场内供水供电情况,了解施工空间及能够用来做办公室及仓库场所,和业主现场人员和现场各专业人员取得联络。(2)、向施工人员做好技术交底工作,包含熟悉图纸、施工范围、施工程序和工艺、施工进度,质量标准,降低成本方法和施工验收规范要求,新材料、新技术和新工艺实施方案和确保方法,图

42、纸会审所确定事项等。(3)、施工队、工人接收技术交底后,要组织其进行认真分析研究,搞清关键部位,质量标准,安全方法和操作要领,并明确任务及分工协作。(4)、结合工地实际情况,向相关人员进行安全和文明施工等教育。(5)、设置临时办公室及仓库,按需接通临时水电。(6)、施工前所需材料按施工程序和施工组织计划轻重缓急由材料供给部门陆续调运现场。(7)、依据施工组织要求,把所需机具型号数量陆续调运现场,以确保施工进度顺利进行。(8)、按施工组织计划,相关专业人员开始进场施工。(9)、施工人员出工计划依据土建进度、协议工期及甲方要求,合理安排施工各阶段劳动。现场劳动力管理及施工阶段班组安排计划表:、施工

43、前准备:水班组1班6人,电班组1班4人,工程技术责任人4人。、管道安装及穿线阶段:水班组4班20人,电班组2班10人,工程技术责任人6人。、设备安装阶段:水班组2班10人,电班组2班8人,工程技术责任人4人。、调试阶段:水班组10人,电班组10人,技术调试人员8人,工程技术责任人4人。(六)、确保品质管制技术组织方法 1、全方面质量管理确保体系 为了全方面提升企业全体职员全方面质量管理意识,本着一切为用户服务,把用户利益放在第一位宗旨,建立和健全质量管理体系,经过经营管理各项工作,以最低成本,合理工期施工,生产出符合设计要求并使用户满意优质工程和产品,是企业经营活动中基础见解和基础任务。 为了实现全方面质量管理任务达成预期目标,建立和健全全方

展开阅读全文
收益排行: 01、路***(¥15400+),
02、曲****(¥15300+),
03、wei****016(¥13200+),
04、大***流(¥12600+),
05、Fis****915(¥4200+),
06、h****i(¥4100+),
07、Q**(¥3400+),
08、自******点(¥2400+),
09、h*****x(¥1400+),
10、c****e(¥1100+),
11、be*****ha(¥800+),
12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
