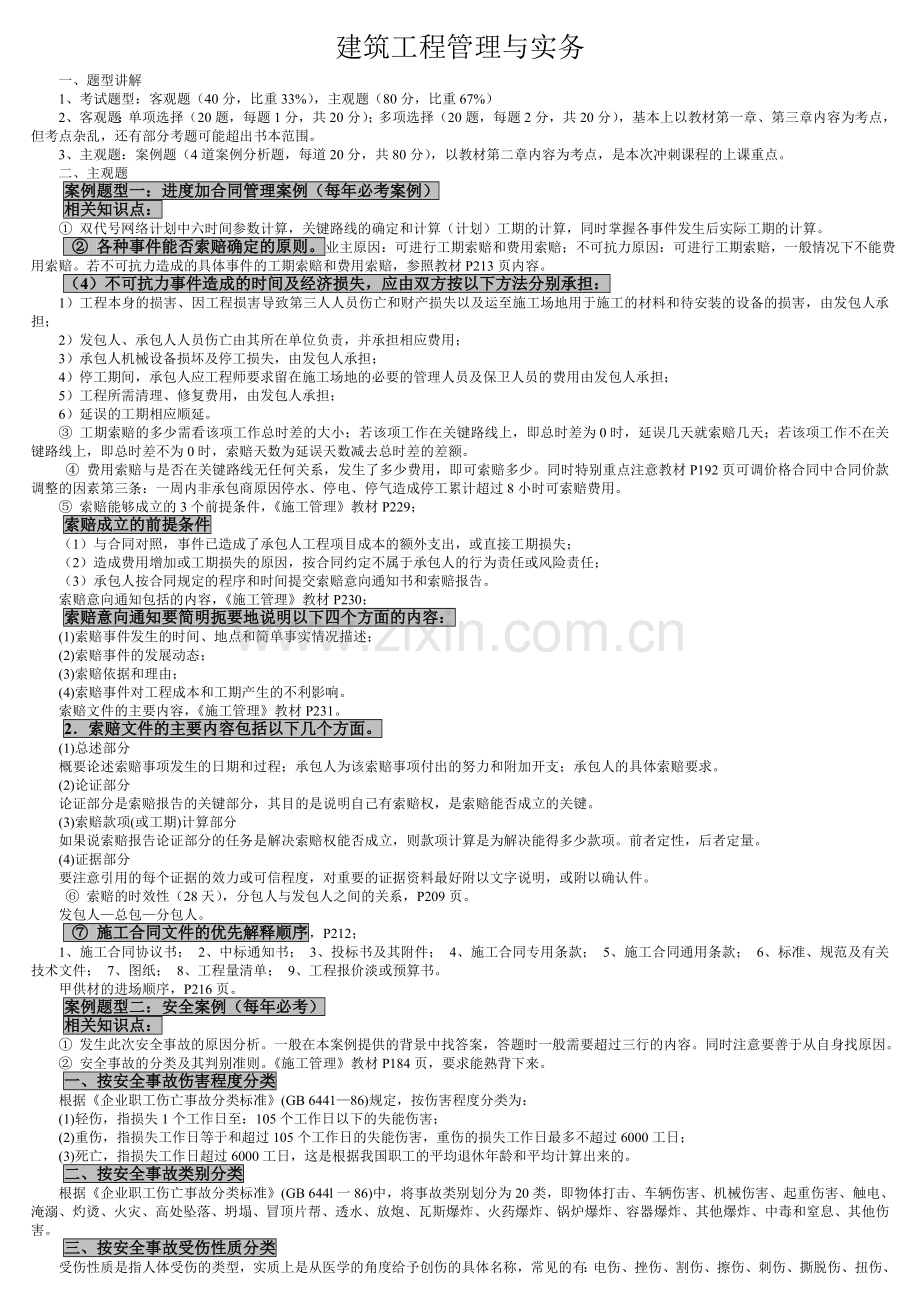

建筑工程管理与实务
一、题型讲解
1、考试题型:客观题(40分,比重33%),主观题(80分,比重67%)
2、客观题:单项选择(20题,每题1分,共20分);多项选择(20题,每题2分,共20分),基本上以教材第一章、第三章内容为考点,但考点杂乱,还有部分考题可能超出书本范围。
3、主观题:案例题(4道案例分析题,每道20分,共80分),以教材第二章内容为考点,是本次冲刺课程的上课重点。
二、主观题
案例题型一:进度加合同管理案例(每年必考案例)
相关知识点:
① 双代号网络计划中六时间参数计算,关键路线的确定和计算(计划)工期的计算,同时掌握各事件发生后实际工期的计算。
② 各种事件能否索赔确定的原则。业主原因:可进行工期索赔和费用索赔;不可抗力原因:可进行工期索赔,一般情况下不能费用索赔。若不可抗力造成的具体事件的工期索赔和费用索赔,参照教材P213页内容。
(4)不可抗力事件造成的时间及经济损失,应由双方按以下方法分别承担:
1)工程本身的损害、因工程损害导致第三人人员伤亡和财产损失以及运至施工场地用于施工的材料和待安装的设备的损害,由发包人承担;
2)发包人、承包人人员伤亡由其所在单位负责,并承担相应费用;
3)承包人机械设备损坏及停工损失,由发包人承担;
4)停工期间,承包人应工程师要求留在施工场地的必要的管理人员及保卫人员的费用由发包人承担;
5)工程所需清理、修复费用,由发包人承担;
6)延误的工期相应顺延。
③ 工期索赔的多少需看该项工作总时差的大小;若该项工作在关键路线上,即总时差为0时,延误几天就索赔几天;若该项工作不在关键路线上,即总时差不为0时,索赔天数为延误天数减去总时差的差额。
④ 费用索赔与是否在关键路线无任何关系,发生了多少费用,即可索赔多少。同时特别重点注意教材P192页可调价格合同中合同价款调整的因素第三条:一周内非承包商原因停水、停电、停气造成停工累计超过8小时可索赔费用。
⑤ 索赔能够成立的3个前提条件,《施工管理》教材P229;
索赔成立的前提条件
(1)与合同对照,事件已造成了承包人工程项目成本的额外支出,或直接工期损失;
(2)造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任;
(3)承包人按合同规定的程序和时间提交索赔意向通知书和索赔报告。
索赔意向通知包括的内容,《施工管理》教材P230;
索赔意向通知要简明扼要地说明以下四个方面的内容:
(1)索赔事件发生的时间、地点和简单事实情况描述;
(2)索赔事件的发展动态;
(3)索赔依据和理由;
(4)索赔事件对工程成本和工期产生的不利影响。
索赔文件的主要内容,《施工管理》教材P231。
2.索赔文件的主要内容包括以下几个方面。
(1)总述部分
概要论述索赔事项发生的日期和过程;承包人为该索赔事项付出的努力和附加开支;承包人的具体索赔要求。
(2)论证部分
论证部分是索赔报告的关键部分,其目的是说明自己有索赔权,是索赔能否成立的关键。
(3)索赔款项(或工期)计算部分
如果说索赔报告论证部分的任务是解决索赔权能否成立,则款项计算是为解决能得多少款项。前者定性,后者定量。
(4)证据部分
要注意引用的每个证据的效力或可信程度,对重要的证据资料最好附以文字说明,或附以确认件。
⑥ 索赔的时效性(28天),分包人与发包人之间的关系,P209页。
发包人—总包—分包人。
⑦ 施工合同文件的优先解释顺序,P212;
1、施工合同协议书; 2、中标通知书; 3、投标书及其附件; 4、施工合同专用条款; 5、施工合同通用条款; 6、标准、规范及有关技术文件; 7、图纸; 8、工程量清单; 9、工程报价淡或预算书。
甲供材的进场顺序,P216页。

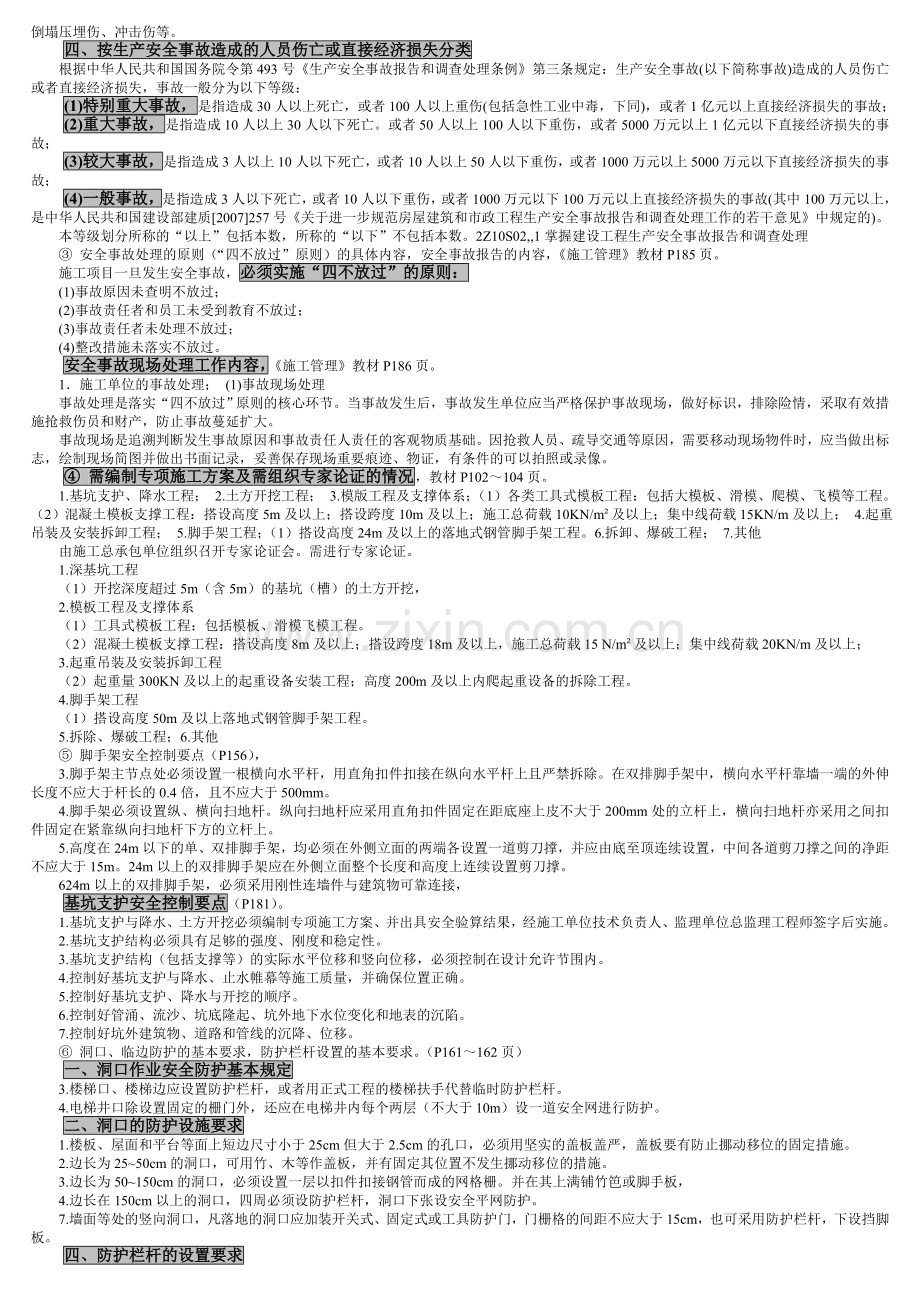

案例题型二:安全案例(每年必考)
相关知识点:
① 发生此次安全事故的原因分析。一般在本案例提供的背景中找答案,答题时一般需要超过三行的内容。同时注意要善于从自身找原因。
② 安全事故的分类及其判别准则。《施工管理》教材P184页,要求能熟背下来。
一、按安全事故伤害程度分类
根据《企业职工伤亡事故分类标准》(GB 6441—86)规定,按伤害程度分类为:
(1)轻伤,指损失1个工作日至:105个工作日以下的失能伤害;
(2)重伤,指损失工作日等于和超过105个工作日的失能伤害,重伤的损失工作日最多不超过6000工日;
(3)死亡,指损失工作日超过6000工日,这是根据我国职工的平均退休年龄和平均计算出来的。
二、按安全事故类别分类
根据《企业职工伤亡事故分类标准》(GB 644l一86)中,将事故类别划分为20类,即物体打击、车辆伤害、机械伤害、起重伤害、触电、淹溺、灼烫、火灾、高处坠落、坍塌、冒顶片帮、透水、放炮、瓦斯爆炸、火药爆炸、锅炉爆炸、容器爆炸、其他爆炸、中毒和窒息、其他伤害。
三、按安全事故受伤性质分类
受伤性质是指人体受伤的类型,实质上是从医学的角度给予创伤的具体名称,常见的有:电伤、挫伤、割伤、擦伤、刺伤、撕脱伤、扭伤、倒塌压埋伤、冲击伤等。
四、按生产安全事故造成的人员伤亡或直接经济损失分类
根据中华人民共和国国务院令第493号《生产安全事故报告和调查处理条例》第三条规定:生产安全事故(以下简称事故)造成的人员伤亡或者直接经济损失,事故一般分为以下等级:
(1)特别重大事故,是指造成30人以上死亡,或者100人以上重伤(包括急性工业中毒,下同),或者1亿元以上直接经济损失的事故;
(2)重大事故,是指造成10人以上30人以下死亡。或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故;
(3)较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故;
(4)一般事故,是指造成3人以下死亡,或者10人以下重伤,或者1000万元以下100万元以上直接经济损失的事故(其中100万元以上,是中华人民共和国建设部建质[2007]257号《关于进一步规范房屋建筑和市政工程生产安全事故报告和调查处理工作的若干意见》中规定的)。
本等级划分所称的“以上”包括本数,所称的“以下”不包括本数。2Z10S02,,1掌握建设工程生产安全事故报告和调查处理
③ 安全事故处理的原则(“四不放过”原则)的具体内容,安全事故报告的内容,《施工管理》教材P185页。
施工项目一旦发生安全事故,必须实施“四不放过”的原则:
(1)事故原因未查明不放过;
(2)事故责任者和员工未受到教育不放过;
(3)事故责任者未处理不放过;
(4)整改措施未落实不放过。
安全事故现场处理工作内容,《施工管理》教材P186页。
1.施工单位的事故处理; (1)事故现场处理
事故处理是落实“四不放过”原则的核心环节。当事故发生后,事故发生单位应当严格保护事故现场,做好标识,排除险情,采取有效措施抢救伤员和财产,防止事故蔓延扩大。
事故现场是追溯判断发生事故原因和事故责任人责任的客观物质基础。因抢救人员、疏导交通等原因,需要移动现场物件时,应当做出标志,绘制现场简图并做出书面记录,妥善保存现场重要痕迹、物证,有条件的可以拍照或录像。
④ 需编制专项施工方案及需组织专家论证的情况,教材P102~104页。
1.基坑支护、降水工程; 2.土方开挖工程; 3.模版工程及支撑体系;(1)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。(2)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10KN/m²及以上;集中线荷载15KN/m及以上; 4.起重吊装及安装拆卸工程; 5.脚手架工程;(1)搭设高度24m及以上的落地式钢管脚手架工程。6.拆卸、爆破工程; 7.其他
由施工总承包单位组织召开专家论证会。需进行专家论证。
1.深基坑工程
(1)开挖深度超过5m(含5m)的基坑(槽)的土方开挖,
2.模板工程及支撑体系
(1)工具式模板工程:包括模板、滑模飞模工程。
(2)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15 N/m²及以上;集中线荷载20KN/m及以上;
3.起重吊装及安装拆卸工程
(2)起重量300KN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
4.脚手架工程
(1)搭设高度50m及以上落地式钢管脚手架工程。
5.拆除、爆破工程;6.其他
⑤ 脚手架安全控制要点(P156),
3.脚手架主节点处必须设置一根横向水平杆,用直角扣件扣接在纵向水平杆上且严禁拆除。在双排脚手架中,横向水平杆靠墙一端的外伸长度不应大于杆长的0.4倍,且不应大于500mm。
4.脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上,横向扫地杆亦采用之间扣件固定在紧靠纵向扫地杆下方的立杆上。
5.高度在24m以下的单、双排脚手架,均必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置,中间各道剪刀撑之间的净距不应大于15m。24m以上的双排脚手架应在外侧立面整个长度和高度上连续设置剪刀撑。
624m以上的双排脚手架,必须采用刚性连墙件与建筑物可靠连接,
基坑支护安全控制要点(P181)。
1.基坑支护与降水、土方开挖必须编制专项施工方案、并出具安全验算结果,经施工单位技术负责人、监理单位总监理工程师签字后实施。
2.基坑支护结构必须具有足够的强度、刚度和稳定性。
3.基坑支护结构(包括支撑等)的实际水平位移和竖向位移,必须控制在设计允许节围内。
4.控制好基坑支护与降水、止水帷幕等施工质量,并确保位置正确。
5.控制好基坑支护、降水与开挖的顺序。
6.控制好管涌、流沙、坑底隆起、坑外地下水位变化和地表的沉陷。
7.控制好坑外建筑物、道路和管线的沉降、位移。
⑥ 洞口、临边防护的基本要求,防护栏杆设置的基本要求。(P161~162页)
一、洞口作业安全防护基本规定
3.楼梯口、楼梯边应设置防护栏杆,或者用正式工程的楼梯扶手代替临时防护栏杆。
4.电梯井口除设置固定的栅门外,还应在电梯井内每个两层(不大于10m)设一道安全网进行防护。
二、洞口的防护设施要求
1.楼板、屋面和平台等面上短边尺寸小于25cm但大于2.5cm的孔口,必须用坚实的盖板盖严,盖板要有防止挪动移位的固定措施。
2.边长为25~50cm的洞口,可用竹、木等作盖板,并有固定其位置不发生挪动移位的措施。
3.边长为50~150cm的洞口,必须设置一层以扣件扣接钢管而成的网格栅。并在其上满铺竹笆或脚手板,
4.边长在150cm以上的洞口,四周必须设防护栏杆,洞口下张设安全平网防护。
7.墙面等处的竖向洞口,凡落地的洞口应加装开关式、固定式或工具防护门,门栅格的间距不应大于15cm,也可采用防护栏杆,下设挡脚板。
四、防护栏杆的设置要求
1.防护栏杆应由上、下两道横杆及栏杆组成,上杆离地高度为1.0~1.2m,下杆离地高度为0.5~0.6m。横杆长度大于2m时,必须加设栏杆柱。
5.栏杆柱的固定及其横杆的连接,其整体构造应使防护栏在上杆任何处都能经受任何方向的1000N外力。
⑦ 三级配电,两级漏电保护的内容,配电箱设置的位置。(P169页)
1.施工用电配电系统应设置总配电箱(配电柜)、分配电箱、开关箱、并按照“总—分—开”顺序作为分级设置,形成“三级配电模式。
2.总配电箱(配电柜)要尽量靠近变压器或外电电源,以便电源的引入。分配电箱尽量安装在用电设备或负荷相对集中的区域的中心地带,确保三相负荷保持平衡。开关箱安装的位置应视现场情况和工况尽量靠近其控制的用电设备。
4.施工现场所有用电设备必须有各自专用的开关箱。
1.施工用电回路和设备加装两级漏电保护器,总配电箱(配电柜)中应加装总漏电保护器,作为初级漏电保护,末级漏电保护器必须装配在开关箱内。
⑧ 高处作业的分级,交叉作业的安全控制要点。(P175~176页)
根据国家标高标准规定,建筑施工高处作业分为四个等级:
(1)高处作业高度在2~5m时,划定为一级高处作业,其坠落半径为2m。
(2)高处作业高度在5~15m时,划定为一级高处作业,其坠落半径为3m。
(3)高处作业高度在15~30m时,划定为一级高处作业,其坠落半径为4m。
(4)高处作业高度在30m时,划定为一级高处作业,其坠落半径为5m。
六、交叉作业安全控制要点
3.结构施工自二层起,凡人员进出口的通道口都应搭设符合规范要求的防护棚,高度超过24m的交叉作业,通道口应设双层防护棚进行防护。
⑨ 安全隐患整改的“五定”要求,安全生产的“七关”要求,三级安全教育的内容,《施工管理》教材P170页。
按期开展安全检查活动,隐患整改达到“五定”要求,即:定整改责任人、定整改措施、定整改完成时间、定整改完成人、定整改验收人;
必须把好安全生产的“七关”要求,即:教育关、措施关、交底关、防护关、文明关、验收关、检查关;
“四口、五临边”的内容,《施工管理》教材P174页。
做好“四口”、“五临边”的防护设施,其中“四口”为通道口、楼梯口、电梯井口、预留洞口;“五临边”为未安栏杆的阳台周边、无外架防护的屋面周边、框架工程的楼层周边、卸料平台的外侧边及上下跑道、斜道的两侧边。
案例题型三:质量案例(专业性较强,案例题丢分较严重)
相关知识点:
① 大体积混凝土裂缝控制的措施,P49页。混凝土结构施工技术要求(模板工程、钢筋工程、混凝土浇筑、施工缝、后浇带、混凝土养护)P50~P55页。
(四)大体积混凝土工程
1.大体积混凝土的浇筑方案
采用分层浇筑时,应保证在下层混凝土初凝前将上层混凝土浇筑完毕。
2.大体积混凝土的振捣
(2)在振动初凝以前对混凝土进行二次振捣,
3、大体积混凝土的养护
(1)养护方法分为保温法和保湿法两种。
(2)养护时间。大体积混凝土浇筑完毕后,应在12h内加以覆盖和浇水。对有抗渗要求的混凝土,采用普通硅酸盐水泥拌制的混凝土养护时间不得少于14d;采用矿渣水泥、火山灰水泥等拌制的混凝土养护时间不得少于21d。
4.大体积混凝土裂缝的控制
一、模版工程
(二)模版工程设计的要原则
1.实用性。2.安全性。3.经济性。
(三)模版工程安装要点
2.模板的接缝不应漏浆;木模板应浇水润湿,但模板内不应有积水。7.对跨度不小于4m的现浇钢筋混凝土梁、板,其模版应按设计要求起拱;当设计无 要求时,起拱高度应为跨度的1/1000~3/1000.
二、钢筋工程
(二)钢筋代换;当构件按最小配筋率配筋时,按钢筋代换前后面积相等的原则进行代换。
(三)钢筋连接; 1.钢筋的连接方法;焊接、机械连接和绑扎连接三种。
4.钢筋的绑扎连接(或搭接);当受拉钢筋直径大于28mm、受压钢筋直径大于32mm时,不宜采用绑扎搭接接头。
5.钢筋接头位置;钢筋接头位置宜设置在受力较小处。
三、混凝土工程
2.混凝土配合比应采用重量比。3.混凝土的搅拌与运输; 5.混凝土浇筑;(2)浇筑中混凝土不能有离析现象。(3)浇筑混凝土应连续进行。
6.施工缝
(1)施工缝的留置位置应符合下列规定:
1)柱:宜留置在基础、楼板、梁的顶面, 2)与板连成整体的大截面(高超过1m),留置在板底面以下20~30mm处。3)单向板:留置在平行于板得短边的位置。
(2)在施工缝处继续浇筑混凝土时,应符合下列规定:
1)已浇筑的混凝土,其抗压强度不应小于1.2N/mm ²; 2)在已硬化的混凝土表面上,应清除水泥薄膜和松动石子以及软弱混凝土层, 3)在浇筑混凝土前,宜先在施工缝处铺一层水泥浆或与混凝土内成分相同的水泥砂浆。
7.后浇带的设置和处理
填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少15d的湿润养护。
8.混凝土的养护
(2)应在混凝土终凝前,开始进行自然养护。
(3)混凝土采用覆盖浇水养护的时间,才采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,不得少于14的。
② 砌体结构施工技术要求(砌筑砂浆、普通砖砌体砌筑方法、砖墙灰缝宽度和饱满度、脚手眼不能设置的部位、斜槎规定)P56~P57页。
一、砌筑砂浆
(三)砂浆的拌制及使用
1.砂浆现场拌制时,各组成材料应采用重量计量。3.砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在3h和4h内使用完毕;
二、砖砌体工程
(一)砌筑用砖;(二)烧结普通砖砌体; “三一”砌筑法,即一铲灰、一块砖、一揉压的砌筑方法。当采用铺筑法砌筑时,铺筑长度不得超过750mm,施工期间气温超过30℃时,铺筑长度不得超过500mm。
5.砖墙灰缝宽度宜为10mm、且不应小于8mm,也不应大于12mm。
6.砖墙的水平灰缝砂浆饱满度不得小于80%;不得出现透明缝、瞎缝和假缝。
7.在砖墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽不应超过1m。
8.不得在下列墙体或部位设置脚手眼:
(1)120mm厚墙、料石清水墙和独立柱;(2)过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内;(3)宽度小于1m的窗间墙;(4)砌体门窗洞口两侧200mm和转角处450mm范围内;(5)梁或梁垫下及其左右500mm范围内;(6)设计不允许设置脚手眼的部位。
10.砖墙的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3.
③ 防水工程施工技术要求(屋面及室内防水技术要求)P61页
一、屋面防水工程施工技术要求
(一)屋面防水等级和设防要求
Ⅰ级防水层,合理使用年限25年,采用三道或三道以上防水设防;
II级防水层,合理使用年限15年,采用二道防水设防;
III级防水层,合理使用年限10年,采用一道防水设防;
IV级防水层,合理使用年限5年,采用一道防水设防。
④ 地面工程施工技术要求(厚度控制、变形缝设置、防水处理、石材防碱背涂、成品保护要求)P73~P74页。
三、施工方法
(一)厚度控制
(二)变形缝设置
3.室内地面的水泥混凝土垫层,应设置纵向伸缩缝和横向缩缝;纵向缩缝间距不得大于6m,横向缩缝不得大于12m。
(三)防水处理
(2)有防水要求的建筑地面工程,铺设前必须对立管、套管和地漏与楼板节点之间进行密封处理;
(五)天然石材防碱背涂处理
采用传统的湿作业铺设天然石材,由于水泥砂浆在水化时析出大量的氢氧化钙,透过石材孔隙泛到石材表面,产生不规则的花斑,
(七)成品保护
1.养护时间不应小于7d;抗压强度应达到5Mpa后,方准上人行走。
⑤ 门窗工程复验的内容,P81页。
五、门窗工程复验
应对下列材料及其性能指标进行复验:
(1)人造木板的甲醛含量;
(2)建筑外墙金属框、塑料窗的抗风性能、空气渗透性能和雨水渗漏性能。
⑥ 幕墙工程施工技术要求,P84~P95页,P143~147页。
一、建筑幕墙工程分类
建筑幕墙是由支承结构体系与面板组成的,课相对主体结构有一定位移能力,但不分担主体结构荷载与作用的建筑外围结构或装饰性结构。
1.玻璃幕墙; 2.金属幕墙; 3.石材幕墙; 4.人造板材幕墙; 5.组合幕墙
二、建筑幕墙的预埋件制作与安装
(一)预埋件制作的技术要求
常用建筑幕墙预埋件有平板形和槽形两种。
1、平板形预埋件的加工要求
(3)预埋件都应采取有效的防腐处理。
(二)预埋件安装的技术要求
2、为保证预埋件与主体结构连接的可靠性,连接部位的主体结构混凝土强度等级不应低于C20.
4.幕墙与砌体结构连接时,宜在连接部位的主体结构上增设钢筋混凝土或钢结构梁、柱。轻质填充墙不应作幕墙的支承结构。
三、对主体结构和预埋件位置偏差的复验
1.土建施工单位给出的标高基准点和轴线位置,复测内容包括:轴线位置、各层标高、垂直度、局部凹凸程度等。
4、对高层建筑的测量应在风力不大于4级时进行。
四、框支承玻璃幕墙制作安装
1.框支承玻璃幕墙构件的制作
(3)清洁工作应采用“两次擦”的工艺进行,玻璃面板和铝框清洁后应在1h内注胶;注胶前再度污染时,应重新清洁。
(4)硅酮结构密封胶注胶前必须取得合格的相容性检验报告,必要时应加涂底漆。
(5)玻璃板块应在洁净、通风的室内注胶。温度应在15~30℃之间,相对湿度在50%以上。板块加工完成后,应在温度20℃、湿度50%以上的干净室内养护。单组分硅酮结构密封胶固化时间一般需14~21d;双组分硅酮结构密封胶一般需7~10d。
2.框支承玻璃幕墙的安装
(1)立柱安装
1)立柱可采用铝合金型材或钢型材。铝合金型材截面开口部位的厚度不应小于3.0mm;闭口部位的厚度不应小于2.5mm;
2)上、下立柱之间,闭口型材可采用长度不小于250mm的芯柱连接,井口型材可采用等强型材机械连接。上、下柱之间应留不小于15mm的缝隙额,并打注硅酮耐候密封胶。
4)凡是两种不同金属的接触面之间,除不锈钢外,都应加防腐隔离柔性垫片,以防治产生双金属腐蚀。
(2)横梁安装
1)横梁课采用铝合金型材或钢型材。
2)横梁与立柱连接处应避免刚性接触,可设置柔性垫片或预留1~2mm间隙,间隙内填胶。
(3)玻璃面板安装
2)明框玻璃幕墙的玻璃面板安装时不得与框件直接接触。每块玻璃下面应至少放置2块宽度与槽宽相同、长度不小于100mm的弹性定位垫块。
9)半隐框、隐框玻璃幕墙玻璃板块安装完成后,在密封胶嵌缝前应进行隐蔽工程验收。
(4)密封胶嵌缝
3)密封胶的施工厚度应大于3.5mm,一般控制在4.5mm以内。
4)密封胶在接缝内应两对面粘结,不应三面粘结;
五、全玻幕墙
5.全玻幕墙板承受的荷载和作用是通过胶缝传递到玻璃肋上去,
6.全玻璃幕墙允许在现场打注硅酮结构密封胶。
(二)吊挂式全玻幕墙安装的技术要求
5.吊挂玻璃下端与下槽底应留有空隙,以满足玻璃伸长变形要求。玻璃与下槽底应采用弹性垫块支承或填塞。垫块长度不宜小于100mm,厚度不宜小于10mm.。槽壁与玻璃之间应采用硅酮耐候胶密封。
6.吊挂玻璃的夹具不得与玻璃直接接触。
七、建筑幕墙防火构造要求
九、一般建筑幕墙的保温、隔热构造要求
1.有保温要求的玻璃幕墙应采用空玻璃,必要时采用隔热铝合金型材;
一、幕墙节能工程的基本概念
2.透明幕墙的主要热工性能有传热系数和遮阳系数两项;非透明幕墙的热工指标主要是传热系数。
二、幕墙节能工程施工的技术要点
8.幕墙与周边墙体间的接缝处应采用弹性闭孔材料填充,并采用耐候密封胶密封。
一、金属与石材幕墙工程框架安装的技术要求
1.金属与石材幕墙的框架最常用的是钢管或钢型材框架,较少采用铝合金型材。
3.幕墙构架立柱与主体结构的连接有一定的相对位移能力。
二、金属与石材幕墙面板加工制作要求
(二)石板加工制作
1.石材幕墙的石板,厚度不应小于25mm,火烧石板的厚度应比抛光石板厚3mm;
2.石材加工后表面应用高压水冲洗或用水和刷子清理,严禁用溶剂型的化学清洁剂清洗石材。
三、金属与石材幕墙面板安装要求
8.不锈钢挂件的厚度不宜小于3.0mm,铝合金挂件的厚度不宜小于4.0mm。
11.金属面板嵌缝前,先把胶缝处的保护膜撕开,清洁胶缝后打胶;大面上的保护膜待工程验收前方可撕去。
13.金属与石材幕墙板面嵌缝应采用中性硅酮耐候密封胶。
一、控制进入现场主要材料的质量
(一)主要材料现场验收的抽取方法和比例
1.玻璃幕墙。每批随机抽取3%且不得少于5件进行检验。
2.金属与石材幕墙构件应按同一种类构件的5%进行抽样检查,且每种构件不得少于5件。
(四)主要材料的性能复验
1.复验材料的品种及复验指标
(1)铝塑复合板的剥离强度。(2)石材的弯曲强度、寒冷地区石材的耐冻融性、室内花岗岩的放射性。(3)硅酮结构密封胶的邵氏硬度、标准条件下拉伸粘结强度。(4)石材用密封胶的污染性。
二、施工过程中对关键工序的质量控制
(一)半隐框、隐框玻璃幕墙玻璃板制作的质量控制
1.玻璃板块应在洁净、通风的室内注胶。
(二)预埋件和后置埋件安装的质量控制
1.预埋件应在主体结构施工时按照设计要求的位置埋设,在混凝土浇捣过程中,应派专人跟踪负责,防止预埋件位移。
2.连接部位的混凝土强度等级不应低于C20。
3.主体结构完成后应对主体结构和预埋件的实际位置进行复测,
(四)幕墙面板安装和嵌缝的质量控制
3.硅酮耐候密封胶不宜在夜晚、雨天打胶。
4.明框玻璃幕墙嵌缝的橡胶条,
三、严格进行隐蔽工程验收,是质量幕墙内在质量的关键
(一)建筑幕墙工程;(二)幕墙节能工程施工
四、施工过程中各项试验的质量控制
5.“三性试验”的时间,应在幕墙工程构件大批量制作、安装前完成。
(二)硅酮结构密封胶的剥离试验;(六)后置埋件拉拔试验
后置埋件应进行承载力现场试验,必要时应进行极限拉拔试验。
⑦ 工序交接检查的“三检”制度,现场质量检查的三大方法。《施工管理》P144页。
•工序交接检查,对于重要的工序或对工程质量有重大影响的工序,应严格执行“三检”制度,即自检、互检、专检。未经监理工程师(或建设单位技术负责人)检查认可,不得进行下道工序施工;
现场质量检查的方法主要有目测法、实测法和试验法等。
1)目测法即凭借感官进行检查,也称观感质量检验。其手段可概括为“看、摸、敲、照”四个字。
2)实测法就是通过实测数据与施工规范、质量标准的要求及允许偏差值进行对照,以此判断质量是否符合要求。其手段可概括为“靠、量、吊、套”四个字。
3)试验法是指通过必要的试验手段对质量进行判断的检查方法。
⑧ 检验批、分项工程、分部工程、竣工工程(单位工程)质量验收合格的规定。《施工管理》P152~P153页。
1.检验批质量验收合格应符合下列规定:
1)主控项目和一般项目的质量经抽样检验合格。
2)具有完整的施工操作依据、质量检查记录。
分项工程质量验收合格应符合下列规定:
1)分项工程所含的检验批均应符合合格质量的规定。
2)分项工程所含的检验批的质量验收记录应完整。
3.分部(子分部)工程质量验收合格应符合下列规定:
1)分部(子分部)工程所含分项工程的质量均应验收合格。
2)质量控制资料应完整。
3)地基与基础、主体结构和设备安装等分部工程有关安全及功能的检验和抽样检测结果应符合有关规定。
4)观感质量验收应符合要求。
分部工程的验收在其所含各分项工程验收的基础上进行。分部工程验收合格的条件是:
首先,分部工程的各分项工程必须已验收合格且相应的质量控制资料文件必须完整,这是验收的基本条件。此外,由于各分项工程的性质不尽相同,因此作为分部工程不能简单地组合而加以验收,尚须增加以下两类检查项目:
1)涉及安全和使用功能的地基基础、主体结构及有关安全及重要使用功能的安装分部工程应进行有关见证取样送样试验或抽样检测。
2)观感质量验收,这类检查往往难以定量,只能以观察、触摸或简单量测的方式进行,并由各个人的主观印象判断,检查结果并不给出“合格”或“不合格”的结论,而是综合给出质量评价。对于评价为“差”的检查点应通过返修处理等补救。
4.单位(子单位)工程质量验收合格应符合下列规定:
1)单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。
2)质量控制资料应完整。
3)单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整。
4)主要功能项目的抽查结果应符合相关专业质量验收规范的规定。
5)观感质量验收应符合要求。
⑨ 工程质量事故的分类(新教材改动内容)及质量事故处理的基本方法。《施工管理》P156~P159页。
二、工程质量事故的分类
由于工程质量事故具有复杂性、严重性、可变性和多发性的特点,所以建设工程质量事故的分类有多种方法,但一般可按以下条件进行分类:
1.按事故造成损失的程度分级
按照住房与城乡建设部《关于做好房屋建筑和市政基础设施工程质量事故报告和调查处理工作的通知》(建质[2010]111号),根据工程质量事故造成的人员伤亡或者直接经济损失,工程质量事故分为4个等级:
(1)特别重大事故,是指造成30人以上死亡,或者100人以上重伤,或者l亿元以上直接经济损失的事故;
(2)重大事故,是指造成10人以上30人以下死亡,或者50人以上loo人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故;
(3)较大事故,是指造成3人以上10人以下死亡,或者10人以上lO人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故;
(4)一般事故,是指造成3人以下死亡,或者10人以下重伤,或者100万元以上1000万元以下直接经济损失的事故。
该等级划分所称的“以上”包括本数,所称的“以下”不包括本数。
施工质量事故处理的基本方法
1.修补处理 当工程的某些部分的质量虽未达到规定的规范、标准或设计的要求,存在一定的缺陷,但经过修补后可以达到要求的质量标准,又不影响使用功能或外观的要求,可采取修补处理的方法。
2.加固处理 主要是针对危及承载力的质量缺陷的处理。通过对缺陷的加固处理,使建筑结构恢复或提高承载力,重新满足结构安全性可靠性的要求,使结构能继续使用或改作其他用途。
3.返工处理当工程质量缺陷经过修补处理后仍不能满足规定的质量标准要求,或不具备补救可能性则必须采取返工处理。
4.限制使用当工程质量缺陷按修补方法处理后无法保证达到规定的使用要求和安全要求,而又无法返工处理的情况下,不得已时可做出诸如结构卸荷或减荷以及限制使用的决定。
5.不作处理某些工程质量问题虽然达不到规定的要求或标准,但其情况不严重,对工程或结构的使用及安全影响很小,经过分析、论证、法定检测单位鉴定和设计单位等认可后可不专门作处理。一般可不作专门处理的情况有以下几种:
(1)不影响结构安全、生产工艺和使用要求的。
(2)后道工序可以弥补的质量缺陷。
(3)法定检测单位鉴定合格的。
(4)出现的质量缺陷,经检测鉴定达不到设计要求,但经原设计单位核算,仍能满足结构安全和使用功能的。
6.报废处理出现质量事故的工程,通过分析或实践,采取上述处理方法后仍不能满足规定的质量要求或标准,则必须予以报废处理。
⑩ 建设工程的最低保修期限;P246-247页。室内环境污染物的种类、检测的时间、检测的位置。P272-273页。模板拆除时需达到的混凝土强度值。P277页。
案例题型四:造价(成本)控制案例(掌握方法,细心计算,争取满分)
相关知识点:
① 预付款、起扣点的计算。《施工管理》P105页。
(二)工程预付款的扣回
发包人支付给承包人的工程预付款其性质是预支。随着工程进度的推进,拨付的工程进度款数额不断增加,工程所需主要材料、构件的用量逐渐减少,原已支付的预付款应以抵扣的方式予以陆续扣回,扣款的方法有以下几种。
1.发包人和承包人通过洽商用合同的形式予以确定,可采用等比率或等额扣款的方式。也可针对工程实际情况具体处理,如有些工程工期较短、造价较低,就无需分期扣还;有些工期较长,如跨年度工程,其预付款的占用时间很长,根据需要可以少扣或不扣。
2.从未施工工程尚需的主要材料及构件的价值相当于工程预付款数额时扣起,从每次中间结算工程价款中,按材料及构件比重扣抵工程价款,至竣工之前全部扣清。因此确定起扣点是工程预付款起扣的关键。确定工程预付款起扣点的依据是:未完施工工程所需主要材料和构件的费用,等于工程预付款的数额。
工程预付款起扣点可按下式计算:
T=P—MIN
式中 T-起扣点,即工程预付款开始扣回的累计完成工程金额;
p-承包工程合同总额;
M一工程预付款数额;
N一一主要材料,构件所占比重。
② 每月工程款的计算。建筑安装工程费用的计算方式,《施工管理》P104页。
建筑安装工程费用的结算可以根据不同情况采取多种方式。
1.按月结算即先预付部分工程款,在施工过程中按月结算工程进度款,竣工后进行竣工结算。
2.竣工后一次结算 建设项目或单项工程全部建筑安装工程建设期在12个月以内,或者工程承包合同价值在100万元以下的,可以实行工程价款每月月中预支,竣工后一次结算。
3.分段结算即当年开工,当年不能竣工的单项工程或单位工程按照工程形象进度,划分不同阶段进行结算。分段结算可以按月预支工程款。
4.结算双方约定的其他结算方式。
③ 掌握费用偏差、进度偏差、费用绩效系数和进度绩效系数的计算。注意:已完工程预算费用=计划工作预算费用×已经完成工作量百分比。
案例题型五:现场管理案例(防火的相关知识点需熟背)
相关知识点:
① 施工现场防火的一般规定,P218页。
1、现场的消防安全工作应以“预防为主、防治结合、综合治理”为方针,
8.现场严禁工程明火保温施工。
② 动火等级的划分,动火审批程序,消防器材的配备,P219页。
二、动火等级的划分
1、凡属于下列情况之一的动火,均为一级动火。
(1)禁火区域内。(2)油罐、油箱、油槽车各储存过可燃气体、易燃液体的容器及与其连接在一起的辅助设备。(3)各种受压设备。(4)危险性较大的登高焊、割作业。(5)比较密封的室内、容器内、地下室等场所。(6)现场堆有大量可燃和易燃物质的场所。
三、动火审批程序
1、一级动火作业由项目负责人组织编制防火安全技术方案,填写动火申请表,报企业安全管理部门审查批准后,方可动火。
2、二级动火,项目安全管理部门和项目负责人审查批准,
3、三级动火,项目责任工程师和项目安全管理部门审查批准后,方可动火。
4、动火证当日有效,当时当地。
四、消防器材的配备
1.一般临时设施区,每100m ²配备两个10L的灭火器,
2.临时木工加工车间、油漆作业间等,每25 m ²应配置一个种类的灭火器。
3.仓库、油库、危化品库或堆料场内,每组灭火器之间不应大于30m。
4.高度超过24m的建筑工程,应保证消防水源充足,安装临时消防竖管,管径不得小于75mm,
③ 现场文明施工要点(围挡高度要求、五牌一图设置)P221页。
1、一般路段的围挡高度不得低于1.8m,市区主要路段的围挡高度不得低于2.5m。
2、现场出入口明显处应设置“五牌一图”,即:工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工和环境保护牌及施工现场总平面图。
④ 现场临时用水管理,消防干管和临时消防竖管的规定,P229页。安全标志,P230页。
二、现场临时用水管理
1.现场临时用水包括生产用水、机械用水、生活用水和消防用水。
3.消防用水一般利用城市或建设单位的永久消防设施,如自行设计,消防干管直径应不小于100mm,
4.高度超过24m的建筑工程,应安装临时消防竖管,管径不得小于75mm,严禁消防竖管作为施工用水管线。
一、安全警示牌的类型
安全标志分为禁止标志、警告标志、指示标志和指示标志四大类型。
三、安全警示牌得设置原则
1.“标准”; 2.“安全”; 3.“醒目”; 4.“便利”; 5.“协调”; 6.“合理”;
⑤ 环境保护的基本原则,《施工管理》P188页;建设工程环境保护的措施,《施工管理》P189页
环境保护的基本原则; (1)经济建设与环境保护协调发展的原则; (2)预防为主、防治结合、综合治理的原则; (3)依靠群众保护环境的原则; (4)环境经济责任原则,即污染者付费的原则。
施工单位应遵守国家有关环境保护的法律规定,采取有效措施控制施工现场的各种粉尘、废气、废水、固体废物
