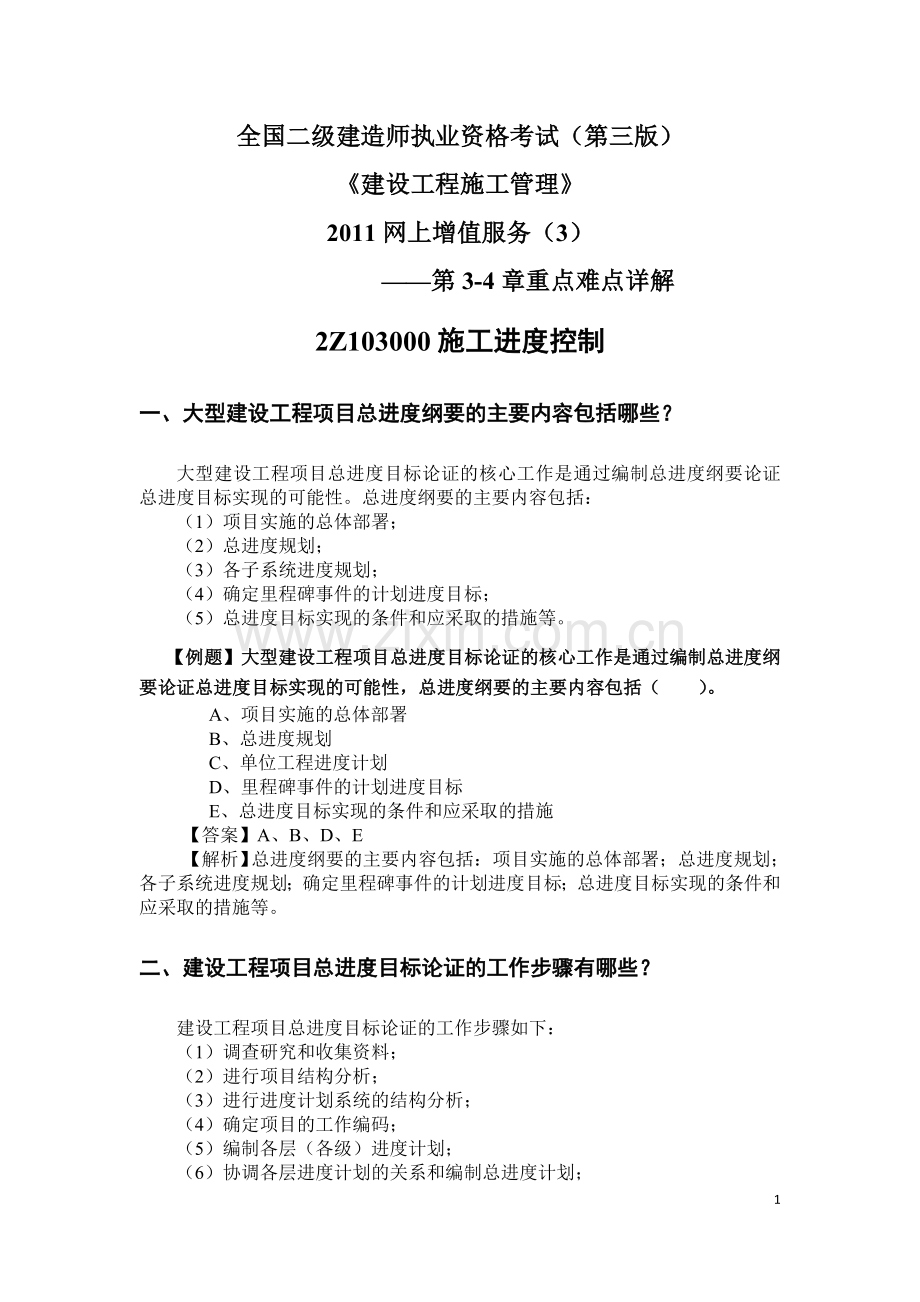

1、全国二级建造师执业资格考试(第三版)建设工程施工管理2011网上增值服务(3) 第3-4章重点难点详解2Z103000施工进度控制一、大型建设工程项目总进度纲要的主要内容包括哪些?大型建设工程项目总进度目标论证的核心工作是通过编制总进度纲要论证总进度目标实现的可能性。总进度纲要的主要内容包括:(1)项目实施的总体部署;(2)总进度规划;(3)各子系统进度规划;(4)确定里程碑事件的计划进度目标;(5)总进度目标实现的条件和应采取的措施等。【例题】大型建设工程项目总进度目标论证的核心工作是通过编制总进度纲要论证总进度目标实现的可能性,总进度纲要的主要内容包括( )。A、项目实施的总体部署B、总进
2、度规划C、单位工程进度计划D、里程碑事件的计划进度目标E、总进度目标实现的条件和应采取的措施【答案】A、B、D、E【解析】总进度纲要的主要内容包括:项目实施的总体部署;总进度规划;各子系统进度规划;确定里程碑事件的计划进度目标;总进度目标实现的条件和应采取的措施等。二、建设工程项目总进度目标论证的工作步骤有哪些?建设工程项目总进度目标论证的工作步骤如下:(1)调查研究和收集资料;(2)进行项目结构分析;(3)进行进度计划系统的结构分析;(4)确定项目的工作编码;(5)编制各层(各级)进度计划;(6)协调各层进度计划的关系和编制总进度计划;(7)若所编制的总进度计划不符合项目的进度目标,则设法调
3、整;(8)若经过多次调整,进度目标无法实现,则报告项目决策者。【例题】建设工程项目总进度目标论证的工作有:确定项目的工作编码;调查研究和收集资料;进行项目结构分析;进行进度计划系统的结构分析。其工作步骤为( )。A、-B、-C、-D、-【答案】D【解析】正确的工作步骤是:调查研究和收集资料、进行项目结构分析、进行进度计划系统的结构分析、确定项目的工作编码、编制各层(各级)进度计划、协调各层进度计划的关系和编制总进度计划、若所编制的总进度计划不符合项目的进度目标,则设法调整、若经过多次调整,进度目标无法实现,则报告项目决策者。三、施工方进度计划的类型主要包括哪些内容?施工方所编制的与施工进度有关
4、的计划包括施工企业的施工生产计划和建设工程项目施工进度计划。施工企业的施工生产计划,属企业计划的范畴。它以整个施工企业为系统,根据施工任务量、企业经营的需求和资源利用的可能性等,合理安排计划周期内的施工生产活动,如年度生产计划、季度生产计划、月度生产计划和旬生产计划等。建设工程项目施工进度计划,属于工程项目管理的范畴。它以每个建设工程项目的施工为系统,依据企业的施工生产计划的具体安排和履行施工合同的要求,以及施工的条件和资源利用的可能性,合理安排一个项目施工的进度。【例题】下列关于施工方编制建设工程项目施工进度计划的说法,错误的是( )。A、施工条件和资源利用的可能性是编制项目施工进度计划的重
5、要依据B、编制项目施工进度计划属于工程项目管理的范畴C、项目施工进度计划应符合施工企业施工生产计划的总体安排D、项目施工进度计划安排应考虑监理机构人员的进场计划【答案】D【解析】施工方所编制的与施工进度有关的计划包括施工企业的施工生产计划和建设工程项目施工进度计划;施工企业的施工生产计划,属企业计划的范畴;建设工程项目施工进度计划,属于工程项目管理的范畴,它以每个建设工程项目的施工为系统,依据企业的施工生产计划的总体安排和履行施工合同的要求,以及施工的条件和资源利用的可能性,合理安排一个项目施工的进度计划。四、控制性施工进度计划的主要作用有哪些?控制性施工进度计划的主要作用如下:(1)论证施工
6、总进度目标;(2)施工总进度目标的分解,确定里程碑事件的进度目标;(3)是编制实施性进度计划的依据;(4)是编制与该项目相关的其他各种进度计划的依据或参考依据(如子项目施工进度计划、单体工程施工进度计划;项目施工的年度施工计划、项目施工的季度施工计划等);(5)是施工进度动态控制的依据。【例题】建设工程项目控制性进度计划的作用有( )。A、为可行性研究提供依据B、论证施工总进度目标C、确定里程碑事件的进度目标D、为实施性进度计划提供依据E、为投资控制提供依据【答案】B、C、D【解析】A选项的可行性研究应该是编制项目控制性进度计划的依据,E选项也错误。五、双代号网络图的绘图规则主要有哪些?双代号
7、网络计划的绘图规则:(1)双代号网络图必须正确表达已定的逻辑关系。(2)双代号网络图中,严禁出现循环回路。(3)双代号网络图中,在节点之间严禁出现带双向箭头或无箭头的连线。(4)双代号网络图中,严禁出现没有箭头节点或没有箭尾节点的箭线;(5)绘制网络图时,箭线不宜交叉。当交叉不可避免时,可用过桥法或指向法。(6)双代号网络图中应只有一个起点节点和一个终点节点,而其他所有节点均应是中间节点。【例题】下列关于双代号网络计划绘图规则的说法,正确的有( )。A、网络图必须正确表达各工作间的逻辑关系B、网络图中可以出现循环回路C、网络图中一个节点只有一条箭线引入和一条箭线引出D、网络图中严禁出现没有箭头
8、节点或没有箭尾节点的箭线E、单目标网络计划只有一个起点节点和一个终点节点【答案】ADE【解析】B选项应该是严禁出现循环回路。C选项网络图中的中间阶段不一定只有一条箭线引入或一条箭线引出。六、在网络计划中,关键工作和关键线路如何确定?关键工作和关键线路的确定:(1)关键工作且时差最小的工作是关键工作。(2)关键线路的确定按以下规定:从起点节点开始到终点节点均为关键工作,且所有工作的时间间隔为零的线路为关键线路。【例题】关键工作是指( )的工作。A、总时差为零B、总时差最小C、自由时差为零D、自由时差最小【答案】B【解析】总时差为零只是总时差最小的一个特例,有些网络计划中总时差最小值不一定是零。七
9、、双代号时标网络计划的特点主要有哪些?双代号时标网络计划是以水平时间坐标为尺度编制的双代号网络计划,其主要特点如下:(1)时标网络计划兼有网络计划与横道计划的优点,它能够清楚地表明计划的时间进程,使用方便;(2)时标网络计划能在图上直接显示出各项工作的开始与完成时间,工作的自由时差及关键线路;(3)在时标网络计划中可以统计每一个单位时间对资源的需要量,以便进行资源优化和调整;(4)由于箭线受到时间坐标的限制,当情况发生变化时,对网络计划的修改比较麻烦,往往要重新绘图。但在使用计算机以后,这一问题已较容易解决。八、施工进度计划检查和调整的内容分别有哪些?1. 施工进度计划检查的内容包括:(1)检
10、查工程量的完成情况;(2)检查工作时间的执行情况;(3)检查资源使用及与进度保证的情况;(4)前一次进度计划检查提出问题的整改情况。2. 施工进度计划的调整应包括下列内容:(1)工程量的调整;(2)工作(工序)起止时间的调整;(3)工作关系的调整;(4)资源提供条件的调整;(5)必要目标的调整。192Z104000施工质量控制一、影响施工质量的因素主要有哪些?施工质量的影响因素主要有:1. 人的因素这里讲的人,是指直接参与施工的决策者、管理者和作业者。人的因素影响主要是指上述人员个人的质量意识及质量活动能力对施工质量造成的影响。在施工质量管理中,人的因素起决定性的作用。所以,施工质量控制应以控
11、制人的因素为基本出发点。作为控制对象,人的工作应避免失误;作为控制动力,应充分调动人的积极性,发挥人的主导作用。必须有效控制参与施工的人员素质,不断提高人的质量活动能力,才能保证施工质量。2. 材料的因素材料指工程材料和施工用料,包括原材料、半成品、成品、构配件等。各类材料是工程施工的物质条件,材料质量是工程质量的基础,材料质量不符合要求,工程质量就不可能达到标准。所以加强对材料的质量控制,是保证工程质量的重要基础。3. 机械的因素机械设备包括工程设备、施工机械和各类施工工器具。工程设备是指组成工程实体的工艺设备和各类机具,如各类生产设备、装置和辅助配套的电梯、泵机,以及通风空调、消防、环保设
12、备等,它们是工程项目的重要组成部分,其质量的优劣,直接影响到工程使用功能的发挥。施工机械设备是指施工过程中使用的各类机具设备,包括运输设备、吊装设备、操作工具、测量仪器、计量器具以及施工安全设施等。施工机械设备是所有施工方案和工法得以实施的重要物质基础,合理选择和正确使用施工机械设备是保证施工质量的重要措施。4. 方法的因素施工方法包括施工技术方案、施工工艺、工法和施工技术措施等。从某种程度上说,技术工艺水平的高低,决定了施工质量的优劣。采用先进合理的工艺、技术,依据规范的工法和作业指导书进行施工,必将对组成质量因素的产品精度、平整度、清洁度、密封性等物理、化学特性等方面起到良性的推进作用。5
13、. 环境的因素环境的因素主要包括现场自然环境因素、施工质量管理环境因素和施工作业环境因素。环境因素对工程质量的影响,具有复杂多变和不确定性的特点。【例题】施工质量控制中应该以控制( )的因素为基本出发点。A、材料B、人C、机械D、环境【答案】B【解析】在施工质量管理中,人的因素起决定性的作用。所以,施工质量控制应以控制人的因素为基本出发点。二、施工质量保证体系的内容主要包括哪些方面?施工质量保证体系的内容主要包括以下几个方面:1. 项目施工质量目标项目施工质量保证体系,必须有明确的质量目标,并符合项目质量总目标的要求;要以工程承包合同为基本依据,逐级分解目标以形成在合同环境下的项目施工质量保证
14、体系的各级质量目标。项目施工质量目标的分解主要从两个角度展开,即:从时间角度展开,实施全过程的控制;从空间角度展开,实现全方位和全员的质量目标管理。2. 项目施工质量计划项目施工质量保证体系应有可行的质量计划。质量计划应根据企业的质量预测和项目质量目标来编制。工程项目施工质量计划可以按内容分为施工质量工作计划和施工质量成本计划。3. 思想保证体系用全面质量管理的思想、观点和方法使全体人员真正树立起强烈的质量意识,主要通过树立质量第一的观点,增强质量意识,贯彻一切为用户服务的思想,以达到提高施工质量的目的。4. 组织保证体系工程施工质量是各项管理工作成果的综合反映,也是管理水平的具体体现,必须建
15、立健全各级质量管理组织,分工负责,形成一个有明确任务、职责、权限、互相协调和互相促进的有机整体。5. 工作保证体系主要是明确工作任务和建立工作制度,要落实施工准备阶段的质量控制、施工阶段的质量控制和竣工验收阶段的质量控制制度。【例题】项目施工方编制施工质量计划的依据是项目质量目标和( )。A、施工企业的质量手册B、施工质量成本计划C、项目施工质量控制方法D、项目施工质量记录【答案】A【解析】项目质量保证体系应有可行的质量计划。质量计划应根据企业的质量手册和项目质量目标来编制。工程项目质量计划可以按内容分为施工质量工作计划和施工质量成本计划。三、施工质量控制的基本环节是什么?施工质量控制应贯彻全
16、面全过程质量管理的思想,运用动态控制原理,进行质量的事前控制、事中控制和事后控制。1. 事前质量控制即在正式施工前进行的事前主动质量控制,通过编制施工质量计划,明确质量目标,制定施工方案,设置质量管理点,落实质量责任,分析可能导致质量目标偏离的各种影响因素,针对这些影响因素制定有效的预防措施,防患于未然。2. 事中质量控制指在施工质量形成过程中,对影响施工质量的各种因素进行全面的动态控制。事中控制首先是对质量活动的行为约束,其次是对质量活动过程和结果的监督控制。事中控制的关键是坚持质量标准,控制的重点是工序质量、工作质量和质量控制点的控制。3. 事后质量控制也称为事后质量把关,以使不合格的工序
17、或最终产品(包括单位工程或整个工程项目)不流入下道工序、不进入市场。事后控制包括对质量活动结果的评价、认定和对质量偏差的纠正。控制的重点是发现施工质量方面的缺陷,并通过分析提出施工质量改进的措施,保持质量处于受控状态。以上三大环节不是互相孤立和截然分开的,它们共同构成有机的系统过程,实质上也就是质量管理PDCA循环的具体化,在每一次滾动循环中不断提高,达到质量管理和质量控制的持续改进。四、现场质量检查的内容主要包括哪些?现场质量检查的内容包括:(1)开工前的检查,主要检查是否具备开工条件,开工后是否能够保持连续正常施工,能否保证工程质量;(2)工序交接检查,对于重要的工序或对工程质量有重大影响
18、的工序,应严格执行“三检”制度,即自检、互检、专检;未经监理工程师(或建设单位技术负责人)检查认可,不得进行下道工序施工;(3)隐蔽工程的检查,施工中凡是隐蔽工程必须检查认证后方可进行隐蔽掩盖;(4)停工后复工的检查,因客观因素停工或处理质量事故等停工复工时,经检查认可后方能复工;(5)分项、分部工程完工后的检查,应经检查认可,并签署验收记录后,才能进行下一工程项目的施工;(6)成品保护的检查,检查成品有无保护措施以及保护措施是否有效可靠。【例题】施工现场质量检查主要包括:( )。A、开工前的检查B、质量保证体系的建立C、停工后复工的检查D、分项、分部工程完工后的检查E、成品保护的检查【答案】
19、A、C、D、E【解析】B选项质量保证体系的建立是在施工正式开始前即要检查,施工过程中要贯彻落实。五、现场质量检查的方法主要有哪些?现场质量检查的方法主要有目测法、实测法和试验法等。(1)目测法即凭借感官进行检查,也称观感质量检验。其方法可概括为“看、摸、敲、照”四个字。所谓看,就是根据质量标准要求进行外观检查。例如,清水墙面是否洁净,喷涂的密实度和颜色是否良好、均匀,工人的操作是否正常,内墙抹灰的大面及口角是否平直,混凝土外观是否符合要求等。摸,就是通过触摸手感进行检查、鉴别。例如油漆的光滑度,浆活是否牢固、不掉粉等。敲,就是运用敲击工具进行音感检查。例如,对地面工程、装饰工程中的水磨石、面砖
20、、石材饰面等,均应进行敲击检查。照,就是通过人工光源或反射光照射,检查难以看到或光线较暗的部位。例如,管道井、电梯井等内的管线、设备安装质量,装饰吊顶内连接及设备安装质量等。(2)实测法就是通过实测数据与施工规范、质量标准的要求及允许偏差值进行对照,以此判断质量是否符合要求。其手段可概括为“靠、量、吊、套”四个字。所谓靠,就是用直尺、塞尺检查诸如墙面、地面、路面等的平整度。量,就是指用测量工具和计量仪表等检查断面尺寸、轴线、标高、湿度、温度等的偏差。例如,大理石板拼缝尺寸与超差数量,摊铺沥青拌合料的温度,混凝土坍落度的检测等。吊,就是利用托线板以及线坠吊线检查垂直度。例如,砌体垂直度检查、门窗
21、的安装等。套,是以方尺套方,辅以塞尺检查。例如,对阴阳角的方正、踢脚线的垂直度、预制构件的方正、门窗口及构件的对角线检查等。(3)试验法是指通过必要的试验手段对质量进行判断的检查方法。主要包括:1)理化试验:工程中常用的理化试验包括物理力学性能方面的检验和化学成分及其含量的测定等两个方面。力学性能的检验如各种力学指标的测定,包括抗拉强度、抗压强度、抗弯强度、抗折强度、冲击韧性、硬度、承载力等。各种物理性能方面的测定如密度、含水量、凝结时间、安定性及抗渗、耐磨、耐热性能等。化学成分及其含量的测定如钢筋中的磷、硫含量,混凝土粗骨料中的活性氧化硅成分,以及耐酸、耐碱、抗腐蚀性等。此外,根据规定有时还
22、需进行现场试验,例如,对桩或地基的静载试验、下水管道的通水试验、压力管道的耐压试验、防水层的蓄水或淋水试验等。2)无损检测:利用专门的仪器仪表从表面探测结构物、材料、设备的内部组织结构或损伤情况。常用的无损检测方法有超声波探伤、X射线探伤、射线探伤等。【例题】施工现场混凝土坍落度试验属于现场质量检查方法中的( )。A、目测法B、实测法C、试验法D、无损检测法【答案】B【解析】实测法是通过实测数据与施工规范、质量标准的要求及允许偏差值进行对照,以此判断质量是否符合要求。其手段可概括为靠、量、吊、套四个字。其中量是指用测量工具和计量仪表等检查断面尺寸、轴线、标高、湿度、温度等的偏差。例如,大理石板
23、拼缝尺寸与超差数量,摊铺沥青拌合料的温度,混凝土坍落度的检测等。六、施工单位如何控制材料的采购订货?施工单位应制订合理的材料采购供应计划,在广泛掌握市场材料信息的基础上,优选材料的生产单位或者销售总代理单位(简称“材料供货商”,下同),建立严格的合格供应方资格审查制度,确保采购订货的质量。 材料供货商对下列材料必须提供生产许可证:钢筋混凝土用热轧带肋钢筋、冷轧带肋钢筋、预应力混凝土用钢材(钢丝、钢棒和钢绞线)、建筑防水卷材、水泥、建筑外窗、建筑幕墙、建筑钢管脚手架扣件、人造板、铜及铜合金管材、混凝土输水管、电力电缆等材料产品。 材料供货商对下列材料必须提供建材备案证明:水泥、商品混凝土、商品砂
24、浆、混凝土掺合料、混凝土外加剂、烧结砖、砌块、建筑用砂、建筑用石、排水管、给水管、电工套管、防水涂料、建筑门窗、建筑涂料、饰面石材、木制板材、沥青混凝土、三渣混合料等材料产品。 材料供货商要对外墙外保温、外墙内保温材料实施建筑节能材料备案登记。 材料供货商要对下列产品实施强制性产品认证(简称CCC,或3C认证):建筑安全玻璃(包括钢化玻璃、夹层玻璃、中空玻璃)、瓷质砖、混凝土防冻剂、溶剂型木器涂料、电线电缆、断路器、漏电保护器、低压成套开关设备等产品。 除上述材料或产品外,材料供货商对其他材料或产品必须提供出厂合格证或质量证明书。【例题】材料供应商必须对下列哪些产品实施强制性产品认证(3C认证
25、)( )。A、水泥B、钢筋混凝土用热轧带肋钢筋 C、商品混凝土D、建筑安全玻璃E、瓷质砖 【答案】D、E【解析】A、B、C三个选项的内容均不需要提供强制性产品认证。七、施工单位应如何控制材料的进场检验关?施工单位必须进行下列材料的抽样检验或试验,合格后才能使用。(1)水泥物理力学性能检验。同一生产厂、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过200t为一检验批,散装不超过500t为一检验批,每批抽样不少于一次。取样应在同一批水泥的不同部位等量采集,取样点不少于20个点,并应具有代表性,且总重量不少于12kg。(2)钢筋(含焊接与机械连接)力学性能检验。同一牌号、同一炉罐号、同一规
26、格、同一等级、同一交货状态的钢筋,每批不大于60t。从每批钢筋中抽取5进行外观检查。力学性能试验从每批钢筋中任选两根钢筋,每根取两个试样分别进行拉伸试验(包括屈服点、抗拉强度和伸长率)和冷弯试验。钢筋闪光对焊、电弧焊、电渣压力焊、钢筋气压焊,在同一台班内,由同一焊工完成的300个同级别、同直径钢筋焊接接头应作为一批;封闭环式箍筋闪光对焊接头,以600个同牌号、同规格的接头作为一批,只做拉伸试验。(3)砂、石常规检验。购货单位应按同产地同规格分批验收。用火车、货船或汽车运输的,以400m3或600t为一验收批,用马车运输的,以200m3或300t为一验收批。(4)混凝土、砂浆强度检验。每拌制10
27、0盘且不超过100m3的同配合比的混凝土取样不得少于一次。当一次连续浇筑超过1000m3时,同配合比的混凝土每200m3取样不得少于一次。同条件养护试件的留置组数,应根据实际需要确定。同一强度等级的同条件养护试件,其留置数量应根据混凝土工程量和重要性确定,为310组。(5)混凝土外加剂检验。混凝土外加剂是由混凝土生产厂根据产量和生产设备条件,将产品分批编号,掺量大于1%(含1%)同品种的外加剂每一编号为100t,掺量小于1%的外加剂每一编号为50t,同一编号的产品必须是混合均匀的。其检验费由生产厂自行负责。建设单位只负责施工单位自拌的混凝土外加剂的检测费用,但现场不允许自拌大量的混凝土。(6)
28、沥青、沥青混合料检验。沥青卷材和沥青:同一品种、牌号、规格的卷材,抽验数量为1000卷抽取5卷;5001000卷抽取4卷;100499卷抽取3卷;小于100卷抽取2卷。同一批出厂,同一规格标号的沥青以20t为一个取样单位。(7)防水涂料检验。同一规格、品种、牌号的防水涂料,每10t为一批,不足10t者按一批进行抽检。【例题】在对水泥进行现场检验时,同一生产厂、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过( )t为一检验批,且每批抽样不少于一次。A、100B、200C、300D、400【答案】B【解析】同一生产厂、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过200t为一检
29、验批,散装不超过500t为一检验批,每批抽样不少于一次。八、哪些工程质量必须进行现场质量检测,且合格后才能进行下道工序?按有关施工验收规范规定,下列工程质量必须进行现场质量检测,合格后才能进行下道工序:1. 地基基础工程(1)地基及复合地基承载力静载检测。对于地基基础设计等级为甲级或地质条件复杂、成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%,且不应少于3根。(2)桩的承载力检测。设计等级为甲级、乙级的桩基或地质条件复杂,桩施工质量可靠性低,本地区采用的新桩型或新工艺的桩基,应进行桩的承载力检测。检测数量在同一条件下不应少于3根,且不宜少于总桩数的1%。(
30、3)桩身完整性检测。根据设计要求,检测桩身缺陷及其位置,判定桩身完整性类别,采用低应变法。判定单桩竖向抗压承载力是否满足设计要求;检测桩身缺陷及其位置,判定桩身完整性类别;分析桩侧和桩端阻力,采用高应变法。2. 主体结构工程(1)混凝土、砂浆、砌体强度现场检测。检测同一强度等级同条件养护的试块强度,以此检测结果代表工程实体的结构强度。混凝土:按统计方法评定混凝土强度的基本条件是,同一强度等级的同条件养护试件的留置数量不宜少于10组,按非统计方法评定混凝土强度时,留置数量不应少于3组。砂浆抽检数量:每一检验批且不超过250m3砌体的各种类型及强度等级的砌筑砂浆,每台搅拌机应至少抽检一次。砌体:普
31、通砖15万块、多孔砖5万块、灰砂砖及粉灰砖10万块各为一检验批,抽检数量为一组。(2)钢筋保护层厚度检测。钢筋保护层厚度检验的结构部位,应由监理(建设)、施工等各方根据结构构件的重要性共同选定。对梁类、板类构件,应各抽取构件数量的2%且不少于5个构件进行检验。(3)混凝土预制构件结构性能检测。对成批生产的构件,应按同一工艺正常生产的不超过1000件且不超过3个月的同类型产品为一批。在每批中应随机抽取一个构件作为试件进行检验。3. 建筑幕墙工程(1)铝塑复合板的剥离强度检测。(2)石材的弯曲强度;室内用花岗石的放射性检测。(3)玻璃幕墙用结构胶的邵氏硬度、标准条件拉伸粘结强度、相容性试验;石材用
32、结构胶粘结强度及石材用密封胶的污染性检测。(4)建筑幕墙的气密性、水密性、风压变形性能、层间变位性能检测。(5)硅酮结构胶相容性检测。4. 钢结构及管道工程(1)钢结构及钢管焊接质量无损检测。对有无损检验要求的焊缝,竣工图上应标明焊缝编号、无损检验方法、局部无损检验焊缝的位置、底片编号、热处理焊缝位置及编号、焊缝补焊位置及施焊焊工代号。焊缝施焊记录及检查、检验记录应符合相关标准的规定。(2)钢结构、钢管防腐及防火涂装检测。(3)钢结构节点、机械连接用紧固标准件及高强螺栓力学性能检测。【例题】按有关施工质量验收规范规定,必须进行现场质量检测且质量合格后方可进行下道工序的有( )。A、地基基础工程
33、B、主体结构工程C、模板工程D、建筑幕墙工程E、钢结构及管道工程【答案】ABDE【解析】按有关施工验收规范规定,下列工程质量必须进行现场质量检测,合格后才能进行下道工序:地基基础工程;主体结构工程;建筑幕墙工程;钢结构及管道工程。九、如何进行施工过程的质量验收?施工过程的工程质量验收是在施工过程中,在施工单位自行质量检查评定的基础上,参与建设活动的有关单位共同对检验批、分项、分部、单位工程的质量进行抽样复验,根据相关标准以书面形式对工程质量是否合格做出确认。(1)检验批质量验收合格应符合下列规定:1)主控项目和一般项目的质量经抽样检验合格。2)具有完整的施工操作依据、质量检查记录。检验批是工程
34、验收的最小单位,是分项工程乃至整个建筑工程质量验收的基础。检验批是施工过程中条件相同并有一定数量的材料、构配件或安装项目,由于其质量基本均匀一致,因此可以作为检验的基础单位,并按批验收。检验批质量合格的条件有两个方面:资料检查合格、主控项目和一般项目检验合格。质量控制资料反映了检验批从原材料到最终验收的各施工工序的操作依据、检查情况记录以及保证质量所必需的管理制度等。对其完整性的检查,实际是对过程控制的确认,这是检验批合格的前提。检验批的合格质量主要取决于对主控项目和一般项目的检验结果。主控项目是对检验批的基本质量起决定性影响的检验项目,因此必须全部符合有关专业工程验收规范的规定。这意味着主控
35、项目不允许有不符合要求的检验结果,即这种项目的检查具有否决权。鉴于主控项目对基本质量的决定性影响,必须从严要求。(2)分项工程质量验收合格应符合下列规定:1)分项工程所含的检验批均应符合合格质量的规定。2)分项工程所含的检验批的质量验收记录应完整。分项工程的验收在检验批的基础上进行。一般情况下,两者具有相同或相近的性质,只是批量的大小不同而已。因此,将有关的检验批汇集构成分项工程的检验。分项工程合格质量的条件比较简单,只要构成分项工程的各检验批的验收资料文件完整,并且均已验收合格,则分项工程验收合格。(3)分部(子分部)工程质量验收合格应符合下列规定:1)分部(子分部)工程所含分项工程的质量均
36、应验收合格。2)质量控制资料应完整。3)地基与基础、主体结构和设备安装等分部工程有关安全及功能的检验和抽样检测结果应符合有关规定。4)观感质量验收应符合要求。分部工程的验收在其所含各分项工程验收的基础上进行。分部工程验收合格的条件是:首先,分部工程的各分项工程必须已验收合格且相应的质量控制资料文件必须完整,这是验收的基本条件。此外,由于各分项工程的性质不尽相同,因此作为分部工程不能简单地组合而加以验收,尚须增加以下两类检查项目:1)涉及安全和使用功能的地基基础、主体结构及有关安全及重要使用功能的安装分部工程应进行有关见证取样送样试验或抽样检测。2)观感质量验收,这类检查往往难以定量,只能以观察
37、、触摸或简单量测的方式进行,并由各个人的主观印象判断,检查结果并不给出“合格”或“不合格”的结论,而是综合给出质量评价。对于评价为“差”的检查点应通过返修处理等补救。(4)单位(子单位)工程质量验收合格应符合下列规定:1)单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。2)质量控制资料应完整。3)单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整。4)主要功能项目的抽查结果应符合相关专业质量验收规范的规定。5)观感质量验收应符合要求。单位工程质量验收也称质量竣工验收,其内容和方法见“二、施工项目竣工质量验收”。(5)当建筑工程质量不符合要求时,应按下列规定进行处理:1)经
38、返工重做或更换器具、设备的检验批,应重新进行验收。2)经有资质的检测单位检测鉴定能够达到设计要求的检验批,应予以验收。3)经有资质的检测单位检测鉴定达不到设计要求,但经原设计单位核算认可能够满足结构安全和使用功能的检验批,可予以验收。4)经返修或加固处理的分项、分部工程,虽然改变外形尺寸但仍能满足安全使用要求,可按技术处理方案和协商文件进行验收。质量不符合要求时的处理办法:一般情况下,不合格现象在最基层的验收单位检验批验收时就应发现并及时处理,否则将影响后续批和相关的分项工程、分部工程的验收。因此,所有质量隐患必须尽快消灭在萌芽状态,这是以强化验收促进过程控制原则的体现。非正常情况的处理分以下
39、四种情况:第一种情况,是指在检验批验收时,其主控项目不能满足验收规范或一般项目超过偏差限值的子项不符合检验规定的要求时,应及时进行处理的检验批。其中,严重的缺陷应推倒重来;一般的缺陷通过翻修或更换器具、设备予以解决,应允许施工单位在采取相应的措施后重新验收。如能够符合相应的专业工程质量验收规范,则应认为该检验批合格。第二种情况,是指个别检验批发现试块强度等不满足要求等问题,难以确定是否验收时,应请具有资质的法定检测单位检测鉴定。当鉴定结果能够达到设计要求时,该检验批仍应认为通过验收。第三种情况,如经检测鉴定达不到设计要求,但经原设计单位核算,仍能满足结构安全和使用功能的情况,该检验批可以予以验
40、收。一般情况下,标准规范给出了满足安全和功能的最低限度要求,而设计往往在此基础上留有一些余量。不满足设计要求和符合相应标准规范的要求,两者并不矛盾。第四种情况,更为严重的缺陷或者超过检验批的更大范围内的缺陷,可能影响结构的安全性和使用功能。若经法定检测单位检测鉴定以后认为达不到规范标准的相应要求,即不能满足最低限度的安全储备和使用功能,则必须按一定的技术方案进行加固处理,使之能保证满足安全使用的基本要求。这样会造成一些永久性的缺陷,如改变结构外形尺寸,影响一些次要的使用功能等。为了避免社会财富更大的损失,在不影响安全和主要使用功能条件下可按处理技术方案和协商文件进行验收,责任方应承担经济责任,
41、但不能作为轻视质量而回避责任的一种出路,这是应该特别注意的。(6)通过返修或加固处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,严禁验收。【例题】下列关于检验批质量不合格的处理方法,正确的是( )。A、对于严重的缺陷应推倒重来,一般的缺陷应翻修或更换器具、设备后重新验收B、个别检验批不满足要求难以确定是否验收时,应请有资质的法定检测单位检测鉴定,若鉴定结果能够达到设计要求,应通过验收C、当检测鉴定达不到设计要求、但经原设计单位核算仍能满足结构安全和使用功能的检验批,可予以验收D、严重质量缺陷或超过检验批范围内的缺陷,经法定检测单位检测鉴定以后,认为不能满足最低限度的安全储备和使用功能
42、,则必须进行加固处理E、通过返修或加固后仍不能满足设计要求的分部工程、单位工程,严禁验收【答案】A、B、C、D【解析】E选项把设计要求改成安全使用要求就正确了。十、如何进行施工项目竣工质量验收?施工项目竣工质量验收是施工质量控制的最后一个环节,是对施工过程质量控制成果的全面检验,是从终端把关方面进行质量控制。未经验收或验收不合格的工程,不得交付使用。1. 施工项目竣工质量验收的依据施工项目竣工质量验收的依据主要包括:上级主管部门的有关工程竣工验收的文件和规定;国家和有关部门颁发的施工规范、质量标准、验收规范;批准的设计文件、施工图纸及说明书;双方签订的施工合同;设备技术说明书;设计变更通知书;
43、有关的协作配合协议书等。2. 施工项目竣工质量验收的要求施工项目竣工质量验收应按下列要求进行:()建筑工程施工质量应符合建筑工程施工质量验收统一标准GB50300和相关专业验收规范的规定。()建筑工程施工应符合工程勘察、设计文件的要求。()参加工程施工质量验收的各方人员应具备规定的资格。()工程质量的验收均应在施工单位自行检查评定的基础上进行。()隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收,并应形成验收文件。()涉及结构安全的试块、试件及有关材料,应按规定进行见证取样检测。()检验批的质量应按主控项目和一般项目验收。()对涉及结构安全和使用功能的重要分部工程应进行抽样检测。()承担见证取
44、样检测及有关结构安全检测的单位应具有相应资质。(10)工程的观感质量应由验收人员通过现场检查,并应共同确认。3. 施工项目竣工质量验收程序工程项目竣工验收工作,通常可分为三个阶段,即准备阶段、初步验收(预验收)和正式验收。(1)竣工验收的准备:参与工程建设的各方均应做好竣工验收的准备工作。其中建设单位应完成组织竣工验收班子,审查竣工验收条件,准备验收资料,做好建立建设项目档案、清理工程款项、办理工程结算手续等方面的准备工作;监理单位应协助建设单位做好竣工验收的准备工作,督促施工单位做好竣工验收的准备;施工单位应及时完成工程收尾,做好竣工验收资料的准备(包括整理各项交工文件、技术资料并提出交工报
45、告),组织准备工程预验收;设计单位应做好资料整理和工程项目清理等工作。(2)初步验收(预验收):当工程项目达到竣工验收条件后,施工单位在自检合格的基础上,填写工程竣工报验单,并将全部资料报送监理单位,申请竣工验收。监理单位根据施工单位报送的工程竣工报验申请,由总监理工程师组织专业监理工程师,对竣工资料进行审查,并对工程质量进行全面检查,对检查中发现的问题督促施工单位及时整改。经监理单位检查验收合格后,由总监理工程师签署工程竣工报验单,并向建设单位提出质量评估报告。(3)正式验收项目:主管部门或建设单位在接到监理单位的质量评估和竣工报验单后,经审查,确认符合竣工验收条件和标准,即可组织正式验收。
46、竣工验收由建设单位组织,验收组由建设、勘察、设计、施工、监理和其他有关方面的专家组成,验收组可下设若干个专业组。建设单位应当在工程竣工验收个工作日前将验收的时间、地点以及验收组名单书面通知当地工程质量监督站。召开的竣工验收会议的程序是:1)建设、勘察、设计、施工、监理单位分别汇报工程合同履行情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况;2)审阅建设、勘察、设计、施工、监理单位的工程档案资料;3)实地查验工程质量;4)对工程勘察、设计、施工、设备安装质量和各管理环节等方面做出全面评价,形成经验收组人员签署的工程竣工验收意见。参与工程竣工验收的建设、勘察、设计、施工、监理等各方
47、不能形成一致意见时,应当协商提出解决方法,待意见一致后,重新组织工程竣工验收,必要时可提请建设行政主管部门或质量监督站调解。正式验收完成后,验收委员会应形成竣工验收鉴定证书,对验收做出结论,并确定交工日期及办理承发包双方工程价款的结算手续等。4、竣工验收鉴定证书的内容主要包括:验收的时间、验收工作概况、工程概况、项目建设情况、生产工艺及水平和生产设备试生产情况、竣工决算情况、工程质量的总体评价、经济效果评价、遗留问题及处理意见、验收委员会对项目(工程)验收结论。【例题】施工项目竣工质量验收时,如参与验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,正确的做法是( )。A、协商提出解决方法,待意见一致后作出验收结论B、协商提出解决方法,待意见一致后重新组织工程竣工验收C、由建设单位作出验收结论D、由监理单位作出验
