深圳市园林绿化消耗量原则()目录
第一章《土石方、打桩及围堰工程》。。。。。。。。。。。。。。。。。。。。。。。。。。。。。2
第二章《砌筑及石作工程》。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。6
第三章《混凝土及钢筋混凝土工程》。。。。。。。。。。。。。。。。。。。。。。。。。。。。。8
第四章《门窗及木作工程》。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。12
第五章《楼地面工程》。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。14
第六章《装饰工程》。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。15
第七章《屋面及防水、保温工程》。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。20
第八章《园林小品及其他工程》。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。22
第九章《绿化种植工程》。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。23
第十章《绿化养护工程》。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。25
第十一章《脚手架及垂直运送工程》。。。。。。。。。。。。。。。。。。。。。。。。。。。。26
第十二章《园林建筑材料二次运送》。。。。。。。。。。。。。。。。。。。。。。。。。。。。28

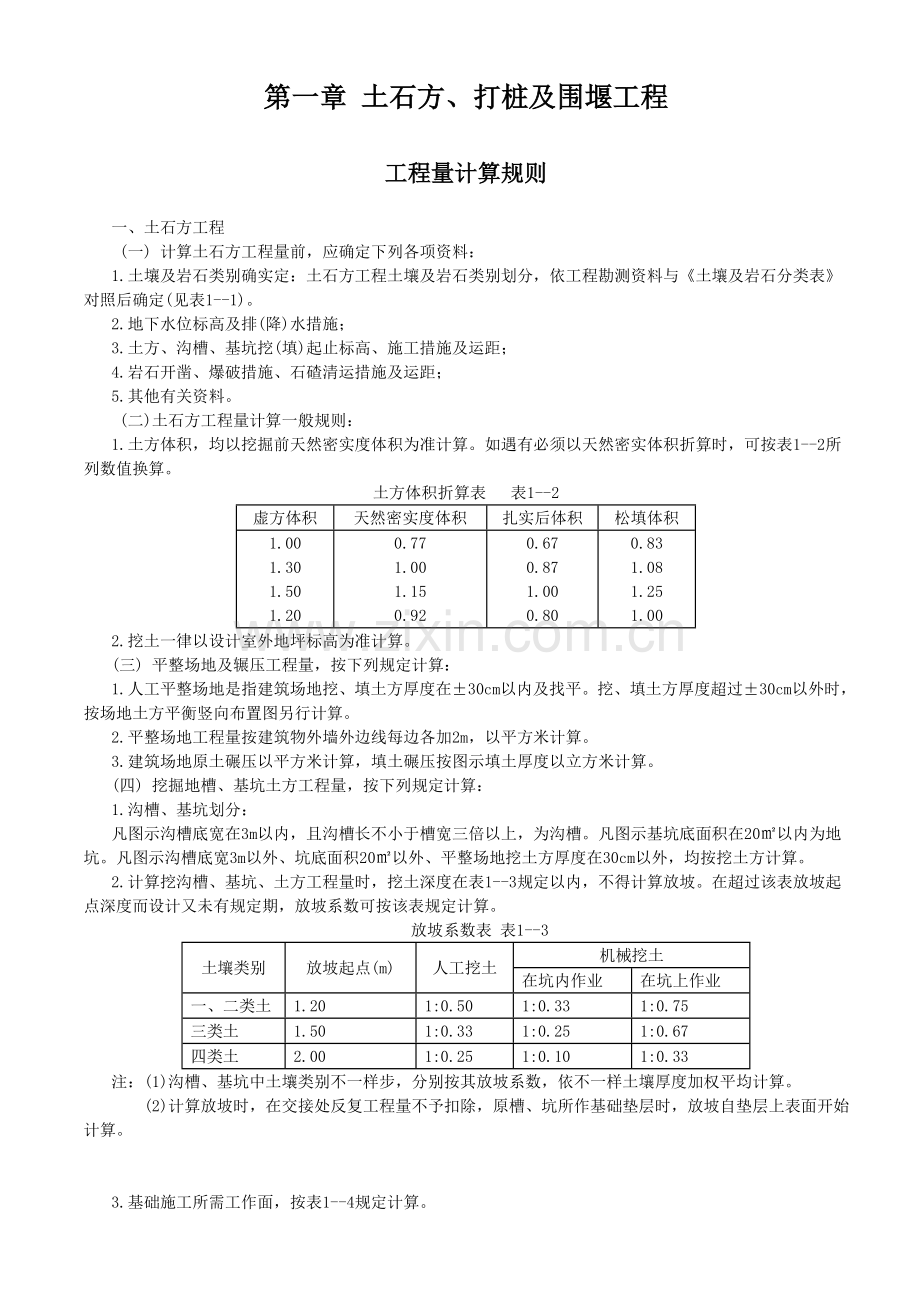

第一章 土石方、打桩及围堰工程
工程量计算规则
一、土石方工程
(一) 计算土石方工程量前,应确定下列各项资料:
1.土壤及岩石类别确实定:土石方工程土壤及岩石类别划分,依工程勘测资料与《土壤及岩石分类表》对照后确定(见表1--1)。
2.地下水位标高及排(降)水措施;
3.土方、沟槽、基坑挖(填)起止标高、施工措施及运距;
4.岩石开凿、爆破措施、石碴清运措施及运距;
5.其他有关资料。
(二)土石方工程量计算一般规则:
1.土方体积,均以挖掘前天然密实度体积为准计算。如遇有必须以天然密实体积折算时,可按表1--2所列数值换算。
土方体积折算表 表1--2
虚方体积
天然密实度体积
扎实后体积
松填体积
1.00
1.30
1.50
1.20
0.77
1.00
1.15
0.92
0.67
0.87
1.00
0.80
0.83
1.08
1.25
1.00
2.挖土一律以设计室外地坪标高为准计算。
(三) 平整场地及辗压工程量,按下列规定计算:
1.人工平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。挖、填土方厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。
2.平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。
3.建筑场地原土碾压以平方米计算,填土碾压按图示填土厚度以立方米计算。
(四) 挖掘地槽、基坑土方工程量,按下列规定计算:
1.沟槽、基坑划分:
凡图示沟槽底宽在3m以内,且沟槽长不小于槽宽三倍以上,为沟槽。凡图示基坑底面积在20㎡以内为地坑。凡图示沟槽底宽3m以外、坑底面积20㎡以外、平整场地挖土方厚度在30cm以外,均按挖土方计算。
2.计算挖沟槽、基坑、土方工程量时,挖土深度在表1--3规定以内,不得计算放坡。在超过该表放坡起点深度而设计又未有规定期,放坡系数可按该表规定计算。
放坡系数表 表1--3
土壤类别
放坡起点(m)
人工挖土
机械挖土
在坑内作业
在坑上作业
一、二类土
1.20
1:0.50
1:0.33
1:0.75
三类土
1.50
1:0.33
1:0.25
1:0.67
四类土
2.00
1:0.25
1:0.10
1:0.33
注:(1)沟槽、基坑中土壤类别不一样步,分别按其放坡系数,依不一样土壤厚度加权平均计算。
(2)计算放坡时,在交接处反复工程量不予扣除,原槽、坑所作基础垫层时,放坡自垫层上表面开始计算。
3.基础施工所需工作面,按表1--4规定计算。
基础施工所需工作面宽度计算表 表1--4
基础材料
每边各增长工作面宽度(mm)
砖基础
浆砌毛石、条石基础
混凝土基础垫层支模板 混凝土基础支模板
基础垂直面做防水层
200
150
300
300
800(防水面层)
4.挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
5.挖管道沟槽按图示中心线长度计算,对于沟底宽度,设计有规定,按设计规定尺寸计算;设计无规定,可按表1--5管沟底部每侧增长工作面宽度规定计算。
管沟底部每侧增长工作面宽度计算表 表1--5 单位:mm
管道构造宽(mm)
100以内
500以内
1000以内
2500以内
2500以上
混凝土及钢筋混凝土管道(mm)
200
400
500
600
700
其他材质管道(mm)
200
300
400
500
600
注:(1)按上表计算管道沟槽土方工程量时,管道接口作业坑和沿线多种井室(检查井、阀门井等,不包括化粪池等其他构筑物)所需增长土方工程量按沟槽总土方量乘以系数并入沟槽土方计算,排水平接口增长2.0%、排水承插口增长3.0%,给水及其他增长2.5%。
(2)管道构造宽:管道无管座按管道外径计算、有管座按管道基础外缘计算,如设挡土板每侧另增长100mm。
(3)若双管或多管在同一沟槽内敷设,无管座以管束外侧管道外壁间距作为管道构造宽,有管座按管束管道基础外缘作为管道构造宽。
6.沟槽、基坑深度,按图示槽、坑底面至室外地坪深度计算;管道地沟按图示沟底至室外地坪深度计算。
(五) 岩石开凿及爆破工程量,区别石质按下列规定计算:
1.人工凿岩石,按图示尺寸以立方米计算。2.爆破岩石按图示尺寸以立方米计算,其沟槽、基坑深度、宽容许超挖量:
次坚石:200mm;
普坚石、特坚石:150mm。
超挖部分岩石并入岩石挖方量之内计算。
(六) 回填土辨别夯填、松填按图示回填体积并依下列规定,以立方米计算:
1.沟槽、基坑回填土,以挖方体积减去设计室外地坪如下埋设砌筑物(包括:基础垫层、基础等)体积计算。
2.管道沟槽回填,以挖方体积减去管道所占体积计算。管道构造宽500mm以内管道可不扣减体积;管道构造宽500mm以上管道应扣减管道垫层、管道基础及管道体积,其中单根管道体积可按实或参照下表1--6计算。
管道扣除土方体积表 表1--6 单位:m3/每延米
管道类型
管道公称直径(mm)
600以内
800以内
1000以内
1200以内
1400以内
1600以内
钢管或塑料管
0.21
0.44
0.71
铸铁管
0.24
0.49
0.77
混凝土管
0.33
0.60
0.92
1.15
1.35
1.55
3.房心回填土,按主墙之间面积乘以回填土厚度计算。
4.余土或取土工程量,可按下式计算:
余土外运体积=挖土总体积-回填土总体积
式中计算成果为正值时为余土外运体积,负值时为须取土体积。
(七) 土方运距,按下列规定计算:
1.推土机推土运距:按挖方区重心至回填区重心之间直线距离计算;
2.自卸汽车运土运距:自挖方区重心至填土区(或堆放地点)重心最短距离。
二、打桩工程
(一) 计算打桩(灌注桩)工程量前应确定桩基施工措施、工艺流程,以及成品桩、泥浆运送距离。
(二) 木制桩体积按全长(包括桩尖长度)乘以截面积计算,圆木按木材材积表计算。
(三) 沉管灌注桩:
1.混凝土桩、砂桩、碎石桩预算体积按设计桩长(包括活页桩尖、钢桩尖)乘以设计断面计算;结算体积按入土深度乘以钢管管箍外径截面面积计算。砼桩尖另按规定计算体积,但不计算桩长。
2.复打桩按单桩体积乘以复打次数计算工程量。夯扩灌注砼桩工程量按夯扩部分体积和未夯扩部分体积之和计算。
(四) 钢筋笼、插筋制作、安装依设计规定以重量计算,其加工搭接和施工损耗已包括项目用量内。钢桩尖按重量以吨计算。
(五) 预制钢筋混凝土方桩分不一样截面尺寸按体积,以立方米计算,管桩按不一样截面以延长米计算。桩长预算按设计桩长,结算按入土深度。如管桩空心部分按设计规定灌填充材料时,应另行计算。桩施工损耗按综合价格项目包干。
(六) 方桩接桩,按设计接头,以个计。
(七) 送桩长度按打桩架底至桩顶面高度或自桩顶面至自然地坪另加0.5m计算。方桩按桩截面面积乘以送桩长度以立方米计算;管桩按送桩长度以米计算。
(八)凿预制砼方桩或实心砼桩头,预算工程量除设计图纸另有规定外其长度计至自然地面,结算时按实调整;凿灌注桩桩头,预算工程量按预留桩头长度(70cm)乘桩设计截面面积计算,结算时按实调整。
三、围堰工程
(一)围堰工程分别采用立方米和延长米计量。
(二)用立方米计算围堰工程按围堰施工断面乘以围堰中心线长度。
(三)竹笼围堰工程按围堰中心线长度以延长米计算。
(四)筑岛填心按图示回填体积分夯填、松填以立方米计算。
说 明
一、土石方工程
(一) 人工土石方
1.土壤分类:详见"土壤、岩石分类表"。表列Ⅰ、Ⅱ类为项目中一、二类土壤(一般土);Ⅲ类为项目中三类土壤(坚土);Ⅳ类为项目中四类土壤(砂砾坚土)。人工挖地槽、地坑子目深度最深为6m,超过6m时,按附注作补充项目。
2.人工土方子目是按干土编制,如挖湿土时,人工乘以系数1.18。干湿划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为干土,如下为湿土。
3.本章项目未包括地下水位如下施工排水费用,发生时另行计算。挖土方时如有地表水需要排除时,亦应另行计算。
4.在有挡土板支撑下挖土时,按实挖体积,人工乘以系数1.43。
5.在具有桩头基槽、基坑内挖土,其用工不增长,桩头体积也不扣除。
6.场地竖向布置挖填土方时,不再计算平整场地工程量。
7.设计图纸有规定期才能计算人工修整石方边坡。凡计算人工修整石方边坡工程,不能再计算超厚爆破量。
8.石方爆破原则是按炮眼法松动爆破编制,不分明炮、闷炮,但闷炮覆盖材料应另行计算。
9.石方爆破原则是按电雷管导电起爆编制,如采用火雷管爆破时,雷管应换算,数量不变。扣除项目中胶质导线,换为导火索,导火索长度按每个雷管2.12m计算。
10.人工垂直运土运距折合水平运距7倍计算。
(二) 机械土石方
1.岩石分类,详见"土壤、岩石分类表"。表列Ⅴ类为项目中松石;Ⅵ--Ⅷ类为项目中次坚石;Ⅸ--Ⅹ类为项目中普坚石;Ⅺ--Ⅻ类为项目中特坚石。
2.推土机推土、推石碴上坡时,假如坡度不小于5%时,其运距按坡度区段斜长乘如下列系数计算。
坡度(%)
5~10
15以内
20以内
25以内
系 数
1.75
2.00
2.25
2.50
3.汽车、人力车、重车上坡降效原因,已综合在对应运送项目中,不再另行计算。
4.机械挖沟槽、基坑(包括底宽3m外沟槽、底面积20㎡外基坑)土方工程量,可按设计图纸及施工组织设计规定计算,如无施工组织设计规定,按机械挖土方100%计,另按机械土方量10%附加人工挖土,套用对应土壤类别人工挖土方子目,以增长人工清理土方、机械降效等费用。
5.项目中土壤含水率是按天然含水率为准制定:
含水率不小于25%时,子目中人工、机械乘以系数1.15,若含水率不小于40%时另行计算。
6.推土机推土土层平均厚度不不小于300mm时,推土机台班用量乘以系数1.25。
7.挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,项目内不包括垫板铺设所需工料、机械消耗。
8.推土机推未经压实积土时,按一、二 类土项目乘以系数0.87。
9.项目中爆破材料是按炮孔中无地下渗水、积水编制,炮孔中若出现地下渗水、积水时,处理渗水或积水发生费用另行计算。项目内未计爆破时所需覆盖安全网、草袋、架设安全屏障等设施,发生时另行计算。
10.机械上下行驶坡道土方,合并在土方工程量内计算。
11.汽车运土运送道路是按一、二、三类道路综合确定,已考虑了运送过程中道路清理人工,如需要铺筑材料时,另行计算。
二、打桩工程
(一) 打桩工程包括打木制桩、沉管灌注桩、预制钢砼桩、不分土壤 (包括岩层和非岩层) 类别、机械性能,均执行本项目。投标报价者可根据不一样施工技术条件(包括实际土壤类别、施工机械性能)进行调整、计算报价。
(二) 沉管灌注桩(包括夯扩桩)综合价格,已考虑砼充盈和损耗系数1.20。工程量单价承包包干者,充盈、损耗系数可由招投标双方,根据工程地质条件、施工措施协商确定。结算工程量,按实际入土桩长乘钢管管箍外径截面面积计算。
按砼灌入量结算者,调整砼实际用量与定额含量量差,其他工、料、机不变。砼容重按每立方米2400kg计算。
(三) 预制砼桩尖体积:φ36D=48 每100个桩尖为6.80m3 ;
φ22D=34 每100个桩尖为2.40m3 。
(四) 打试验桩按对应打桩子目调整计算:工日和机械台班乘以系数2,材料费不变。桩抽芯检查、荷载试验、动测检查、岩类分析等所发生费用按实计算,由发包方支付。
(五) 送桩(方、管桩)综合价格,按其对应打(压)桩项目综合价格乘以系数1.50计算。
三、围堰工程
(一) 围堰工程项目已包括现场50m范围内取土、砂或砂砾,项目中所列粘土数量为取自然土方数量。
(二) 草袋围堰如使用麻袋、尼龙袋装土围筑,应按麻袋、尼龙袋规格、单价换算,按其100m3 需用数量乘以损耗系数1.08,换算草袋围堰项目中草袋消耗量,人工、机械和其他材料消耗量不变。
(三) 围堰施工中若未使用驳船,而采用搭设栈桥、马道、脚手等,则应扣除对应项目中驳船费用,套用对应脚手架子目。
(四) 筑岛填心项目是指在围堰围成区域内填土、砂及砂砾石。
(五) 双层竹笼围堰竹笼间粘土填心宽度超过2.5m时,超过部分可套筑岛填心子目。
(六) 施工围堰尺寸按有关设计、施工规范确定,堰内坡脚至堰内基坑边缘距离根据河床土质及基坑深度而定,但不得不不小于1m。
第二章 砌筑及石作工程
工程量计算规则
一、砌筑工程
(一) 一般规则:
1.计算墙体时,应扣除门窗洞口、过人洞、空圈、嵌入墙身木柱、木梁、木枋、钢筋混凝土柱梁(包括过梁、圈梁、挑梁)等所占体积;不扣除梁头、板头、檩头、垫木、木楞头、沿椽木、木砖、门窗走头、砖墙内加固钢筋、木筋、铁件、钢管及每个面积在0.3m2 如下孔洞等所占部分,突出墙面窗台虎头砖、压顶线、门窗套、山墙泛水槽及三皮砖以内腰线和挑檐部分亦不增长。
2.砖垛、三皮砖以上腰线和挑檐等体积,按等效厚度面积并入墙身面积内计算。
3.附墙烟囱(包括附墙通风道、垃圾道)凸出墙面外形体积按等效厚度面积,并入所依附墙面积内,不扣除每一种孔洞横截面在0.1m2 如下体积,但孔洞内抹灰工程量亦不增长。
4.砌砖主体构造用砂浆不一样步,应分别计算,但砖平、拱式、砖碹、平砌式砖过梁、突出墙面窗台虎头砖、压顶线、门窗套及三皮砖以内腰线和挑檐等使用砂浆与主体构造不一样步,不另列项计算,项目内已综合考虑。
5.原则砖以240×115×53mm为准,其砌体计算厚度,按表3--1计算。
原则砖砌体计算厚度表 表3--1
砖数(厚度)
1/4
1/2
3/4
1
1.5
2
2.5
3
计算厚度(mm)
53
115
180
240
365
490
615
740
6.使用非原则砖时,其砌体厚度应按砖实际规格和设计厚度计算。
(二) 基础与墙身(柱身)划分:
1.基础与墙(柱)身使用同一种材料时,以设计室内地坪为界(有地下室者,以地下室室内设计地坪为界),如下为基础,以上为墙(柱)身。
2.基础与墙身使用不一样材料时,位于设计室内地坪±300mm以内时,以不一样材料为分界线,超过±300mm时,以设计室内地坪为分界线。
3.砖、石围墙,以设计室外地坪为界线,如下为基础,以上为墙身。
(三) 墙长度规定:
1.基础长度:外墙墙基按外墙基中心线长度计算;内墙墙基按内墙基净长计算。基础大放脚T形按头处重叠部分以及嵌入基础钢筋、铁件、管道、基础防潮层及单个面积在0.3m以内孔洞所占体积不予扣除,但靠墙暖气沟挑檐亦不增长。附墙柱基宽出部分体积应并入其工程量内。
2.墙身长度:外墙长度按外墙中心线长度计算,内墙长度按内墙净长计算。
(四) 墙身高度规定:
1.外墙墙身高度:斜(坡)屋面无檐口天棚者算至屋面板底;有屋架,且室内外均有天棚者,算至屋架下弦底面再加200mm;无天棚者算至屋架下弦底加300mm,出檐宽度超过600mm时,应按实砌高度计算;平屋面算至钢筋混凝土板底。
2.内墙墙身高度:位于屋架下弦者,其高度算至屋架底;无屋架者算至天棚底再加100mm;有钢筋混凝土楼板隔层者算至板底;有框架梁时算至梁底面。
3.内、外山墙墙身高度:按平均高度计算。
4.女儿墙高度分别不一样墙厚按外墙计算。
(五) 其他砌体
1.空花墙按空花部分外形面积以平方米计算,其透空部分面积不予扣除,四面实体部分应按对应项目另行计算。
2.空斗墙按外形尺寸以平方米计算,墙角、内外墙交接处、门窗洞口立边、窗台砖、钢筋砖过梁、砖碹、混凝土楼板下、宽度在70cm以内窗间墙及山尖、屋檐处实砌砖已包括在项目内,不另行计算。
3.多孔砖、空心砖墙按图示厚度分别以平方米计算。
4.填充料按填充空隙尺寸以立方米计算。
5.加气混凝土砌块墙,硅酸盐砌块墙,陶粒砌块墙按图示尺寸以立方米计算,按设计规定需要镶嵌砖砌体部分已包括在项目内,不另计算。
6.石砌基础、柱、墙及护坡均以图示立方米体积计算;砌景石墙按垂直投影面积以平方米计算;墙面勾缝、斩假石工程量按展开面积以平方米计算。
(六) 其他部位:
1.框架间砌体,分别内外墙、墙厚以框架间净空面积计算,框架外表镶贴砖部分亦并入框架砌体(等厚)内计算。
2.砖砌地沟(包括电缆沟等)按沟墙图示形尺寸以立方米计算。
3.砖砌台阶(不包括梯带)按水平投影面积以平方米计算。
4.厕所蹲台、水槽腿、灯箱、垃圾箱、台阶挡墙或梯带、花台、花池、地垄墙及支撑地楞砖墩,房上烟囱、屋面架空隔热层砖墩及毛石墙门窗立边等实砌体积,以立方米计算,套用零星砌体项目。
5.砖砌化粪池按外形体积,不计算两端突出部分,分不行车与行车以立方米计算。砖砌化粪池盖面上检查孔,并入化粪池外形体积计算。化粪池外形体积上部不行车超过25m3 ,上部行车超过50m3 者,按分部分项计算、套项。
6.砖砌小便槽,灶基水围基,厕所坑道和大理石洗手台以图示尺寸以延长米计算。水厕蹲位以个计算。
7.砌体内钢筋加固应根据设计规定,以吨计算。
二、石作工程
石件加工分别一级、二级、三级和级外光面,按加工面面积以平方米计,石件凿凹、凸线条纹(线条展开宽度4cm内)按延长米计,石件安装按立方米计。
说 明
一、砌筑工程
(一) 砌砖、砌块
1.项目中砖规格,是按原则砖编制;砌块、多孔砖规格是按常用规格编制。规格不一样步,可以换算。
2.砖墙项目中已包括钢筋砖过梁(砌体部分)、砖平拱式过梁、腰线、窗台线和挑檐等一般出线工料。
3.砖砌体均包括了原浆勾缝用工,加浆勾缝时,另按对应项目计算。
4.阳台墙、外走廊墙砌筑套外墙砌筑子目。
5.设计砖体中砂浆强度等级和种类与定额不一样步,应按设计规定换算,但人工和砂浆数量不变。
6.砖砌挡土墙,2砖以上执行砖基础项目;2砖以内执行砖外墙项目。
7.空心砌体中浇灌混凝土,按空心部分实际浇捣体积计算,套小型零星构件砼浇捣子目。加固用钢筋按图示计算,套钢筋加固子目计。
(二) 砌 石
1.项目中粗、细料石(砌体)墙按400×220×200mm,柱按450×220×200mm,踏步石按400×200×100mm规格编制。
2.毛石墙镶砖墙身按内背镶1/2砖编制,墙体厚度为600mm。
3.毛石护坡高度超过4m时,项目人工乘以系数1.15。
4.砌筑圆弧形石砌体基础、墙(含砖石混合砌体)按项目人工乘以系数1.10。
(三) 对于项目中包括砼附项含量,其砼搅拌、制作按第三章砼及钢筋砼工程对应项目执行。
二、石作工程
(一) 项目中石件制作已包括模具费用在内。
(二) 石件加工各级光面原则:规定平直、阴阳角方正,验收时用1cm厚、1m长硬木尺压加工面--1级光间隙不超过0.5mm并到达可以过磨;2级光间隙不超过1mm;3级光间隙不超过3mm;级外光(荔枝皮)间隙不超过5mm。
(三) 石件加工人工及其他材料费取定:碑石、招牌石按1级光;石凳面、石栏杆(柱)、石栏杆墩座按2级光;平台石、步级石、石凳脚、石桥、花岗岩方整石按3级光原则制定。
各级光面转换系数:3级改2级:对应项目乘1.5;2级改3级:对应项目乘0.7;2级改1级对应项目乘1.5;3级改级外光:对应项目乘0.5。
第三章 混凝土及钢筋混凝土工程
工程量计算规则
一、现浇混凝土及钢筋混凝土模板工程量,应按如下规定计算:
1.现浇混凝土及钢筋混凝土模板工程量,按混凝土与模板接触面面积,以平方米计算。
2.现浇钢筋混凝土柱、墙、板支模高度(即地坪至板面或板面至板面之间高度)是以4.5m以内,梁支模高度(即地坪至梁面或梁面至梁面之间高度)是以5.0m以内为准编制,超过时,柱、墙按附注规定调整,板、梁按第十一章顶架工程有关项目调整。
3.现浇钢筋混凝土墙、板上单孔面积在1.00㎡ 以内孔洞,不予扣除,洞侧壁模板亦不增长,单孔面积在1.00㎡ 以外孔洞,应予扣除,洞侧壁模板面积并入墙、板模板工程量之内计算。
4.现浇钢筋混凝土框架分别按柱、板、梁、墙有关规定计算;附墙柱、暗柱、暗梁并入墙内工程量计算。
5. 计算柱、梁、墙模板工程量时,柱与梁、梁与梁、墙与梁等连接重叠部分面积应扣除,其凹口也不增长用工 。
6.构造柱外露面均应按图示外露部分计算模板面积。构造柱与墙接触面不计算模板面积。
7.现浇钢筋混凝土悬挑板(挑檐、雨篷、阳台)按图示外挑部分尺寸水平投影面积计算。挑出墙外牛腿梁及板边模板不另计算。
8.屋面(房上)钢筋混凝土水池模板工程,仅合用于容量在50m3 以内工程,超过50m3 容量大型水池,则按柱、梁、墙、板分列项目计算。层间、地下室内水池按柱、梁、墙、板分列项目计算。
9.现浇钢筋混凝土楼梯,以图示露明尺寸水平投影面积计算,不扣除不不小于500mm楼梯井所占面积。楼梯踏步、踏步板、平台梁等侧面模板,不另计算。
10.混凝土台阶不包括梯带,按图示台阶尺寸水平投影面积计算,台阶端头两侧不另计算模板面积。
11.现浇混凝土小型池槽、斗拱,按构件外围体积计算。
12.预制钢筋混凝土构件模板包括在混凝土构件工程中,以混凝土体积立方米单位消耗量表达,不单独计算。
二、现浇钢筋混凝土工程量,按如下规定计算:
1.混凝土工程量除另有规定者外,均按图示尺寸实体体积以立方米计算。不扣除构件内钢筋、预埋铁件及墙、板中0.3㎡ 内孔洞所占体积(劲性钢砼中型钢体积在计算砼体积时应予扣除)。
2.基础:
(1) 有肋带形混凝土基础,其肋部高宽比在4:1以内,肋部和底部均按带形基础计算,高宽比超过4:1时,其底部按带形基础,肋部按墙计算。
(2) 箱式满堂基础应分别按无梁式满堂基础、柱、墙、梁、板有关规定计算,套对应项目计算。
3.柱:按图示断面尺寸乘以柱高以立方米计算。柱高按下列规定确定:
(1) 有梁板柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间高度计算。
(2) 无梁板柱高,应自柱基上表面(或楼板上表面)至柱帽下表面高度计算。
(3) 框架柱柱高,应自柱基上表面至柱顶高度计算。
(4) 构造柱按全高计算,与砖墙嵌接部分体积并入柱身体积内计算。
(5) 依附柱上牛腿,并入柱身体积内计算。
4.梁:按图示断面尺寸乘以梁长以立方米计算。梁高为梁底至梁顶面高度,与板相接梁算至板底。梁长按下列规定确定:
(1) 梁与柱连接时,梁长算至柱侧面。
(2) 主梁与次梁连接时,次梁长算至主梁侧面。
伸入砌体内梁头、梁垫,并入梁体积内计算,伸入砼墙内梁部分按墙计算。
5.板:按图示面积乘以板厚以立方米计算,其中:
(1) 有梁板板,其体积包括与梁相重叠部分。
(2) 无梁板按板和柱帽体积之和计算。
(3) 平板按板实体体积计算。
(4) 现浇挑檐天沟与板(包括屋面板、楼板)连接时,以外墙为分界线,与圈梁(包括其他梁)连接时,以梁外边线为分界线。外墙边线以外或梁外边线以外为挑檐或天沟。
(5) 各类板伸入砌体内板头并入板体积内计算,与砼柱、墙相接板,分别按柱、墙计算。
6.墙:外墙按图示中心线长度、内墙按图示净长乘以墙高及厚度以立方米计算,应扣除门窗洞口及0.3㎡ 以外孔洞体积,墙垛及突出部分并入墙体积内计算。
7.整体楼梯,包括休息平台、平台梁、斜梁及楼梯连接梁,按图示实体体积以立方米计算,伸入墙内部分不计算。
8.阳台、雨蓬(包括带反檐雨蓬)、挑檐(悬挑板),按图示伸出墙外实体体积计算。栏板(包括其伸入砌体内部分)按图示尺寸实体体积以立方米计算。
9.预制板补现浇板缝时,按平板计算。
三、预制砼及钢筋砼工程量,按如下规定计算:
1.砼工程量按图示尺寸实体体积以立方米计算,不扣除构件内钢筋、铁件及不不小于300×300mm以内孔洞面积。
2.砼与钢杆件组合构件,砼部分按构件实体积以立方米计算,钢构件部分按吨计算,分别套对应项目。
四、钢筋工程量按如下规定计算:
1.钢筋工程,应区别不一样钢种、规格和施工方式,分别按设计长度乘以单位重量,以吨计算。
2.计算一般钢筋工程量规定如下:
(1)φ10以外水平钢筋单根长度在基础、墙、梁、板等构造中,超过25m时,计一种安装接驳点;超过50m时,计两个安装接驳点;超过75m时计三个安装接驳点。
(2) φ10以外竖向钢筋单根长度在墙、柱等构造中,层高在4.5m以内时,两层计一种安装接驳点;层高在4.5m以上时,一层计一种安装接驳点。
(3)钢筋安装接驳搭接长度,设计有规定期,按设计规定计算,设计无规定期,按规范规定计算。冷驳后再加电焊,其费用另计。
(4) 上述规定以外接驳和施工损耗,已包括在钢筋制安子目损耗率内,不另计算。钢筋电渣压力焊接、套筒挤压等接头,以个计算。
3.先张法预应力钢筋,按构件外形尺寸计算长度;后张法预应力钢筋按设计图规定预应力钢筋预留孔道长度,并区别不一样锚具类型,分别按下列规定计算:
(1) 低合金钢筋两端采用螺杆锚具时,预应力钢筋按预留孔道长度减0.35m,螺杆另行计算。
(2)低合金钢筋一端采用镦头插片,另一端采用螺杆锚具时,预应力钢筋长度按预留孔道长度计算,螺杆另行计算。
(3)低合金钢筋一端采用镦头插片,另一端采用帮条锚具时,预应力钢筋增长0.15m,两端均采用帮条锚具时预应力钢筋共增长0.3m计算。
(4) 低合金钢筋采用后张砼自锚时,预应力钢筋增长0.35m计算。
(5) 低合金钢筋或钢绞线采用JM、XM、QM型锚具,孔道长度在20m以内时,预应力钢筋长度增长1m;孔道长度20m以上时,预应力钢筋长度增长1.8m计算。
(6) 碳素钢丝采用锥形锚具,孔道长度在20m以内时,预应力钢筋长度增长1m;孔道长度20m以上时,预应力钢筋长度增长1.8m计算。
(7) 碳素钢丝两端采用镦粗头时,预应力钢丝长度增长0.35m计算。
4.钢筋砼构件预埋铁件工程量,按设计图示尺寸,以吨计算。
5.钢筋砼构件内用于固定钢筋位置附加钢筋,按施工组织设计规定用量,并入对应钢筋工程量内计算。
说 明
一、模 板:
1.现浇砼模板按不一样构件,以木模板、木支撑配制,模板不一样步,不得换算。
2.预制钢筋砼及砼模板,与预制钢筋砼及砼一并计算,实际含量不一样,不得换算。
3.模板工程内容包括:清理、场内运送、制作、安装、刷隔离剂、浇灌砼时模板维护、拆模、集中堆放、场外回程运送。
4.现浇钢筋砼楼板支模高度超过4.50m,梁支模高度超过5.00m时,模板支撑按第十一章顶架工程项目调整,同步按模板支撑费用扣减表扣减对应项目模板中支撑部分综合价格:
模板支撑费用扣减表
项 目 编 号
Y3--1s
Y3--2s
Y3--3s
Y3--4s
Y3--5s
项 目
代号
单位
单 价( 元 )
梁(单位:100延m)
板 (单位:100m2 )
截面面积0.20m2
以 内
截面面积0.20m2
以 上
肋 形 板
井式楼板
平 板
无梁板、厚50cm以内地下室 楼 板
厚 100cm以 内 地 下 室楼 板
深 圳 市 综 合 价 格
G0001
元
625.34
1251.03
322.54
483.21
645.08
其
中
人 工 费
材 料 费
机 械 费
费 用
元
元
元
元
159.60
298.10
30.99
136.65
319.20
596.20
62.30
273.33
135.20
71.50
18.92
96.92
202.80
106.70
28.38
145.33
270.40
143.00
37.84
193.84
人工
技术工日
A0002
工日
40.00
3.99
7.98
3.38
5.07
6.76
材料
松杂枋板材
BMEA1005
立米
1100.00
0.271
0.542
0.065
0.097
0.130
机械
载重汽车(4t)
C0401
台班
326.19
0.095
0.191
0.058
0.087
0.116
注:截面面积0.08㎡ 以内与板相接梁(肋形梁),其超高顶架费并在板内,不另列项目计算。
5.现浇砼柱、墙是按支模高度4.50m考虑,超过时按有关项目附注计算。同步支承高跨和低跨屋面砼柱,按高跨计算柱高度。
6.矩形柱、T形柱、L型柱与混凝土墙按照如下规则划分:以矩形柱、T形柱、L型柱长边(h)与短边(b)之比r(r=h/b)为基准进行划分,当r≤4时按柱计算;当r>4时按墙计算。
与墙相连接柱,不管与墙同厚与否,其工程量均并入与其相连接墙套墙项目。
工字型柱、十字型柱、T形柱按异形柱,L形柱按矩形柱。
7.室内楼梯与楼层楼板相连接板按板计算;室外楼梯与楼层楼板相连接板及单跑楼梯楼层板并入楼梯计算。
8.凸出墙面钢筋砼窗套模板制安、砼浇捣:窗上下挑出部分板按挑檐,窗左右侧挑出部分板套小型构件。
9.砖胎模按砖基础项目计算,槽底打砼按垫层砼计算。
10.模板工程施工时采用对拉螺栓是按反复使用、多次摊销考虑,施工过程中取不出螺栓已包括在综合价格模板项目消耗量中。外墙、水池外壁支模采用止水对拉螺栓,按实计算,并扣减对应模板项目中铁件。现浇砼中采用金属止水带、止水钢板按预埋铁件项目计算。
二、混 凝 土:
1.砼工程内容分为砼搅拌制作和砼浇捣两大项目。砼搅拌制作包括筛砂子、筛洗石子、后台运送、搅拌、卸料。砼浇捣包括前台水平运送、清理、润湿模板、浇灌、捣固、养护。砼浇捣计量,按砼构造工程量计算。砼搅拌制作计量,以施工耗用量为准,一般按砼浇捣项目中附项含量计算。
2.砖混构造工程中,砼柱或墙伸入砌体部分并入对应柱或墙计算。
3.毛石砼,系按毛石占砼体积20%计算。如规定按砼实际浇灌量结算时,可以换算。
4.零星砼构件,系指每件体积在0.05m3 以内未列出项目子目构件。
5.预制构件厂生产构件,在模板砼项目中考虑了预制厂内构件运送、堆放、码垛、装车、运出等工作内容。
6.砼已列出常用强度等级配合比,如与设计规定不一样步,可以换算。
7.泵送砼输送高度是指从设计室外地坪至建筑物檐口(顶层构造上表面)处高度,凸出主体建筑屋顶电梯间、楼梯间、栏杆、栏板、女儿墙等不计入输送高度内。
三、钢筋、铁件:
1.钢筋工程按钢筋不一样品种、不一样规格,按一般钢筋、预应力钢筋列项。
2.预应力构件中非预应力钢筋按一般钢筋对应项目计算。
3.绑扎铁丝、成型点焊和接头焊接用电焊条已综合在本项目内。防雷接地连接焊,按《安装工程综合价格》规定计算。
4.钢筋工程内容包括:制作、绑扎、安装以及浇灌砼时维护钢筋用工。
5.钢筋以手工绑扎为主,如实际施工不一样步,不得换算。
6.非预应力钢筋不包括冷加工,如设计规定冷加工时,另行计算。
7.预应力钢筋如设计规定人工时效处理时,应另行计算。
8.预制构件钢筋,如用不一样直径钢筋钢点焊在一起时,按直径最小项目计算,如粗细筋直径比在两倍以上时,其人工乘以系数1.25。
9.现浇钢筋砼小型构件中钢筋制安,其人工、机械乘2.00;现浇钢筋砼小型池槽中钢筋制安,其人工、机械乘2.52。
四、其他阐明:
1.阳台、雨棚及挑檐项目包括伸出墙外牛腿、挑梁,嵌入墙内梁按对应项目另行计算。伸出墙外15cm以内挑板仍作板、梁计价;伸出墙外15cm以上、50cm以内挑板作为挑檐计价;伸出墙外50cm以上、1.5米以内挑板、阳台作为雨蓬、阳台计价;伸出墙外1.50米以上挑板、阳台、雨蓬并入楼板计算。
2.阳台、雨棚及挑檐悬臂梁嵌入墙体部分,套梁项目。假如是框架梁臂伸出,则室内部分仍按梁计算。
3.板边反檐、栏板、墙界定:高出或低出板面60cm以内装饰檐板按反檐计算;超过60cm按栏板计算,超过100cm按墙计算。栏板、压顶上部所带花槽单独按零星构件计算。
4.现浇钢筋混凝土梁、板、墙及基础后浇带工程量按图示尺寸及阐明计算。模板工程(包括顶架)按原子目综合价格乘以系数2.75;钢筋、混凝土工程按原子目综合价格乘以系数1.05。后浇带工程内容包括:(1)模板二次制作、安装、拆除,留后浇带,模板回程运送。(2)钢筋制作、安装、焊接及二次调校。(3)混凝土接触面旧口凿除浮浆层、冲刷及刷水泥浆,混凝土搅拌、浇捣、养护。
5.半凹凸阳台以外墙外边线为界,凹入部份按钢筋混凝土梁板对应项目执行,凸出部分按挑板(阳台、雨棚或挑檐)对应项目执行。半圆形或非矩形阳台、雨蓬模板按园弧形阳台、雨蓬计算;浇、捣砼不分形状,套同一项目计算。
第四章 门窗及木作工程
工程量计算规则
一、各类门窗制作、安装工程量除注明者外均按设计门、窗洞口面积计算,项目中已包括塞缝、玻璃安装、刷防腐剂、钉木砖等工料费用。
1.木门框、木窗框制作工程量按门窗安装项目中附项含量以延长米计;木门扇、木窗扇、门窗亮子制作工程量按门窗安装项目中附项含量以平方米计算。
2.一般窗上部带有半圆窗工程量应分别按半圆窗和一般窗计算。其分界线以一般窗和半圆窗之间横框上裁口线为分界线。
3.门窗钉橡皮条、钉毛毡按图示门窗洞口尺寸以延长米计算。
4.卷闸门安装按洞口高度增长600mm乘以门实际宽度以平方米计算。电动装置安装以套计算,小门安装以个计算。
二、木构架、屋面木基层、木楼梯制作安装工程量,按如下规定计算:
1.木柱、木梁按竣工木料体积计算。
2.檩木按竣工木料以立方米计算。简支檩长度按设计规定计
