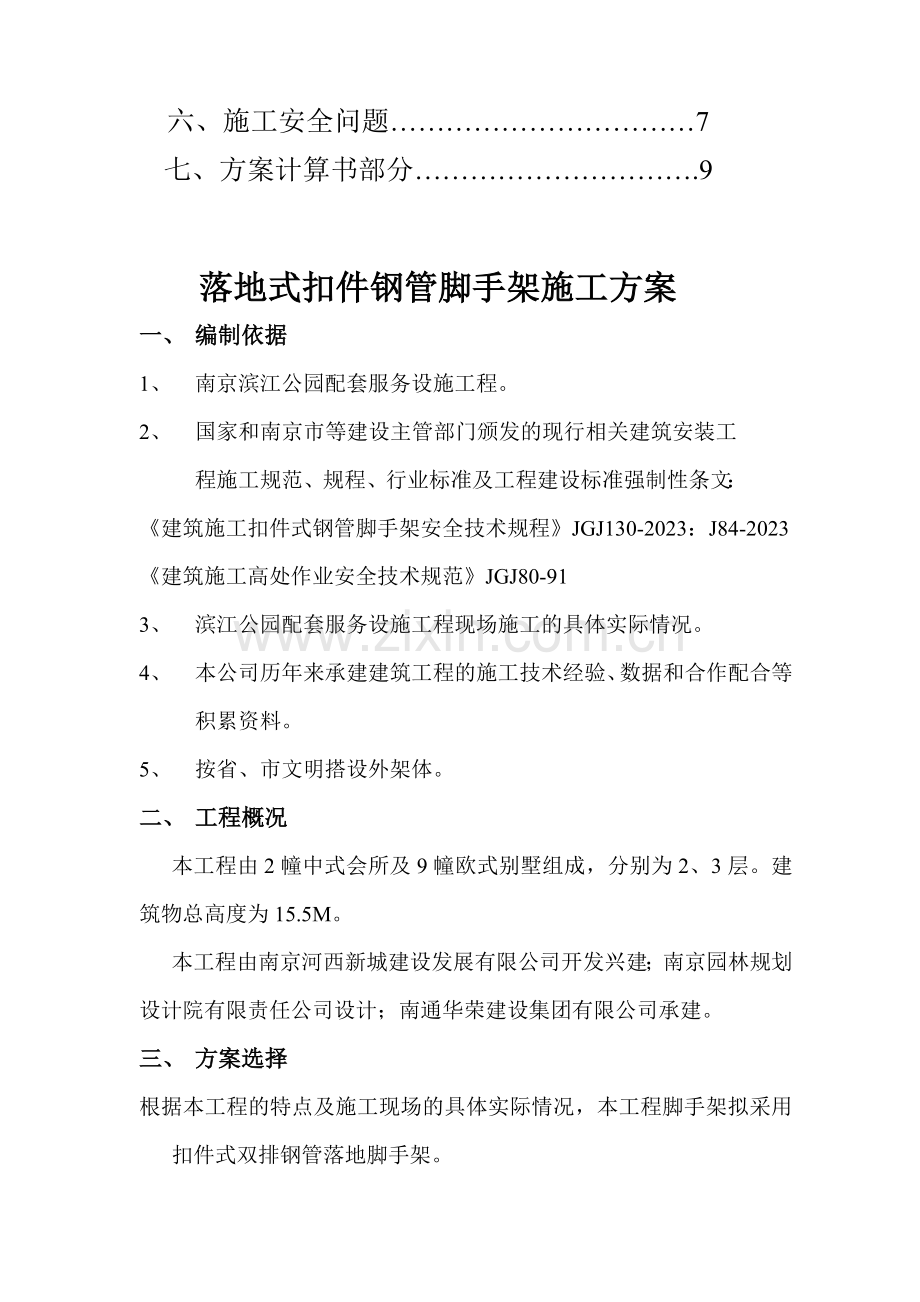

1、滨江公园配套服务设施工程落地式脚手架施工方案编制: 审核: 批准: 南通华荣滨江公园配套服务设施工程项目部2023年9月30日目录一、 编制依据.3二、 工程概况.3三、 方案选择.3四、 技术参数.4五、 技术要点4六、 施工安全问题7七、 方案计算书部分.9落地式扣件钢管脚手架施工方案一、 编制依据1、 南京滨江公园配套服务设施工程。2、 国家和南京市等建设主管部门颁发的现行相关建筑安装工程施工规范、规程、行业标准及工程建设标准强制性条文:建筑施工扣件式钢管脚手架安全技术规程JGJ130-2023:J84-2023建筑施工高处作业安全技术规范JGJ80-913、 滨江公园配套服务设施工程现
2、场施工的具体实际情况。4、 本公司历年来承建建筑工程的施工技术经验、数据和合作配合等积累资料。5、 按省、市文明搭设外架体。二、 工程概况本工程由2幢中式会所及9幢欧式别墅组成,分别为2、3层。建筑物总高度为15.5M。本工程由南京河西新城建设发展有限公司开发兴建;南京园林规划设计院有限责任公司设计;南通华荣建设集团有限公司承建。三、 方案选择根据本工程的特点及施工现场的具体实际情况,本工程脚手架拟采用扣件式双排钢管落地脚手架。具体采用扣件式双排钢管落地式脚手架高度:根据各住宅楼单体沿口高度拟定,超过沿口高度1.5米搭设高度约为16.5米。扣件式双排钢管落地式脚手架拟采用扣件式双排管(483.
3、5)脚手架进行搭设,其钢管立杆间距1.75米,排距0.8米,钢管大横杆步距1.8米,剪刀撑按4560进行搭设。在脚手架外侧面的大横杆按60cm一道进行搭设。为保证架体的整体承载力和稳定性,在各层结构处按规定设立连墙杆,以保证架体的稳定性。脚手架外力杆侧满挂密目式阻燃安全网进行封闭。考虑材料人员从楼层进出,拟在每幢搭设一处安全通道。四、 钢管脚手架搭设的环节扣件式钢管脚手架的搭设顺序为:摆放立杆底座摆放扫地杆逐根树立立杆并随即与扫地杆扣紧装扫地小横杆并与立杆或扫地杆扣紧安第一步大横杆与各立杆扣紧安第一步小横杆安第二步大横杆安第二步小横杆安第三、四步大横杆和小横杆连安杆接立杆加设剪刀撑铺竹笆片。五
4、、 技术要点1、 底座、垫板:外脚手架内外立杆全坐落于回填土层上,回填土必须按规范规定回填夯实。底座采用C15砼浇筑10cm厚底座,垫板均应准确地放在每条立杆管内定为线上,且必须铺放平稳,不得悬空;垫板采用50200cm方料不能漏设以保证满足承载能力规定。2、 施工规定必须使用合格材料,对于有变形和不合格的扣件均不得使用。在外脚手架搭设过程中,必须严格按规定的构造方案和尺寸进行搭设,并及时与结构拉结或采用临时支顶,保证搭设过程的安全。必须按规范规定设立连墙杆。应随架体搭设进度,及时跟进做好安全网等安全防护措施的张挂。脚手架外侧采用安全网全封闭;围网设于靠外侧立杆的内侧,与立杆、横杆绑扎牢固,绑
5、点间距30cm。在铺设竹笆片的操作层上必须设防护栏,护栏两道,每道高度0.6m。必须在外侧立面的整个长度和高度上连续设立剪刀撑。剪刀撑斜杆与地面夹角在4560之间,每组剪刀撑跨越立杆根数不少于5根。每道剪刀撑宽度不应小于4跨,且不应小于6m。剪刀撑斜杆应与立杆进行连接,底部斜杆的下端应置于固定物上,严禁悬空。剪刀撑斜杆的连接均采用搭接,搭接长度不应小于1.0m,设立3个旋转扣件。在外脚手架搭设过程中脚手架里、外两排立杆均要竖直,特别不得向外倾斜,搭设过程中应随时校正杆件垂直度和水平偏差;避免累计偏差太大。搭设时必须在垂直方向,水平方向按50%错开接头,所有立杆必须落地,不得在水平杆上加悬空立杆
6、。搭设第一节立杆时应选用长短不一的钢管,保证错开立杆接头位置;小横杆的搭设应与大横杆垂直,小横杆两端应伸出大横杆外10cm以上。连接大横杆的对接扣件,开口应朝架子内侧,螺栓向上,十字形扣件不得使开口朝下,螺栓应适度拧紧。3、 钢管立拄施工规定立柱上的对接扣件应交错布置,两个相邻立柱接头不能在同一步距内,且相邻立柱接头在高度方向错开的距离不小于一个步距,各接头中心距主节点的距离不应大于步距的1/3。脚手架底座上必须设立纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距底座下皮不大于200mm处的立杆上。横向扫地杆应采用直角扣件固定在靠纵向扫地杆下方的立杆上。4、 钢管水平杆施工规定1) 横向水平杆
7、设于纵向杆之下,纵向水平杆固定在立杆的内侧,并采用直角扣件与立杆扣紧。2) 纵向水平杆接长一般采用对接扣件连接,也可采用搭接。相邻纵向水平杆对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,并应等距设立不小于3个旋转扣件固定,端部扣件盖板边沿至杆端的距离不应小于100mm。3) 纵向水平的长度一般不宜小于3跨,并不小于6m。每一主节点处必须设立一根横向水平杆,并采用直角扣件扣紧在纵向水平杆上,该杆轴线偏离主节点的距离不应大于150mm。4) 连接大横杆的对接扣件,开口应朝架子内侧,螺栓向上,避免开口朝上,以防雨水进入,螺栓应适度拧紧。5) 扫地杆必须按规定进行搭设,
8、两根立杆之间的扫地杆下面必须垫至少一个木枋和木楔,从而使之直接承重。同时,木枋和木楔下面必须垫木板和木枋,至少为0.05。水平杆必须扣接在立杆上,不得互相扣接。扣件螺帽一定要拧紧。立杆竖接和水平杆横接一定要采用直角扣件,保证竖向传力和水平观感。5、连墙体施工规定施工时按竖向间距不大于二步距,水平间距不大于三步距,必须设立一道牢固的连结点。拟在每层边梁进行预埋8#铅丝捆绑在内立杆上,用短管水平抵在墙上,将架体附着到主体框架梁上。6、 剪刀撑的设立规定1) 每道剪刀撑跨越立柱的根数宜在5-7根之间,每道剪刀撑宽度不应小于4跨,且不小于6m,斜杆与地面的倾角应在4560之间。2) 双排脚手架应在外侧
9、立面整个长度和高度每隔13米设立一道剪刀撑。3) 剪立撑斜杆的接头采用搭接方式接长时不应少于二只扣件连接固定搭接长度不应小于1m,端部扣件盖板的边沿至杆端距离不应大于150mm。7、 架体上开洞的施工规定施工时提高架等运送机械规定在架体上开洞作为出入口,不允许断开钢管立杆,如断开大横杆,则规定加设斜杆及设立横向支撑予以加强。1)洞口处增设的斜杆应采用旋转扣件优先固定在与之相交的横向水平杆的伸出端上,旋转扣件中心线距中心节点距离不应大于150mm。2)洞口两侧增设的横向支撑应伸出增设的斜杆端部,增设的短斜杆端部应用双扣件扣死。8、脚手板设立规定1)采用竹笆片作为脚手板,且应与横杆采用12铁线绑扎
10、牢固;2)在作业层外侧立杆内侧绑扎1道水平钢管,作为踢脚板;3)施工作业层,拆模层均必须满铺脚手板,非操作层应间隔一层设立一层满铺脚手板;4)雨天后上架施工必须采用防滑措施。9、安全通道和斜道1)安全通道为保证施工人员进出施工现场时安全,防止高空坠物伤人,特在建筑物首层入口及井架出入口设立安全通道。安全通道采用钢管架支撑,上部满铺竹杆及防护网以防止坠物。其余临时作业面通道必须搭设防护棚。防护棚搭出约2m,其支撑是靠支在外架上的钢管,在钢管上铺设七夹板和安全网。其搭设示意图如右图所示:外架体刷黄色和黑色油漆,分式各一道。六、施工安全问题1、安全保证措施各级管理人员要对职工生命负责的态度去严格规定
11、,严格管理,认真抓好安全工作,搞好安全设施。1) 人员规定a、 严格参照外架搭设规定进行施工。b、 特殊必须持证上岗。具有一切高空作业的能力,40岁以下,无疾病。c、 必须服从管理人员的安排。遵守项目各项安全管理规定和制度。进入施工现场的人员必须戴安全帽,系好安全带,作好防护设施。不得穿拖鞋等,必须穿防滑鞋上班。严禁向下抛扔杂物,不得酒后作业,严禁嬉闹。d、 积极配合外架搭设完毕后的工作。e、 必须负责搭设前和搭设后的平常检查和修养。f、 听从管理人员安排积极配合项目安全员平常检查,发现问题及时整改。2) 搭设点a、钢管脚手架立杆应稳放在制作品底座上;b、立杆间距、大横杆间距、小横杆间距符合方
12、案规定;c、钢管立杆大横杆接头应错开,要用扣件连接拧紧螺栓,不准用铁丝绑扎;e、脚手架负荷量每平方米不能超过270;f、脚手架两端、转角处以每隔67根立杆应设剪刀撑和支杆与地面角度不应大于60度。e、架子高度在5m以上或无法设支杆时,每高4m,水平高每隔7m,脚手架必须同建筑物连接牢固;f、架子的铺设宽度不得小于1.0m,脚手板必须满铺;g、离墙面距离30-35cm,不得有空隙和探头板,脚手架搭接时不得小于20cm,对接时应架设双排小横杆,间距不大于20cm,在架子拐弯处脚手架板应交叉搭设,垫平脚手架板应用木块,并且要钉牢,不得用砖垫;h、翻脚手架应两人由里往外按顺序进行,在铺第一块或翻到最外
13、一块脚手板时必须挂安全带;i、脚手架外侧,斜道和平台要绑1m高的挡脚板或防护立网;j、在门窗洞口搭设挑架(外伸脚手架),斜杆上墙面一般不大于30度,并应支撑在建筑手的牢固部分,不得窗台板、窗檐、线脚等地方,墙内大横杆两端都必须伸过门窗洞口两侧不小于25cm,挑架所有受力点都要绑双扣,同时要搭设防护栏杆;k、首层设立安全通道,必须用双层木板铺钉;l、安全网挂设、安全网必须内挂,并用专用尼龙绳或符合规定的其他材料绑扎严密、牢固;m、每隔四层、必须搭设安全防护、并满铺木板、并挂安全网加双栏杆;n、搭设完毕后,必须经验收合格后挂牌,方可投入使用。3)使用阶段a、操作层上的施工荷载应符合设计规定,不得超
14、载,不得将模板支撑,缆钢丝、混凝土的输送管道等固定在脚手架上,严禁任意悬挂起重设备。外墙装饰施工时应严格控制施工荷载不得超过300/,同时施工不得超过2层。b、结构施工时严禁将外架上堆放钢筋、木枋、电缆等材料;c、六级及六级以上大风和雨天应停止脚手架作业,雨后上架操作应有防滑措施;d、应设专人负责对脚手架进行经常检查和保修,在六级大风与大雨后停用超过一个月后复工前必须经检查后方可上架操作;e、主节点处杆件的安装,连墙体,支撑,门洞等的构造是否符合施工组织设计规定,扣件螺栓是否松动,脚手架立柱的沉降与垂直度允许偏差是否符合规定规定;f、在脚手架使用期间,严禁拆除下列杆件;主节点处的纵、横向水平杆
15、;连墙体;支撑;栏杆;安全防护措施。4)拆除阶段a、拆除脚手架,周边应设围栏或警戒标志,并设专人看管,严禁入内,拆除应按顺序由上而下,一步一清,不准上下同时作业;b、拆除脚手架大横杆,剪刀撑,应先拆中间扣,在拆两头扣,由中间操作人往下顺杆子;c、拆除的脚手杆,脚手板,钢管,扣件,钢丝绳等材料,应向下传传递或用绳吊下,严禁往下乱扔。2、安全防护措施1)严格按照施工组织设计和技术交底规定组织施工。2)重点加强料台使用标准;3)重点加强满堂架与外架间隔的封闭;4)重点加强施工作业人员安全劳动意识;5)安全网必须用符合安所有门规定的防火安全网;6)在作业层下必须搭设水平网一道,水平网规定牢固、严密;7
16、)外架上必须配备足够的灭火安全器材,成立义务消防队。3、防雷措施1)外架用的预埋件必须用一根细钢筋搭焊,以便于架体避雷。2)雷雨天气和六级以上大风应停止架上作业。3)大风过后要对架上的脚手板、安全网等认真检查一次。七、方案计算书部分落地架计算书(高18米)钢管脚手架的计算参照建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2023及J84-2023)计算的脚手架为双排脚手架,搭设高度为18m,立杆采用单立管。搭设尺寸为:立杆的纵距1.75m,立杆的横距0.80m,立杆的步距1.80m。采用的钢管类型为483.5,连墙件采用3步3跨,竖向间距5.40m施工均布荷载为3.0KN/,同时施工2层
17、。1、 大横杆的计算大横杆按照三跨连续梁进行强度和挠度计算,大横杆在小横杆的上面。按照大横杆上面的脚手板和活荷载作为均布荷载计算大横杆的最大弯矩和变形。(1)、均布荷载值计算大横杆的自重标准值P1=0.038KN/m脚手板的荷载标准值P2=0.3000.800/3=0.080KN/m活荷载标准值Q=3.0000.800/3=0.800KN/m静荷载的计算值q1=1.20.0381.20.080=0.142KN/m活荷载的计算值q2=1.40.800=1.120KN/m大横杆计算荷载组合简图(跨中最大弯矩和跨中最大挠度)大横杆计算荷载组合简图(支座最大弯矩)(2)、强度计算最大弯矩考虑为三跨连续
18、梁均布荷载作用下的弯矩跨中最大弯矩计算公式如下:M1max=0.08q1l20.10q2l2跨中最大弯矩为:M1=(0.080.1420.101.120)1.3002=0.208KNm支座最大弯矩计算公式如下:M2max=-0.10q1l2-0.117q2l2支座最大弯矩为:M2=-(0.100.1420.1171.120)1.3002=-0.245KNm我们选择支座弯矩和跨中弯矩的最大值进行强度验算:=0.245106/5080.0=48.321N/mm2大横杆的计算强度小于205.0N/mm2,满足规定!(3)、挠度计算最大挠度考虑为三跨连续梁均布荷载作用下的挠度。计算公式如下:q1l4q
19、2l4Vmax=0.6770.990100El100El静荷载标准值ql=0.0380.080=0.118KN/m活荷载标准值Q2=0.800KN/m三跨连续梁均布荷载作用下的最大挠度;V=(0.6770.1180.9900.800)1300.04/(1002.06105121900.0)=0.992mm大横杆的最大挠度小于1300.0/150与1mm,满足规定!2、 小横杆的计算小横杆按照简支梁进行强度和挠度计算,大横杆在小横杆的上面。用大横杆支座的最大反力计算值,在最不利荷载布置下计算小横杆的最大弯矩和变形。荷载值计算大横杆的自重标准值p1=0.0381.300=0.050KN脚手板的荷载
20、标准值P2=0.3000.8001.300/3=0.104KN活荷载标准值Q=3.0000.8001.300/3=1.040KN荷载的计算值p=1.20.0501.20.1041.41.040=1.641KN小横杆计算简图强度计算最大弯矩考虑为小横杆自重均布荷载与荷载的计算值最不利分派的弯矩和。均布荷载最大弯矩计算公式如下:Mqmax=ql2/8集中荷载最大弯矩计算公式如下:plMpmax=3M=(1.20.038)0.8002/81.6410.800/3=0.441KNm=0.441106/5080.0=86.852N/mm2小横杆的计算强度小于205.0N/mm2,满足规定!挠度计算最大挠
21、度考虑为小横杆自重均布荷载与荷载的计算值最不利分派的挠度和。均布荷载最大挠度计算公式如下:5ql4Vqmax=384El集中荷载最大挠度计算公式如下:Pl(3l2-4l2/9)Vpmax=72El小横杆自重均布荷载引起的最大挠度:V1=5.00.038800.004/(3842.060105121900.000)=0.01mm集中荷载标准值最不利分派引起的最大挠度:V2=1193.920800.0(3800.02-4800.02/9)/(722.06105121900.0)=0.864mm最大挠度和:V=V1V2=0.872mm小横杆的最大挠度小于800.0/150与10mm,满足规定!3、扣
22、件抗滑力的计算纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下列计算(规范5.2.5):RRc其中Rc扣件抗滑承载力设计值,取8.0KN;R纵向或横向水平杆传给立杆的竖向作用力设计值。荷载值计算横杆的自重标准值p1=0.0380.800=0.031KN脚手板的荷载标准值p2=0.3000.8001.300/2=0.156KN活荷载标准值Q=3.0000.8001.300/2=1.560KN荷载的计算值R=1.20.0311.20.1561.41.560=2.408KN单扣件抗滑承载力的设计计算满足规定!当直角扣件的拧紧力矩达4065Nm时,实验表白:单扣件在12KN的荷载下会滑动,其抗滑承
23、载力可取8.0KN;双扣件在20KN的荷载下会滑动,其抗滑承载力可取12.0KN.4、脚手架荷载标准值作用于脚手架的荷载涉及静荷载、活荷载和风荷载。静荷载标准值涉及以下内容:每米立杆承受的结构自重标准值(KN/m);本例为0.1161NG1=0.11630.000=3.483KN脚手板的自重标准值(KN/m2);本例采用钢脚手板,标准值为0.30NG2=0.30061.300(0.8000.300)/2=1.287KN栏杆与挡脚手板自重标准值(KN/m);本例采用栏杆、竹笆片脚手板挡板,标准值为0.15NG3=0.1501.3006/2=0.585KN吊挂的安全设施荷载,涉及安全网(KN/m2
24、);0.005NG4=0.0051.30030.000=0.195KN经计算得到,静荷载标准值NG=NG1NG2NG3NG4=5.550KN。活荷载为施工荷载产生的轴向力总和,内、外立杆按以纵距内施工荷载总和的1/2取值。经计算得到,活荷载标准值NQ=3.00021.3000.800/2=3.120KN风荷载标准值应按照以下公式计算Wk=0.7U2U5W0其中W0基本风压(KN/m2),按照建筑结构荷载规范(GB50009-2023)的规定采用:W0=0.450UZ风荷载高度变化系数,按照建筑结构荷载规范(GB50009-2023)的规范采用:UZ=1.250US风荷载体型系数:US=0.96
25、0经计算得到:风荷载标准值Wk=0.70.4501.2500.960=0.378KN/m2.考虑风荷载时,立杆的轴向压力设计值计算公式N=1.2NG1.4NQ不考虑风荷载时,立杆的轴向压力设计值计算公式N=1.2NG1.4NQ风荷载设计值产生的立杆段弯矩MW计算公式NW=0.851.4Wklah2/10其中Wk风荷载基本风压值(KN/m2);la立杆的纵距(m);h立杆的步距(m)。5、立杆的稳定性计算:不考虑风荷载时,立杆的稳定性计算公式N=fA其中N立杆的轴心压力设计值,N=11.03KN;轴心受压立杆的稳定系数,由长细比l0/i的结果查表得到0.15;i 计算立杆的截面回转半径,i=1.
26、58cm;lo计算长度(m),由公式lo=kuh拟定,lo=3.53m;k计算长度附加系数,取1.155;u计算长度系数,由脚手架的高度拟定,u=1.70;A立杆净截面积,A=4.892;W立杆净截面模量(抵抗拒),W=5.083;钢管立杆受压强度计算值(N/2);经计算得到=154.12f钢管立杆抗压强度设计值,f=205.00N/;不考虑风荷载时,立杆的稳定性计算f,满足规定!考虑风荷载时,立杆的稳定性计算公式NMW=fAW其中N立杆的轴心压力设计值,N=10.37KN;轴心受压立杆的稳定系数,由长细比lo/i的结果查表得到0.15;i计算立杆的截面回转半径,i=1.58cm;lo计算长度
27、(m),由公式lo=kuh拟定,lo=3.53m;k计算长度附加系数,取1.155;u计算长度系数,由脚手架的高度拟定;u=1.70A立杆净截面面积,A=4.89cm2;W立杆净截面模量(抵抗拒),W=5.08cm;Mw计算立杆段由风荷载设计值产生的弯矩,Mw=0.189kNm钢管立杆受压强度设计值(N/2);经计算得到=182.26f钢管立杆抗压强度设计值,f=205.00N/2;考虑风荷载时,立杆的稳定性计算f,满足规定!6、 最大搭设高度的计算不考虑风荷载时,采用单立管的敞开式、全封闭和半封闭的脚手架可搭设高度按照下列计算:A-(1.2NG2K1.4Ngk)HS=1.2gk其中NG2K构
28、配件自重标准值产生的轴向力,NG2K=2.067KN;NQ活荷载标准值,NQ=3.120KN;gk每m立杆承受的结构自重标准值,gk=0.116kN/m;经计算得到,不考虑风荷载时,按照稳定性计算的搭设高度Hs=56.135m.脚手架搭设高度Hs等于或大于26m,按照下式调整且不超过50m:H2H=1+0.001H5经计算得到,不考虑风荷载时,脚手架搭设高度限值H=50.000m.考虑风荷载时,采用单立管的敞开式、全封闭和半封闭的脚手架可搭设高度按照下式计算:A-1.2NG2K0.851.4(NgkAMwWk/W)H5=1.2gk其中NG2K构配件自重标准值产生的轴向力,NG2K=2.067K
29、N;NQ或荷载标准值,NQ=3.120KN;gk每m立杆承受的结构自重标准值,gk=0.116KN/m;Mwk计算立杆段由风荷载标准值产生的弯矩,Mwk=0.159KNm;经计算得到,考虑风荷载时,按照稳定性计算的搭设高度H5=41.682m.7、 连墙件的计算:连墙件的轴向力计算值应按照下式计算:N1=N1WNO其中N1w风荷载产生的连墙件轴向力设计值(KN),应按照下式计算:N1w=1.4WkAwWK风荷载基本风压值,WK=0.378KN/m2;Aw每个连墙件的覆盖面积内脚手架外侧的迎风面积,AW=5.403.90=21.060m2;No连墙件约束脚手架平面外变形所产生的轴向力(KN);N
30、o=5.000经计算得到=11.145KN,连墙件轴向力计算值N1=16.145KN连墙件轴向力设计值Nf=Af其中轴心受压立杆的稳定系数,由长细比l/i=30.00/1.58的结果查表得到=0.95;A=4.892;f=205.00N/2.通过计算得到Nf=95.411KNNfN1,连墙件的设计计算满足规定!连墙件采用焊接方式与墙体连接,对焊缝强度计算公式如下N=fc或ftlwt其中N为连墙件的轴向拉力,N=16.145KNlw为连墙件的周长,取3.141648.0=150.80mm;t为连墙件的周长,t=3.50mm;ft或fc为对接焊缝的抗拉或抗压强度,取185.0N/mm2;通过焊缝抗拉强度=16144.95/(150.803.50)=30.59N/2。8、 立杆的地基承载力计算立杆基础底面的平均压力应满足下式的规定Pfg其中P立杆基础底面的平均压力(N/mm2),P=N/A;P=42.42N上部结构传至基础顶面的轴向力设计值(KN);N=11.03A基础底面面积();A=0.26fg地基承载力设计值(N/mm2);fg=46.00地基承载力设计值按下式计算fg=kcfgk其中kc脚手架地基承载力调整系数;kc=0.40fgk地基承载力标准值;fgk=115.00地基承载力的计算满足规定!
