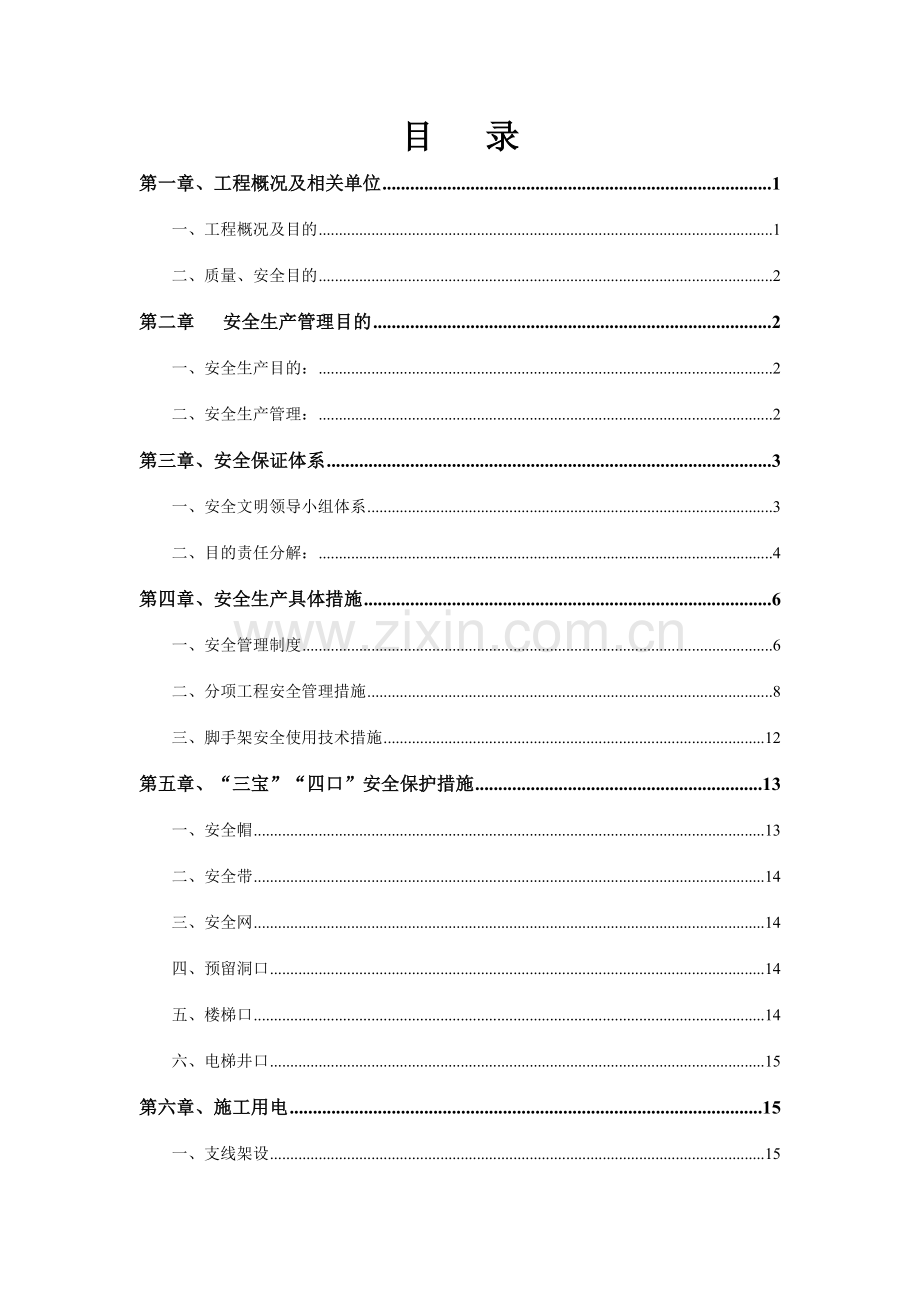

1、聊城.绿城百合新城二期一标段安全文明施工方案编制人:郭宏亮 审核人: 审批人:中天建设集团有限公司 目 录第一章、工程概况及相关单位1一、工程概况及目的1二、质量、安全目的2第二章 安全生产管理目的2一、安全生产目的:2二、安全生产管理:2第三章、安全保证体系3一、安全文明领导小组体系3二、目的责任分解:4第四章、安全生产具体措施6一、安全管理制度6二、分项工程安全管理措施8三、脚手架安全使用技术措施12第五章、“三宝”“四口”安全保护措施13一、安全帽13二、安全带14三、安全网14四、预留洞口14五、楼梯口14六、电梯井口15第六章、施工用电15一、支线架设15二、现场照明15三、架空线1
2、5四、电箱(配电箱、开关箱)16五、接地接零16六、变配电装置16第七章、中小型机具17第八章、防火安全18第九章、文明施工控制措施19一、原则:19二、施工现场布置19六、现场住宿20七、材料堆放21八、治安综合治理21九、生活卫生21十、保健急救22十一、社区服务22十二、施工防护:22第十章;应急预案26 第十一章,杨尘,噪音控制第一章、工程概况及相关单位一、工程概况及目的1、项目名称:绿城百合新城二期建安工程2、设计单位:聊城市规划建筑设计院有限公司3、建设单位:聊城民绿置业有限公司4、监理单位:山东城友工程征询公司5、建设地点:聊城市辽河路以北、滨河大道以东、黄山路以西6、各楼号概况
3、:楼号7号楼11号楼12号楼层数地下2层,地上30层地下2层,地上29层地下2层,地上24层高度90.15m72.15m面积13026.5615363.9113184.08建筑等级一类高层居住建筑一类高层居住建筑一类高居住层建筑耐火等级一级一级一级楼号13号楼15号楼16号楼层数地下2层,地上24层地下2层,地上30层地下2层,地上29层高度72.15m90.75面积9226.8813593.515699.95建筑等级二类高层居住建筑二类高层居住建筑二类高层居住建筑耐火等级一级一级一级 地下车库负一层(地面-5.97至6m),建筑面积 12789.74m27、建筑结构形式、等级:单体建筑主体结
4、构为剪力墙及框架结构,独立基础、筏板基础、桩基础;结构的设计使用年限均为50年;抗震设防烈度均为六度。地下车库1层8、建筑防水等级:地下室二级防水,屋顶级防水;二、质量、安全目的1、质量目的:实体质量必须达成绿城集团住宅产品质量规范规定及国家规范规定,现场至少一栋楼取得“水城杯”以聊城本地主管部门颁发的证书为准。其他楼座达成水城杯规定。2、安全目的:山东省市级安全文明标化工地;保证安全评估90分以上。第二章 安全生产管理目的一、安全生产目的:(一)、全年实现“五无”,即无残废、无重伤、无火灾、无中毒、无坍塌,负伤率控制在3以内,实现重大伤亡事故为零的目的。(二)、本工程安全生产管理目的以JGJ
5、59-11检查标准为准达成优良等级,杜绝施工过程中重大伤亡事故的发生,保证聊城市安全生产、文明施工优良样板工地;争创省安全生产、文明施工样板工地。具体措施如下:二、安全生产管理:(一)项目部与施工管理人员和班组,班组与职工签订安全目的责任书,以责任书形式把工地总的安全管理目的按照各自职责逐级分解,项目部制定安全目的责任考核制,责任到人,每月考核,记录在册。项目部各级签订的安全目的责任书内容应明确安全生产指标、双方责任、工作措施和考核及奖惩内容。(二)以建设部JGJ59-11安全检查标准为目的,结合山东省及聊城市文明施工标准,制定文明安全管理标化工地为目的。组织安全小组人员定期学习建设部JGJ5
6、9-11安全管理标准,工地存在的问题及时进行整改。每个管理人员都兼管安全,天天上班前都应向职工进行安全交底。平时安全检查以多查隐患、多动脑、多动手、多跑腿为工作原则,以强烈的责任感和防范意识做好安全工作,对违章作业实行处罚。每月二次按JGJ59-11评分标准、地方规定及项目部制度对安全、文明施工、生活卫生等项目进行综合考评,奖罚兑现。(三)安全交底工地安全员对各班组都要作书面安全交底,交待建设部安全管理标准、施工中应注意的问题及操作方式,对特殊工种有针对性的安全交底。每星期进行一次安全实行情况检查,对检查中发现的问题都要认真记录备查,发现隐患要及时发整改告知单,告知单要注明完毕整改时间、办法及
7、负责人,做到定人定期定措施整改。(四)安全教育新工人进工地后要先进行安全技术交底、安全生产规范学习。学习后经考核合格才干进入施工现场工作。对不同工种要有针对性的安全教育和安全操作规程、方法的学习;对工地管理人员都要按规定进行安全技术培训;工地专职安全员每年进行培训考核,考核不合格严禁担任专职安全员。(五)特种作业特种作业人员为电工、架子工、电焊工、塔吊司机、指挥、施工电梯司机等,特种作业人员必须持证上岗,未经培训考核考核持证者,不能进行特殊工种作业。(六)施工现场施工现场必须有相应的安全设施和安全标志、总平面图。各施工现场必须有安全标志牌,危险场合必须有醒目的红灯及警示牌。第三章、安全保证体系
8、一、安全文明领导小组体系聊城百合新城二期一标项目安全文明施工领导小组小组职称项目任职电话号吗组长项目副经理:何含明副组长执行经理: 金忠良安全负责人:卢钢武成员技术负责人:郭宏亮生产经理:金生范质检员:张宜灝栋号长:赵鹏施工员: 吕君鹏二、目的责任分解:序号分项内容分解目的负责人1安全管理(满分10分)1、安全施工内业完整,缺一份扣2分2、特种作业持证上岗率100%,每发现一人未持证上岗扣3分;3、现场无安全标志总平面图扣5分;未按安全标志总平面图设立安全标志,每一处扣2分4、本表检查得分率90%以上,每缺一个百分点扣2分;卢钢武2 文明施工(满分 10分)1、文明施工内业完整,缺一份扣2分;
9、2、无食物中毒、火灾事故,无治安刑事案件;每发生一起扣10分;3、本表检查得分率90%以上,每缺一个百分点扣2分;金生范3脚手架(满分10分)1、无重伤以上事故;每发生一起扣10分;轻伤事故每月0起;每发生一起扣5分;2、本表检查得分率95%以上,每缺一个百分点扣2分;金忠良4基坑支护与模板工程(满分10分)1、重伤以上事故;每发生一起扣10分;轻伤事故每月0起;每发生一起扣5分;2、本表检查得分率90%以上,每缺一个百分点扣2分;金忠良5“三宝”“四口”防护(满分10分)1、重伤以上事故;每发生一起扣10分;轻伤事故每月0起;每发生一起扣5分;2、本表检查得分率95%以上,每缺一个百分点扣2
10、分;卢钢武6施工用电(满分10分)1、无重伤以上事故;每发生一起扣10分;轻伤事故每月0起;每发生一起扣5分;2、本表检查得分率95%以上,每缺一个百分点扣2分;金生范7物料提高机与外用电梯(满分10分)1、无重伤以上事故;每发生一起扣10分;轻伤事故每月0起;每发生一起扣5分;2、本表检查得分率95%以上,每缺一个百分点扣2分;金忠良8塔吊(满分10分)1、无重伤以上事故;每发生一起扣10分;轻伤事故每月0起;每发生一起扣5分;2、本表检查得分率95%以上,每缺一个百分点扣2分;卢钢武9起重吊装(满分10分)1、无重伤以上事故;每发生一起扣10分;轻伤事故每月0起;每发生一起扣5分;2、本表
11、检查得分率95%以上,每缺一个百分点扣2分;卢钢武10施工机具(满分10分)1、无重伤以上事故;每发生一起扣10分;轻伤事故每月0起;每发生一起扣5分;2、本表检查得分率95%以上,每缺一个百分点扣2分;金忠良3、施工现场管理网络建立以项目经理为首的全方位管理网络体系,下设生产经理、技术负责人、施工员(含钢筋、木工、泥工、水电、装饰等)、质量员、资料员、材料员、预算员、仓管员、治安保卫、后勤等职能人员,各职能人员各负其责、互相配合,保证施工现场的管理工作有序、高效地进行。项目负责人 何含明执行经理金忠良生产经理 金生范技术负责郭宏亮技术组张海洋安全组卢钢武测量组吕超鹏质检组张宜灝施工组赵鹏预算
12、组宮明凡资料组金宁后勤部莫思辉采购部何含军仓管科金琼芳直属班韩庆华泥土班唐石文钢筋班木工班宇康福二次结构汤占峰水电班周国平施工现场管理网络图第四章、安全生产具体措施安全生产对施工公司来说是一个十分重要的管理内容,只有安全生产上去了,才干抓好进度,提高质量。我公司将根据项目的具体情况,制定齐全的安全生产制度和可靠的安全管理网络,实现安全生产的目的,提高公司的形象。一、安全管理制度1、安全生产责任制建立、健全各级各部门的安全生产责任制,责任贯彻到人。各项经济承包有明确的安全指标和涉及奖惩办法在内的保证措施。总、分包之间必须签订安全生产协议书2、新进公司工人须进行公司、项目和班组的三级教育、工人变换
13、工种,须进新工种的安全技术教育。工人应掌据本工种操作技能,熟悉本工种安全技术操作规程。认真建立“职工劳动保护记录卡”,及时做好记录3、分部分项工程安全技术交底进行全面的针对性的安全技术交底,受交底者履行签字手续。4、特种作业持证上岗特种作业人员必须经培训考试合格持证上岗,操作证必须按期复审,不得超期使用,名册齐全。5、安全检查必须建立定期安全检查制度。有时间、有规定,明确重点部位、危险岗位。安全检查有记录。对查出的隐患应及时整改,做到定人、定期间、定措施。6、班组“三上岗、一讲评”活动班组在班前须进行上岗交底、上岗检查、上岗记录的“三上岗”和每周一次的“一讲评”安全活动。对班组的安全活动,要有
14、考核措施。7、遵章守纪、佩戴标记严禁违章指挥、违章作业。各类施工人员佩戴辨认卡进入工地。8、工伤事故解决建立事故档案,按调查分析规则、规定进行解决报告,认真做好“三不放过”工作。9、“八牌二图”与安全标牌施工现场必须张挂“八牌二图”:即工程概况、管理框架图、施工平面布置图、文明施工、安全生产、消防保卫、工程进度计划表和绿色节能附加安全生产警钟长鸣、公司简介以及宣传画和工程效果图。八牌二图要采用定型化设立。图牌应规格统一,笔迹端正,表达明确。施工工地必须有安全生产宣传牌。在重要施工部位、作业点、危险区、重要通道口都必须挂有安全宣传标语或安全警告牌。10 ,日式 安全 管理(1 )场区内 晨会 召
15、开集中地点,应设立宣讲台和日式安全看板。(2 )日式安全看板涉及内容如下:l 安全十戒l 当天平面及竖向重大作业事项l 本周及本月安全目的l 本周及本月安全责任单位及人员l 特殊工种作业人员l 安全作业时间表l 当天危险源公示l 当天重大告知事项规定当天 晨会 的前一天晚上对 安全看板 的内容进行更新,布置当天的工作内容二、分项工程安全管理措施2、土方工程安全管理措施2.1、严格按基础工程施工方案的规定做好安全措施,并随时检查措施贯彻情况。2.2、挖土机械工作范围内,不得进行其他作业。2.3、挖土应由上而下,逐层进行,严禁先挖坡脚或逆坡挖土,并由专人负责指挥,基坑边四周做好围护栏杆,设明显的安
16、全警示牌。2.4、严禁按设计规定的围护方案及施工顺序规定施工。2.5、挖土施工时,由安全员对土壁的变动情况,整个作业面的安全情况进行全面的安全监护,如发现有裂缝或坍塌迹象,及时进行支撑,并注意支撑的稳固和土壁的变动情况。2.6、进出工地的大门口,指派专人负责指挥车辆的进出,保证车辆和行人的进出安全。3、模板工程安全管理措施3.1、施工前进行安全技术交底。3.2、严格按照模板工程单项施工方案执行。3.3、模板的支撑系统按模板施工方案设计规定搭支。3.4、模板上的施工荷载不得超过模板设计采用的计算荷载,模板上堆料应基本均匀。3.5、本工程主体施工垂直运送采用塔吊,因此要特别注意控制塔吊的每次起吊重
17、量,以防在起吊物卸至模板上时,由于超荷导致模板系统的破坏。3.6、模板在场内按平面总布置图定点堆放,堆放应整齐,并用钢管打入地下或用钢管搭设模板支护架,防止堆放的模板倾倒。3.7、模板拆除前的砼强度必须达成规定规定,拆除模板应由项目技术负责人批准,模板拆除作业派专人监护。3砼工程3.1、砼工程浇捣前,应进行安全技术交底。3.2、应随时检查振动机及电缆的工作状态,发现电缆破坏,及时进行解决,电缆不得硬拽。3.3、操作人员应穿绝缘胶鞋、绝缘手套上岗操作。3.4、施工前应检查线路的安全保护装置是否有效,如发现已失效,应给予更换后,方可开始施工。3.5、施工用电缆不得缠线在钢管脚手架上,亦不得挂固在柱
18、钢筋上,以防胶皮磨损,发生触电事故。3.6、施工人员应对的使用个人劳保防护用品。3.7、上岗不得赤膊上阵。3.8、浇捣砼时,摊铺砼的厚度应基本均匀,防止荷载集中,影响支架稳定。3.9、施工现场由安全员实行全面安全情况控制。3.10、严格按安全生产操作规程规定执行。4、砌体工程安全管理措施4.1、施工前进行安全技术交底。4.2、操作前必须检查操作环境是否符合安全规定,安全设施和防护用品是否齐全,经查符合规定后才干施工。4.3、砌基础时,应经常注意和检查基坑边坡的土质变化情况,有无崩裂现象。4.4、操作人员应爬梯上下,不得攀跳。4.5、在楼层施工时,堆放的材料机具等物不得超过使用荷载。4.6、不准
19、站在墙顶上做划线、清扫墙面等工作。4.7、不准用不稳固的工具或物体在脚手板面垫高操作。4.8、督促职工严格按照安全技术操作规程进行施工作业。5、装饰、油漆工程安全管理措施5.1、施工前应进行安全技术交底。5.2、操作前必须检查操作环境是否符合安全规定,安全设施是否齐全,经检查符合规定后才干开工。5.3、装饰、油漆工程施工,其易燃材料较多,应特别注意防火安全。5.4、装饰、油漆施工现场,材料堆放的仓库等地,按规定设立消防器材,并严禁吸烟。5.5、施工现场需动用明火的,须经安全员、施工技术负责人批准,办好用火证后方可使用明火,并做好防火措施,动火时,现场配备灭火器材,并由专人在旁监护。5.6、油漆
20、施工时,其现场应通风,严禁明火,检查电气线路,注意防止静电起火和工具碰撞起火。5.7、对的使用个人劳动防护用品。5.8、安全员对施工现场的防火安全等进行全面监护。6、脚手架安全管理措施6.1、脚手架搭拆必须严格按照专项施工方案规定施工,对操作人员应进行专门的安全交底。6.2、原材料钢管扣件、安全密目网必须符合有关规定,并应有出厂合格证。6.3、脚手架工程搭拆属高空作业,必须十分重视安全技术,应严格按照各项操作规程的规定施工。6.4、搭拆和拆除必须有完善的安全防护设施,搭设脚手架时,应设临时剪刀 撑及临时抛撑,并随时按规定做好脚手架与主体结构的连结工作和铺好脚竹板,挂好安全岗。6.5、遇有恶劣天
21、气或当风力在六级以上影响施工安全时,不得进行高空脚手架的搭拆工作。6.6、高层钢管脚手架必须设防雷装置,接地与脚手架连接每隔50m设一处,其最远点到接触脚手架上电阻不得超过10欧姆。6.7、严禁在脚手架上拉缆风绳和设立起重把杆,不准在脚手架上堆放施工多余的材料。6.8、挑架使用并对钢丝绳和其它绳索,要作荷载检查,以满足规定的安全系数。6.9、架子工必须熟悉和严格遵守安全技术操作规程,并对的使用劳动保护用品。6. 10、加强检查,在脚手架搭设和使用过程中,必须时常进行检查,经常清除架子上的垃圾,注意控制架子上荷载。6.11、拆除时应按规定规定操作,并画出警戒区,派专人负责监护,设立明显的安全警告
22、牌。7、塔吊安、拆操作安全管理措施,塔吊司机和指挥安全操作规程和电气操作规程。(1)必须严格按照塔吊搭拆方案施工。(2)安拆区域设立警戒线,有明显标志,并有专人监护。(3)安拆人员必须穿戴好符合安全劳保用品,高处作业人员系好安全带,严禁穿硬底高跟鞋。(4)安拆前必须对所有工作人员进行安全技术交底。(5)高处作业人员在安装起升、平衡臂等悬空作业时,必须在各自位置上寻找适当的地方系好安全带,挂好保险钩。(6)对索具、手拉葫芦,专用搬手及其它辅助工具认真检查合格后方可投入使用。(7)高处作业工具放入工具柜或工具袋内,严禁从空中抛掷工具。(8)严禁工作人员洒后作业。(9)四级风以上(大于13米/秒)严
23、禁进行安拆作业,严格遵守起重机械“十个不准吊”的原则。(10)全体安拆人员必须服从统一指挥,专人负责指挥,指挥信号要明确清楚,严禁多人指挥。(11)安装时要认真负责,发现问题及时上报,经妥善解决后,才干开始下道工序。(12)机械操作人员必须通过安全技术操作培训,考试合格并取得操作证后方可上岗,无证人员严禁操作,在施工过程中,做到“定人定岗”的原则,切实加强对机械设备的管理。(13)操作人员必须服从施工技术人员的指挥操作,在施工过程员要经常对机械设备进行检查、维修、保养保证起重机的变幅,超高批示器,力矩限制器以及各种限位开关等安全装置齐全有效,灵敏可靠。(14)作业前操作人员应检查电源电压,进行
24、空载运转,检查行走回转、起重、变幅等各种制动器,安全限位,防护装置等,确认正常后方可开机作业。(15)按规定规定做好架体护墙和防雷接地工作。(16)按规定规定做好多台塔吊同时作业防碰撞措施。(17)塔吊安装好后,应由专门的质检部门进行验收合格挂牌后方可吊装。8、施工卷扬机的安全管理措施(1)必须严格按照搭拆方案进行施工。(2)卷扬机必须有出厂合格证和安所有门批准的生产许可证。(3)参与安拆的人员应严格按有关操作规程进行施工,并持证上岗。(4)做好三级安全交底和技术交底,及班前安全交底。(5)作业人员应对的使用劳动保护用品。三、脚手架安全使用技术措施1、本工程使用双排钢管脚手架。2、材质2.2
25、不准使用枯脆、破损散边的竹片篱笆。2.3 不准使用锈蚀铁丝作拉结和绑扎辅料。3、纵距、横距和步距3.1 脚手架横向距不得大于1.0m;满堂脚手架不得大于1.8m。3.2 脚手架小横杆里端距离墙面不得大于10cm(特殊结构例外),外端挑出应大于20cm。3.3 阴、阳墙角处立柱距墙的尽端不得大于40cm。4、软硬拉结4.1 各类拉结、支撑点应符合规范规定。4.2 软拉结应双股并联,不得拉结在窗框、水落管和锈蚀的金属预埋件上。4.3 设立预埋硬拉结处,混凝土强度应达成设计标准。4.4 硬拉结与脚手架里立杆连接点不准采用电焊焊接。5、搭接脚手架剪刀撑、斜撑搭接长度不小于0.4m,且不少于2只扣件紧固
26、。6、竹篱笆、栏杆6.1 施工操作层必须满铺篱笆,四角绑扎牢固。6.2 铺设竹笆层时,应设立40cm踢脚笆、围护笆或不低于1m的小眼安全网。7、登高设施7.1 斜道(直上、之字形):走人的斜道坡度不得大于1/3运料的斜道坡度不得大于1/4。并应铺设特殊竹笆(竹黄一律向上)或加设防滑措施。7.2 斜道应设立不小于3.4m2的平台。7.3 斜道纵向外侧及横向两终端应设立剪力撑。7.4 登高挂梯不得设立在脚手架通道中间。7.5 登高挂梯架子纵向外侧应设立剪力撑。7.6 斜道坡度两侧应设两道防护栏杆。7.7 斜道平台、登高平台临边应设竹笆防护,不得采用40cm踢脚笆或安全网。8、验收8.1 脚手架应有
27、分部、分段按施工进度的书面验收报告。8.2 各种脚手架应在验收合格后挂牌使用。8.3 扣件的扭力矩应按规范规定测试,抽点验收。第五章、“三宝”“四口”安全保护措施一、安全帽每个职工进入施工现场必须戴好安全帽,扣好帽带,未戴安全帽的人员严禁进入现场施工,对施工时未戴安全帽、未扣好帽带人员,安全员及管理人员要对其进行处罚。1.1 安全帽必须经有关部门检查合格后方能使用。1.2 对的使用安全帽并扣好帽带。1.3 不准把安全帽抛、扔或坐、垫。1.4 不准使用缺衬、缺带及破损安全帽。二、安全带对于高空作业人员,必须按规定系好安全带及安全扣,未按规定操作者按规定进行处罚。2.1 安全带须经有关部门检查合格
28、方能使用。2.2 安全带使用两年后,必须按规定抽验一次,对抽验不合格的,必须更换安全绳后才干使用。2.3 安全带应储存在干燥、通风的仓库内,不准接触高温、明火、强碱酸或锋利的坚硬物体。2.4 安全带应高挂低用,不准将绳打结使用。2.5 安全带上的各种部件不得任意拆除。更换新绳时要注意加绳套。三、安全网在建工程必须按规定挂好安全网,脚手架外围要挂密目安全网(三证齐全),实行封闭式施工。3.1从二层楼面起设安全网,往上每隔四层设立兜网一道,同时,再设一道随施工高度提高的安全网。3.2 网绳不破损并生根牢固、绷紧、圈牢、拼接严密。四、预留洞口4.1、边长或直径在2025cm的洞口,可运用混凝土板内钢
29、筋或固定盖板防护。4.2、60150cm的洞口,可用混凝土板内钢筋贯空洞径,构成防护网,网格大于20cm的,要此外加密。4.3、150cm以上的洞口,四周应设护栏,洞口下张安全网,按栏高1.5m设两道水平杆。4.4、预制构件的洞口(涉及缺件临时形成的洞口),参照上述规定防护或架设脚手板、满铺竹笆,固定防护。五、楼梯口5.1 分层施工楼梯口应装临时护栏。5.2 梯段边设临时防护栏杆(用钢管或毛竹)。5.3 顶层楼梯口应随施工安装正式栏杆或临时护栏。六、电梯井口电梯井口用钢管防护栏杆,上下不得少于二道,钢管用扣件牢固,预留洞口用钢筋焊成网片盖住洞口,对开挖的坑、洞,先用钢管焊成围护栏,长1.5米,
30、高1.2米,开挖时设护栏及红灯,对各通道口都用钢管或毛竹搭双层防护棚,对阳台、楼面、屋面边沿用钢管搭设防护栏,高1.2米,上下二道钢管。第六章、施工用电一、支线架设1.1 配电箱的电缆线应有套管,电线进出不混乱。大容量电箱上进线加滴水弯。1.2 支线绝缘好,无老化、破损和漏电。1.3 支线应沿墙或电杆架空敷设,并用绝缘子固定。1.4 过道电线可采用硬质护套管埋地并作标记。1.5 室外支线应用橡皮线架空,接头不受拉力并符合绝缘规定。二、现场照明2.1 一般场合采用220V电压。危险、潮湿场合和金属容器内的照明及手持照明灯具,应采用小于或等于12V符合规定的安全电压。2.2 照明导线应用绝缘子固定
31、。严禁使用花线或塑料胶质线。导线不得随地拖拉或绑在脚手架上。2.3 照明灯具的金属外壳必须接地或接零。单相回路内的照明开关箱必须装设漏电保护器。2.4 室外照明灯具距地面不得低于3m;室内距地面不得低于2.4m。碘钨灯固定架设,要保证安全。钠、铊等金属卤化物灯具的安装高度宜在5m以上。灯线不得靠近灯具表面。三、架空线3.1 架空线必须设在专用电杆(水泥杆、木杆)上,严禁架设在树或脚手架上。3.2 架空线应装设横担和绝缘子,其规格、线间距离、档距等应符合架空线路规定,其电杆板线离地2.5m以上应加绝缘子。3.3 架空线一般应离地4m以上,机动车道为6m以上。四、电箱(配电箱、开关箱)4.1 电箱
32、应有门、锁、色标和统一编号,使用标准电箱。4.2 电箱内开关电器必须完整无损,接线对的。各类接触装置灵敏可靠,绝缘良好。无积灰、杂物,箱体不得歪斜。4.3 电箱安装高度和绝缘材料等均应符合规定。4.4 电箱内应设立漏电保护器,选用合理的额定漏电动作电流进行分极配合。4.5 配电箱应设总熔丝、分熔丝、分开关。零排地排齐全。动力和照明分别设立。4.6 配电箱的开关电器应与配电线或开关箱一一相应配合,作分路设立,以保证专路专控;总开关电器与分路开关电器的额定值、动作整定值相适应。熔丝应和用电设备的实际负荷相匹配。4.7 开关箱与用电设备实行一机一闸一保险。4.8 同一移动开关箱严禁配有380V和22
33、0V两种电压等级。五、接地接零5.1 接地体可用角钢、圆钢或钢管,但不得用螺纹钢,其截面不小于48mm2,一组2根接地体之间间距不小于2.5m,入土深度不小于2m,接地电阻应符合规定。5.2 橡皮线中黑色或绿/黄双色线作为接地线。与电气设备相连接的接地或接零线截面最小不能低于2.5mm2多股芯线;手持式民用电设备应采用不小于1.5 mm2的多股铜芯线。5.3 电杆转角杆、终端杆及总箱、分派电箱必须有反复接地。六、变配电装置6.1 配电间面积不小于3m3m,单列配电柜(板)通道;正面不小于1.5m,侧面不小于1m,背面不小于0.8m;双列配电柜正面不小于2m。6.2 配电间必须符合“四防一通”的
34、规定6.3 变配电间应配有安全防护用品和消防器材,并有各类警告标牌。开关应有编号及用途标志。保持室内清洁无杂物。第七章、中小型机具1、搅拌机及砂浆机1.1 必须搭设防雨防砸操作棚,机体安装坚实平稳。1.2 各类离合器、制动器、钢丝绳、防护罩必须安全可靠有效。1.3 操作人员应持证上岗操作。1.4 必须有良好的单独接地,接地电阻应符合规定。1.5 搅拌机操作杆必须装有保险装置,进料斗应有挂钩及链。1.6 搅拌机拉铲必须使用安全电压。1.7 砂浆机筒体防护栅齐全,出料应配备圆盘式手转盘。2、木工平(压)刨2.1 外露传动部位必须装有防护装置。2.2 刨面必须有靠山2.3 平刨刀刃处必须设护手防护装
35、置。2.4 压刨设有刀口防回弹装置。2.5 必须单独反复接地保护,并安装漏电保护器。3、木工圆锯3.1 传动部位必须有可靠的防护罩和安全防护挡板及月牙罩。3.2 圆锯要设松口刀(分料器)。3.3 操作必须使用单向电动开关。3.4 要有良好的接地保护,并安装漏电保护器。4、手持电动机具4.1 必须单独安装漏电保护器。4.2 防护罩壳齐全有效。4.3 外壳必须有效接地或接零。4.4 橡皮电线不得破损。5、电焊机5.1 有可靠的防雨措施。5.2 一、二次线(电源、龙头)接线处应有齐全的防护罩,二次线应使用线鼻子。5.3 有良好的接地或接零保护。5.4 配线不得乱拉乱搭,焊把绝缘良好。6、乙炔发生器6
36、.1 距明火距离应大于10m。6.2 必须装有回火防止器。6.3 应有保险链、防爆膜,保险装置必须灵敏可靠,使用合理。7、气瓶7.1 各类气瓶应有明显色标和防震圈,并不得在露天曝晒。7.2 乙炔气瓶与氧气瓶距离应大于5m。7.3 乙炔气瓶在使用时必须装回火防止器。7.4 皮管应用夹头紧固。7.5 操作人员应持有效证上岗操作。8、水泵8.1 电源线不得破损。8.2 有良好的接零保护装置。8.3 应单独安装漏电保护器,灵敏可靠。第八章、防火安全1、工地建立防火责任制,职责明确。按规定设专职防火干部和专职消防员,建立防火档案并对的填写。2、按规定建立义务消防队,有专人负责,订出教育训练计划和管理办法
37、。3、重点部位(危险仓库、油漆间、木库、木工间等)必须建立有关规定,有专人管理,贯彻责任。按规定设立警告标志,配置相应的消防器材。4、建立动用明火审批制,按规定划分级别,明确审批手续,并有监护措施。5、一般建筑各楼层、非重点仓库及宿舍,明确用火审批手续,并有监护措施。6、焊割作业应严格执行“十不烧”及压力容器使用规定。7、危险品押运人员、仓库管理人员和特殊工种必须经培训和审证,做到持有效证件上岗。第九章、文明施工控制措施一、原则:1、认真贯彻执行聊城市安全监督站、及市城监支队的现场文明施工三项验评标准和公司的“施工现场管理办理”,加强管理,文明施工。 2、实行谁施工谁负责,工完场清的原则。文明
38、施工由专职安全员管理,并按“公司工地文明施工管理方法”对违反规定的行为人作出解决。 二、施工现场布置1、施工现场必须张挂“八牌二图”:即工程概况、管理框架图、施工平面布置图、文明施工、安全生产、消防保卫、工程进度计划表和绿色节能附加安全生产警钟长鸣、公司简介以及宣传画和工程效果图。八牌二图要采用定型化设立。图牌应规格统一,笔迹端正,表达明确。2、施工现场合理悬挂安全生产宣传标语和警告牌,特别是重要施工部位、作业点和危险区域以及重要通道口都有针对性地悬挂醒目的安全警示牌。3、施工现场设立宣传栏、读报栏、黑板报,营造安全气氛。4、施工现场设立职工活动室、职工宿舍、办公室、食堂、浴室、卫生间、门卫室
39、、吸烟室等。5、现场实现全封闭施工,砌筑2.5m高围墙,围墙及大门根据公司规定统一设立。三、现场围墙工地实行围墙封闭施工,沿工地四周连续设立围墙,围墙高度为2.5米,墙厚0.2米,生活区一圈围挡所有定型化围墙,墙身粉刷后刷外墙涂料。在沿边围墙上实行亮灯工程,在工地内设围档,高度为1.2米,达成稳固、整洁。四、封闭管理1、建立公司特色标志,工地的大门、旗杆设立实行公司的统一标准,标明集团公司的简称,工地内设三根旗杆,分别为国旗、绿城旗帜和中天建设集团的旗帜。2、施工现场必须实行封闭管理,设立进出大门,制定门卫制度,严格执行外来人员进场登记制度,门卫值班室设在进出大门一侧。工地实行24小时值班制。
40、3、进入施工现场合有作业人员必须佩带工作证。五、施工场地1、进出门通道畅通、平坦、整洁、无散落物,有回车余地,大门坚固,外用1cm厚钢板连接外道路,车辆进出大门有冲洗、清扫设施,做到净车出场。2、施工现场场地的作业区、生活区地面及其他道路地面用标号C25、厚度为20cm的商品混凝土浇筑,表面平整无积水现象,雨水统一流入排水沟。3、积极美化施工现场环境,根据季节变化,适当进行绿化布置。4、施工现场设立吸烟处,作业区内严禁随意吸烟,并制定罚款制度。六、现场住宿1,施工现场场地内地面所有硬化、临舍、临电、防护等必须达成本地市级以上及绿城集团建筑安全文明施工标准化工地的规定。生活区在施工场东侧,敬老院
41、的南面,由建设单位指定地方搭设,生活区内建造宿舍60间、每间89人、共可容纳工人550人左右、并设立浴室,食堂及餐厅按350人就餐考虑设立,同时设立民工学校、夫妻房、活动室等配套设施。管理人员职工宿舍共6间房,宿舍为上下两层,办公区设立监理办公室及会议室、项目经理室、技术管理办公室、土建办公室、水电办公室、财务室、预算室、资料室等,大门口设立监控室、保卫室。2、根据作业需要设立职工宿舍。宿舍集中统一布置,严禁在厨房、作业区内住人。3、工地区域分布合理有序,场容场貌整洁文明,4、宿舍管理由后勤部负责人主管,并开展“先进寝室流动红旗”活动,一个月评选一次,并实行奖罚制度。5、宿舍内配备有空调、脸盆
42、架、储物柜等措施。6、宿舍结构安全,设施完好,采用活动房搭设。7、宿舍建立室长管理制度,且和宿舍人员名单一起上墙。宿舍内设立统一床铺和储物柜,室内保持通风、整洁、生活用品整齐,严禁摆放作业工具。8、宿舍内严禁使用煤气灶、煤油炉、电饭煲、热得快、电炒锅、电炉等器具。七、材料堆放1、各类砌块、砖块堆放成垛,并按照施工现场总平面图的指定地点堆放,合理布置。2、各类钢筋、钢管、钢模、砂石料等建筑材料按施工现场总平面图指定地点、按不同规格整齐堆放。3、混凝土制品按型号、规格堆放整齐,不超高、倾斜、断裂。4、机件、预埋件等零散材料应设立围栏堆放。5、钢门窗制品有防雨、防锈措施,并堆放整齐。6、所有的材料按
43、类别悬挂标牌,标牌统一制作,标明名称、品种、规格数量等。.7、建立材料收发管理制度,仓库、工具间材料堆放整齐,易燃易爆物品分 类堆放,并专人负责,保证安全。8、施工现场建立清扫制度,贯彻到人,做到工完料尽、场清。八、治安综合治理1、施工现场建立治安保卫责任制,并贯彻到人,严禁盗窃、斗殴、赌博等事件发生。2、施工现场设立学习和娱乐场合,丰富职工业余生活,注重精神文明建设。3、对所有职工进行登记入册。4、所有职工三证(暂住证、劳务证、身份证证)齐全有效。九、生活卫生1、办公室、食堂、厕所、宿舍、浴室等生活设施保持卫生整洁,并由专人进行清扫。2、在建筑工地现场,设立食堂和职工餐厅,并设卖菜饭窗口,食
44、堂卫生清洁,符合食品卫生法各项规定,生熟食品分开冷藏,并保持不变质,炊事人员持“健康证”上岗,并制定食堂卫生制度。食堂申领卫生许可证,食堂内保持通风、无蝇、无蚊、无鼠迹、无异味。3、工地设有符合卫生规定的男女厕所,内铺设地砖,并刷白,有专人进行冲洗及喷洒消毒药水,进入主体施工后每隔二层设便溺设施,并经常清倒。4、工地浴室厕所地面均铺设地砖,墙面铺设1.8米高的磁砖。5、宿舍内外“五线一方”,不乱倒污水和便水,床上用品整洁卫生。6、工地设有茶水供应处,茶水桶清洁卫生,每周消毒清洗。7、建立现场卫生责任制,设卫生保洁员,生活垃圾必须盛放在器内并做到及时清理。8、施工现场道路、宿舍生活区设专人负责清
45、扫。十、保健急救1、施工现场备有保健药箱(箱内配备一些工地常用的药品)和急救器材。2、施工现场配备急救人员,并经卫生部门培训,掌握常用的“人工呼吸”、“固定绑扎”、“止血”急救措施,并会使用简朴的急救器材。3、施工现场经常性的开展卫生宣传教育,并做好记录。十一、社区服务1、遵守国家有关劳动和环境保护的法律法规,有效地控制粉尘、噪声、固体废弃物、泥浆、强光等对环境污染和危害。2、制定贯彻爱民和不扰民措施。3、施工现场严禁焚烧有毒、有害物质。4、夜间施工按规定办理有关手续。十二、施工防护:1、本工程外脚手架所有采用悬挑双排钢管脚手架,安全网按施工需要及时封闭,在每层楼板处设踢角板(安装在安全网外面),踢角板(木板作成,宽度200,厚度18,刷成黄、黑漆相间,间隔300。)剪刀撑刷成黄黑相间,两种颜色间隔为400。脚手板采用钢筋网脚手板,坡道采
