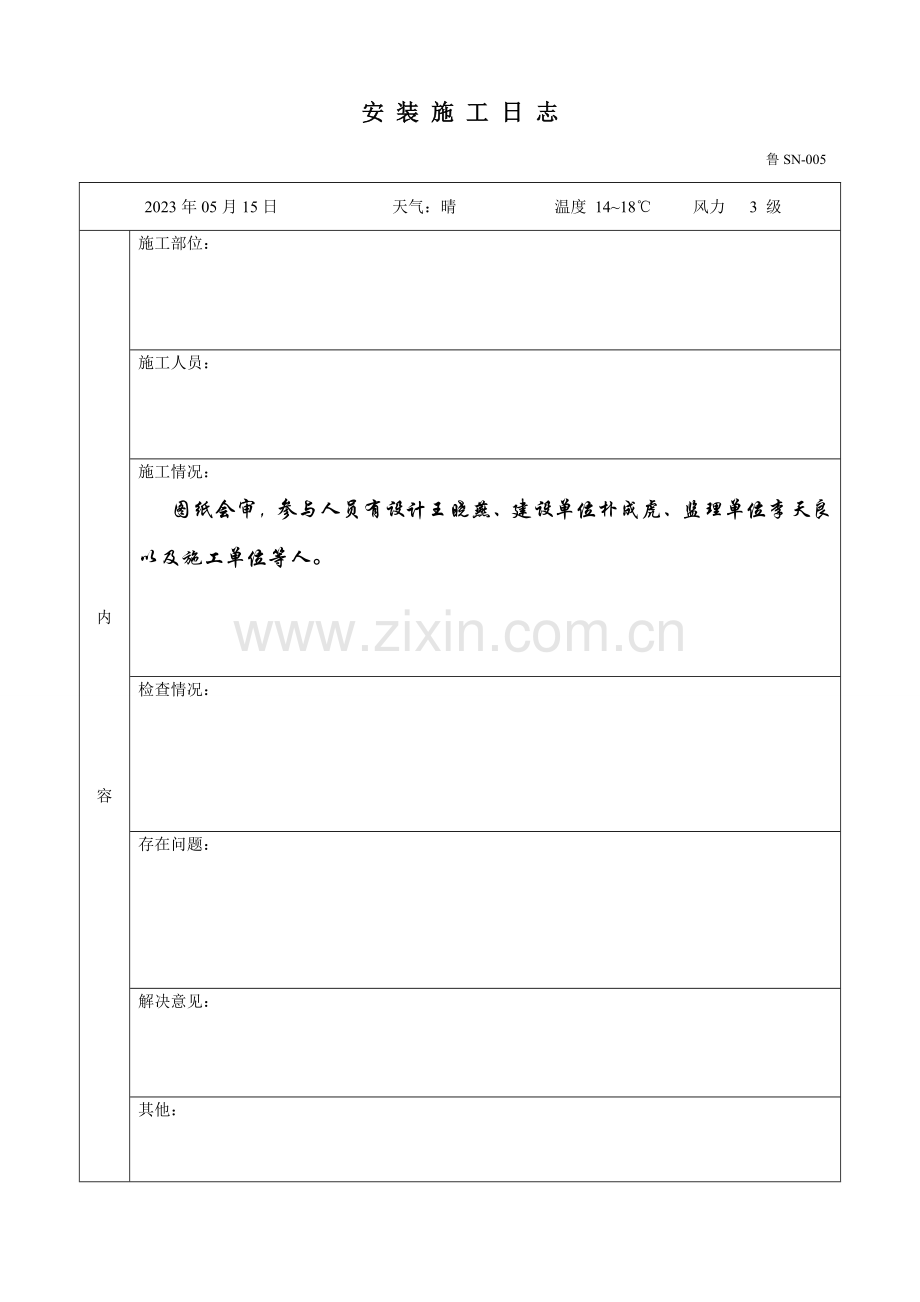

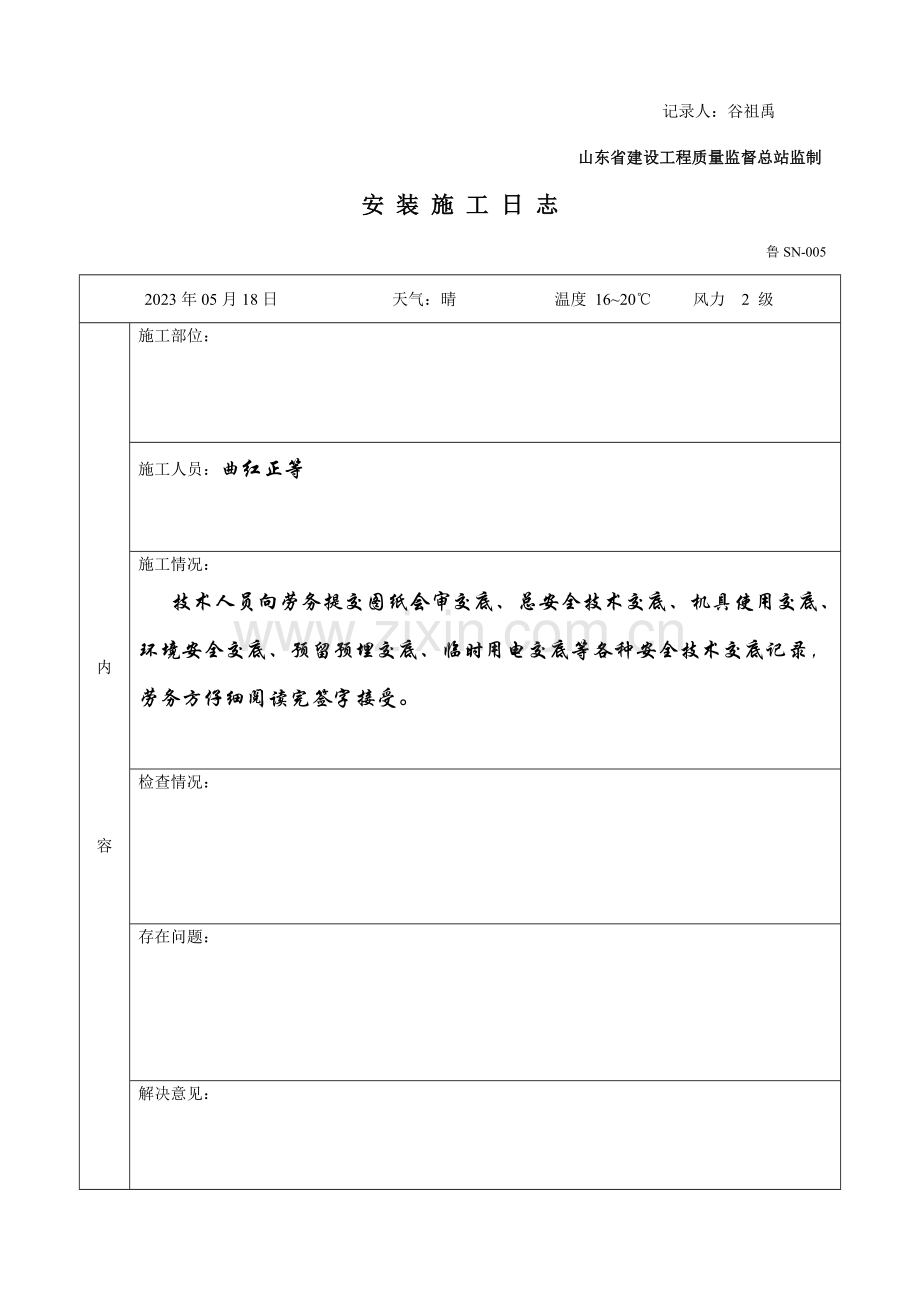

1、安 装 施 工 日 志 鲁SN-005 2023年05月15日 天气:晴 温度 1418 风力 3 级内 容施工部位:施工人员:施工情况:图纸会审,参与人员有设计王晓燕、建设单位朴成虎、监理单位李天良以及施工单位等人。 检查情况:存在问题:解决意见:其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年05月18日 天气:晴 温度 1620 风力 2 级内 容施工部位:施工人员:曲红正等施工情况:技术人员向劳务提交图纸会审交底、总安全技术交底、机具使用交底、环境安全交底、预留预埋交底、临时用电交底等各种安全技术交底记录,劳务方仔细阅读完签字接受
2、。检查情况:存在问题:解决意见:其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年06月5日 天气:晴 温度 2024 风力 3 级内 容施工部位:施工人员:曲红正等施工情况:材料进厂:热镀锌钢管DN100、DN80、DN65等进厂并报验。检查情况:存在问题:解决意见:其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年06月6日 天气:多云 温度 1824 风力 4 级内 容施工部位:施工人员:曲红正等施工情况:材料进厂:蝶阀、法兰进厂合格证齐全,阀门作清洗实验并报验。检查情况: 经建设
3、、监理单位共同验收,认为阀门冲洗合格,批准使用存在问题:解决意见:其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年06月12日 天气:晴 温度 1822 风力 3 级内 容施工部位: 埋地消防管道、埋地热水管道、地沟采暖管道安装并做好伸缩器安装记录。施工人员:曲红正等施工情况:检查情况存在问题: 热镀锌钢管摆放不整齐。解决意见: 摆放整齐。其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年06月17日 天气:晴 温度 2024 风力 3 级内 容施工部位: 埋地热水管道安装完毕,开始做
4、保温解决,并做防腐。施工人员:曲红正等施工情况:室内热水管道安装满足规范规定。检查情况: 存在问题: 解决意见: 其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年06月21日 天气:晴 温度 2630 风力 2 级内 容施工部位: 埋地热水管道保温、防腐安装完毕。施工人员:曲红正等施工情况:管道安装符合规范规定。检查情况: 会同监理检查,满足保温防腐规定,批准进行下一步水压实验。存在问题: 解决意见: 其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年06月23日 天气:晴 温度 16
5、23 风力 2 级内 容施工部位: 埋地消防管道及地沟内采暖施工,埋地热水管道水压实验完毕。施工人员:曲红正等施工情况:管道安装满足规范规定。检查情况: 会同监理单位检查,满足规定,批准隐蔽。存在问题: 。解决意见: 。其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年07月3日 天气:阴 温度 2025 风力 3 级内 容施工部位: 埋地消防管道施工完毕,并做防腐解决。施工人员:曲红正等施工情况:防腐解决不好,沥青涂刷不匀。检查情况: 存在问题: 解决意见: 重新整改,涂刷均匀。其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装
6、 施 工 日 志 鲁SN-005 2023年07月10日 天气:晴 温度 2630 风力 3 级内 容施工部位: 地沟内采暖管道,埋地消防管道防腐施工完毕。施工人员:曲红正等施工情况:检查情况: 会同监理对防腐进行验收合格,可以进行水压和通水实验。存在问题: 地沟内采暖管道管架间距过大,不满足规范规定。解决意见: 重新载设管架。其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年07月18日 天气:晴 温度 2532 风力 2 级内 容施工部位: 埋地消防管道水压和通水实验。施工人员:曲红正等施工情况:检查情况: 会同监理检查,水压实验合格,
7、批准隐蔽。存在问题: 解决意见: 其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年07月23日 天气:晴 温度 1824 风力 3 级内 容施工部位: 地沟内采暖管道防腐和保温施工完毕,做水压实验。施工人员:曲红正等施工情况:防腐保温符合规范规定。检查情况: 经监理单位共同验收,批准隐蔽。存在问题: 解决意见: 其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年07月29日 天气:晴 温度 2125 风力 3 级内 容施工部位: 施工人员:曲红正等施工情况:冷水PPR管、热水PPR管、
8、双活结球阀及排水PVC管进场验收。检查情况: 经建设、监理单位共同验收,批准使用。存在问题: 解决意见: 其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年07月30日 天气:晴 温度2028 风力 3 级内 容施工部位:PPR双活结球阀冲洗实验。施工人员:曲红正等施工情况:检查情况: 会同监理验收合格。存在问题: PPR、PVC管摆放混乱。解决意见: 重新整理。其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年08月03日 天气:晴 温度 2226 风力 3 级内 容施工部位:埋地给水
9、管及埋地排水管安装。施工人员:曲红正等施工情况:检查情况: 存在问题: 解决意见: 其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年08月11日 天气:晴 温度2026 风力 2 级内 容施工部位: 泵房设备进场及消防箱进场。施工人员:曲红正等施工情况:埋地给水管道安装完毕,并做水压实验和通水实验。检查情况: 监理单位共同验收,批准隐蔽,材料验收合格,批准使用。存在问题: 解决意见: 其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年08月15日 天气:晴 温度 2326 风力 3 级
10、内 容施工部位: 埋地排水管道安装完毕,并做灌水、通球、通水实验,泵房阀门冲洗。施工人员:曲红正等施工情况:检查情况: 经建设、监理单位共同验收,批准隐蔽,阀门验收合格,批准使用。存在问题: 解决意见: 其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年8月25日 天气:晴 温度 2226 风力 3 级内 容施工部位: 厂区内消防支管刷油及消防箱安装。施工人员:曲红正等施工情况:消防箱安装符合规范规定。检查情况: 消防支管刷油不均匀。存在问题: 解决意见: 涂刷均匀。其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日
11、志 鲁SN-005 2023年9月10日 天气:晴 温度 2023 风力 3 级内 容施工部位: 室内消防管道、给水和热水立管安装。施工人员:曲红正等施工情况:检查情况: 存在问题: 管道卡子安装不符合规范规定,间距过大。解决意见: 重新整改,达成规范规定。其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年9月23日 天气:晴 温度 2123 风力 3 级内 容施工部位: 办公区消防管道安装完毕,并做水压实验和通水实验。施工人员:曲红正等施工情况:检查情况: 经建设、监理单位共同验收,批准隐蔽。存在问题: 解决意见: 其他: 记录人:谷祖禹
12、 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年9月26日 天气:晴 温度 1925 风力 4级内 容施工部位: 室内给水及热水支管安装、吊顶内排水管道安装及地暖安装。施工人员:曲红正等施工情况:配合技术员提供的给排水管道连接大样图进行施工。检查情况: 成排器具的给水管道安装不在批准高度。存在问题: 解决意见: 重新整改。其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年10月03日 天气:晴 温度 2022 风力 3 级内 容施工部位: 室内给排水安装,热水管道安装完毕并做水压和通水实验。施工人员:曲红正
13、等施工情况:根据图纸设计,二层给水管GL10及排水立管PL5从窗中穿过,会同甲方商议,移到E/18轴柱子旁边检查情况: 会同监理验收,热水水压实验合格,批准隐蔽。存在问题: 解决意见: 其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年10月05日 天气:晴 温度2 022 风力 3 级内 容施工部位: 室内排水管道安装。施工人员:曲红正等施工情况:检查情况: 排水管道吊卡安装不符合规范。存在问题: 解决意见: 重新整改。其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年10月08日 天
14、气:晴 温度 1923 风力 3 级内 容施工部位: 室内给排水管道安装完毕,给水管道做水压实验和通水实验及二层排水管道做灌水和通球实验,地暖水压实验。施工人员:曲红正等施工情况:检查情况: 会同监理单位验收合格,给水管道批准隐蔽。存在问题: 解决意见: 其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年10月13日 天气:晴 温度 1518 风力 3 级内 容施工部位: 卫生洁具进场,3层排水管道做灌水、通球实验,排水立管做通球实验。施工人员:曲红正等施工情况:检查情况: 会同监理单位验收合格。存在问题: 解决意见: 其他: 记录人:谷祖
15、禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年10月14日 天气:晴 温度1622 风力 3 级内 容施工部位: 室内排水管道做通水实验。施工人员:曲红正等施工情况:检查情况: 会同监理单位验收合格,批准隐蔽。存在问题: 解决意见: 其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年10月18日 天气:晴 温度 1319 风力 3 级内 容施工部位: 卫生洁具安装及泵房安装。施工人员:曲红正等施工情况:检查情况: 存在问题: 解决意见: 其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年10月28日 天气:晴 温度 1014 风力 3 级内 容施工部位: 泵房安装。施工人员:曲红正等施工情况:检查情况: 存在问题: 泵房管道安装卡子不符合规范规定。解决意见: 技术员提供的整改告知书进行整改其他: 记录人:谷祖禹 山东省建设工程质量监督总站监制安 装 施 工 日 志 鲁SN-005 2023年11月2日 天气:晴 温度 69 风力 3 级内 容施工部位: 卫生洁具安装完
