1、*桥拓宽改造工程监 理 规 划 *市建设监理中心有限公司 编 制 人: 审 核 人: 日期目 录(一)工程项目概况 -2(二)监理工作范围-2 (三)监理工作内容-2 (四)监理工作目的-4 (五)监理工作依据-4(六)项目监理机构的组织形式-5 (七)项目监理机构的人员配备-6 (八)项目监理机构的人员岗位职责-8 (九)监理工作程序-13 (十)监理工作方法及措施-20 (十一)监理工作制度-33 (十二)监理设施-37 *桥拓宽改造工程监理规划一、 工程项目概况(一) 项目特性*桥改造工程位于*市丹凤北路跨内城河。老桥由两部分组成,西侧板梁结构,建成时间较晚,结构完好东侧为钢筋混凝土拱桥

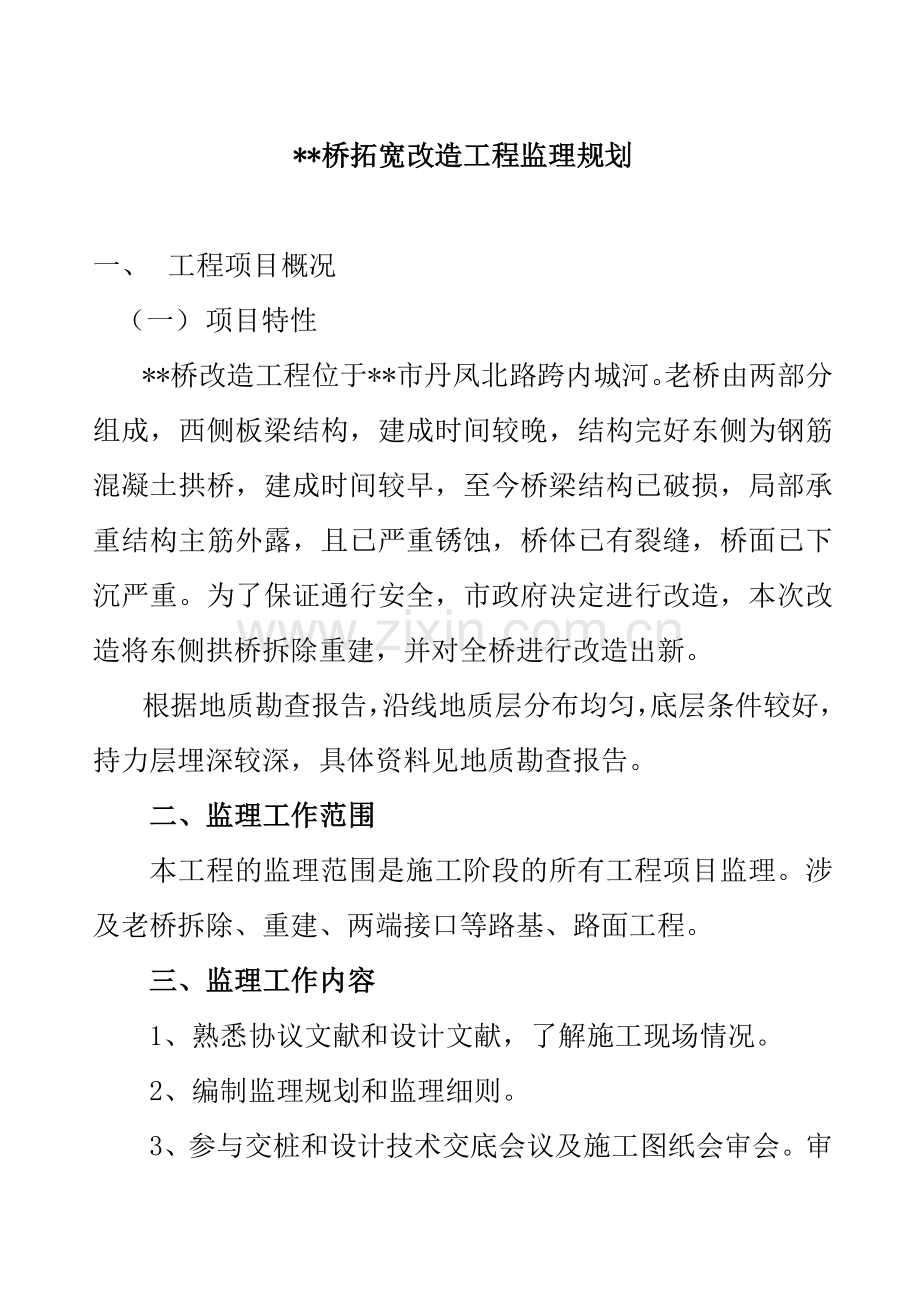

2、,建成时间较早,至今桥梁结构已破损,局部承重结构主筋外露,且已严重锈蚀,桥体已有裂缝,桥面已下沉严重。为了保证通行安全,市政府决定进行改造,本次改造将东侧拱桥拆除重建,并对全桥进行改造出新。根据地质勘查报告,沿线地质层分布均匀,底层条件较好,持力层埋深较深,具体资料见地质勘查报告。二、监理工作范围本工程的监理范围是施工阶段的所有工程项目监理。涉及老桥拆除、重建、两端接口等路基、路面工程。三、监理工作内容 1、熟悉协议文献和设计文献,了解施工现场情况。 2、编制监理规划和监理细则。 3、参与交桩和设计技术交底会议及施工图纸会审会。审查承包人提交的路线复测成果资料。 4、主持召开工地会议和常规工地
3、例会。 5、督促承包人建立健全质量保证体系,并经常检查其运营情况。 6、发布开(复)工令,批准单项工程开工报告。经得“委托人”批准后,发布“停工令”。 7、审批承包人报送的施工组织设计和施工方案。 8、审批承包人提交的总体进度计划,并经常检查和督促承包人实行工程进度计划。当计划进度与实际进度出现较大偏差时,应告知承包人及时修订工程施工进度计划:按协议规定的工期完毕任务。 9、监督承包人按照协议文献、技术规范和监理程序进行施工。通过旁站、巡视、平行检查和隐蔽工程验收等手段,严格控制工程质量,未经签认,不得进入下道工序施工。10、组织工程中间验收,并签发中间验收证书。 11、主持工程质量事故调查,
4、参与质量事故解决。 12、对已完毕的合格工程进行准确计量。复核工程结算单,签发中期支付凭证。 13、解决工程设计变更事宜。 14、根据协议规定解决违约事件,协调协议争端,需要时在仲裁过程中作证。 15、编制监理工作月报和监理方面竣工文献。 16、对承包人的竣工申请进行评估,组织对拟交工工程的检查和验收。合格者,签发竣工证书。 17、审查竣工图和竣工结算文献。 18、配合委托人的竣工验收和工程移交工作。四、监理工作目的: 1、投资目的:投标工程项目按中标协议价控制投资,非投标项目尽力控制在批准的概算总价内。 2、质量目的:合格3、进度目的:按期完毕工程五、重要编制依据验收规范1、公路工程施工监理
5、规范(JTJ077-95);2、公路桥涵施工技术规范(JTJ041-89);3、公路施工手册;4、公路质量检查评估标准(JTJ071-94);5、单项工程监理协议;6、施工图设计、设计说明书;7、桥梁工程招标文献和施工协议;8、GBJ201-83 土方与爆破工程施工及9、GB11836-95 混凝土和钢筋砼排水管10、GB50268-97 给水排水管道工程施工及验收规范11、GBJ97-87 水泥砼路面施工及验收规范12、GBJ92-96 沥青路面施工及验收规范13、JTJ041-2023 公路桥梁施工技术规范14、GB50204-92 钢筋砼工程施工及验收规范15、GB50224-95 预应
6、力砼用钢绞线16、GB50164-92 混凝土质量控制标准17、GBJ107-84 混凝土强度检查评估标准18、JGJ18-96 钢筋焊接及验收规程19、GB50026-93 工程测量规范六、项目监理机构的组织形式为能及时解决各类工程建设过程中出现的问题,切实加强现场监督与管理,认真履行监理人义务和责任,根据工作内容,本单位将组建具有丰富理论与实践经验的、专业配套齐全、人员数量满足监理工作需要的监理班子。现场监理机构采用直线制的组织形式。监理组织机构框图如图所示。总监理工程师 总监代表 协议与信息管理质量控制进度控制七、项目监理机构人员的配备形式:配备总监、总监代表、专各业监理工程师和监理员全
7、面监理 。 八、项目监理机构人员的岗位职责各级监理人员岗位职责1总监理工程师的职责 总监理工程师是社会监理单位派驻项目工地的全权负责人,全面负责和领导项目的监理工作。其重要职责如下:1)保持与业主的密切联系,弄清建设意图和对监理的规定;2)主持制订项目的监理工作规划及监理实行细则;3)负责组建项目的监理班子,明确相应的职责分工和主持制订监理工作的运营制度;4)根据监理规划组织、指导并检查项目监理工作,保证监理规划的实行;5)审查承包单位选择的分包单位的资质,确认工程分包;6)审核并签署工程的开工令、停工令、复工令;7)审查承包单位提交的施工组织设计、施工总进度计划、提出改善意见;8)经常与各承
8、包单位项目经理联系,督促承包单位严格执行施工承包协议和工程技术规范及标准;9)审核或签署工程款的支付申请;10)主持解决工程中的重大技术问题,重大质量事故、安全事故;11)组织工程的竣工初步验收,向上级主管部门提出竣工验收申请报告,参与竣工验收工作; 12)定期或不定期向业主提交项目实行的情况报告;13)主持项目监理组织的工作例会; 14)协调各承包单位之间的关系,协调业主与承包单位的关系;15)主持编写项目监理工作总结报告等。2总监理工程师代表应履行以下职责:(1)负责总监理工程师指定或交办的监理工作;(2)按总监理工程师的授权,行使总监理工程师的部分职责和权力。3项目专业监理的职责 质量管
9、理方面1)结合工程的具体情况制订质量监理的实行细则;2)审核承包单位提交的施工方案和施工技术措施;3)协助承包单位完善质量保证体系;4)审核进场材料的质检报告;5)参与分项(部)、单位、单项工程的质量检查及验收工作;6)审核有关材料、结构的实验报告;7)办理工程质量事故的解决;8)参与工程安全事故的解决;9)对工程款支付签署质检方面的意见;10)建立质量监理日记;11)定期或不定期地向总监理工程师提交质量动态报告。 安全管理方面 1)督促和检查承包单位贯彻安全生产的组织保证体系,建立相应机构; 2)督促承包单位建立健全安全生产责任制和群防群治制度; 3)审查承包单位提交的安全技术措施。特别是对
10、于拆桥等重大危险项目,指令承包单位编制专项安全施工方案,报送项目监理机构审核批准后才干施工。;4)协助承包单位开展安全教育,掌握安全生产技术规程和标准,教育施工人员严格按规范工作;5)经常组织开展安全大检查:及时发现安全隐患,及时解决;6)组织解决工程安全事故;7)定期或不定期向总监理工程师提交安全动态的报告;8)完毕总监理工程师交办的其他工作。 计量和协议管理方面1)审核承包单位提交的施工进度计划;2)组织、指导及检查现场监理工程师的计量工作;3)参与重点工序及有争议工程的计量工作;4)协助解决工程变更的签证;5)协助组织现场协调会;6)负责工程进度的检查、分析和动态管理;7)协助解决工程中
11、的有关索赔事宜;8)定期或不定期向总监理工程师提交工程计量支付,工程进度及协议执行情况的报告。 实验方面1)熟悉并掌握本项目实验技术规范和实验方法,有效地进行质量控制;2)按实验技术规范的准则,建立各类实验程序、记录、报表格式; 3)核定承包单位提供的各项技术指标(如混凝土配合比),组织检测人员进行平常性的现场实验检查和核定工作。 4)对用于工程的原材料或商品构件进行抽样检查和实验,对用于工程的半成品、混合料等,按质检站对承包单位所有实验进行旁站监理见证取样,对各种已竣工程督促承包单位按规定的抽样频率,取样方法及实验规程及时送检测中心实验;5)定期或不定期向总监理工程师报告工作。(5)、测量方
12、面:(1)在总监领导下,配合路桥监理工程师,按设计和规定的精度规定,检查施工单位的测量放样的内外业成果等构造物的几何尺寸、标高等。(2)负责复核桥梁座标,水准点的高程,监督施工人员做好各种测量标志点的保护工作。(3)不断检查施工单位的测量放样工作,随时抽查各项测量记录,要认真核对,及时签认。发现问题,应及时反映给总监。(4)协助监理人员做好计量工作。(5)准时填写监理日记。完毕总监交给的其它工作。 4、监理员的职责:监理员是在总监和监理工程师领导下,在施工现场直接从事工程质量检查、计量、检测、实验、跟踪旁站,以及各类报表、资料、文献收发管理的工作人员。 (1)熟悉协议条款、设计图纸和有关专业施
13、工技术规范和验收标准。(2)严格施工监理,经常巡视施工现场,检查每道工序的施工质量,看是否按操作规程施工,是否符合设计图纸和验收规范的规定,发现问题,立即进行解决或报告监理工程师解决,对某些工序(如:浇灌砼铺筑沥青砼路面等)和关键部位施工时应做好旁站工作,跟踪监理。(3)参与施工组织设计和施工方案的审查工作,并督促检查其执行。即检查施工单位人力、材料、设备、施工机械等投入和运营情况,发现问题,及时反映并做好记录。(4)各类文献、资料、报表的收发管理工作、编制成档。(5)及时真实地填写好监理日记。完毕总监交给的其它的工作。九、监理工作程序(质量、进度、投资控制的基本程序):A质量:其重要程序为:
14、1、审查开工申请单每一道工序或每一项工程开工之前,承包人必须一方面提交开工申请单,同时应附加说明:(1)施工组织设计、机械和技术工人数量;(2)施工工艺及质量控制;(3)材料到场情况;(4)各项材料的实验报告、监理工程师审批编号或复印件。驻地监理工程师对开工申请单所涉及的各项准备工作进行检查或审查,并将审批意见及时用书面形式告知承包人。承包人接到批准开工的书面告知后,方可施工。2、填写质量验收单当每道工序完毕后,承包人应先进行质量自检,合格后,填报质量验收告知单。监理工程师接到告知单后,立即对待验收部位进行检查、检查,并填写各专业部位的质量验收单作为监理工程师对该道工序的质量鉴定结论。如检查合
15、格,则允许承包人进行下一道工序。3、签认中间交工证书在一个分项工程竣工后,承包人根据技术规范规定进行自检,合格后填报中间交工证书。驻地监理工程师应协助总监及监理部做好检查,汇总该项工程各道工序的开工申请单、质量验收单并进行现场验收。由于监理工程师对工程质量的程序控制直接与规范规定的施工顺序有关,并和计量支付挂钩,因此,在执行中可以有效地控制承包人的施工行为和每道工序或分项工程的工作质量成品质量,对承包人加强内部管理,科学施工,合理调配资源都具有直接的指导作用。在实际工作中,我们要对重点项目、重点工序、重点环节更加严格规定,不留缺口,坚决做到“四不准”。即:(1)人力、材料、机器设备准备局限性,
16、不准开工;(2)未经检查认可的材料不准使用;(3)施工工艺未经批准,不准使用(4)前一道工序未经监理工程师验收,后一道工序不准进行。(5)监理工程师指令性文献监理工程师的各种指令都必须用书面文字确认,并且以文字为准。指令性文献涉及监理工程师对承包人的原材料、混合料配比、施工技术方案、施工机械配备等方面的批复文献;涉及监理工程师发现和确认发生了工程了质量事故时,向承包人发出的质量事故告知单;涉及设计变更指令、补充技术标准、规定以及一些告知、会议纪要、备忘录、情况通报等。监理工程师运用这些指令性文献给承包人指出施工中存在的问题或质量事故的苗头,提醒承包人加以注意或改善;提出对质量问题的解决意见或对
17、承包人提出意见的批复等。这些指令性文献都将作为重要的技术资料收入竣工文献的基础资料部分,永久存档。4、质量监理流程 (见本页) 监理工程师审批 监理旁站批准立模、绑扎钢筋或砼浇筑承包人自检、监理双方选点混凝土、钢筋混凝土渠开工申请单承包人 料石、水泥质量实验单 混凝土、钢筋混凝土配合比 模板钢筋规定 施工组织安排不批准现场检查,监理实验测试现场监理人员混凝土或钢筋混凝土质量验收告知单承包人监理工程师审批签证混凝土、钢筋混凝土渠交工证书监理工程师不合格合格返工6、施工过程质量监理控制要点序号工作内容质量控制要点控制手段1测量准备工作 临时水准点,导线点,桥桩中心桩位置测量复核引测保护2钻孔灌注桩
18、 桩位、孔深、沉淀厚度 垂直度、砼强度复核、测量、旁站监理、见证取样送检、动测3桥台基础及挡墙砌筑 基底高程,轴线偏差 基坑尺寸 厚材料进场,配合比测量复核原材料见证取样送检4桥台台后回填方涵墙背填土 回填密实度,分层夯实,封层解决压路机辗压89遍路迹为5mm5桥台、承台、台身、台帽梁 钢筋验收(型号、尺寸) 模板高程、尺寸 原材料复核测量原材料见证取样送检6桥面铺装层 原材料 铺摊方式 中线高程、厚度、宽度、平整度见证取样送检旁站监理测量灌砂法旁站见证B: 进度控制工作流程 (1)拟定总进度计划的合理性和可行性。(2)审核施工单位提交的分项或阶段施工进度计划,是否符合总进度计划的安排规定。(
19、3)审核材料、构配件及设备的采供计划,是否满足施工进度计划规定。 3、经审核的施工进度计划,由总监理工程师批准实行,并报送建设单位。 4、工程进度检查与监督:(1)在计划实行过程中,监理工程师对承包单位实际进度进行跟踪监督,对实行情况做出记录。(2)根据检查结果寻计划进度与实际进度差异每月进行评价与分析。(3)当施工进度计划在实行中发生较大偏差时,责令承包单位立即针对存在问题和因素采用措施,监理工程师进行跟踪监督。 5、发现工程进度严重偏离计划时,总监理工程师组织召开现场协调会,研究应采用的措施。6、业主与承包人订施工承包协议,承包人编制施工进度计划,上报监理工程师审查.内容应附有: 1重要劳
20、动力计划 2重要材料进场计划 3重要机械设备进退场计划 4施工准备工作计划 5临时设施,临时占地计划 6钞票流量计划批准、实行承包人编制具体工程项目和年度施工进度计划,并按月上报实际工程进展情况7.工程师审查进行计量和支付,用计算机计项目管理系统对计划进度与实际完毕值进行动态比较,两者对比,指定承包人修改施工进度计划,承包人修改施工进度计划报监理工程师批准,继续执行计划,直到工程竣工.C:投资控制计划:1(1)审核承包单位编制各阶段及年、季、月度资金使用计划,并控制其执行。 (2)根据施工图、招标文献及承包单位的投标书和施工协议,分析协议造价构成因素,找出工程费用最易突破的部分,明确投资控制的
21、要点。(3)预测工程风险及也许发生索赔的诱因,制定防范性对策。2工程付款流程 承包单位 提出付款申请;总监理工程师审查工程进度、报告、质量、签署付款凭证;建设单位进行财务;复核后付款十监理工作方法和措施1质量 (1):自监理协议签定后,既进入施工准备阶段监理。监理工程师应熟悉协议文献;复核图纸和放样定线数据;督促承包人提交施工组织设计;准备第一次工地会议;准备发布开工告知等。(一)、发布开工令监理工程师应根据施工协议具体规定的日期,准时向承包人发出开工令并报业主备案。如无特殊因素,开工令发出的日期不应提前或推后。(二)出席第一次工地会议第一次工地会议应由业主主持,监理、承包人的授权代表必须出席
22、会议,各方将要在工程项目中担任重要职务的部门(项目)负责人及指定分包人也应参与会议。会议的内容:介绍人员及组织机构、介绍施工进度计划、承包人陈述施工准备、业主说明开工条件、明确施工监理例行程序。(三)、审批承包人的工程进度计划(含施工组织设计)监理工程师应组织有关人员对承包人提交的各项进度计划进行审查,并在协议或满足施工需要的协议时间内审查完毕。在执行过程中应经常检查计划的执行情况。(四)、审批承包人的质量保证体系监理工程师应按协议规定承包人建立一个完整的以自检为主的质量保证体系。各级自检人员应由富有施工经验、具有专业技术职称、熟悉规范和图纸,并且工作作风优良的技术人员担任。(五)、检查承包人
23、的进场材料在材料或商品构件订货之前,应规定承包人提生产厂家的产品合格证书及实验报告。必要时监理人员还应对生产厂家生产设备、工艺及产品的合格率进行现场调查了解,或由承包人提供样品进行实验,以决定批准采购与否。材料或商品构件运入现场后,应按规定的批量和频率进行抽样实验,不合格的材料或商品构件不准用于工程,并由承包人运出场外。(六)、审批承包人的标准实验标准实验是对各项工程的内在品质进行施工前的数据采集,它是控制和指导施工的科学依据,涉及各种标准击实实验、采集的级配实验、混合料的配合比实验、结构的强度实验等(七)、查承包人的施工机械设备监理工程师应按批准的承包人工程进度计划分期审查承包人在实行工程时
24、所使用的施工机械设备,并应按以下规定进行系统的检查和记录;1、进场机械设备(涉及计划进场的机械设备)的数量、型号、规格、生产能力、完好率与投标书附表所填列的是否符合。2、各种施工机械设备的配套与满足施工技术的适应性。3、各种施工机械设备的进场及周转计划与工程进度计划(特别是网络计划中的关键线路)的适应性。4、数量局限性或不配套的施工机械设备,应限期规定承包人补足进场;审查不合格的施工机械设备,应限期承包人撤离工地;承包人规定替代或更换的施工机械设备,应事先得到监理工程师的批准。5、已运入现场并经监理工程师审查的施工机械设备,未征得批准不得运出工地。(八)、验收承包人的施工定线监理工程师应在协议
25、规定的时间内或在承包人的施工定线进行之前的合理时间内,向承包人书面提供原始基准点、基准线、基准高程的方位和数据,并对承包人的施工定线进行检查验收。1、监理工程师应对业主提供的或图纸上的原始定线资料进行复核,对无力消除的差错应通过业主予以纠正。2、若原始基准点或基准高程发生损坏或丢失,当失控点连续在两个以上时,应通过业主予以补充;一个点失控时,可直接由承包人予以补定,监理工程师复核认定。3、监理工程师应对承包人为加密控制、定线和施工放样为目的的测量工作进行现场监督、检查并复核认定。4、监理工程师应指示并检查承包人对所有测量控制点进行有效的保护,直到工程竣工验收结束。(九)、验收承包人测定的地面线
26、监理工程师应规定承包人对所有工程或开工段落的原始地面线进行实际测定,并对测定工作进行检查验收。1、承包人的测定应在原始地面线未被施工扰动以前进行;测定所使用的仪器精度及操作方法符合勘察设计规定与规定。2、监理工程师的检查与复核测量应随着承包人的测量同步或平行进行。复测频率应能鉴定承包人测定结果是否真实可靠。3、监理工程师应对承包人旨在影响土石方工程数量的任何纵向加桩及横向测点的不合理性加以纠正,使纵向的加桩连线和横向的测点连线与实际地面线相符合。(十)、监理其他与保证按期开工有关的施工准备工作对上述各项内容,假如没有达成有关规定的规定,则告知承包人进行补充和修正,直到符合协议规定或使得监理工程
27、师满意为止。否则不允许进入施工阶段。(2) 施工阶段监理内容施工阶段是工程的主体开始实行的阶段。承包人按规范规定的施工方法和监理工程师批准的施工方案及进度计划实行工程,以达成设计文献的规定。一、施工阶段的质量监理1、加快施工进度,以使实际施工进度符合施工协议的规定。2、对每道工序竣工后进行严格的质量验收,合格后才干允许承包人进行下一道施工工序。3、对施工中发生的工程和工艺缺陷或质量事故进行调查、解决。当缺陷或事故经解决达成设计和技术规范和规定后,批准承包人继续施工。4、按施工协议规定,现场计量核算已完毕的合格的协议量清单所规定的任何工程的数量和价值,并签认付款证书。5、以公正、合理、科学、求实
28、的态度行使对施工阶段承包人提出的工程延期、费用索赔和变更设计申请的处审权,提出合理的建议供总监审批。二、施工阶段监理的方法和手段:(一)检查(旁站)检查是工程质量监理的一种重要方法。就是在施工过程中监理人员所有或部分时间“盯”在施工现场。如对施工质量、工艺和有关技术问题随时进行检查;检查承包人的施工方法是否符合技术规范的规定,所用的原材料或混合料配合比是否合格;及时发现事故苗头或技术缺陷,以免发生重大质量问题。检查也涉及监理工程师对施工现场的工程质量或施工方法进行的巡视、抽查、专项检查和定期现场检查,采用全过程旁站、部分时间旁站和一般性检查三中方式的现场检查。1、全过程旁站重要用在比较复杂、情
29、况变化大、工程质量保证因素不稳定、随时都也许出现异常情况的施工工序和随时也许覆盖的重要隐蔽工程中。例如预应力张拉过程;混凝土结构现浇和预制件的混凝土浇筑工序;路面各层结构的现场摊铺、碾压到成型的整个过程等。2、部分时间旁站重要用于关键、重要但又相对稳定的工序。例如路堤填筑和路基成型;各种路面结构混合料的拌和现场;构造物的回填;管涵的安装以及其他的施工过程等。3、一般性检查常用于重要、关键工序以外的不需要长时间“盯”在现场的工序,一般用少量时间对施工方法和工艺进行检查,并对工程质量或原材料进行随机抽查。例如清理场地、清除表土;路基挖方;借土区挖方(需抽查和记录地下水位标高);混凝土工程的钢筋绑扎
30、和支搭模板的检查、验收;对现场各种材料进行抽验等。上述三种方法在实际工程中应根据现场情况的变化灵活掌握采用。为了有计划地安排检查工作,除了规定承包人呈报施工计划、月或周开工项目计划外,一般还应规定承包人天天提交次日的工作计划,做到“全过程”、“全方位”、“全天候”的三全旁站监理。通过检查和旁站,消除质量隐患,也帮助承包人发现并解决施工中存在的技术和管理问题。(二)熟悉协议文献,做好施工记录、工地日记,妥善保管好各类技术资料,建立健全监理档案。(三)监理工程师的独立检测和共同检测1、独立检查(1)监理工程师对下列重要项目实行独立检查或抽查:a.协议工程的基准点、基准线、基准高程的测量;分项工程轴
31、线桩标、高程桩标的测量。b. 协议工程、分项工程的标准实验或预先实验。c.重要指定项目的检查如:桩基沉淀层厚度测定、无破损检查(动测)和取芯实验等。d.监理工程师认为需要进行的其他项目。(2)独立检查的取样(涉及实样和虚样)和实验由监理人员完毕,承包人以一切手段予以协助。(3)独立检查在承包人自检的基础上完毕,独立检查是对承包人自检结果的认可或否认。2、共同检查(1)独立检查以外的项目实行与承包人共同检查的制度。共同检查项目中,承包人监督人员负重要直接责任,监理人员有旁站核审认可责任。(2)承包人一切现场实验和检查的进行必须有监理人员在场。承包人现场外委实验项目须经实验监理工程师核审,报监理组
32、批准。外委实验或检查单位资质须符合规定,进行实验时原则上也须有监理人员在场。(2)进度监理要点21 审批工作程序(1)阅读进度计划,列出问题,进行调查分析。(2)提出问题与承包人讲座或澄清。(3)对有问题部分进行分析。(4)批准承包人的工程进度计划,或提出修改补充意见,规定承包人补报。 22 审查内容(1)施工总工期的安排应符合协议工期。(2)各施工阶段或单位工程的施工顺序和时间安排与承包人工、料、机的进场计划是否满足进度规定,审查是否有能力完毕计划目的。(3)对低温、炎热、雨季等影响是否作了安排及采用了保护措施。(4)对动员、清场、假日及天气影响的时间是否适当扣除并留有足够的时间、空间。(5
33、)动员准备阶段的可靠性和积极性。(6)关键路线施工计划和施工力量的安排。 23 进度计划的检查和调整对进度计划应规定承包人在监理工程师批准的总计划指导下编制分年分月(季)计划;在每月底做出次月的分周计划调整。在每月开始的五天前承包人申报。24 周进度计划量项目工程师应记录每日进度检查的重要事项,分析完毕与未完毕因素。(1)当周实际及本月累计完毕的工作量与计划数相对照。(2)当周实际参与施工的人力、机械数量及生产效率。(3)当周施工停滞的人力、机械数量及其因素。(4)当周承包人的主管及技术人员到达现场的情况。(5)当周发生的影响工程进度的特殊事件或因素。(6)当周的天气情况及对工程的影响。(7)
34、月终提出本月完毕或未完毕计划的因素分析及此后应采用的措施报告专业工程师。 25 月工程进度报告专业工程师每月末应总结各项目工程师报告,通过度析和整理提出协议段计划完毕与未完毕的重要因素和此后措施,按月写出报告,其重要内容有:(1)工程概况、工程形象进度的说明,工程进度累计曲线和完毕投资额的累计曲线。(2)对工程计划完毕与未完毕的重要因素分析(涉及其它特殊影响)及此后采用的措施。(3)工程图片、支付状况及其他工程计划图表。 26 进度计划调整当实际工程进度与计划工程进度基本相符时,监理工程师不应干预承包人对施工进度计划的实行,当监理工程师认为实际工程进度过慢,将不能按照进计划实行,监理工程师指令
35、承包人加快工程进度。若承包人拒绝接受监理工程师加快工程进度的指令,或虽采用加快工程进度的措施,但仍然不能赶上预期的工程进度并将使工作在协议期内难以完毕时,监理工程师应对承包人的施工能力重新进行审查和评价,必要时应向业主提出书面报告,建议对工程的一部分实行指定分包或考虑更换承包人。 27 进度计划的延期由于业主因素,或承包人在实行过程中碰到不可预见或不可抗拒的因素,使工程进度延误并获批准延期后,监理工程师应规定承包人对本来的计划及钞票流动计划予以调整,并按调整后的进度计划实行工作。 (3 )投资监理要点 31 工程量清单的管理 32 工程量清单的变动 33 计量原则 34 工程计量的方法 35
36、工程计量程序 31 工程量清单的管理(1)监理工程师应熟悉工程量清单及其编制说明,掌握工程具体项目的工作范围和内容及讲师方式和方法。(2)除非监理工程师另有准许,一切计量工作都应在监理工程师在场的情况下由承包人测量完毕。凡超过图纸所示或监理工程师指示的任,不予计量。32 工程量清单的变动按协议规定业主批准需工程变更时,监理工程师对工程量清单应进行数量或单价上的变动、调增或调减。 33 计量原则(1)凡工程质量不合格者,严禁计量。(2)按协议文献规定的方法计量。(3)设计图纸或工程量清单以外的项目,未经业主认可,不予计量。(4)按协议文献及施工图纸的规定,测算出每一个支付项目的总额,作为控制计算
37、的红线,设计变更一经批准,应随时修改计量红线,各计量累计额不得超过计量控制红线规定额。 34 工程计量的方法(1)工程达成规定计量单位或时间时,承包人提出计量申请资料,监理工程师予以审查,符合规定期给予计量。(2)工程计量必须具有检测、计算资料、工程检查申请单、工程质量检查表及有关质量评估意见。 35 工程计量程序承包人填报工程计量申请单一监理工程师检查承包人为计量而准备的有关资料(发现问题或资料不全,应退回承包人,暂不计量)一审查是否超过计量红线一填写计量单或对接近计量红线的项目停止计量,待竣工核定工程量时,一并解决。 十一 、监理工作制度 1、设计文献、图纸审查制度 监理工程师在收到施工设
38、计文献、图纸,在工程开工前,会同施工及设计单位复查设计图纸,广泛听取意见,避免图纸中的差错、漏掉。 2、技术交底制度 监理工程师要督促、协助组织设计单位向施工单位进行施工设计图纸的全面技术交底(设计意图、施工规定、质量标准、技术措施),并根据讨论决定的事项做出书面纪要交设计、施工单位执行。 3、开工报告审批制度 当单位工程的重要施工准备工作已完毕时,施工单位可提出单位工程开工申请报告,经监理工程师现场贯彻后,报监理组审批。 4、材料、构件检查及复验制度 分部工程施工前,监理人员应审阅进场材料和构件的出厂证明、材质证明、实验报告,验收合格后方可用于本工程。对重要材料进行抽样,在监理工程师的监督下
39、,送市建设工程质量检测中心复试,不准使用不合格材料;按规定送有相应资质的实验单位进行砼配合比实验。 5、测量复核制度根据工程特点,各道工序施工前由施工单位组织相关桩位的实地放样复核,拟定后报监理工程师会同甲方核定后方可进行施工。 6、隐蔽工程检查制度 隐蔽以前,施工单位应根据相关标准、规范规定进行自检,并将评估资料报监理工程师。监理工程师应视情况会同施工、设计等单位进行检查签证。 7、工程质量监理制度 监理工程师对施工单位的施工质量有监督管理责任。监理工程师在检查工作中发现的工程质量缺陷,应及时记入监理日记簿,指明质量部位、问题及整改意见,限期纠正复验。对较严重的质量问题或已形成隐患的问题,应
40、由监理工程师正式填写“不合格工程项目告知”,告知施工单位,施工单位应按规定及时做出整改,克服缺陷后告知监理工程师复验签认。如所发现工程质量问题已构成工程事故时,应按规定程序办理。 如检查结果不合格,或检查单所填内容与实际不符,监理工程师有权不予签证,并将意见记入监理日记簿内,待改正并重验合格后才干签证,方可继续下道工序施工。 隐蔽工程检查合格后,经长期停工,在复工前应重新组织检查签证,以防意外。 8、施工进度监督及报告制度 监督施工单位严格按照协议规定的计划进度组织实行,监理组每月以月报形式向建设单位报告各项工程实际进度及计划的对比和形象进度情况。 审查施工单位编制的实行性施工组织设计,要突出
41、重点,并使各单位、各工序进度密切衔接。 9、投资监督制度 涉及施工方案、工程量需经监理审批签证后方可作为结算依据;涉及协议外工程量需经甲方、监理共同签证后方可作为结算依据。 10、监理报告制度 监理组逐月编写监理月报报业主及监理所。监理月报内容应以具体数字说明施工进度、施工质量、资金使用以及重大安全、质量事故、有价值的经验等。 11、工程竣工验收制度 竣工验收的依据是批准的设计文献(涉及变更设计),设计、施工有关规范,工程质量验收标准以及协议及协议文献等。 施工单位按规定编写和提出验收交接文献是申请竣工验收的必要条件,竣工文献不齐全、不对的清楚,不能验收交接。 施工单位应在验收前按照有关规定将
42、编好的所有竣工文献及绘制的竣工图,提供监理组一份,审查确认完整并进行预验收,提出预验收报告后,提交有关方面共同进行验收。 12、监理日记和会议制度 监理工程师应逐日将所从事的监理工作写入监理日记,特别是涉及设计、施工单位和需要返工、改正的事项,应具体作出记录。 监理组每月召开监理例会,检查本月监理工作,沟通情况,商讨难点问题,布置下月监理工作计划,总结经验,不断提高监理业务水平。监理例会上施工单位应提交工程月报。 根据工程进展情况,还将不定期召开工程专题协调会,出具会议纪要。十二、监理设施 按委托监理协议的约定,配备满足监理工作需要的常规检测设备和工具。*市建设监理中心有限公司2023、4、1
