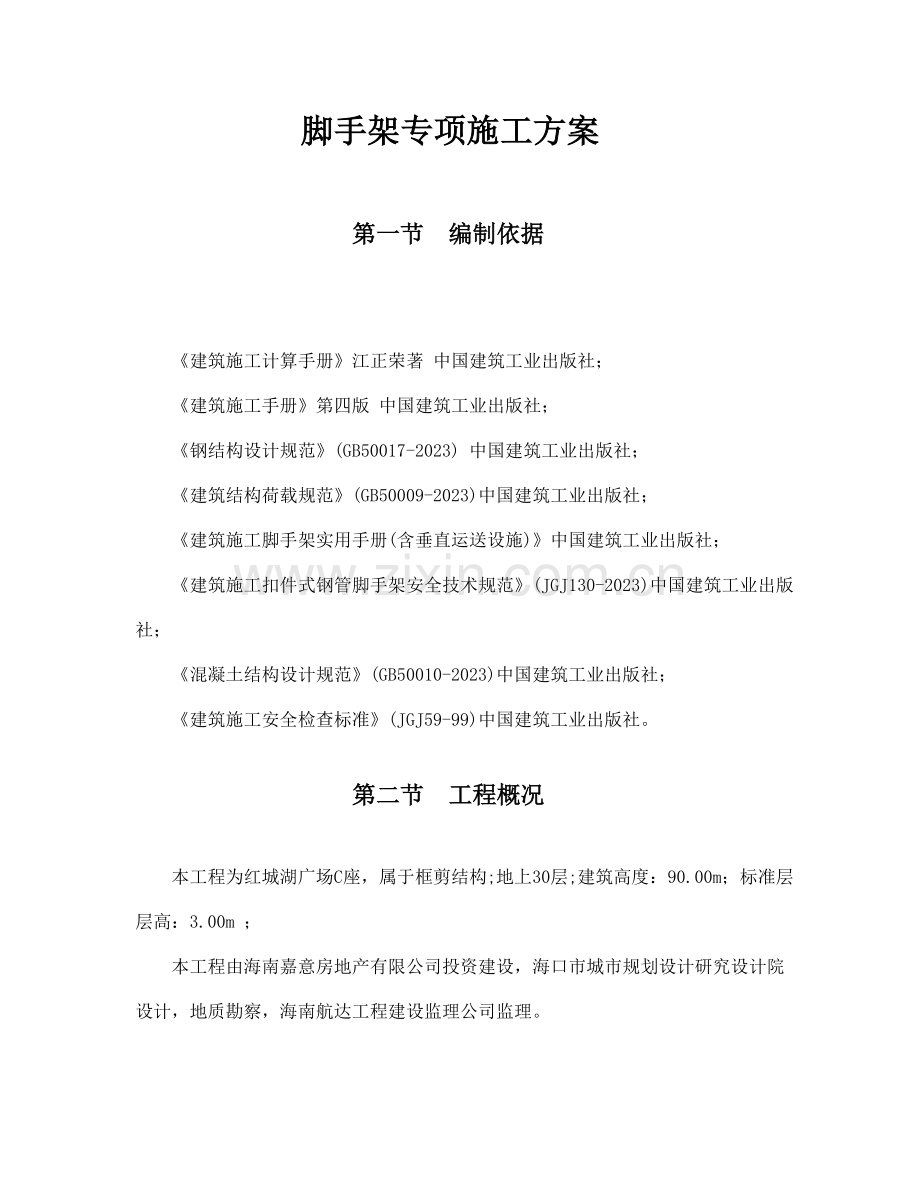

1、 脚手架专项施工方案 第一节 编制依据 建筑施工计算手册江正荣著 中国建筑工业出版社; 建筑施工手册第四版 中国建筑工业出版社; 钢结构设计规范(GB50017-2023) 中国建筑工业出版社; 建筑结构荷载规范(GB50009-2023)中国建筑工业出版社; 建筑施工脚手架实用手册(含垂直运送设施)中国建筑工业出版社; 建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2023)中国建筑工业出版社; 混凝土结构设计规范(GB50010-2023)中国建筑工业出版社; 建筑施工安全检查标准(JGJ59-99)中国建筑工业出版社。 第二节 工程概况 本工程为红城湖广场C座,属于框剪结构;地上3

2、0层;建筑高度:90.00m;标准层层高:3.00m ; 本工程由海南嘉意房地产有限公司投资建设,海口市城市规划设计研究设计院设计,地质勘察,海南航达工程建设监理公司监理。 第三节 脚手架方案选择 本工程考虑到施工工期、质量和安全规定,故在选择方案时,应充足考虑以下几点: 1、架体的结构设计,力求做到结构要安全可靠,造价经济合理。 2、在规定的条件下和规定的使用期限内,可以充足满足预期的安全性和耐久性。 3、选用材料时,力求做到常见通用、可周转运用,便于保养维修。 4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收; 5、综合以上几点,脚手架的搭设,还必须符合建筑施工安

3、全检查标准规定,要符合省文明标化工地的有关标准。 6、结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下1种脚手架方案: 根据现场规定,因在建筑周边设有小市政和111层为已建部分(1230层为本工程的再建部分),从经济费上考虑现工程再建部分,脚手架要从12层楼处做悬挑往上搭设。因此我方设想方案如下:本工程脚手架普通钢管悬挑脚手架。钢管类型为483.5,但本工程483.5钢管略为局限性,同时为节约造价,所以搭设高度为6层,每隔6层搭一悬挑脚手架。即1217层,1823层,2430层再次搭设。水平支撑悬挑采用483.5钢管,建筑物内锚固:在靠脚手架边的梁和板上

4、预埋200mm的48钢管,锚固长度为0.8m,建筑物外悬挑长度为1.5m;板内的钢管在板底用双扣件和48钢管固定卡住(详见图3-1)。水平支撑悬挑间距为1.5m。同时悬挑的钢管下部采用钢管斜撑布置,间距为1.5m (详见图3-2)。每隔3层再次采用上述的水平悬挑和下部钢管斜撑,间距变为3.0m 。图3-1(剖面图) 图3-2第四节 脚手架材料选择 普通悬挑脚手架 l、普通型钢悬挑脚手架,选用架设钢管外径48mm,壁厚3.50mm,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。脚手架施工前必须将入场钢管取样,送有相关国家资质的实验单位

5、,进行钢管抗弯、抗拉等力学实验,实验结果满足设计规定后,方可在施工中使用。 2、本工程钢管脚手架的搭设使用可锻铸造扣件,应符合建设部钢管脚手扣件标准JGJ22-85的规定,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应干整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。钢管螺栓拧紧力矩达70N.m时不得破坏。如使用旧扣件时,扣件必须取样送有相关国家资质的实验单位,进行扣件抗滑力等实验,实验结果满足设计规定后方可在施工中使用。 3、搭设架子前应进行保养,除锈并统一涂色,颜色力求环境美观。脚手架立杆、防护栏杆、踢脚杆统一漆黄色,剪

6、力撑统一漆桔红色。底排立杆、扫地杆均漆红白相间 色。 4、脚手板、脚手片采用符合有关规定。 5、安全网采用密目式安全网,网目应满足2023目100cm2,做耐贯穿实验不穿透,1.61.8m的单张网重量在3kg以上,颜色应满足环境效果规定,选用绿色。规定阻燃,使用的安全网必须有产品生产许可证和质量合格证,以及由海口市建筑安全监督管理部门发放的准用证。 6、连墙件采用钢管,其材质应符合现行国家标准碳素钢结构(GB/T 700)中Q235A钢的规定。 7、水平悬挑杆采用483.5钢管,斜杆采用支杆采用483.5钢管。 8、预埋螺栓的直径为20.0 mm。 第五节 脚手架搭设流程及规定 悬挑脚手架搭设

7、的工艺流程为:水平悬挑纵向扫地杆立杆 横向扫地杆小横杆大横杆(搁栅)剪刀撑连墙件铺脚手板扎防护栏杆扎安全网。 定距定位。根据构造规定在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。 在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角除双向增设,待该部位脚手架与主体结构的连墙件可靠拉接后方可拆除。当脚手架操作层高出连墙件两步时,宜先立外排,后立内排。其余按一下构造规定搭设。 1、立杆间距 (1)脚手架立杆纵距1.800m,横距0.800m,步距1.800m;连墙杆间距竖直3

8、.600m,水平3.600m(即两步两跨):里立杆距建筑物0.300m。 (2)脚手架的底部立杆采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向互相错开500mm以上,且规定相邻接头不应在同步同跨内,以保证脚手架的整体性。 (3)立杆应设立垫木,并设立纵横方向扫地杆,连接于立脚点杆上,离底座20cm左右。 (4)立杆的垂直偏差应控制在不大于架高的1400。 2、大横杆、小横杆设立 (1)大横杆在脚手架高度方向的间距1.800m,以便立网挂设,大横杆置于立杆里面,每侧外伸长度为150mm。 (2)外架子按立杆与大横杆交点处设立小横杆,两端固定在立杆,以形成空间结构整体受力。 3

9、、剪刀撑 脚手架外测立面的两端各设立一道剪刀撑,并应由底至顶连续设立;中间各道剪刀撑之间的净距离不应大于15m。剪刀撑斜杆的接长宜采用搭接,搭接长度不小于1m,应采用不少于2个旋转扣件固定。剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。 4、脚手板、脚手片的铺设规定 (1)脚手架里排立杆与结构层之间均应铺设木板:板宽为200mm,里外立杆应满铺脚手板,无探头板。 (2)满铺层脚手片必须垂直墙面横向铺设,满铺到位,不留空位,不能满铺处必须采用有效的防护措施。 (3)脚手片须用18铅丝双股并联绑扎,不少于4点,规定绑扎牢固,交接处

10、平整,铺设时要选用完好无损的脚手片,发现有破损的要及时更换。 5、防护栏杆 (1)脚手架外侧使用建设主管部门认证的合格绿色密目式安全网封闭,且将安全网固定在脚手架外立杆里侧。 (2)选用18铅丝张挂安全网,规定严密、平整。 (3)脚手架外侧必须设1.2m高的防护栏杆和30cm高踢脚杆,顶排防护栏杆不少于2道,高度分别为0.9m和1.3m。 (4)脚手架内侧形成临边的(如遇大开间门窗洞等),在脚手架内侧设1.2m的防护栏杆和30cm高踢脚杆。 6、连墙件 (1)脚手架与建筑物按水平方向4.5m,垂直方向3.6m,设一拉结点。楼层高度超过4m,则在水平方向加密,如楼层高度超过6m时,则按水平方向每

11、6m设立一道斜拉钢丝绳。 (2)拉结点在转角范围内和顶部处加密,即在转角l米以内范围按垂直方向每3.6米设一拉结点。 (3)拉结点应保证牢固,防止其移动变形,且尽量设立在外架大小横杆接点处。 (4)外墙装饰阶段拉结点,也须满足上述规定,确因施工需要除去原拉结点时,必须重新补设可靠,有效的临时拉结,以保证外架安全可靠。 7、架体内封闭 (1)脚手架的架体里立杆距墙体净距为200mm,如因结构设计的限制大于200mm的必须铺设站人片,站人片设立平整牢固。 (2)脚手架施工层里立杆与建筑物之间应采用脚手片或木板进行封闭。 (3)施工层以下外架每隔3步以及底部用密目网或其他措施进行封闭。 支承结构型钢

12、的纵向间距与上部脚手架立杆的纵向间距相同,立杆直接支承在悬挑的支承结构上。上部脚手架立杆与支承结构应有可靠的定位连接措施,以保证上部架体的稳定。通常采用在挑梁或纵向钢粱上焊接150-200mm、外径40mm的钢管,立杆套座其外,并同时在立杆下部设立扫地杆。 第六节 脚手架的劳动力安排 1、为保证工程进度的需要,同时根据本工程的结构特性和外脚手架的工程量,拟定本工程外脚手架搭设人员需要1520人,均有上岗作业证书。 2、建立由项目经理、施工员、安全员、搭设技术员组成的管理机构,搭设负责人负有指挥、调配、检查的直接责任。 3、外脚手架的搭设和拆除,均应有项目技术负责人的认可,方可进行施工作业,并必

13、须配备有足够的辅助人员和必要的工具。 第七节 脚手架的检查与验收 普通型钢悬挑脚手架 1、脚手架必须由持有效上岗证的专业技术人员搭设; 2、进行分段验收和检查,发现有不符合规定的应迅速整改,并追究责任; 3、外脚手架分段验收严格按建筑施工扣件式钢管脚手架安全技术规范JGJ130-2023第八节及JGJ59-99中外脚手架检查评分表,所列项目和施工方案规定的内容进行检查。填写验收记录单,并由搭设人员、安全员、施工员、项目经理签证,方能交付使用。 4、架体内必须做到每层封闭(即进行隔离),且不能大于4步。 第八节 脚手架搭设安全技术措施1、技术保障措施 (1)架子搭设完毕,用合格密目安全网铺于架子

14、的外围及底部。 (2)钢管与扣件进场前应通过检查挑选(选择标准见本设计表3),所用扣件在使用前应清理加油一次,扣件一定要上紧,不得松动。每个螺栓的预紧力在40Nm65 Nm之间。 (3)架子搭设到10m高度时由架子搭设单位进行自检;架子搭设完毕后由搭设会同使用单位对整个脚手架进行验收检查,验收合格后方可投入使用。 (4)该脚手架作为建筑物装饰作业时安全防护屏障及装修时作业平台,严禁将模板支架、揽风绳、泵送混凝土和砂浆的输送管道等固定在脚手架上;脚手架严禁悬挂起重设备。 (5)脚手架的安全性是由架子的整体性和架子结构完整性来保证的,未经允许严禁别人破坏架子结构或在架子上擅自拆除与搭设脚手架各构件

15、。其中在脚手架使用期间,下列杆件严禁拆除:主节点处横、纵向水平杆,连墙件。 2、质量保障措施 (1)操作人员作业前必须进行岗位技术培训与安全教育。 (2)技术人员在脚手架搭设、拆除前必须给作业人员下达安全技术交底,并传达至所有操作人员。(3)脚手架必须严格依据本施工组织设计进行搭设,搭设时,技术人员必须在现场监督搭设情况,保证搭设质量达成设计规定。 (4)脚手架搭设完备,依据施工组织设计与单项作业验收表对脚手架进行验收,发现不符合规定处,必须限时或立即整改。 3、安全保障措施 (1)操作人员必须持有登高作业操作证方可上岗。 (2)架子在搭设(拆卸)过程要做到文明作业,不得从架子上掉落工具、物品

16、;同时必须保证自身安全,高空作业需穿防滑鞋,佩戴安全帽、安全带,未佩戴安全防护用品不得上架子。 (3)在架子上施工的各工种作业人中应注意自身安全(特别是在卸料平台上的工作人员),不得随意向下、向外抛、掉物品,不得随意拆除安全防护装置。 (4)雨、雪及六级以上大风等天气严禁进行脚手架搭设、拆除工作。 (5)应设专人负责对脚手架进行经常检查和保修。 A 在下列情况下,必须对脚手架进行检查| a 在六级大风和大雨后 b 停用超过二个月,复工前。 B 检查保修项目 a 各主节点处各杆件的安装、连墙件等构造是否符合施工组织设计的 规定; b 扣件螺丝是否松动; c 安全防护措施是否符合规定。 (6)在脚

17、手架上进行电、气焊作业时,必须有防火措施和专人看护。 (7)脚手架临街面必须有防止坠物伤人的防护措施。 (8)搭拆脚手架期间,地面应设立围栏和警戒标志,严禁非操作人员入内。 普通型钢悬挑脚手架 1、钢管架应设立避雷针,分置于主楼外架四角立杆之上,并联通大横杆,形成避雷网络,并检测接地电阻不大于30。 2、外脚手架不得搭设在距离外电架空线路的安全距离内,并做好可靠的安全接地解决。 3、定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达成坚固稳定,保证施工安全。 4、外脚手架严禁钢竹、钢木混搭,严禁扣件、绳索、铁丝、竹篾、塑料篾混用。 5、外脚手架搭设人员必须持证上岗,并对的使用安全帽

18、、安全带、穿防滑鞋。 6、严禁脚手板存在探头板,铺设脚手板以及多层作业时,应尽量使施工荷载内、外传递平衡。 7、保证脚手架体的整体性,不得与井架、升降机一并拉结,不得截断架体。 8、结构外脚手架每支搭一层,支搭完毕后,经项目部安全员验收合格后方可使用。任何班组长和个人,未经批准不得任意拆除脚手架部件。 9、严格控制施工荷载,脚手板不得集中堆料施荷,施工荷载不得大于3kN/m2,保证较大安全储备。 10、结构施工时不允许多层同时作业,装修施工时同时作业层数不超过两层,临时性用的悬挑架的同时作业层数不超过重层。 11、当作业层高出其下连墙件3.6m以上、且其上尚无连墙件时,应采用适当的临时撑拉措施

19、。 12、各作业层之间设立可靠的防护栅栏,防止坠落物体伤人。 13、脚手架立杆基础外侧应挖排水沟,以防雨水浸泡地基。 第九节 脚手架拆除安全技术措施 普通型钢悬挑脚手架 1、拆架前,全面检查拟拆脚手架,根据检查结果,拟订出作业计划,报请批准,进行技术交底后才准工作。作业计划一般涉及:拆架的环节和方法、安全措施、材料堆放地点、劳动组织安排等。 2、拆架时应划分作业区,周边设绳绑围栏或竖立警戒标志,地面应设专人指挥,严禁非作业人员进入。 3、拆架的高处作业人员应戴安全帽、系安全带、扎裹腿、穿软底防滑鞋。 4、拆架程序应遵守由上而下,先搭后拆的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大

20、横杆、立杆等,并按一步一清原则依次进行。严禁上下同时进行拆架作业。 5、拆立杆时,要先抱住立杆再拆开最后两个扣,拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。 6、连墙杆(拉结点)应随拆除进度逐层拆除,拆抛撑时,应用临时撑支住,然后才干拆除。 7、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先告知对方,以防坠落。 8、拆架时严禁碰撞脚手架附近电源线,以防触电事故。 9、在拆架时,不得半途换人,如必须换人时,应将拆除情况交代清楚后方可离开。 10、拆下的材料要渐渐下运,严禁抛掷。运至地面的材料应按指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件

21、和铁丝要集中回收解决。 11、高层建筑脚手架拆除,应配备各良好的通讯装置。 12、输送至地面的杆件,应及时按类堆放,整理保养。 13、当天离岗时,应及时加固尚未拆除部分,防止存留隐患导致复岗后的人为事故。 14、如遇强风、雨、雪等特殊气候,不应进行脚手架的拆除,严禁夜间拆除。 15、翻掀垫铺竹笆应注意站立位置,并应自外向里翻起竖立,防止外翻将竹笆内未清除的残留物从高处坠落伤人。 第十节 脚手架计算书 普通型钢悬挑脚手架 一、参数信息:1.脚手架参数双排脚手架搭设高度为 18 米,立杆采用单立杆;搭设尺寸为:立杆的纵距为 1.8米,立杆的横距为0.8米,立杆的步距为1.8 米;内排架距离墙长度为

22、0.30米;采用的钢管类型为 483.5; 横杆与立杆连接方式为双扣件;取扣件抗滑承载力系数 0.80;连墙件布置取两步两跨,竖向间距 3.6 米,水平间距3.6 米,采用扣件连接;连墙件连接方式为双扣件连接;2.活荷载参数施工均布荷载(kN/m2):3.000;脚手架用途:结构脚手架;同时施工层数:2 层;3.风荷载参数本工程地处海南省海口市,查荷载规范基本风压为0.750,风荷载高度变化系数z为0.740,风荷载体型系数s为0.645;计算中考虑风荷载作用;4.静荷载参数每米立杆承受的结构自重荷载标准值(kN/m2):0.1337;脚手板自重标准值(kN/m2):0.300;栏杆挡脚板自重

23、标准值(kN/m):0.150;安全设施与安全网自重标准值(kN/m2):0.005;脚手板铺设层数:6 层;脚手板类别:竹笆片脚手板;栏杆挡板类别:栏杆、竹笆片脚手板挡板;5.水平悬挑支撑梁悬挑水平钢梁采用483.5钢管,其中建筑物外悬挑段长度1.5米,建筑物内锚固段长度 0.8 米。与楼板连接的螺栓直径(mm):20.00;楼板混凝土标号:C25;6.支杆参数支撑每隔1.5米设立一个斜撑。 支杆与与梁夹角为(度):60;最里面支点距离建筑物 1.2 m,支杆采用483.5钢管。 二、小横杆的计算:小横杆按照简支梁进行强度和挠度计算,小横杆在大横杆的上面。按照小横杆上面的脚手板和活荷载作为均

24、布荷载计算小横杆的最大弯矩和变形。1.均布荷载值计算小横杆的自重标准值: P1= 0.038 kN/m ;脚手板的荷载标准值: P2= 0.31.8/3=0.18 kN/m ;活荷载标准值: Q=31.8/3=1.8 kN/m;荷载的计算值: q=1.20.038+1.20.18+1.41.8 = 2.782 kN/m; 小横杆计算简图2.强度计算最大弯矩考虑为简支梁均布荷载作用下的弯矩,计算公式如下: 最大弯矩 Mqmax =2.7820.82/8 = 0.223 kN.m;最大应力计算值 = Mqmax/W =43.812 N/mm2;小横杆的最大弯曲应力 =43.812 N/mm2 小于

25、 小横杆的抗压强度设计值 f=205 N/mm2,满足规定!3.挠度计算:最大挠度考虑为简支梁均布荷载作用下的挠度荷载标准值q=0.038+0.18+1.8 = 2.018 kN/m ; 最大挠度 V = 5.02.0188004/(3842.06105121900)=0.429 mm;小横杆的最大挠度 0.429 mm 小于 小横杆的最大允许挠度 800 / 150=5.333 与10 mm,满足规定! 三、大横杆的计算:大横杆按照三跨连续梁进行强度和挠度计算,小横杆在大横杆的上面。1.荷载值计算小横杆的自重标准值: P1= 0.0380.8=0.031 kN;脚手板的荷载标准值: P2=

26、0.30.81.8/3=0.144 kN;活荷载标准值: Q= 30.81.8/3=1.44 kN;荷载的设计值: P=(1.20.031+1.20.144+1.41.44)/2=1.113 kN; 大横杆计算简图2.强度验算最大弯矩考虑为大横杆自重均布荷载与小横杆传递荷载的设计值最不利分派的弯矩和。 均布荷载最大弯矩计算:M1max=0.080.0381.81.8=0.01 kN.m; 集中荷载最大弯矩计算公式如下: 集中荷载最大弯矩计算:M2max=0.2671.1131.8= 0.535 kN.m;M = M1max + M2max = 0.01+0.535=0.545 kN.m最大应力

27、计算值 = 0.545106/5080=107.24 N/mm2;大横杆的最大应力计算值 = 107.24 N/mm2 小于 大横杆的抗压强度设计值 f=205 N/mm2,满足规定!3.挠度验算最大挠度考虑为大横杆自重均布荷载与小横杆传递荷载的设计值最不利分派的挠度和,单位:mm均布荷载最大挠度计算公式如下: 大横杆自重均布荷载引起的最大挠度: Vmax= 0.6770.03818004 /(1002.06105121900) = 0.109 mm;集中荷载最大挠度计算公式如下: 集中荷载标准值最不利分派引起的最大挠度:小横杆传递荷载 P=(0.031+0.144+1.44)/2=0.807

28、kN V= 1.8830.80718003/ ( 100 2.06105121900) = 3.531 mm;最大挠度和:V= Vmax + Vpmax = 0.109+3.531=3.639 mm;大横杆的最大挠度 3.639 mm 小于 大横杆的最大允许挠度 1800 / 150=12与10 mm,满足规定! 四、扣件抗滑力的计算:按照建筑施工扣件式钢管脚手架安全技术规范培训讲座刘群主编,P96页,双扣件承载力设计值取16.00kN,按照扣件抗滑承载力系数0.80,该工程实际的旋转双扣件承载力取值为12.80kN 。纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算(规范5.2.5

29、): R Rc 其中 Rc - 扣件抗滑承载力设计值,取12.80 kN;R - 纵向或横向水平杆传给立杆的竖向作用力设计值;小横杆的自重标准值: P1 = 0.0380.82/2=0.031 kN;大横杆的自重标准值: P2 = 0.0381.8=0.069 kN;脚手板的自重标准值: P3 = 0.30.81.8/2=0.216 kN;活荷载标准值: Q = 30.81.8 /2 = 2.16 kN;荷载的设计值: R=1.2(0.031+0.069+0.216)+1.42.16=3.403 kN;R 12.80 kN,所以双扣件抗滑承载力的设计计算满足规定! 五、脚手架立杆荷载的计算:

30、作用于脚手架的荷载涉及静荷载、活荷载和风荷载。静荷载标准值涉及以下内容: (1)每米立杆承受的结构自重标准值(kN),为0.1337 NG1 = 0.1337+(0.802/2)0.038/1.8018.00 = 2.714;(2)脚手板的自重标准值(kN/m2);采用竹笆片脚手板,标准值为0.3 NG2= 0.361.8(0.8+0.3)/2 = 1.782 kN;(3)栏杆与挡脚手板自重标准值(kN/m);采用栏杆、竹笆片脚手板挡板,标准值为0.15 NG3 = 0.1561.8/2 = 0.81 kN;(4)吊挂的安全设施荷载,涉及安全网(kN/m2);0.005 NG4 = 0.005

31、1.818 = 0.162 kN;经计算得到,静荷载标准值 NG =NG1+NG2+NG3+NG4 = 5.468 kN;活荷载为施工荷载标准值产生的轴向力总和,内、外立杆按一纵距内施工荷载总和的1/2取值。经计算得到,活荷载标准值 NQ= 30.81.82/2 = 4.32 kN;风荷载标准值按照以下公式计算 其中 Wo - 基本风压(kN/m2),按照建筑结构荷载规范(GB50009-2023)的规定采用: Wo = 0.75 kN/m2; Uz - 风荷载高度变化系数,按照建筑结构荷载规范(GB50009-2023)的规定采用: Uz= 0.74 ; Us - 风荷载体型系数:取值为0.

32、645;经计算得到,风荷载标准值 Wk = 0.7 0.750.740.645 = 0.251 kN/m2;不考虑风荷载时,立杆的轴向压力设计值计算公式 N = 1.2NG+1.4NQ= 1.25.468+ 1.44.32= 12.609 kN;考虑风荷载时,立杆的轴向压力设计值为 N = 1.2 NG+0.851.4NQ = 1.25.468+ 0.851.44.32= 11.702 kN;风荷载设计值产生的立杆段弯矩 MW 为 Mw = 0.85 1.4WkLah2/10 =0.850 1.40.2511.8 1.82/10 = 0.174 kN.m; 六、立杆的稳定性计算: 不考虑风荷载

33、时,立杆的稳定性计算公式为: 立杆的轴向压力设计值 :N = 12.609 kN;计算立杆的截面回转半径 :i = 1.58 cm;计算长度附加系数参照扣件式规范表5.3.3得 :k = 1.155 ;当验算杆件长细比时,取块1.0;计算长度系数参照扣件式规范表5.3.3得 : = 1.5 ;计算长度 ,由公式 lo = kh 拟定 :l0 = 3.118 m;长细比 Lo/i = 197 ;轴心受压立杆的稳定系数,由长细比 lo/i 的计算结果查表得到 := 0.186 ;立杆净截面面积 : A = 4.89 cm2;立杆净截面模量(抵抗矩) :W = 5.08 cm3;钢管立杆抗压强度设计

34、值 :f =205 N/mm2; = 12609/(0.186489)=138.634 N/mm2;立杆稳定性计算 = 138.634 N/mm2 小于 立杆的抗压强度设计值 f = 205 N/mm2,满足规定!考虑风荷载时,立杆的稳定性计算公式 立杆的轴心压力设计值 :N = 11.702 kN;计算立杆的截面回转半径 :i = 1.58 cm;计算长度附加系数参照扣件式规范表5.3.3得 : k = 1.155 ;计算长度系数参照扣件式规范表5.3.3得 : = 1.5 ;计算长度 ,由公式 l0 = kuh 拟定:l0 = 3.118 m;长细比: L0/i = 197 ;轴心受压立杆

35、的稳定系数,由长细比 lo/i 的结果查表得到 := 0.186立杆净截面面积 : A = 4.89 cm2;立杆净截面模量(抵抗矩) :W = 5.08 cm3;钢管立杆抗压强度设计值 :f =205 N/mm2; = 11702.16/(0.186489)+173906.26/5080 = 162.894 N/mm2;立杆稳定性计算 = 162.894 N/mm2 小于 立杆的抗压强度设计值 f = 205 N/mm2,满足规定! 七、连墙件的计算: 连墙件的轴向力设计值应按照下式计算: Nl = Nlw + N0风荷载标准值 Wk = 0.251 kN/m2;每个连墙件的覆盖面积内脚手架

36、外侧的迎风面积 Aw = 12.96 m2;按规范5.4.1条连墙件约束脚手架平面外变形所产生的轴向力(kN), N0= 5.000 kN;风荷载产生的连墙件轴向力设计值(kN),按照下式计算:Nlw = 1.4WkAw = 4.547 kN;连墙件的轴向力设计值 Nl = Nlw + N0= 9.547 kN;连墙件承载力设计值按下式计算: Nf = Af其中 - 轴心受压立杆的稳定系数; 由长细比 l0/i = 300/15.8的结果查表得到 =0.949,l为内排架距离墙的长度;又: A = 4.89 cm2;f=205 N/mm2;连墙件轴向承载力设计值为 Nf = 0.9494.89

37、10-4205103 = 95.133 kN;Nl = 9.547 Nf = 95.133,连墙件的设计计算满足规定!连墙件采用双扣件与墙体连接。由以上计算得到 Nl = 9.547小于双扣件的抗滑力 12.8 kN,满足规定! 连墙件扣件连接示意图 八、水平悬挑支撑杆的受力计算:悬挑脚手架的水平悬挑部分按照带悬臂的连续梁计算。悬臂部分受脚手架荷载N的作用,里端B为与楼板的锚固点,A为墙支点。 本方案中,脚手架排距为800mm,内排脚手架距离墙体300mm,支拉斜杆的支点距离墙体为 1200mm,水平支撑梁的截面惯性矩I = 866.2 cm4,截面抵抗矩W = 108.3 cm3,截面积A

38、= 21.95 cm2。受脚手架集中荷载 N=1.25.468 +1.44.32 = 12.609 kN;水平钢梁自重荷载 q=1.221.950.000178.5 = 0.207 kN/m; 悬挑脚手架示意图 悬挑脚手架计算简图通过连续梁的计算得到 悬挑脚手架支撑梁剪力图(kN) 悬挑脚手架支撑梁变形图(mm) 悬挑脚手架支撑梁弯矩图(kN.m)各支座对支撑梁的支撑反力由左至右分别为R1 = 13.329 kN; R2 = 14.647 kN; R3 = -2.281 kN。 最大弯矩 Mmax= 1.891 kN.m;最大应力 =M/1.05W+N/A= 1.891106 /( 1.05

39、108300 )+ 0103 / 2195 = 16.632 N/mm2;水平支撑梁的最大应力计算值 16.632 N/mm2 小于 水平支撑梁的抗压强度设计值 215 N/mm2,满足规定! 九、水平悬挑支撑杆的整体稳定性计算: 水平钢梁采用483.5钢管,计算公式如下 其中b - 均匀弯曲的受弯构件整体稳定系数,按照下式计算: b = 570 1063 235 /( 1200160235) = 1.87由于b大于0.6,查钢结构设计规范(GB50017-2023)附表B,得到 b值为0.919。通过计算得到最大应力 = 1.891106 /( 0.919108300 )= 18.998 N

40、/mm2;水平钢梁的稳定性计算 = 18.998 小于 f = 215 N/mm2 ,满足规定! 十、水平支杆的受力计算:水平钢梁的轴力RAH和支杆的轴力RDi按照下面计算 其中RDicosi为支杆的顶力对水平杆产生的轴拉力。各支点的支撑力 RCi=RDisini按照以上公式计算得到由左至右各支杆力分别为:RD1=15.391 kN。 十一、斜撑支杆的强度计算: 钢管斜撑支杆的内力计算:斜压支杆的轴力RD我们均取最大值进行计算,为RD=15.391kN 下面压杆以483.5钢管计算,斜压杆的允许压力按照下式计算: 其中 N - 受压斜杆的轴心压力设计值,N = 15.391kN; - 轴心受压斜杆的稳定系数,由长细比l/i查表得到 = 0.797; i - 计算受压斜杆的截面回转半径,i =4.953cm; l - 受最大压力斜杆计算长度,l = 3.231m; A - 受压斜杆净截面面积,A =15.69cm2; - 受压斜杆受压应力计算值,经计算得到结果是12.308 N/mm2; f - 受压斜杆抗压强度设计值,f = 215N/mm2;受压斜杆的稳定性计算 f,满足规定!

展开阅读全文
