收藏 分销(赏)

CF-03-选矿工程破碎输送系统施工组织设计.doc

上传人:胜**** 文档编号:3216802 上传时间:2024-06-25 格式:DOC 页数:83 大小:317.50KB
下载 相关 举报
CF-03-选矿工程破碎输送系统施工组织设计.doc_第1页
第1页 / 共83页
CF-03-选矿工程破碎输送系统施工组织设计.doc_第2页
第2页 / 共83页
点击查看更多>>
资源描述

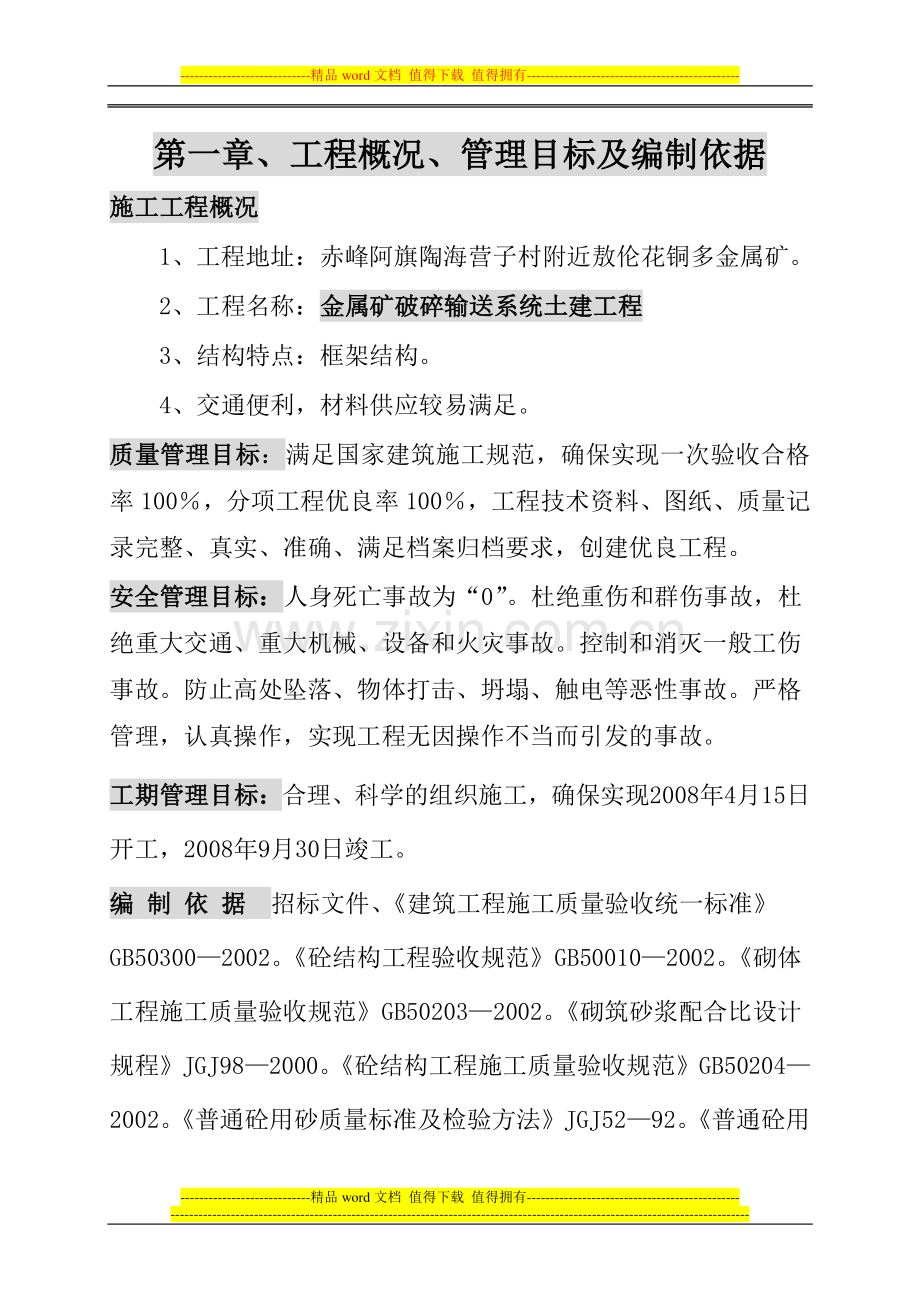

-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-第一章、工程概况、管理目标及编制依据第一章、工程概况、管理目标及编制依据 施工工程概况施工工程概况 1、工程地址:赤峰阿旗陶海营子村附近敖伦花铜多金属矿。2、工程名称:金属矿破碎输送系统土建工程金属矿破碎输送系统土建工程 3、结构特点:框架结构。4、交通便利,材料供应较易满足。质量管理目标质量管理目标:满足国家建筑施工规范,确保实现一次验收合格率 100,分项工程优良率 100,工程技术资料、图纸、质量记录完整、真实、准确、满足档案归档要求,创建优良工程。安全管理目标:安全管理目标:人身死亡事故为“0”。杜绝重伤和群伤事故,杜绝重大交通、重大机械、设备和火灾事故。控制和消灭一般工伤事故。防止高处坠落、物体打击、坍塌、触电等恶性事故。严格管理,认真操作,实现工程无因操作不当而引发的事故。工期管理目标:工期管理目标:合理、科学的组织施工,确保实现2008年4月15日开工,2008年9月30日竣工。编编 制制 依依 据据 招标文件、建筑工程施工质量验收统一标准GB503002002。砼结构工程验收规范GB500102002。砌体工程施工质量验收规范GB502032002。砌筑砂浆配合比设计规程JGJ982000。砼结构工程施工质量验收规范GB502042002。普通砼用砂质量标准及检验方法JGJ5292。普通砼用-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-碎石和卵石质量标准 及检验方法JGJ5392。普通砼配合比设计规程 JGJ552000。建筑地面工程施工质量验收规范GB502092002。建筑装饰装修工程质量验收规范GB502102002。屋面工程质量验收规范GB502082002。建筑给排水采暖工程施工质量验收规范GB502422002。建筑电器工程施工质量验收规范GB503032002。国家现行相关安全生产、文明施工、环境保护等文件及规定。工程地址的自然条件、交通、物资供应等实际情况。-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-第二章、第二章、施工组织、施工组织、施工准备、施工计划施工准备、施工计划 一一、施工现场组织机构框图、施工现场组织机构框图 主要负责人及各部门主要职责:主要负责人及各部门主要职责:项目经理:项目经理:项目经理是本工程的指定代表,是本工程施工安全、质量第一负责人。其主要职责是:项目经理项目经理 技术负责人(项目总工)财务 负责人 设备材料 负责人 各 专 业 施 工 班、组 长 安全员安全员 施工员施工员 电气电气 工程师工程师 水暖水暖 工程师工程师 土建土建 工程师工程师 试验、试验、质检员质检员 公司总经理公司总经理 -精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-(1)贯彻执行国家有关法律、法规和政策,执行本公司的各种规章制度及决议。(2)全面负责工程的计划、技术、质量、安全、工期、文明施工、资金、降低成本等项目的管理,并组织实施。(3)严格财经制度,加强财经管理,正确处理国家、企业、集体与个人利益之间的关系。(4)对本工程施工进行有效控制,确保工程质量和工期,确保安全生产,努力提高经济效益。(5)在我公司法人代表授权和委托范围内,负责组成项目班子,处理本工程施工有关的外部关系、签署有关合同。(6)负责指挥本工程的生产、经营活动、调动人力、资金、物资等生产要素,保证施工任务和各项经济指标的完成。(7)合理组织施工技术力量。(8)认真执行公司内部项目经济负责制,按劳、按效益分配的原则,促进各项施工任务的完成。项目总工程师:项目总工程师:项目技术负责人是本工程的技术管理、施工质量达标投产的负责人。其主要职责是:(1)负责在本工程贯彻执行国家的有关技术标准、法规、规程、设计图纸以及招标单位及本公司的有关技术规定等。(2)负责或组织编制工程项目的施工组织设计、施工说明、用料计划、机具计划,制定和审定单项重点和危险工程施工方案-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-的安全、技术、质量保证措施。(3)负责组织施工技术交底,参加招标单位组织的施工图会审,坚决执行设计变更等有关制度,为工程提供优质服务。(4)负责工程项目保证质量的技术预控工作,严格按公司质量管理的要求组织进行本工程整个施工过程的质量控制。(5)坚持工程技术管理制度,经常深入现场,检查、督促各施工说明书的贯彻执行。解决施工中的技术问题,保证施工正常进行。(6)负责组织工程的中间验收和总体验收。各专业各专业工程师工程师:(1)在项目技术负责人的领导下,负责技术交底、施工说明的编制和实施;负责停电工作计划的制定。(2)负责工程图纸的管理和发放。(3)经常深入工地检查施工技术方案的实施情况。(4)负责竣工图纸的编制。(5)负责在施工全过程中从技术上提供质量和安全的保证。(6)配合进行工程的中间验收和总体验收,并负责准确提供工程技术施工记录等资料,向监理公司移交完整的竣工资料。质检员质检员 (1)贯彻执行国家有关安全规程规定,落实安全管理的各项制度。(2)制定安全管理措施和计划,落实安全管理的奖惩办法。-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-(3)定期对入场的所有施工人员进行安全教育和安全考核。(4)召开每月的安全会议;指导、检查每周安全活动情况;检查班前、班后会和安全工作票制度的执行情况。(5)定期组织安全大检查;深入工地,例行安全监察工作;监控施工隐患,消除习惯性违章。(6)经常性检查各处的易燃、易爆品的管理,严格按章办事。(7)严格审核停电工作计划,并监督停电施工的全过程,保证停电工作人员按章办事。(8)按照国家标准、规范及其它质量管理的有关规定,认真制定该工程的质量管理的措施和计划,并严格组织实施,保证工程质量目标的实现。(9)制定质量工作教育计划,制定施工全过程实施质量监控和奖惩办法,对工程质量保证体系的实施情况向项目经理汇报并提出奖惩建议;配合招标单位、监理公司对本工程的质量检查审核,并为监理公司提供必要的工作条件和检测手段;负责工程的中间验收和三级验收,配合做好总验收工作。施工员施工员 (1)在项目部的领导下,组织工人精心施工,搞好施工管理工作,按时完成施工任务,并符合国家标准。(2)施工队长是本队第一安全负责人,按规定组织职工、民工进行安全学习,坚持“安全第一,预防为主”的方针和对事-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-故“三不放过”的原则。(3)坚持质量第一的方针,全面贯彻执行公司质量保证规定和施工组织措施计划。(4)做好队级核算工作,节约工料,提高经济效益。(5)做好考勤、考核和奖金分配工作,调动职工的积极性。(6)实行民主管理,做好职工和民工的思想工作和协调工作。(7)尊重驻地民风民俗,融洽好与当地政府部门和群众的关系。三三、施工准备、施工准备 1、成立项目经理部,完善施工技术、安全、质量、设备、物资、计划、财务、资料室等人员的编制,加强管理人员的组合。2、组织有关人员熟悉合同内容、图纸,为图纸会审、编织施工计划做好基础工作。3、完成现场的临时道路、围墙或围栏、现场出入口的规划、实施。4、联系施工用电,立杆架线引进现场。为了防止有时停电造成停工,工地准备柴油发电机备用。5、组织、准备施工用水的引入,以满足施工和生活用水之用。6、熟悉图纸,领会设计人设计意图,进行图纸会审,形成会审纪要签发有关单位、人员。7、编制作业指导书及重要部位技术交底。-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-8、编制材料用量计划。9、办理水准点、坐标控制点的接收,及放线、验线工作。10、按平面规划建造好项目部办公室、监理办公室、业主代表办公室、职工宿舍、食堂餐厅、仓库、厕所、工地试验室、文化及医疗服务室等临建设施。11、完成场区内的道路硬化,前期砼、砂浆搅拌机等施工机械就位;塔式吊车进场、安装;电子计量、实验室设备进场;12、组织主要材料的货源,安排首批材料进场;水泥、砂石、钢筋、模板、红砖、架子等前期材料,以不影响基础土方的开挖、堆放、运输为宜,按计划陆续进场。并对材料进行复检(在监理工程师在场的情况抽样送检)、报监理工程师验收。13、对工人进行进场三级安全教育,进行分工种的操作控制 培训,办理有关保险等各方面的手续。14、制订工程技术、质量、安全与文明、计划、经营、财务、设备机具、材料采购与保管等一系列的管理制度。四四、施工进度、施工进度、设备、设备、人员、平面布置、人员、平面布置计划计划 (如下)-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-破碎输送系统破碎输送系统建筑工程建筑工程进进度计划表度计划表 年 度 200808 年 分部工程分部工程 4 4 月月 1 15 5 日日9 9 月月 3030 日日 4 4 月月 5 5 月月 6 6 月月 7 7 月月 8 8 月月 9 9 月月 施工准备 临建测量 基础工程 施工 主体结构 施工 装饰工程 电力管线 工程 零星项目 竣工验收竣工验收 4 4 月月 5 5 月月 6 6 月月 7 7 月月 8 8 月月 9 9 月月 (于没有施工图纸、或建筑结构说明,故不能详细计划于没有施工图纸、或建筑结构说明,故不能详细计划)-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-主要施工主要施工机械数量、进机械数量、进场场计划表计划表 机械名称 型号 数量(台)拥有情况 进退场 卷扬机及上料台 1.5 吨 2 自 有 运 行 良 好 所有设备现在赤峰分公司基地,检修完毕 2008年4月15日前全部进场 2008年10月3日后全部退场 塔机 40m 1 砼搅拌机 0.4m3 2 砂浆搅拌机 SWJ 0.25 m3 2 平板振捣器 2 插入式振捣器 4 管材切割机 350 1 蛙式打夯机 4.0 2 钢筋弯曲机 GT-40 1 钢筋切断机 GT-50 1 钢筋调直机 GT-40 1 电焊机 20KW30KW 2 木工圆锯机 D500 2 木工平刨机 B350 1 土方反铲挖掘机 1 m3 1 自卸式汽车 20 吨 2 载重汽车 15 吨 1 备用电发电机 30kw 1 20kw 1 拉水车 4000L 1-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-材料试验、质检仪器设备表材料试验、质检仪器设备表 序号 仪器设备名称 规格型号 单位 数量 1 经纬仪 J2 台 2 2 水准仪 DS3 台 1 3 砼试模 150150150 套 3 4 量 筒 20L 只 1 5 砂浆试模 70.770.770.7 套 2 6 塌落度测定仪 102030 只 1 7 砂浆稠度仪 SC-145 只 1 8 工程质量检测器 套 1 注:检验、试验现场不具备检测条件的,均到就近的建工质检站试验室检测。-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-人员人员进场数量、进场日期计划表进场数量、进场日期计划表 本表人员现在本公司基地集中排训。2008 年 4 月 12 日起陆续进场,以保证各月上述人数;2008 年 10 月 5 日前陆续全部退场 年、月 2008 年(场内保证人数)4 4 月月 5 5 月月 6 6 月月 7 7 月月 8 8 月月 9 9 月月 普工(力工)2 22 2 3030 3333 3333 2 25 5 1 10 0 砌筑工 7 7 8 8 8 8 8 8 3 3 2 2 木工 6 6 9 9 9 9 9 9 7 7 2 2 钢筋工 6 6 1010 1010 1010 7 7 0 0 砼工 3 3 4 4 4 4 4 4 3 3 2 2 架子工 2 2 6 6 6 6 6 6 6 6 2 2 吊装工 1 1 2 2 2 2 2 2 2 2 0 0 抹灰工 3 3 6 6 6 6 6 6 6 6 1 1 油涂工 0 0 0 0 0 0 0 0 0 0 5 5 电工 2 2 3 3 3 3 3 3 3 3 3 3 电焊工 2 2 3 3 3 3 3 3 3 3 1 1 机械手 4 4 4 4 4 4 4 4 4 4 1 1 其 他 2 2 2 2 2 2 2 2 1 1 1 1 0 0 0 0 0 0 0 0 0 0 0 0 合计 6060 8080 9090 9090 7070 3030 -精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-劳动力资源动态分布图劳动力资源动态分布图 每每 格格 人人 数数 1010 人人 4 4 月月 5 5 月月 6 6 月月 7 7 月月 8 8 月月 9 9 月月 机械、人员、材料来源及调动方式机械、人员、材料来源及调动方式 来 源 运输方式 交通道路情况 施工施工 机械机械 企业自有 汽车运输当日送达 沥青路面为主、乡村砂石路面为辅,道路畅通 施工施工 人员人员 技工:以企业职工为主,辅以市场招募 普工:部分自有,以稳定的合作对象群体为主。建筑建筑 装饰装饰 材料材料 建筑地址周边地区、及赤峰市区-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-临时设施布置、及临时用地表临时设施布置、及临时用地表 根据施工现场实际情况,对施工场区设置彩钢板围墙,在显要位置布置“五牌一图”,门口设门卫、值班室,施工现场设置项目部办公室、监理办公室,砼搅拌站,砂浆搅拌站,水泥库,木工棚,钢筋棚,材料库,活动室等,场地及施工路面硬化,临时设施均按文明工地标准要求建设。施工现场平面布置图施工现场平面布置图如下如下 用 途 单位 数量 位置 临时用电 KW 高峰值:100 见平面布置图 临时用水 吨/天 高峰值:96 临时用地 M2 最大值:生活区:300 办公区:65 制作堆放场区:800-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-生活区、办公区平面布置图生活区、办公区平面布置图 说明:生活区、办公区、施工区位置按相对施工区就近布置,最大限度地保护环境、植被为宜,具体位置入场前,报经监理工程师批准。食堂食堂 水房水房 出入口出入口 厕厕 所所 技术技术 质检质检 施工施工 办公室办公室 项目项目 经理经理 办公室办公室 门卫门卫室室 淋淋 浴浴 室室 工人宿舍工人宿舍 管理管理 人员人员 宿舍宿舍 花花 池池 花花 池池-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-施工施工区区现场现场总平面图总平面图 调调 度度 室室 值 班值 班室室 库房库房 碎石碎石 砂子砂子 搅拌搅拌机机 水泥水泥库库 模模 板板 加加 工工 制制 作作 钢钢 筋筋 加加 工工 制制 作作 区区 厕所厕所 配电室及备配电室及备用发电机组用发电机组 试验试验室室 出出 入入 口口 破破 碎碎 输输 送送 系系 统统 建建 筑筑 工工 程程 贮水贮水 池池 砖砖、砌块、砌块 -精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-第三章第三章、主要分部分项施工、主要分部分项施工方法、方法、工艺工艺 第一节:一般土建工程第一节:一般土建工程 1 1、基础工程:、基础工程:1)施工顺序:平整场地定位放线机械(人工配合)挖土人工清槽钎探地基处理(报业主及监理工程师申请)验槽放线砼垫层弹线钢筋绑扎支模独立柱砼浇筑地梁浇筑砌筑砖槽防潮层基础隐验回填土。2)基槽开挖。提前三天通知工程师要求得到由工程师提供的测量资料,招集测量人员完成工程的定位放线工作。经监理验收合格后,进行开挖。开挖时应保护好龙门桩以及需复测的桩。采用机械、人工配合挖土,挖土过程中紧密配合,抄平测量,到设计基底标高时同监理工程师查看地基土质情况,如确实为温陷性土应联系业主、设计院共同商定地基处理方案。夜间施工时,应合理安排,根据需要设照明设施,在危险地段应设置明显标志,基槽的开挖应连续进行,尽快完成。施工中应防止地面水流入槽内,以免边坡塌方或基土遭到破坏,如果赶上雨天施工,挖好后不能及时下一工序的施工,可在基底标高以上留 150-300mm 一层不挖,待下一工序开始前再挖除。3)地基钎探 挖完基槽后应进行人工钎探,服务楼基槽采用两排错开-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-布点,间距 1.5m,深度 1.5m。打钎采用轻便触探器,轻便触探器由尖锥头、触探杆、穿心锤三部分组成,穿心锤重 10Kg,钎杆直径25 钢筋焊上大头圆锥尖,净用长度 2.0-2.2m,穿心落距为50cm,使其自由下落,将触探杆竖直打入土中,每打 30cm 记录一次锤击数。钎探后钎孔灌砂土,同时将不同强度(锤击数的大小)的土,在记录表上用色笔或符号分开,在平面布置图上注明特硬或特软的点的位置,以便监理工程师验槽时分析处理。灌砂后应用砖块将点盖好,并用粉笔标上点号。4)基底处理:如遇较软土质或不符合图纸地基承载力要求土质时应及时向监理工程师和设计院汇报,并报业主,待拿出处理方案后再继续施工。5)基础:服务楼独立基础垫层厚度为 100mm,在做完砼垫层后再进行绑扎基础钢筋,支独立基础模板,浇注独立基础砼。在砼施工过程中,应检验水泥的出厂合格或进场试验报告,并对其品种、标号、包装、出厂日期等进行检查验收。粗细骨粒均应做试验,合格后方可施工。砼的施工要求详见后面各章节。6)独立柱基础和圈梁支模、钢筋绑扎、浇砼,具体施工要求见后章节说明。7)基础砖的施工 在进行完砼地梁完成以后进行弹线,砌筑基础砖前,必须用钢尺校核放线尺寸,允许偏差不超过规范。砌砖基础采用的均是机制红砖,水泥砂浆砌筑。-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-机制红砖应做抗压实验,合格后方可准用。M5.0 水泥砂浆配合比采用现场材料由实验室出的配比单进行施工。基础墙体砌筑,严格控制饱满度,墙体拉结筋。而后请监理工程师、业主、设计单位共同验收基础工程,做好分部工程验收记录。8)回填土:槽边与房心均为素土回填,填土颗粒最大粒径不超过 5mm,素土虚铺厚度不超过 250mm,夯实时一夯压半夯。跳步槎宽 100mm 为宜,夯实厚度不超过一步(即 200mm),每步土按规范取样测试干容重,其下步干容重合格后方可虚铺上步土方。槽边回填土质量直接影响砼散水质量,房心回填土直接影响一层地面质量,均应高度注意,确保工程质量。填土时,一定要将沟槽内的积水和有机杂物清除。夯填时每步不少于 3 遍打夯。严禁采用水夯。2 2、主体施工、主体施工 施工顺序:绑框架柱筋支柱模浇柱砼绑梁钢筋支梁模、顶板模绑扎顶板钢筋(水暖电预留孔洞、预埋铁件)浇一层梁、顶板砼养护弹线重复上述工序至直上层完立皮数杆、墙体砌筑。1 1)、模板工程:模板工程:本工程采用钢模板及钢支架。-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-()模板的接缝不应滴浆。如有缝的地方可用泡沫塑料塞平。()模板应涂隔离剂,严禁隔离剂沾污钢筋与砼接槎处。()对锈蚀的钢模板禁用。()竖向模板和支架的支承部分,当安装在基土上应加设垫板,且基土必须坚实并有排水措施。()现浇砼梁、板时,当跨度大于或等于 4 米时,模板应起拱,起拱高度见设计图纸。()模板的拆除:当砼能保证其表面及棱角不因拆除模板而受损坏后,可拆除侧模,但底模应达设计强度的 75%后才可拆除。()底层模板支架的承载能力除能承受本层有承受的重量外,也要能承受上层结构的一切重量。-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-模板工程质量控制流程图模板工程质量控制流程图 施工准备施工准备 支支 模模 板板 模板接缝宽度;模板上粘浆和隔离剂 质量评定质量评定 拆拆 模模 资 料 整 理 学习图纸和技术资料;学习质量标准、施工工艺;选用支模形式或模板设计;进行书面交底。预留洞、预埋件安装;和钢筋、混凝土工序交接;留有专人看模。轴线位移、标高、截面尺寸、垂直度;相邻两板表面高低差;表面平整度、预埋件中心位移;预埋件外露长度和截面内部尺寸。按梁柱和独立基础的件数各抽查 10%,但均不少于 3 件;带形基础、圈梁每 3050m 抽查一处(每处 35m),但不少于三处;墙板按有代表性的自然间抽查10%,墙每 4m 左右高为一个检查层,每面为一处,板每间为一处,但不少于三处。支撑地面平整、防止积水;处理板缝和支撑加固;班组自检;中间抽检。模板选择或平整钢模板;模板涂隔离剂;检查脚手架与脚手板;与风筋工序交接;按底标高、中心线、断面尺寸放线 模板及其支架的强度、刚度和稳定性进行排水、冻胀性处理。按强度确定拆模时间;注意保护棱角。自检记录;质量评定记录;施工记录-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-2 2)、钢筋工程:钢筋工程:()钢筋材料按国家现行规范进行双向控制,一是必须有出厂合格证,二是现场抽样作物理试验。()对有抗震要求的框架结构纵向受力钢筋应进行检验,检验所得的强度实测值应符合:钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于 1.25。()钢筋原则上不代换,但需要时,应先通知监理工程师。代换时应符合规定。()钢筋的表面应洁净,无损伤、油渍、渍污、和铁锈等应在使用前清除干净。带有颗粒状或片状老锈的钢筋不得使用。()钢筋应平直无局部弯折,冷拉率 I 级不宜大于 4%,II、III 级不宜大于 1%。()钢筋的弯曲应符合设计规定。()钢筋的焊接:钢筋直径大于 22 宜采用焊接,沧北综合楼 22 以上的钢筋较多,建议采用焊接,可节省钢筋用量。()对有抗震要求的受力钢筋的接头,优先采用焊接。钢筋接头不宜设置在梁端、柱端的箍筋加密区范围内。焊接接头距钢筋弯折处,不应小于钢筋直径的 10 倍,且不宜位于构件的最大弯矩处。()钢筋的绑扎:钢筋的交叉点应采用铁丝扎牢;板、墙的钢筋网,靠近外围两行钢筋的相交点全部扎牢-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-外,中间部分交叉点可间隔交错扎牢,但必须保证受力钢筋不产生位置偏移,双向受力钢筋,必须全部扎牢;梁、柱的箍筋沿受力筋方向,弯钩应错开;在柱中竖向钢筋搭接时,角部钢筋的弯钩平面与模板面的夹角,对矩形柱应为 45 度,对圆形柱钢筋的弯钩平面应于模板切平面垂直;受拉区域内,I 级钢筋绑扎接头的末端应做弯钩,II、III 级钢筋可不做弯钩;直径不大于 12mm 受压 I 级钢筋末端,及轴心变压的任意钢筋末端,可不做弯钩,但搭接长度不小于钢筋直径的 35 倍;钢筋搭接处应在中心和两端用铁丝扎牢;在任何情况下,受拉钢筋的搭接长度不应小于 300mm,受压钢筋的搭接长度不应小于 200mm;两根直径不同钢筋的搭接长度以较细钢筋的直径计算;各受力钢筋之间的绑扎接头位置应相互错开,受拉区不得超过 25%,受压区不得超过 50%。受力钢筋的砼保护层厚度应符合设计要求。钢筋冷拉可在负温下进行,温度不宜低于-20 度,冬天钢筋的焊接宜在室内进行,当必须在室外焊接时,其最低气温不宜低于-20 度,且应有防雪挡风措施。焊后的接头严禁立即碰到冰雪。钢筋绑扎完毕,先由班组自检,再由项目工程师、质检员核验,无误后报监理工程师进行验筋。签署隐蔽验收记录、浇砼。-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-钢筋绑扎同时,水电专业负责人及时进行预埋预留穿差。工程师验筋时,水电专业进行复核。钢筋工程质量控制流程图(下页)-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-钢筋工程质量控制流程图钢筋工程质量控制流程图 施工准备施工准备 钢筋下料钢筋下料 成形成形 质量评定质量评定 资料整理资料整理 执行标准执行标准 钢材出厂合格证,试验报告,焊接试(检)验报告,焊条(剂)合格证,隐蔽工程记录,自检抽检质量评定记录,事故处理记录。钢材合格证和试验报告;合理堆放钢筋按不同型号;同型号规格捆扎与挂牌;检查脚手架脚手 班组质量自检;中间质量抽查。钢筋、钢板、型钢出厂质量证明和试验报告;冷拉、冷拔钢筋出厂质量证明或试验报告和冷拉记录,墩头直螺纹接头试验报告;钢筋表面必须清洁,无颗粒状或老锈;钢筋的规格、形状、尺寸、数量、间距;锚固长度、接头位置等必须符合设计要求和施工规范的规定。现场绑扎现场绑扎 安装焊接安装焊接 钢筋网片、骨架的绑扎,绑扎接头及搭接长度;钢筋数量,弯钩角度和平直长度,钢筋的点 与焊接接头 网的长度、宽度;网眼尺寸骨架的宽度、高度、长度,受力钢筋间距,钢筋弯起点位移;预埋件位移,水平高差,受力钢筋保护层。钢筋、混凝土工序交接检查。钢筋模板工序交换检查。校核加工机械:核验加工尺寸与数量。学习图纸和技术资料;学习质量标准和操作规程;-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-3 3)、)、砼工程:砼工程:(1)砼搅拌采用现场搅拌,采用 400L 砼搅拌机。(2)砼水平运输以手推车为主,道路广场施工时,配备 4 辆机动翻斗车。垂直运输采用吊车运输。(3)砼的配合比应严格控制。水泥、砂子、石子原材料质量严格控制。水泥采用普通硅酸盐水泥,尽量不用超过三个月的。如超过三个月必须进行检验,且要合格后使用。石子粒径在浇板时不得超过板厚的 1/2,即 25mm。一般为 24mm。浇梁时不超过 50mm,一般用 40mm,骨粒不得混杂,骨料中严禁混入煅烧过的白云石或石灰块。砂子采用中砂,且必须过筛。(4)拌制砼采用干净水,当采用其它来源水时,水质必须符合国家现行标准。(5)砼在拌制时,每盘原料必须用电子计量设备称量,各种原料允许偏差为:水泥为2%,粗、细骨料3%,水、外加剂2%。衡量器应定期校验,保持准确。骨料的含水量应经常测定(雨天增加次数)。(6)砼浇拌的时间在坍落度30mm 时,应不少于 90 秒。砼运至浇筑地点,应符合浇筑时规定的坍落度,当有离折现象时,必须在浇筑前进行二次搅拌。从卸出至浇筑完毕不能超过 2 个小时。对掺用外加剂或采用快硬性水泥拌制的砼,其延续时间应按试验确定。(7)砼浇筑前对模板内的杂物和钢筋上的油污等应清理干-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-净,对模板缝隙和孔洞应堵严,对木模板应浇水湿润,但不得有积水。(8)在浇筑竖向结构砼前,应先在底部填以 50-100mm 厚的与砼内砂浆相同的水泥砂浆,浇筑中不得发生离析现象,当浇筑高度超过 3 米时,应采用串筒、溜筒或振动溜管使砼下落。砼浇筑层厚度不得超过振捣器作用部分长度的 1.25 倍。(9)在浇筑柱和连成整体的梁和板时,应在柱浇筑完毕后停歇 1-1.5 个小时,再继续浇筑。(10)施工缝隙的留置:A、柱留在基础顶面,无梁楼板柱帽的下面;B、与板连成整体的大截面梁,留置在板底面以下20-30mm 处,当板下有梁托时,留置在梁托下部;C、单向板,留置在平行于板的短边的任何的位置;D、有主次梁的楼板宜顺着次梁方向浇筑,施工缝应留置在次梁跨度的中间 1/3 范围内;E、墙留置在门洞口过梁跨中 1/3 范围内,也可留在纵横墙的交接处。浇施工缝时,使新旧砼紧密结合。(11)砼的养护,应在浇筑完毕后的 12 小时内对砼加以覆盖和浇水。砼的浇水养护时间不少于 7 天。浇水次数应能保持砼处于湿润状态。养护用水应与拌制用水相同。可以采用塑料布覆盖养护,其外露的全部表面应用塑料布覆盖严密并应保持塑料内有凝结水。(12)砼的取样试块:每拌制相同标号且不超过 100mm3 的砼。其取样不得少于一次,每一楼层同配合砼取样不少于一次,-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-每次取样应至少留置一组标准试件。(13)对于面积较小且数量不多蜂窝或露石的砼表面,可用 1:2-1:2。5 的水泥砂浆抹平,在抹砂浆之前,必须用钢丝刷或加压水洗基层。对较大面积的蜂窝、露石和露筋应按其全部深度凿去簿弱的砼层和个别突出的骨料颗粒,然后用钢筋丝刷或加压水洗刷表面,再用比原砼强度等级提高一级的细骨料砼填塞,并仔细捣实。对影响砼结构性能的缺陷必须同监理工程师研究处理。-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-混凝土工程质量控制流程图混凝土工程质量控制流程图 学习图纸和技术资料;学习质量标准、技术工 艺;制定保证混凝土质量措施;进行书面技术交底 施工准备施工准备 材料进场,出具合格证;申请混凝土配合比,准备试模;水平、垂直运输机械准备;模板钢筋工序交接。执行重量比,控制搅拌及运输时间,作坍落度试验,并按规定留置试块;依据天气情况调整配合比 浇筑浇筑 混凝土混凝土 岗位分工,操作挂牌,木工钢筋工跟班保质量,严格执行振捣方法和程序。试块进行标准养护 按时覆盖,定时浇水养护;按规定时间拆除模板。按梁、柱的件数各抽查 10%,但均不少于3 件;圈梁每 3050m抽查 1 处(每处 35m),但不少于 3 处;板按有代表性的自然间抽查 10%,大间按两轴线为 1 间,每4m 左右高为 1 处,但不少于 3 处。混凝土的蜂窝、孔洞、露主筋长度、缝隙、夹杂层长度、深度。原材料质量合格证或试验报告,试验强度试验报告,隐蔽工程记录;自检质量评定记录,测量记录。质量评定质量评定 资料整理资料整理 水泥、骨料、外加剂出厂合格证或试验报告;混凝土配合比、原料计量、搅拌养护和施工缝处理必须符合规范要求;试件取样、制作、养护和试压及强度取值必须符合标准;强度必须达到设计要求,设计不允许有裂缝的结构,严禁出现裂缝,允许的必须符合设计要求。轴线位移、标高、截面尺寸:柱、墙、梁垂直度、表面平整度、预制钢板、螺栓、管、预留洞口中心线位置偏移值必须符合规范规定及设计要求。随机抽样 保证项目 允许偏差项目 基本项目-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-4 4)、砌筑工程砌筑工程(1)370 墙均是采用一顺一丁砌法,240 墙采用满丁满条砌法,在转角和丁字头处设皮数杆,机砖上墙前一天浇湿浇透,含水率宜为 10-15%,不准干砖上墙。墙体采用机制红砖,混合砂浆。(2)砌体相邻工作段的高度差,不得超过一个楼层的高度,也不宜大于 4 米。工作段的分段位置,宜设在伸缩缝、沉降缝、防震缝,或门窗洞口处。()砌体临时间断处的高度差,不得超过一步脚手架的高度。()砌体中的预埋件应作防腐处理。预埋木砖的木纹应与钉子垂直。()砌体表面的平整度、垂直度、灰缝厚度及砂浆饱满度等应随时检查。()砌筑完每一楼层后,应校核砌体的轴线和标高,在允许偏差范围内,其偏差可在墙面上校正。()雨天砌筑高度不宜超度 1.2 米。砂浆稠度减少,收工时应覆盖砌体表面。()严格控制砂子、水泥的质量和砂浆配比,尽量使用饮用水。砂浆易采用中砂,并应过筛,砌墙砂浆稠度为 7-10 厘米。()砂浆应采用机械拌合,拌合时间自投料完算起,不得少于 1.5 分钟。砂浆拌成后使用时,均应盛入贮灰罐内。如出现泌水现象,应在砌筑前再次拌合。()砂浆应随用随拌。水泥砂浆和水泥混合砂浆必须在拌-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-成后 3 小时至 4 小时内使用完毕。()如为了使水泥砂浆的保水性能良好,可掺入微沫剂,但必须经实验室先试验确定。()砂浆标号应以标准养护,龄期 28 天的试块抗压试验结果为准。()每一楼层或 250m3 砌体,至少制作一组试块。如砂浆标号或配合比变更时,应制作试块。()砖砌体上下错缝,内外搭砌,水灰灰缝的砂浆应饱满,其饱满度不低于 80%。竖向灰缝采用挤浆,使其砂浆饱满。水灰、竖向灰缝宽度一般为 10mm,但不应小于 8mm,也不应大于 12mm。()砖砌体的转角处和交接处应同时砌筑,对不能同时施工的应砌成斜槎并加拉结筋。实心砖砌体的斜槎长度不应小于高度的 2/3。()埋入砖砌体中的拉结筋,应设置正确、平直,其外露部分在施工中不得任意弯折。拉接筋不得穿过烟道和通气孔道。如遇烟道或通气孔道时,拉结筋应分成两股沿孔道两侧平行设置。()砌体接槎时,表面清干净,浇水湿润,并应填实砂浆,保持灰缝平直。()墙体与构造柱之间每 50cm 设两6 水平拉筋,每边伸入墙内不应小于 1 米。()框架结构的房屋填充墙,应于框架中预埋的拉结筋连接。隔墙和填充墙的顶面与上部结构接触处宜用侧砖或立砖斜砌-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-挤紧。()承重墙最上一皮砖,梁及梁垫下面以及挑檐、腰线都应用丁砌法砌筑。()陶粒砼砌块墙的砌筑:上下错缝,搭接长度不宜小于砌块长度的三分之一。砌块平顺,砂浆密实,灰缝标准 10mm,垂直灰缝不得大于 20mm。水平不得大于 15mm。横纵墙交接及转角处均应错缝搭接,无构造住处用钢筋拉结,拉结筋沿墙劝告设置,其他严格按技术规范要求施工、检查。5 5)、脚手架工程)、脚手架工程 (1)、脚手架工程采用钢管扣件式脚手架,由钢管扣件、脚手板和底座等组成。(2)、钢管用48 厚 3.5mm 电焊管,严禁与50 钢管混用。(3)、扣件采用“十字件”“旋转件”“垂直件”三种。“垂直件”用于两根呈垂直交叉钢管连接,“旋转件”用于两根呈任意角度的钢管连接,“十字件”用于两根钢管对接连接。(4)、用于立杆、纵向水平杆和支撑(包括剪刀撑、水平斜撑、横向优秀干部撑)的钢管长度宜 46m,用于横向水平杆的钢管长度以 22.2m 为宜。(5)、立杆要立于底座上,以使传递荷载到地面,从底座下皮向上 200mm 处要设置横纵向扫地杆,用“直角扣件”与立柱固定,立杆除顶部采用搭接外,其余各部接头必须采用“十字”对接件连接。-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-(6)、搭接长度不应小于 1m,不少于 2 个旋转扣件固定。(7)、立杆上对接扣件应交错布置,两根相邻立柱的对接件应尽量错开一步。其错开的垂直距离不应小于 500mm。(8)、对接件应尽量靠近中心节点,靠近固定件节点,其偏离中心节点距离宜小于步距 1/3。(9)、为保证立杆的稳定性,立杆须采用钢性能承受压力和拉力 的固定件与建筑物可靠连接,固定件布置间距宜 35m,固定件均必须从第一步纵向水平杆开始设置。(10)、纵向水平杆应水平设置,其长度不应少于 2 跨。两根纵向 水平杆对接接头必须采用对接扣件连接。该扣件距立杆轴心距离不应小于跨度的 1/3,相邻两根纵向水平杆的对接接头也应错开一跨,水平距离不应小于 500mm,凡与立杆相交处均用直角扣件与立杆固定。(11)、横向水平杆,凡立杆与纵向水平杆相交处,均必须设置一 根横向水平杆,严禁任意拆除,该杆与立杆轴心距离不应大于150mm,跨度中间的横向水平杆宜根据支撑脚手板需要等间距设置。(12)、脚手板采用木制脚手板长度宜在 34m,厚 50mm,宽 200 300mm,重不超过 30kg,凡脚手板均应采用三支点承重,当脚手板小于 2m 时,可采用两支点承重,但应将两端固定,以防倾翻,脚手板宜采用对接平铺,其外伸长度应大于 100mm,小于 150mm,当采用搭接时,搭接长度应大于 200mm。-精品 word 文档 值得下载 值得拥有-精品 word 文档 值得下载 值得拥有-(13)、立杆杆距为 1.5m,横杆步距 1.8m,立杆距楼体 1.05m,横杆外伸长度不小于 200mm,不超过 500mm。(14)、剪刀撑宜每隔 6 跨设置一道剪刀撑,从两端转角处起由底至顶连续布置,每副剪
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
