资源描述
工程质量奖罚制度处罚细节

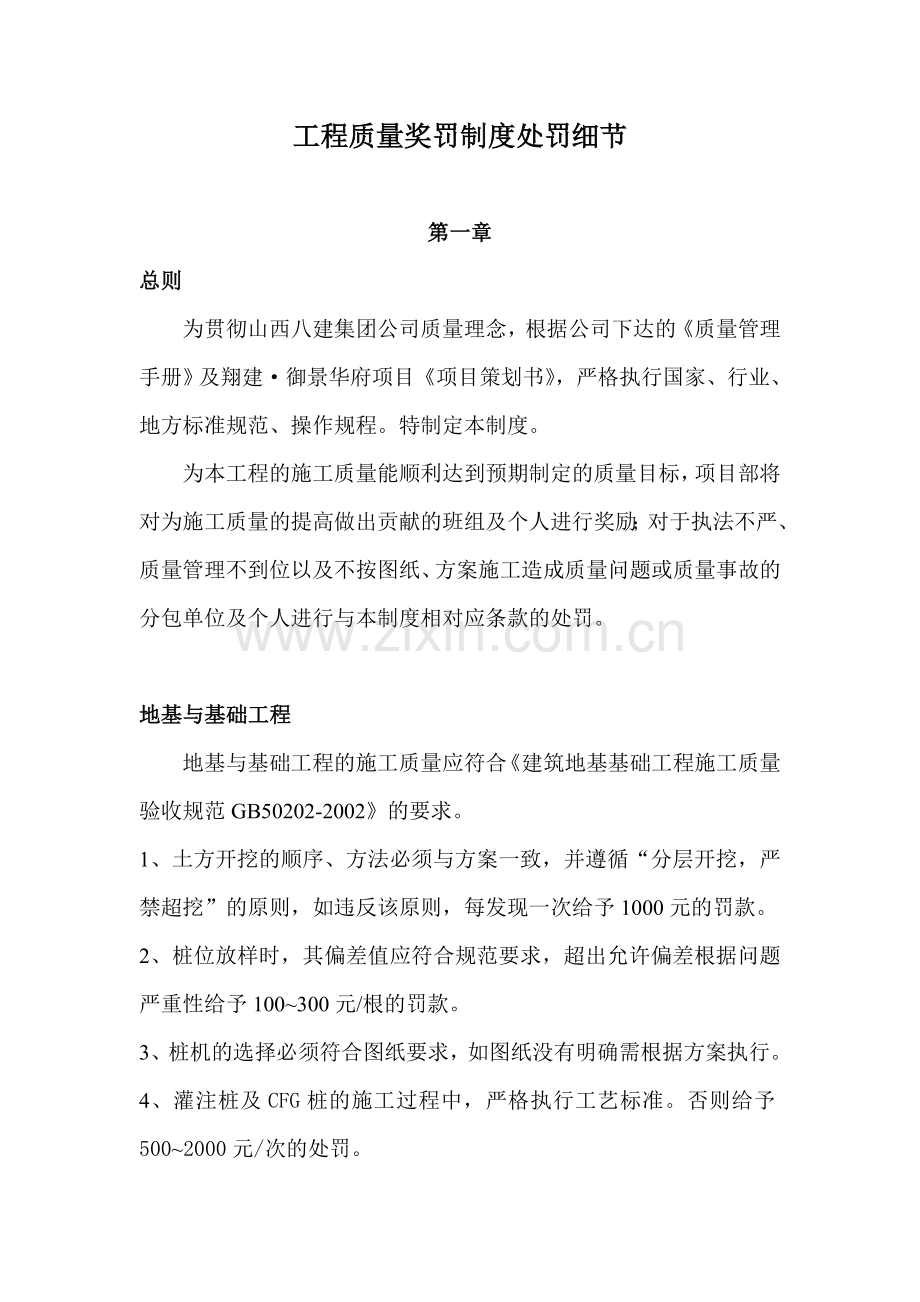

第一章
总则
为贯彻山西八建集团公司质量理念,根据公司下达的《质量管理手册》及翔建·御景华府项目《项目策划书》,严格执行国家、行业、地方标准规范、操作规程。特制定本制度。
为本工程的施工质量能顺利达到预期制定的质量目标,项目部将对为施工质量的提高做出贡献的班组及个人进行奖励;对于执法不严、质量管理不到位以及不按图纸、方案施工造成质量问题或质量事故的分包单位及个人进行与本制度相对应条款的处罚。
地基与基础工程
地基与基础工程的施工质量应符合《建筑地基基础工程施工质量验收规范GB50202-2002》的要求。
1、土方开挖的顺序、方法必须与方案一致,并遵循“分层开挖,严禁超挖”的原则,如违反该原则,每发现一次给予1000元的罚款。
2、桩位放样时,其偏差值应符合规范要求,超出允许偏差根据问题严重性给予100~300元/根的罚款。
3、桩机的选择必须符合图纸要求,如图纸没有明确需根据方案执行。4、灌注桩及CFG桩的施工过程中,严格执行工艺标准。否则给予500~2000元/次的处罚。

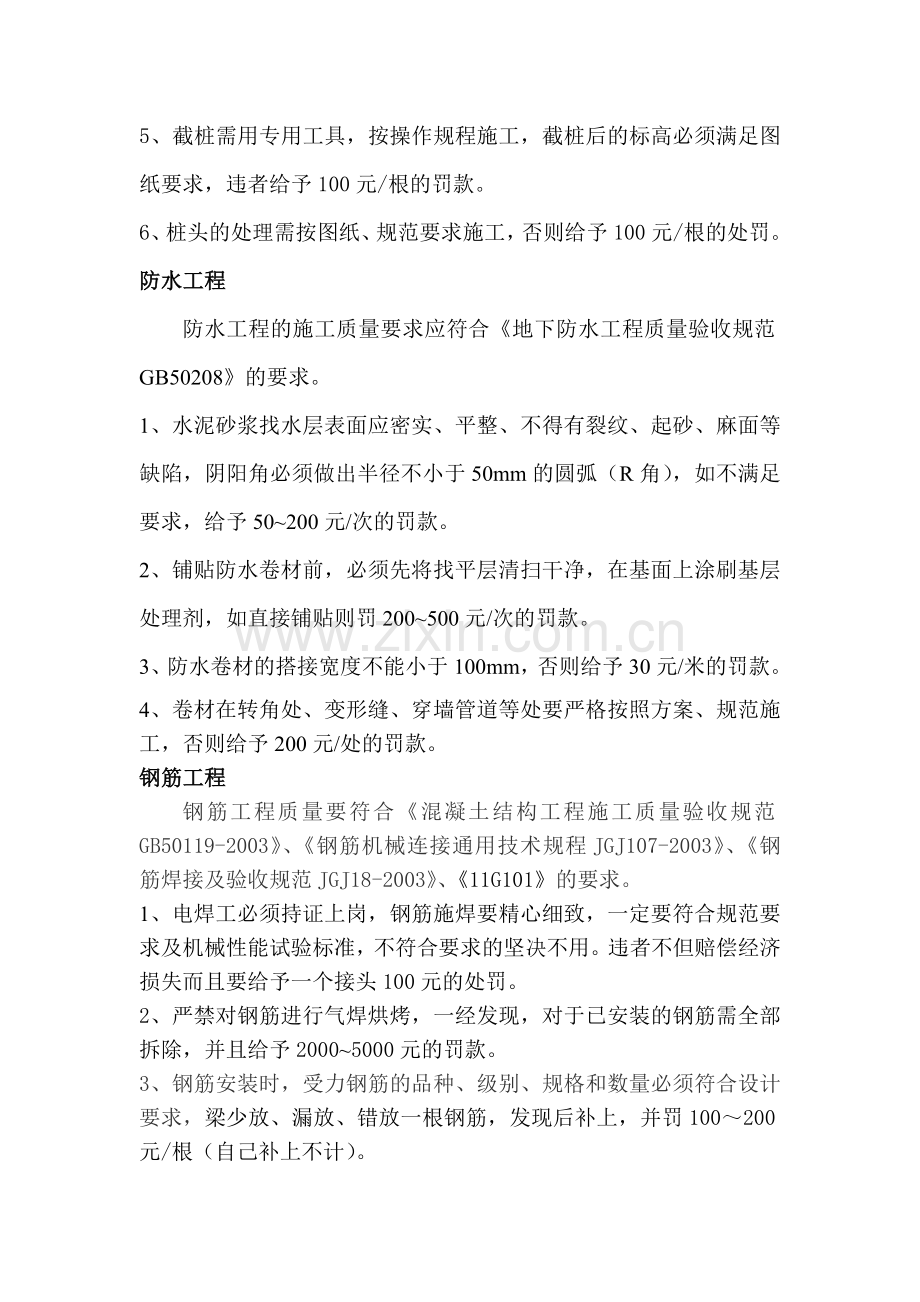

5、截桩需用专用工具,按操作规程施工,截桩后的标高必须满足图纸要求,违者给予100元/根的罚款。
6、桩头的处理需按图纸、规范要求施工,否则给予100元/根的处罚。
防水工程
防水工程的施工质量要求应符合《地下防水工程质量验收规范GB50208》的要求。
1、水泥砂浆找水层表面应密实、平整、不得有裂纹、起砂、麻面等缺陷,阴阳角必须做出半径不小于50mm的圆弧(R角),如不满足要求,给予50~200元/次的罚款。
2、铺贴防水卷材前,必须先将找平层清扫干净,在基面上涂刷基层处理剂,如直接铺贴则罚200~500元/次的罚款。
3、防水卷材的搭接宽度不能小于100mm,否则给予30元/米的罚款。
4、卷材在转角处、变形缝、穿墙管道等处要严格按照方案、规范施工,否则给予200元/处的罚款。
钢筋工程
钢筋工程质量要符合《混凝土结构工程施工质量验收规范GB50119-2003》、《钢筋机械连接通用技术规程JGJ107-2003》、《钢筋焊接及验收规范JGJ18-2003》、《11G101》的要求。
1、电焊工必须持证上岗,钢筋施焊要精心细致,一定要符合规范要求及机械性能试验标准,不符合要求的坚决不用。违者不但赔偿经济损失而且要给予一个接头100元的处罚。
2、严禁对钢筋进行气焊烘烤,一经发现,对于已安装的钢筋需全部拆除,并且给予2000~5000元的罚款。
3、钢筋安装时,受力钢筋的品种、级别、规格和数量必须符合设计要求,梁少放、漏放、错放一根钢筋,发现后补上,并罚100~200元/根(自己补上不计)。
4、钢筋绑扎一次性验收,如出现品种、级别、规格、数量、尺寸、纵向钢筋的排距、箍筋和拉筋的间距、锚固长度、搭接长度、接头设置等不符合设计要求和规范要求的,根据具体情况罚款50~200元/处。
5、墙、柱主筋跑位超出验收规范罚20元/根。
6、柱、墙箍筋不水平且漏绑扎超出验收规范,垫块不到位的罚款20元/处。
7、预留洞口加筋按设计要求必须加到位,否则罚款20元/处。
8、电渣压力焊检查偏心、融化点不均按接头个数罚10元/个;接头焊毕,敲去渣壳后发现焊包表面四周凸出钢筋表面小于4mm的,罚40元/个;焊包渣及墙柱内焊渣清理不干净罚10~20元/处;如果重复出现,加倍处罚。
9、钢筋进行机械连接时,最小拧紧力矩应符合相关规定,否则给予50元/个的罚款。
10、有墙无梁的部位没有按照图纸要求设置加强筋的,罚50元/次。
11、梁支座处的非贯通筋(支座负筋)长度超出规范允许偏差的,给予50元/根的罚款。
模板工程
模板工程质量应符合《混凝土结构工程施工质量验收规范GB50119-2003》的要求。模板及其支架应首先具有足够的承载力,刚度和稳定性,可靠地承受浇筑混凝土的质量,侧压力及施工荷载。梁截面尺寸、模板标高均符合图纸要求及规范允许偏差值。
除基础外所有构件模板全部按清水模板要求执行。
1、模板安装完自检、互检合格后报项目质检部,若质检部检查偏差超出规范要求处以30-50元/处的罚款。
2、涂刷模板隔离剂时,不得污染钢筋和混凝土接茬处,如有污染罚10元/处。
3、支撑架的扣件松动下沉一处罚20元/处。
4、杜绝涨模现象发生,若有发生凿除费用均由木工班组承担,剔凿厚度在15mm以内,且剔凿面积在0.5㎡以内的处罚50元/处,超出上述规定外处罚200~1000元/处。漏浆严重造成构件砼狗洞、蜂窝麻面的每处罚100~500元。
5、柱、梁、悬挑板、墙垛拆模后出现歪扭罚100~500元/处。
6、板面高低不平,墙模不成一条线,墙、柱、梁截面尺寸偏大或偏小,超出规范要求的,梁、柱接点差,给予20元/处的罚款。
7、墙、柱位移、平整度、垂直度偏差超过规范要求罚10元/处。
8、阳台、空调搁板及向外挑出部分上下不在一条垂直线上,偏差(以验收墙柱垂直度的标准检查)大的罚50元/处。
9、未经项目部管理人员批准同意拆模的罚200元/处。
10、梁、墙、楼梯间平板内有木屑及杂物罚20~100元/处。
11、严格按照清水砼要求控制剪力墙、现浇板、楼梯间模板质量,特别是平整度和模板拼缝。若达不到要求罚20元/平方米。
12、楼梯踏步支模质量差导致结构尺寸偏差超规范要求的,以及拆模损坏结构棱角的罚20元/处。
13、变形缝、后浇带等特殊部位的快易收口网及泡沫板不按要求进行施工的给予500元/次的罚款。
混凝土工程
混凝土工程质量应符合《混凝土结构工程施工质量验收规范GB50119-2003》的要求。
1、砼试块制作不合格或漏做,造成的回弹、试验费用由试验员支付。
2、因漏震造成的蜂窝、麻面、孔洞,以及漏筋罚100~500元/处。
3、浇筑后混凝土楼面平整度允许偏差不超过±5mm,超过10mm以外范围罚20元/㎡。
4、浇筑混凝土前严禁乱踩上层钢筋,浇筑混凝土时必须铺搭马道,如有乱踩现象罚5元/平方米。
5、浇筑混凝土前应对模板浇适量的水,若不浇水罚200元/层(施工段)。
6、混凝土应在浇筑12h后进行浇水养护,气温高的季节用薄膜覆盖浇水养护,中午吃饭应换班,若养护不到位导致混凝土缺水、裂缝等质量问题罚500~1000元/层。
7、混凝土养护时间为14天,有防渗要求和掺外加剂养护时间为21天,如达不到以上要求罚1000元/层。钢筋施焊时合理调整浇水时间和浇水量。
8、混凝土浇筑完毕后,其强度未达到1.2MPa以上就上人、上材料的,给予50元/平方米的处罚。严格控制材料的集中堆放,以免造成砼裂缝。
砌体工程
砌体分项工程一定要符合《砌体结构工程施工质量验收规范GB50203-2011》的要求。
1、材料倒运过程中,如发现班组随意抛掷材料导致砖缺棱掉角、断裂的给予5元/块的处罚。
2、砌筑之前,应对砖材料浇水湿润,否则每发现一次给予500元的罚款。
3、砌体灰缝的砂浆饱满度必须符合规范要求,不得有透明缝,瞎缝、假缝通缝等质量问题,如达不到要求给予20元/处的处罚。
4、砖砌体应排分皮数杆,第一批砖底如灰缝偏厚,底部用细砼或高标号砂浆找平,若达不到规范要求罚20元/处。
5、丁字墙、十字墙、“L”字墙等特殊部位没有严格按照要求搭砌的,给予200元/处的罚款。
6、构造柱与墙体的连接处应砌成马牙槎,马牙槎应先退后进,预留的拉接筋应位置正确,施工中不得任意弯折,若达不到规范要求罚50元/处。
7、构造柱的钢筋必须按照图纸要求设置,纵向受力钢筋根部和顶部(板底)没有植筋或搭接长度不足就进行隐蔽的,一经发现,给予300元/处的罚款。
8、构造柱浇灌混凝土前,必须将模板内的落地灰,砖渣和其它杂物清理干净,若达不到要求罚100元/处。
9、填充墙砌至接近梁、板底时,应按方案要求留一定空隙,待墙体砌筑完并应至少间隔7天后再进行其补砌挤紧,若达不到要求给予30元/米的处罚。
10、砌体内按图纸要求放置拉接筋的部位不符合要求的或者漏放钢筋的,给予10元/根的处罚。
11、预制过梁的几何尺寸和要求偏差大于10mm以上的,处罚30元/根;过梁钢筋不符合要求的,给予50元/根;过梁砼平整度差罚30元/根。
12、植筋现浇过梁的钢筋植入深度应满足15d,否则罚50元/根;植筋后钢筋的自由端和纵向钢筋的搭接长度需满足方案要求,否则罚30元/根。
13、砌体底部没有按照图纸、方案要求砌筑实心砖、浇筑砼挡水坎的,给予50元/米的处罚。
抹灰工程
抹灰工程质量应符合《建筑装饰装修工程施工质量验收规范GB50201-2001》中的要求。
1、砂浆配合比必须符合图纸要求,否则罚500元/立方米。
2、基层处理应清理干净无灰尘、无油腻,砼及加气块墙面要毛化处理到位,若不到位罚10元/平方米。
3、抹灰前应充分浇水湿润,若不浇水湿润罚10元/平方米。
4、抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应空鼓,面层应无爆灰和裂缝,若达不到规范要求罚30元/平方米。
5、抹灰表面应平整、光滑、洁净、颜色均匀,抹灰分格缝和灰线应清晰美观;墙面平整度、垂直度超出规范给予50~100元/处的罚款;墙面观感差、起砂、泛白,处罚50元/平方米。
6、墙面抹灰层采取加强措施时,没有搭接或者搭接长度不足的部位,处罚5元/米;不同材质交接处搭接长度不足罚10/米;固定钢网的钉子的规格、间距不满足方案要求,给予20元/平方米的处罚;没有挂网就擅自抹灰的,给予100元/平方米的处罚。
7、门窗洞口、预留洞口在抹灰后的尺寸必须符合图纸要求,偏差超出规范要求导致门窗无法安装的,给予50~100元/处的处罚。
8、墙面如出现预留空调洞不圆、线盒不方正等问题,给予20元/个的处罚。
9、有排水要求的部位应做滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽宽度和深度应均匀,表面应光滑,棱角应整齐,若达不到规范要求罚10元/米。
10、室内抹灰阴角要顺直,三角交点要清晰,阴阳角要方正,若达不到要求罚10元/条。
11、砼梁、墙、柱及图纸、方案要求的部位的基层宜采用凿毛毛化或砼界面剂处理,也可用1:1水泥砂浆拉毛或喷浆进行毛化处理并喷水养护,确保基层和粉刷层的结合,墙面抹灰前认真做好基层处理和浇水湿润工作,砼面的隔离剂及杂物清理干净,若达不到要求罚10元/平方米。
门窗工程
1、建筑外门窗的安装应牢固,在砌体上安装门窗严禁用射钉固定(该条为强制性条文),否则给予500元/樘的罚款。
2、金属门窗、特种门窗的品种、类型、规格、尺寸、性能、开启方向、安装位置、连接方式及铝合金门窗的型材壁厚都应符合设计及规范要求,否则给予200元/樘的处罚。
3、门窗扇必须安装牢固,并应开关灵活、关闭严密,无倒翘,并且推拉门窗扇必须有防脱落措施。若达不到要求给予100元/樘的处罚。
4、金属门窗的配件型号、规格、数量要符合图纸设计要求,安装要牢固,位置要正确,满足使用功能要求。若质量不达标,给予50元/樘的处罚。
5、门窗框安装后,表面应洁净、平整、光滑、色泽一致、无锈蚀。大面应无划痕、碰伤。如不达标给予100元/樘的处罚。
6、金属门窗在安装后,框与墙体的缝隙应填嵌饱满,并采用密封胶密封,如现场擅自使用其它不符合规范、方案要求的填嵌方法,将给予100元/樘的罚款。
7、门窗安装的允许偏差应符合规范要求,否则根据其偏差程度将给予100~300元/樘的处罚。
8、门窗安装过程中,如发现土建预留洞口不满足设计要求,应及时通知现场工长、质量员给予协调,不得擅自打凿,否则给予200元/次的罚款。
9、门窗玻璃的安装质量应满足规范要求,出现质量问题的,根据问题严重性给予100~500元/处的罚款。
涂饰工程
涂饰工程的施工质量应满足《建筑装饰装修工程质量验收规范GB50210-2001》的要求。
1、基层腻子应平整、坚实、牢固、无粉化、起皮和裂缝;如发现有问题的部位不得擅自进行涂刷,必须经负责施工的单位处理后方可施工,否则将给予50元/平方米的罚款。
2、涂料施工完毕后,墙面应涂饰均匀、粘贴牢固,没有漏涂、透底、起皮和掉粉问题。如不满足要求,给予50元/平方米的处罚。
屋面工程
屋面工程的施工质量应符合《屋面工程质量验收规范GB50207-2002》的要求。
1、平屋面采用结构找坡不应小于3%,采用材料找坡宜为2%,天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm,若达不到规范要求罚20元/米。
2、卫生间、厨房、阳台、雨棚、空调位的抹灰必须按照设计要求向地漏找不小于1%的排水坡度,侧壁根部做半径不小于50mm的小圆角,若达不到要求,给予50元/处的罚款。
基层与突出屋面结构(设备层墙体、女儿墙、山墙、变形缝)的交接处和基层的转角处,找平层均应做成圆弧形,内部排水的水落口周围找平层应做面略低的凹坑,此处易渗漏部位宜增设一道防水措施。若达不到要求罚20元/米。
3、高出屋面表层的卫生间排气管、烟道、消防管及消防管支架和空中花园屋面的排水管等根部均做不小于30mm的高台,若达不到要求处以罚款50元/处。
4、保温层含水率必须符合设计要求,若达不到要求罚10元/平方米。
5、找平层平整度及分格缝的位置和间距应符合要求,若达不到要求罚20元/平方米。
6、蓄水试验发现渗漏、积水现象罚100元~200元/处。
7、屋面瓦施工必须满足方案要求,发现屋面瓦颜色排列错误的,给予200元/平方米的处罚。
8、屋面瓦坐铺砂浆不饱满,对钢钉、铜丝进行偷工减料的,每发现一次罚500元。
9、屋面瓦施工完毕后,未进行成品保护造成破碎的,罚50元/块;没有将污染处按要求清洁干净的,罚100元/平方米。
电气工程
电气工程质量应符合《建筑电气工程施工质量验收规范《GB 50303-2002》的要求。
1、电气线路、设备和器具的支架、螺栓等部件,与建筑结构构件的连接应牢固,不得采用熔焊(电气焊),且严禁热加工开孔。若达不到要求罚50元/处。
2、接地(PE)或接零(PEN)干线的连接必须具有不可拆卸性,支线必须单独与接地或接零干线相连接,不得串联连接:金属导管(除复合型可挠金属导管外)必须接地或接零。金属软管不得作为电气设备的接地导管。电缆金属支架、导管过墙、板的电缆金属套管应保护接地或接零;钢管与箱体间应按规定做跨接地线。镀锌导管、可挠性保护管应采用专用接地卡跨接地线;金属线槽、桥架插接母线外壳应可靠接地或接零,安装牢固,并不得敷设在易燃、易爆的气体管道上方。金属线槽不得作为设备接地导体。镀锌线槽、桥架连接板两端不少于2个连接固定螺栓,平垫、弹簧垫齐全。金属线槽全长不少于两点与接地干线相接。非镀锌线槽连接板两端应跨接地线,接地线材质、截面应符合相关规范、标准或企业技术标准要求。若达不到要求,根据问题的严重性给予100~1000元处的罚款。
3、金属导管、线槽应按规定做防腐处理。非镀锌钢导管内外壁均做防腐处理(埋入混凝土中导管外壁除外)。塑料线槽须有阻燃标记。塑料电线保护管及接线盒必须是阻燃型产品,外观不得有变形和破损。金属电线保护管及接线盒外观,不得有折扁、裂缝,管口应平整,管内无毛刺。表面涂层均匀,无污染、无锈蚀。若达不到要求处罚30元/米。
4、电线、电缆的配管及线槽、桥架敷设安装的位置、走向、连接、固定方法等,必须符合有关规定。配线应分色,导线绝缘电阻值必须符合有关要求。若达不到要求罚100~500元/处。
5、金属导管严禁对口熔焊连接。镀锌和壁厚小于2mm的钢导管,不得套管熔焊连接。三相或单相的交流单芯电缆,不得单独穿于钢导管内。若达不到要求罚50~300元处。
6、电源插座的规格、型号、接线和安装,应符合规范和设计要求。厨房、卫生间安装防溅插座,潮湿场所采用密封型保护地线触头的保护型插座。各种插座安装均应与墙面(地面)贴紧、无缝隙、安装牢固,表面光滑平整,盖板、装饰帽齐全、固定牢靠,无破裂、划伤。若达不到要求罚50元/个。
7、照明开关的接线和安装,应符合规范和设计要求。同一建筑工程的照明开关,应采用同一系列产品,开关的通断位置一致。安装位置正确、便于操作,高度、距离符合要求,开关面板紧贴墙面,周边无缝隙,安装牢固,操作灵活,接触可靠。表面光滑整洁、无碎裂、划伤,部件完整,装饰帽齐全。若达不到要求罚50元/个。
8、成套配电柜、控制柜(台)和动力、照明配电箱(盘)安装所用的电器设备和导线、端子等器材产品,必须是经过有产品生产许可认证厂家的合格产品。产品的型号、规格和安装质量必须符合规范和设计要求。如达不到要求,给予200~1000元/次的罚款。
9、配电箱柜安装牢固,垂直度、平整度要符合规范要求。根据偏差严重性给予100~500元的罚款。
10、箱体开孔与导管管径匹配、无气割开孔。暗装配电箱与墙面贴紧。表面油漆完好,无污染;配电箱柜内电器安装整齐牢固。配线正确,接线端子固定牢固;强弱电端子隔离布置。
11、照明配电箱(盘)内,分别设置N线和PE线汇流排,N线和PE线经汇流排配出。母线镀层完整,紧固螺栓直径、数量、搭接面符合要求;开关、电器、电缆应按规定标识正确、清晰、齐全。箱、柜内电器安装系统图图例应与箱、柜内电器安装一致。绘图正确、清晰、整齐、适用;导线按相序及用途分色一致,接线不用开口鼻子。线鼻子根部用热塑封或绝缘布包扎,颜色与分色一致,包扎整齐、美观;箱柜内导线按回路分束绑扎,导线应留有余量。若达不到要求罚100元/处。
给水排水工程
给水排水工程应符合《建筑给水排水及采暖工程施工质量验收规范GB 50242-2002》及图纸要求的相关图集的要求。
1、建筑设备安装工程所用材料、配件、半成品、成品、器具和设备的品种、型号、规格、性能及其产品质量应符合规范、标准和设计要求;应按有关规定具有产品出厂合格证明、复试检测报告、产品质量认证或生产许可证。若达不到要求罚500元次。
2、管道和设备安装应位置正确,排列合理整齐,坡度、坡向、减震、伸缩等符合要求;支架、吊架、托架的构造形式、规格尺寸、间距、位置应符合有关标准、规范和设计要求,安装固定牢固、平整、与支承物或垫层接触紧密、平稳,不得与管道直接焊接,防腐处理良好。如发现质量问题,将给予100~500元/处的罚款。
3、管道和设备连接接口应平整、严密、无渗漏,其备接甩口应封闭严密。采用柔性接头的管道、设备不得使其接头和管道接口承重。否则给予200~500元处的罚款。
4、室内给水管道必须采用与管材相适应的管件。生活给水系统所涉及的材料和设备必须达到饮用水质检验卫生标准;给水系统的阀类、配件、器具、水表安装位置正确,接口合格,出水方向合理,规格、型号符合设计要求。若达不到要求,给予100~500元/处的罚款。
5、水泵、水箱、消防器材设备等安装符合规范,管道穿墙处的保护连接合格;表面涂层光华整洁,色泽均匀,无露涂透底、流坠,无裂缝、起皮、无滴水、渗漏。若达不到要求罚50~500元/次。
6、室内冷、热水、气等压力管道和设备系统安装后,管道保温前应进行压力试验(有记录),试验方法和试验压力应符合规范规定。暗敷设的热水、采暖管道使用各类塑料及复合管时,地面内不得有接头;管道穿墙及出地面应设置硬质套管,套管高度、规格应符合有关规定,需防水者应做防水处理。埋设管道保护层、保温层厚度应符合设计要求;明装的塑料管道应固定牢固,不得有松动和污染。若达不到要求罚100~500元/处。
7、排水系统的无压管道、设备在隐蔽前,应按规定进行灌水试验。室内排水管道应按有关规定做通球试验,确保排水畅通;金属或非金属排水管道的吊钩、箍卡,支、吊架安装牢固;检查口、清扫口伸缩节、止水环及污水通气管设备的位置、间距、数量应符合规范和设计要求,并便于检修。若达不到要求罚200元/处。
8、地漏应设置在有防水地面,地面排水坡度、流向符合要求,无倒泛水;地漏卧入地面的位置、深度正确,周边封闭严密无渗漏、平整、光洁、美观;水封深度不小于
50mm。若达不到要求罚100元/处。
9、卫生器具等设备安装应平稳牢固,器具符合节水型要求,并与支架接触紧密、平稳,位置、标高、坡度、管径符合要求;
成排器具排列整齐一致,排水口与排水管连接牢靠、封闭严密、无渗漏;表面光滑洁净,实用美观,嵌缝胶均匀顺直,粘结牢固,无堵塞、不渗水、不滴漏,无污染、无裂纹、无破损。若达不到要求罚50~200元/处。
第四章
附则
1、本制度未提及到相关质量问题的处罚,项目部有权根据具体问题的严重性决定处罚对象、处罚金额。
2、本制度适用于所有参建本项目工程建设的人员。
3、项目部允有对本制度修改和完善的权利。
5771001803090012095 579036822859633082
5771001803090012386 576137399735760696
5771001803090013594 578077579902515512
5771001803090012387 577164982601818051
5771001803090012138 572131192158918326
5771001803090012359 579036822361076053
5771001803090012356 576135286143791742
5771001803090012355 575087869704693279
17088100343355274 101229944325833379
17088100343355275 101866732938832008
17088100343356107 101581152501500522
17088100343356108 101000180059871732
17088100343354295 101074194142687017
17088100343356184 101878660869628802
17088100343356185 101775831174086674
17088100343356109 101086014373572846
17088100343356110 101152207216014916
17088100343355237 101027041605702709
17088100343355238 101229364861425414
17088100343356169 101862204402635718
17088100343354928 101760654089788804
展开阅读全文
