收藏 分销(赏)

变电站工程质量通病防治方案和控制措施.doc

上传人:精*** 文档编号:3120291 上传时间:2024-06-18 格式:DOC 页数:30 大小:290KB
下载 相关 举报
变电站工程质量通病防治方案和控制措施.doc_第1页
第1页 / 共30页
变电站工程质量通病防治方案和控制措施.doc_第2页
第2页 / 共30页
变电站工程质量通病防治方案和控制措施.doc_第3页
第3页 / 共30页
变电站工程质量通病防治方案和控制措施.doc_第4页
第4页 / 共30页
变电站工程质量通病防治方案和控制措施.doc_第5页
第5页 / 共30页
点击查看更多>>
资源描述

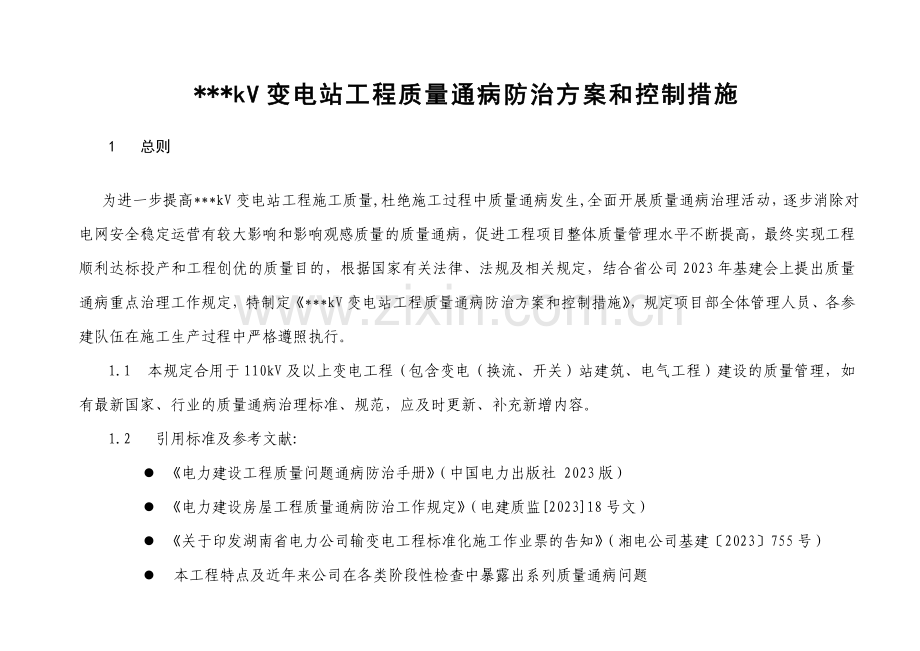

1、*kV变电站工程质量通病防治方案和控制措施*kV变电站工程项目部*年*月*日*kV变电站工程质量通病防治方案和控制措施1 总则 为进一步提高*kV变电站工程施工质量,杜绝施工过程中质量通病发生,全面开展质量通病治理活动,逐步消除对电网安全稳定运营有较大影响和影响观感质量的质量通病,促进工程项目整体质量管理水平不断提高,最终实现工程顺利达标投产和工程创优的质量目的,根据国家有关法律、法规及相关规定,结合省公司2023年基建会上提出质量通病重点治理工作规定,特制定*kV变电站工程质量通病防治方案和控制措施,规定项目部全体管理人员、各参建队伍在施工生产过程中严格遵照执行。1.1 本规定合用于110k

2、V及以上变电工程(包含变电(换流、开关)站建筑、电气工程)建设的质量管理,如有最新国家、行业的质量通病治理标准、规范,应及时更新、补充新增内容。1.2 引用标准及参考文献:l 电力建设工程质量问题通病防治手册(中国电力出版社 2023版)l 电力建设房屋工程质量通病防治工作规定(电建质监202318号文)l 关于印发湖南省电力公司输变电工程标准化施工作业票的告知(湘电公司基建2023755号)l 本工程特点及近年来公司在各类阶段性检查中暴露出系列质量通病问题l 现行设计、施工及施工验收规范2 基本规定2.1 质量通病由建设单位负责组织实行,各参建单位质量职责主体按各自职责开展质量通病整治活动;

3、施工项目部成立质量通病防治组织机构,并定期开展专项整治活动。组 长:项目经理副组长:项目执行经理、项目总工成 员:土建技术员、电气技术员、专职安全员、专职质检员、材料管理员、班组长、分包方负责人等2.2 施工图审查机构或设计、监理单位应重视审查通病防治的设计措施,并将其列入审查内容。电力建设工程质量监督机构应将通病防治工作列入监督重点内容。施工项目部质量通病防治及控制措施报监理审查、批准,报建设单位备案后予以实行。2.3 根据本工程特点,将下列质量通病将作为本工程的控制重点,并制定相应控制措施:l 回填土不密实l 土方工程开挖、填方边坡塌陷l 地基不均匀下沉l 结构吊装就位偏差过大;标高、轴线

4、偏差,钢筋移位l 沉降观测点设立及观测不规范l 沉降缝设立不合理l 屋面渗漏l 楼地面渗漏l 铝合金门窗渗水l 外墙渗漏l 墙体、地基、墙面裂纹l 清水混凝土表面裂纹l 混凝土表面粗糙l 混凝土搅拌过程结块,冬季施工混凝土、墙体有结冰现象l 地面积水l 电缆沟盖板不平整l 排水管道堵塞l 螺栓锈蚀l 设备漏油l 接地不规范、工艺差l 二次接线工艺差l 电缆封堵不规范l 电缆敷设不规范、工艺差3 管理措施3.1 项目部运用每月安全、质量检查活动,把质量通病整治作为一项重要内容来计划、实行、检查、整改。定期组织班组、分包方对质量通病整治进行专项学习、培训和交流活动,对已暴露出的质量通病按“四不放过

5、”原则进行分析,总结经验教训,提出防范措施,不断提高通病防治的实效性。3.2 必须做原材料和构配件的第三方检查实验工作,未经复试或复试不合格的原材料不得用工程施工。在采用新材料时,除应有产品合格证、有效的鉴定证书外,还应进行必要检测。原材料、构配件的实验检测必须坚持见证取样制度。3.3 根据批准的质量通病防治方案和控制措施,对施工队(涉及分包方)进行技术交底,样板引路,并记录、收集和整理质量通病方案、施工措施、技术交底和隐蔽验收等相关资料。3.4 专业分包单位应提出分包工程的质量通病防治措施,由项目部核准,监理审查、批准,报建设单位备案后实行。3.5 工程竣工后,项目部应认真填写工程质量通病防

6、治内容总结报告(监理单位填写评估报告),以利于连续改善。4 控制措施(其中红体字标记部分为省公司基建部提出需治理的质量通病)序号项目内容因素分析防止及改善措施备注一土建工程1地基基础工程1.1 桩基产生较大沉降、不均匀沉降1. 持力层未经鉴别验收,强度不符合设计规定;2. 桩进行持力层深度不够;3. 桩身未达成预定强度就进行挤土施工;1. 桩基工程施工,应保证有效桩长和进入持力层深度.当以桩长控制时,应有计量措施保证;当以持力层控制时,孔桩应对持力层岩土性质进行鉴别验收,在清孔,孔底沉渣厚度满足设计规定后,及时封底和浇筑混凝土。2. 桩基施工后,应有一定的休止期,挤土时砂土、粘性土、饱和软土分

7、别不少于14d、21d、28d,保证桩身强度和周边土体的超孔隙水压力的消散和被扰动土体强度的恢复。3. 桩基工程验收前,按规范和相关文献规定进行桩身质量、承载力检查.检查结果不符合规定的,在扩大检测和分析因素后,由设计单位核算出具体解决方案进行加固解决。1.2桩身质量不符合规定1. 桩基施工没按规范规定检测,遇地下不明障碍物不解决,导致施工质量不合规定;2. 灌注桩使用混凝土配合比不合设计规定,标高控制失误;混凝土浇筑时,钢筋笼固定不可靠,导致垂直度不够,影响承载力。1. 桩基施工时应严格检测,垂直偏差应小于0.5%;采用沉管复打时,应保证两次沉管的垂直度的一致;施工中碰到大块石等障碍物导致桩

8、身倾斜时,应及时予以清除或解决。2. 灌注桩混凝土浇筑 1).浇筑顶面应高于桩顶设计标高和地下水位0.51.0m以上,确有困难时,应高于桩顶设计标高少于2m,混凝土浇筑测量桩顶标高,当混凝土充盈系数异常时,应分析因素并采用措施进行解决。2).在有承压水的地区,应采用塌落度小、初凝时间短的混凝土,混凝土的浇筑标高应考虑承压水头的不利影响。3).钢筋笼应焊接牢固,并采用保护块、木棍、吊筋固定,以控制钢筋笼的位置。2土方工程2.1 土方回填区沉陷,密实度达不到规定,边坡下滑1. 土的含水率过大或过小,达不到最优含水率密实度规定;2. 填方土料不符合规定,采用了碎草皮、杂填土作填料;3. 填土厚度过大

9、或压(夯)实遍数不够;4. 边坡土未按规定分层回填压(夯)实,与挡墙间未做滤水层,泄水孔管径偏小、不牢固,数量不够或压坏等夯(压)实填土时,应适当控制填土的含水量,土的最优含水量可通过击实实验定。工地简朴检查,一般以手握成团、落地开花为宜;2.2填方出现橡皮土在含水量很大腐殖土、泥炭土、粘土或亚粘土等原状土地基上进行回填,或采用这种土作土料进行回填时,特别在混杂状态下进行回填,由原状土被扰动,颗粒间毛细孔遭到破坏,水份不易渗透和散发。当施工温度较高,对其进行夯击或辗压,表面易形成一层硬壳,更加阻止了水分的渗透和散发,因面形成软塑状态的橡皮土。这种土埋藏越深,水分散发越慢,长时间不易消失。避免在

10、含水量过大的腐殖土、粘土、亚粘土等原状土上进行回填;2.3 基坑二次回填土沉陷(涉及房心回填)构架基础、建筑物基础和电缆沟开挖、房心等处回填的厚度过大、未分层夯实回填或夯实遍数不够。l 对小面积、狭长处土方回填表,一定要用大蛙式打夯机或自制夯具,分层夯实,不允许运用自然沉降或水夯法进行解决规定取样实验3砌砖工程3.1砂浆强度不稳定(砼同比)1. 影响砂浆的重要因素是计量不准。对砂浆的配合比,多数工地使用体积比,以铁铣凭经验计量,由于计量不准及砂子含水率的变化和运料途中丢失,使砂浆用砂量的误差可达1020%;2. 砂浆搅拌不匀,人工拌合翻拌次数不够,机械搅拌加料顺序颠倒,使塑化材料(石灰膏、电石

11、膏、粉煤灰等)未散开,水泥分面不均匀,影响砂浆匀质性及和易性;3. 砂浆搅拌加料顺序:应分二次投料,先加部分砂子、水和所有塑化材料,通过搅拌叶片和砂子搓动,将塑化材料打开,再投入其余砂子和所有水泥。4. 砂浆试块的制作、养护方法和强度取值等没有执行规范的统一标准,致使测定的砂浆强度,缺少代表性,数据甚至有失真的情况。M1、M2.5、M5几种常用砂浆的强度波动较大,匀质性差,其中M2.5砂浆特别严重,强度低于设计规定的情况很多,很容易形成裂纹,导致外装修裂纹。3.2基础防潮失效1. 防潮层的失效不是当时或短期内能发现的质量问题,因此施工质量容易被忽视。如施工中经常发生砂浆混用,将余料作防潮砂浆用

12、或配比随意,这些都有达不到防潮砂浆的配合比规定;2. 在防潮层施工前,基面上不作清理,不浇水或浇水不够,影响防潮砂浆与基面的粘结。操作时表面抹压不实,养护不好,强度和密实度达不到规定或出现裂缝;3. 冬季施工防潮层因受冻失效。1. 防潮层应作为独立的隐蔽工程项目,在整个建筑物基础工程竣工后进行操作,施工时尽量不留或少留施工缝,如必须留置,则应留在门口位置;2. 防潮层施工宜安排在基础房心土回填后进行,以防填土时对防潮层的损坏。基础防潮层作法大体有三种:(1)抹20mm厚1:2.5水泥砂浆(掺防水剂);(2)M10水泥砂浆砌二砖三缝;(3)60mmC1520混凝土圈梁。防潮层开裂或抹压不密实,不

13、能有效阻止地下水分沿基础向上渗透,导致墙体经常潮湿,使室内粉刷屋剥贯彻,甚至年久影响砖墙结构。3.3墙体裂缝3.3.1地基不均匀下沉引起的墙体裂缝1. 斜裂缝一般发生在纵墙的两端,多数裂缝隙通过窗口的两个对角,裂缝向沉降较大的方向倾斜,并由下向上发展。由于横墙刚度较大(门窗洞口亦少),一般不会产生较大的相对变形,故很少出现这类裂缝。裂缝多在墙体下部,向上逐渐减少,裂缝宽度下大上小,经常在房屋建成后不久就出现,其数量及宽度随时间而逐渐发展。窗间墙水平裂缝一般在墙的上下对角处成对出现,沉降大的一边裂缝在下,沉降小的一边裂缝在上。竖向裂缝发生在纵墙中央的顶部和底层窗台处,裂缝上宽下窄。当纵墙顶层有钢

14、筋砼圈梁时,顶层中央顶部竖直裂缝则较少。2. 斜裂缝重要发生在软土地基上,由于地基不均匀沉降,使墙体承受较大的剪切力,当结构刚度较差,施工质量和材料强度不能满足规定期,导致墙体开裂。3. 窗间墙水平裂缝产生的因素是,由于沉降单元上部受到阻力,使窗间受到较大的水平剪力,而发生上下位置的水平裂缝4. 房屋低层窗台下竖直裂缝,是由于窗间墙受到荷载后,窗台墙起着反梁作用,特别是较宽敞的窗口或窗间墙承受较大的集中荷载情况下(厂房),窗台墙因反向变形而开裂,严重时还会挤坏窗口,影响窗扇启动。1、 加强地基探槽工作。对于较复杂的地基,在基槽开挖后应进行普遍钎探,待探出的软弱部位进行加固解决后,再进行基础施工

15、;2、 合理设立沉降缝。凡不同荷载(高差悬殊的房屋)、长度过大、平面形状较为复杂,同一建筑物地基解决方法不同,都应从基础开始提成若干部分,设立沉降缝。沉降缝应有足够的宽度,操作中防止浇筑圈梁时将断开处浇在一起,或砖头、砂浆等杂物落入缝内,以免房屋不能自由沉降而发生墙体拉裂现象。3.3.2温度变化引起的墙体裂缝1. 八字形裂隙:重要出现在横墙与纵墙两端部,此种裂缝属正八字形的热胀裂缝,随温度升降而变化,其因素是由于设计一与施工中的缺陷,使屋面保温层的热阻减少甚至失效,致使屋面板温度变形大于砌体温度变形,当产生一定的温度应力的,屋面板的推力就传给墙体,并因墙体温度附加应力在房屋两端较大,当砌筑砂浆

16、强度较低时,则易发生剪力产生的主拉应力,当超过砌体抗拉极限时,墙体即出现八字形开裂。2. 倒八字形裂隙:属冷缩裂隙,重要出现在纵横墙两端的窗洞口处,尤以顶层两端窗洞口处最严重。由于墙体冷缩附加应力在墙体两端较大,当房屋收缩变形大于墙体时,在门窗洞口处产生应力相对集中而导致形成倒八字形裂隙,使墙体开裂。3. 水平裂隙:多见于顶层横墙、纵墙、“女儿墙”及山墙处。当屋面保温隔热较差,屋面板受热膨胀对墙体产生水平推力,由于墙体在端部收缩要大于中部且砌体抗剪能力较低,使纵横墙与屋盖的接触面上产生水平裂隙。4. 垂直裂隙 :重要出现在窗台墙处、过梁端部及楼层错层处。此种裂隙重要由于温度变化,墙体受到楼板的

17、拉应力作用,在门窗洞口处产生应力集中效应而拉裂,或因冷缩变形,在与墙漆之间变形差异最大的钢筋混凝上梁端和楼板错层处,引起墙体垂直开裂。5. X形裂缝:多数沿砌体灰缝开裂,重要受房屋热胀冷缩的反复作用形成,而底层墙体产生的X形裂缝则是由于基础不平整或不均匀沉降引起。1. 屋面挑檐可采用分块预制或顶层圈梁与墙体之间设立滑动层;2. 按规定留置伸缩缝,以减少温度变化对墙体产生的影响。3. 加强设立钢筋硷圈梁,提高墙体的整体性。在建筑顶层每个开间、在错层处及屋面不等高处必须设立圈梁;顶层外圈梁应设计为暗圈梁,不应外漏,这样可使外圈梁免受阳光直接照射或大气影响;无论“女儿墙”高低,均要设立钢筋混凝土压顶

18、圈梁,并与“构造柱”连为整体,以抵抗裂缝的产生。4. 除据规范规定设立“构造柱”外,在“L“I”“L平面形状中的纵横墙交接处必须设立“构造柱”,以提高建筑物的整体刚度和墙体的可延性,约束墙体裂缝的扩展。5. 提高屋面板的整体性。屋面板最佳采用现浇板,或在预制屋面板上增长现浇层;在预制屋面板与外纵墙间设立现浇板带,预制屋面板间设立现浇板缝梁,使屋面成整体式装配。6. 在房屋顶层端部1一2开间范围内的墙体采用配筋砌体,即每隔8皮砖在水平灰缝内加配2必6钢筋,并在1一2开间范围内拉通,与“构造柱”钢筋结合。顶层用砖不应低于MU7 .5,砌筑砂浆强度不应低于MS,以提高墙体坑裂能力。7. 屋面“挑檐”

19、为外露结构,在一天内的温度变化较大,不仅自身容易开裂,并且对墙体开裂也有一定的影响,故应适当增长“挑檐”纵向配筋并增设“变形缝”或“后浇带”,以减少收缩。“后浇带”的做法是在其纵向受力较小的中间适当部位,预留300mm宽的“后浇带”,用钢筋贯通,在施工40一60天后再二次浇筑,以起到先放后抗的控制作用。重视屋面保温。选择屋面保温层时,适当加厚或选用保温隔热性能良好的材料。对屋面保温层必须按建筑节能标准进行热工计算,进一步提高屋面保温层的保温隔热性能。屋面保温不好是屋面板产生温度应力的直接因素,严重时会导致顶层墙体开裂或屋面漏水。保温层应做至“挑檐”或檐沟处,以防止混凝土结构外漏,有条件者必须增

20、设、架空隔热层。3.3.3大梁处的墙体裂缝大梁底下面墙体局部竖向裂缝,重要由于未设梁垫或梁垫面积局限性,砖墙局部承受荷载过大引起,或该部位墙体砖和砂浆强度偏低、施工质量较差大梁底部的墙体(窗间墙),产生局部竖直裂缝,大梁底下设梁垫或构造柱,满足局部受荷载力。挡土墙工程4.石材质量差大小差别过大,外观呈针片状,长厚比大于4。有风化剥层和裂缝,表面有污迹,形状过于细长、扁薄和尖锥或几乎成圆形。料石质地疏松,色泽不均匀,内部有隐纹,敲击时发出噼叭声。按设计或规范规定选用合格石材.2根部不实1. 基坑开挖后未认真检查地基土的质量,对局部不良地基解决草率。基坑底面未进行仔细清理找平和夯实;2. 砌基础时

21、未铺坐浆即将石材单摆浮搁在基土上;3. 底皮石材过小,未将大面朝下;4. 基础砌筑完毕后未及时回填土,地基受雨水浸泡,导致基础不稳或下沉1. 基坑开挖后认真检查地基土的质量,对局部不良地基加强解决。基坑底面先仔细清理找平再夯实;2. 砌基础时铺座浆再将摆石材在基土上;3. 底皮石材强度符合承载力规定,并将大面朝下;4. 基础砌筑完毕后应及时回填土 4.3墙体垂直通缝1. 砌石墙体上下各皮石缝连通,特别在墙角及丁字墙接槎处更多见;2. 挡墙砌石多采用交错组砌方式,但因石块是不规则的,忽视了左右、上下、前后的交搭,砌缝未错开,特别在墙角处未改变砌法;3. 施工间歇留槎不对的,未按规定留踏步形斜槎,

22、而留马牙形直槎。1. 加强石块的挑选工作,注意石块左右、上下、前后的交搭,必须将砌缝错开,严禁砌出任何重缝;2. 每皮石块砌筑要隔一定距离(11.5m)丁砌一块拉结石,接结石的长度应满墙(如墙过厚超过40cm,可用二块拉结石内外搭接,搭接长度不小于15cm,且其中一块长度应大于墙厚的2/3)。3. 在墙角部位应改为丁顺叠砌或丁顺组砌,使用的石材也要改变;4. 施工间歇和流水作业需要留槎时必须留斜槎。留槎的槎口大小要根据所使用的材料和组砌方法而定。尽量留在沉降缝处。4.4石块粘结不牢1. 砌体中的石块和砌筑砂浆粘结不良,掀开石块有时可发现卧缝隙砂浆铺得不严,石块之间有瞎缝(即石块直接接触)。敲击

23、墙体可听到空洞声,用力推则个别石块松动。这种情况大大减少墙体的承载能力和稳定性。2. 砌体灰缝过大,砂浆收缩值也大,引起与石块离鼓;3. 石材在砌筑前未洒水,特别是在高温干燥季节吸水率大的石块易吸取砂浆中的水分,导致砂浆过早失水,影响了砌体整体性,导致砌体强度减少,砂浆的稠度应控制在3-5cm;4. 采用不适当的砌法,特别是在砌筑毛石砌体时,习惯采用铺石灌浆法,导致砂浆不饱满;5. 块石一次砌得过高(每日高度不得超过1.2m),导致灰缝变形,石缝错动。1. 保证砌体灰缝厚度及砂浆稠密度,防止砂浆与石块离鼓;2. 石材在砌筑前湿水,特别是在高温干燥季节,砂浆的稠度应控制在3-5cm;3. 在砌石

24、时,先铺满浆再铺石,防止砂浆不饱满;4. 块石每日砌筑高度不得超过1.2m。4.5泄水孔不通畅,泛水坡度不够未按规定留泄水孔或堵塞、排水坡度不够,导致挡墙内侧长期积水,酿成墙体裂、沉陷或倒坍1. 砌筑挡墙时应按设计规定收坡或收台;2. 泄水孔宜采用抽管方法留置,即在砌筑时先留置钢管或竹管。3. 回填土前与挡墙间做300mm宽卵石滤水层。5围墙工程5.1 清水墙竖向贯通裂缝由于环保节能砖的抗拉强度不够导致开裂1. 设计应明确砖的抗拉强度值,注意沉降伸张缝间距的调整;2. 对厂家提出抗拉强度规定;3. 适当增长拉结钢筋,增长围墙抗拉强度。5.2 围墙沉降裂缝1. 未合理设立沉降伸张缝或缝未断开;2

25、. 其他裂缝参见“3.3 墙体裂缝”参见“3.3 墙体裂缝”;5.3 墙面污染1. 压顶未做滴水线和踢脚线;2. 场地堆土污染墙底,或雨水溅泥到墙面上;1. 严格按设计或规范规定做滴水线和踢脚线;2. 材料、余土等堆放不能靠墙,及时种植草皮,墙面有污染时应及时清洗干净;围墙与场地结合处采用铺卵石或贴砖隔离。5.4 压顶不平直、开裂。围墙压顶未严格标高控制,装模不规范;围墙压顶要严格控制水平和垂直度,装模要牢固且横平竖直;5.3装饰层开裂见“10.1 外墙空鼓、裂缝”见“10.1 外墙壁空鼓、裂缝”6混凝土6.1麻面(混凝土表面局部缺浆粗糙,或有许多的小凹坑,但无钢筋外露)1. 模板表面粗糙或清

26、理不干净,粘有干硬水泥砂浆等杂物,拆模时混凝土表面粘损,出现麻面;2. 木模板在浇筑混凝土前没有浇水湿润,浇筑混凝土时与模板接触部分混凝土水分被模板吸去,致使混凝土表面失水过多,出现麻面;3. 钢模板脱模剂涂刷不均匀或局部漏刷,拆模时混凝土表面粘结模板,引起麻面;4. 模板接缝拼装不严密,浇筑混凝土时缝隙漏浆,混凝土表面沿模板位置出现麻面;5. 混凝土振捣不密实,混凝土中的气泡未排出,一部分气泡停留在模板表面,形成麻点。1. 模板面清理干净,不得有杂物;2. 在浇筑砼前应充足湿润,清洗干净,不留积水,使模板拼接严密;3. 如有缝隙,应用油毡、塑料条、纤维板或水泥砂浆等堵严,防止漏浆;4. 混凝

27、土必须按操作规程分层均匀振捣,每层混凝土应振捣至气泡排除为止;5. 对麻面部位可用清水刷洗,充足湿润后用水泥素浆或1:2水泥砂浆抹平。6.2露筋(钢筋混凝土结构内的主筋、副筋或箍筋等,没有被混凝土包裹而外露)1. 钢筋混凝土结构内的主筋、副筋或箍筋等,没有被混凝土包裹而外露;2. 混凝土浇筑振捣时,钢筋垫块移位或垫块太少甚至漏放,钢筋紧贴模板,致使拆模后露筋;3. 钢筋混凝土结构断面较小,钢筋过密,如遇大石子卡在钢筋上,导致水泥浆不能充满钢筋周边;4. 因配合比不妥混凝土产生离析,浇筑部分缺浆或模板严重漏浆;5. 混凝土振捣时,振捣棒撞击钢筋,导致移位;6. 混凝土保护层振捣不密实,或木模板湿

28、润不够,混凝土表面失水过多,或拆模过早,拆模时混凝土缺棱掉角。1. 将外露钢筋上的混凝土残渣和铁锈清理干净,用水冲洗湿润,再用1:2或1:2.5水泥砂浆抹压平整;2. 如露筋较深,应将薄弱混凝土剔除,冲刷干净湿润,再用高一级豆石混凝土捣实,认真养护;3. 混凝土裂缝还可用环氧树脂灌缝,对大面积钢筋锈蚀引起混凝土裂缝,必须会同设计等单位研究解决方案,经批准后再进行解决。6.蜂窝(混凝土局部酥松,砂浆少,石子多,石子之间出现空隙,形成蜂窝状的空洞)1. 砼配合比不准确,或砂、石、水泥材料计量错误,或加水量不准,导致砂浆少石子多;2. 混凝土搅拌时间短,没有拌合均匀,混凝土和易性差,振捣不密实;3.

29、 未按操作规程浇筑混凝土,下料不妥,使石子集中,振不出水泥浆,导致混凝土离析;砼自由倾落高度一般不得超过2m,浇筑楼梯板时1m,否则应采用串筒、溜槽等措施下料;4. 混凝土一次下料过多,没有分段分层浇筑,振捣不实或下料与振捣配合不好,未及时振捣又下料,因漏振导致蜂窝;5. 模板孔隙未堵好,或模板支设不牢固,振捣时移位,导致严重漏浆或墙体烂根,形成蜂窝。1. 在竖向结构中(柱、板墙)浇筑砼应采用下列措施:2. 支模前应在边模板下口8cm宽找平层,找平层嵌入柱、板墙体不超过1cm,保证下口严密。开始浇混凝土时,底部应先填以50-100mm与浇筑混凝土成分相同的水泥砂浆。砂浆用铁锹入模,不得用料斗直

30、接灌入。混凝土坍落度应严格控制,底层振捣应认真操作3. 小蜂窝可先用水冲洗干净,然后用1:2或1:2.5水泥砂浆修补;假如是大蜂窝,则先将松动石子用钢丝刷刷净和突出的颗粒剔除,尽量剔成喇叭口,外边大些,然后用清水冲洗干净湿透,再用高一级豆石混凝土捣实,加强养护。6.4 夹芯浇灌大面积、大体积钢筋混凝土结构时,往往分层分段施工,在施工停歇期间常有木块、锯末等杂物,(在冬季尚有积雪、冰块)积存在混凝土表面,这些杂物如不认真检查清理,再次浇灌混凝土时,就夹入混凝土内,在施工缝处导致杂物”夹芯”。浇灌混凝土前要认真检查,将表面杂物清理干净,可在模板与沿施工缝处通条开口,以便清理;冬季施工时如有冻雪等,

31、可用太阳灯等烤化后清理干净;如只有锯末等杂物,可采用鼓风机等吹,所有清理干净后,通条开口再封板,然后浇灌混凝土。6.5 外形尺寸偏差1. 模板自身变形,有孔洞,拼装不平整。2. 模板体系的刚度、强度及稳定性局限性,导致模板整体变形和位移。3. 混凝土下料方式不妥,冲击力过大,导致跑模或模板变形。4. 振捣时振捣棒接触模板过度振捣。5. 放线误差过大,结构构件支模时因检查核对不细致导致的外形尺寸误差。1. 模板使用前要经修整和补洞,拼装严密平整。2. 模板加固体系要经计算,保证刚度和强度;支撑体系也应通过计算设立,保证足够的整体稳定性。3. 下料高度不大于2米。随时观测模板情况,发现变形和位移要

32、停止下料进行修整加固。4. 振捣时振捣棒避免接触模板。5. (5)浇筑混凝土前,对结构构件的轴线和几何尺寸进行反复认真的检查核对。外形尺寸偏差指:表面不平整,整体歪斜,轴线位移6.4混凝土裂缝一般肉眼可见0.03-0.05mm6.4.1塑性收缩裂缝(多在新浇筑并暴露于空气中的结构、构件表面出现,形状很规则,且长短不一,互不连贯,裂缝较浅,类似干燥泥浆面。大多在混凝土初凝后(一般4h左右),当外界气温高、风速大,气候很干燥的情况下出现)1. 混凝土浇筑后,表面没有及时覆盖,受风吹日晒,表面游离水份蒸发过快,产生急剧的体积收缩,而此时混凝土初期强度低,不能抵抗这种变形应力而导致开裂;2. 使用收缩

33、率较大的水泥,水泥用量过多,或使用过量的粉砂,或混凝土水灰比过大;3. 混凝土水灰比过大,模板、垫层过于干燥,吸水大;4. 浇筑在斜坡上的混凝土,由于重力作用有向下流动的倾向,也是导致这类裂缝出现的因素。1. 配制混凝土时应严格控制水灰比和水泥用量,选择级配良好的石子,减少空隙率和砂率,同时要捣固密实,以减少收缩量,提高混凝土抗裂强度;2. 浇混凝土前将基层和模板湿透,避免吸取混凝土中水分,浇筑后对裸露表面应及时用潮湿材料覆盖,认真养护防止强风吹袭和烈日曝晒;3. 如混凝土仍保持塑性,可采用及时压抹一遍或重新振捣的办法来消除,再加强覆盖养护;如已硬化,可向裂缝内装入干水泥粉,然后再加不润湿或在

34、表面抹水泥浆再进行解决;对于预制构件也可在裂缝表面涂环氧胶泥或环氧玻璃布进行封闭解决,以防钢筋锈蚀。6.4.2沉降收缩裂缝(裂缝多沿结构上表面钢筋通长方向或箍筋上断续出现,或在埋设件的附近周边出现。裂缝呈梭形,宽度1-4mm,深度不大,一般到钢筋上表面为止。多在混凝土浇筑后发生,混凝土硬化后停止)1. 混凝土浇筑后,粗骨料沉落,挤出水分、空气,表面呈现泌水,而形成竖向体积缩小沉落,这种沉落受到钢筋、预埋件、模板、大的粗骨料以及先期凝固混凝土的局部阻碍或约束,或混凝土自身各部互相沉降量相差过大而导致裂缝。1. 加强混凝土配制和施工操作控制,不使水灰比、砂率、坍落度过大,振捣要充足但避免过度;对于

35、截面相关较大的混凝土构筑物,可先浇筑较深部位,静停2-3h,待沉降稳定后再与上部薄截面混凝土同时浇筑,以避免沉降过大导致裂缝;适当增长保护层的厚度;2. 如混凝土仍保持塑性,可采用及时压抹一遍或重新振捣的办法来消除,再加强覆盖养护;如已硬化,可向裂缝内装入干水泥粉,然后再加不润湿或在表面抹水泥浆再进行解决;对于预制构件也可在裂缝表面涂环氧胶泥或环氧玻璃布进行封闭解决,以防钢筋锈蚀。6.4.3凝缩裂缝(混凝土表面呈现碎小的六角形花纹状裂缝,裂缝很浅,常在初凝期间出现)混凝土表面过度的抹平压光,使水泥和细骨料过多地浮到表面,形成含水量很大的砂浆层,它从下层混凝土有较大的干缩性能,水分蒸发后,产生凝

36、缩而出现裂缝。有时在混凝土表面撒干水泥压光,也会产生这种裂缝。混凝土表面刮抹应限制到最少限度;防止在混凝土表面撒干水泥刮抹,如表面粗糙,可撒较稠水泥砂浆再压光。裂缝不影响强度,一般可不解决。如对表面有美观规定,可在表面加抹一层薄砂浆进行解决。6.4.4碳化收缩裂缝(在结构表面出现,呈花纹状,无规律性,裂缝一般较浅,深1-6mm,有的至钢筋保护层全深,裂缝宽0.05-1.2mm ,少数大于1mm,多发生在混凝土浇筑完后数月或更长时间)1. 混凝土水泥浆中的氢氧化钙与空气中的二氧化碳作用生成碳酸钙,引起表面体积收缩,受到结构内部未碳化混凝土的约束而导致表面发生龟裂,在空气相对湿度较小(30-50%

37、)的干燥环境中最为显著。2. 有时在密闭不通风的地方,使用火炉加热保温产生大量的二氧化碳,常会使混凝土表面加快碳化,导致裂缝。避免过度振捣,不使表面形成砂浆层,同时加强养护,提高表面强度;避免在不通风的地方采用火炉加热保温。6. 5 外力或技术因素引起混凝土破坏、开裂1. 成品保护不到位引起混凝土基础、道路等边角损坏或导致裂缝;2. 电抗器基础焊接时,由于温度过高,导致基础炸裂;3. 基础养护时间不够或外荷载过大,引起混凝土开裂;没有按规定留置伸缩缝,导致道路、散水、主变事故油池边、围墙砼压顶等开裂。1. 严格按照项目安全文明施工施工方案规定进行成品保护;2. 基础、道路等采用倒圆角工艺;3.

38、 不得提前拆模,明确专人定期养护;4. 及时留好伸缩缝。7预制板裂缝7.1顺板缝方向裂缝1. 板嵌缝质量粗糙低劣,当某一板面受到较大荷载发生挠曲变形时就会出现顺板缝方向通长裂缝,重要是嵌缝错误作法引起(用石子、碎砖、水泥袋纸等杂物嵌塞缝底,或敷电线管导致上实下空);2. 嵌缝时间安排不妥,未把嵌缝作为一道单独的操作工序,预制楼板安装后未及时嵌缝,而是在浇筑圈梁或楼地面出浇混凝土结构时顺带进行,有的甚至到浇捣地面找平层或施工面层才进行嵌缝,这样上道工序的水泥渣杂物、垃圾不断掉落缝中,灌缝时又未认真清理,结果导致嵌缝外实内空;3. 嵌缝材料选用不妥,不是根据板缝断面较小的特点选用水泥砂浆或细石混凝

39、土嵌缝,而是用浇捣梁板的普通混凝土,往往大石子灌入小缝中,形成上实下空的现象;4. 嵌缝养护不认真及时,嵌缝前未湿水,后又不及时养护;5. 工序安排过急,嵌缝刚完毕就上砖上料砌墙,楼板受力后嵌缝混凝土强度尚低,致使与楼板间产生缝隙;6. 预制构件刚度不一,变形不同,刚度小的两侧易产生裂缝1. 一般拼缝的操作程序为:清水冲洗板缝,略干后刷0.4-0.5水灰比的纯水泥浆,在板底支模,用约0.5水灰比的1:2-1:1.25水泥浆灌2-3cm,捣实后再用C20细石混凝土浇捣到离板面1cm捣实压平,但不要光,然后进行养护,留1cm是为了增强找平层与预制楼板的粘结力。2. 做面层时,缝内垃圾应认真清洗。3

40、. 解决裂缝前应先将板缝凿开,并凿进板边30-50mm,接合面呈斜坡形,再解决。7.2顺楼板搁置方向裂缝1. 重要发生在两间以上的大房间,裂缝位置较固定,一般均预制楼板支座搁置位置正上方;当走廊用小块楼板横向搁置时,房间的门口处也往往发生这种裂缝,这种裂缝一般出现较早,上宽下窄,上口宽度有的达3mm 以上;2. 预制楼板在地面面层做好后具有连续性质,本地面受荷后,跨中产生正弯矩向下挠曲,而板端(搁置端)产生负弯矩上翘,使面层出现拉力,导致沿板端方向裂缝;3. 由于横隔墙承受荷载较大,基础沉降也大,假如地面面施工较早,一旦发生沉降,表面就会有较大的拉应力而产生裂缝。在支座搁置处设立能承受负弯矩的

41、钢丝网片(离面层上表面15-20mm 为宜)8渗露8.1屋面渗露1. 选用材料不妥,防水层构造不合理;细部构造及卷材收头有问题;2. 屋面基层不平,防不层表面有积水,使卷材发生腐烂;3. 卷材铺贴方法不妥,两幅卷材之间接缝宽度不够;4. 施工时突遇下雨,雨水从卷材接缝处渗漏;5. 保温层、找平层施工完毕后,突遇降雨,雨水渗入保温层,积水不易解决,导致屋面渗水;6. 防水材料变质;基层含水率过高,超过8%。1. 规定进行卷材施工前,对屋面找平层进行试水,不平整的地方可用树脂砂浆找平,再贴卷材,防止卷材长期积水而腐烂;2. 高分子防水卷材几乎都是单层防水,因此必须保证卷材间搭接宽度和粘贴质量,尽量

42、减少接头数量,按顺流水坡度方向,由低处向高处顺序铺贴,逐渐顺压至屋脊,最后用一条卷材封脊,搭按长度长边短边都不得小100mm;3. 施工应选择晴天,施工气温一般5-30,下雨、下雪、刮大风及预计要下雨雪天气不得施工,如突变天气,则必须及时封好口。4. 雨季施工应准备好充足的遮雨用品(编织布、油布等)8.2 楼地面渗露1. 顶棚处预留孔(排水孔、地漏等)漏水;2. 墙角、四边漏水;3. 顶棚渗水1. 上下水管等预留洞口坐标位置应对的,洞口形状为上大下小;2. 现浇板预留洞口填塞前,应将洞口清洗干净、毛化解决、涂刷加胶水泥浆做粘结层洞口填塞分二次浇筑,先用掺入抗裂防渗剂的微膨胀细石混凝土浇筑至楼板

43、厚度的2/3处,待混凝土凝固后进行4h蓄水实验;无渗漏后,用掺入抗裂防渗剂的水泥砂浆填塞管道安装后,应在洞口处进行24h蓄水实验。3. 防水层施工前应先将楼板四周清理干净,阴角处作成小圆弧防水层的泛水高度不得小于300mm4. 地漏应设立在房间的最低处,并不得设在固定家具下面地面找平层向地漏放坡11.5%,地漏口要比相邻地面低5mm,水封高度不得小于50mm5. 有防水规定的地面施工完毕后,应在防水层、找平层施工完毕后,分别进行24h蓄水实验,蓄水高度为2030m6. 卫生间墙面防水砂浆应进行不少于2次的刮糙8.3 外墙渗露1. 内墙角渗露;2. 饰面砖空鼓,勾缝不实,形成“蓄水囊”3. 外墙

44、粉刷未分层施工,粉刷层接缝未错开,结合处未设在梁、柱中间,最外层粉刷未采用防水砂浆,粉刷层厚度大于30mm时未采用钢丝网片(易开裂)4. 外墙突出部位泛水坡度不够,滴水线(槽)预留不规范1. 外墙施工采用双排脚手架,不得留置多余洞眼;外墙洞眼应按规范留置,采用半砖、防水砂浆二次堵砌,表面采用1:3防水砂浆粉严,小圆孔宜采用微膨胀水泥砂浆二次填塞密实孔洞填塞应由专人负责,并及时办理专项隐蔽验罢手续2. 外墙粉刷基层采用人工凿毛或界面剂抹砂浆进行毛化解决,并喷水养护;基层平整度偏差超标时,应进行局部凿除,再采用聚合物水泥砂浆进行修补3. 抹灰前应清除墙面污物,并提前1d浇水湿润4. 两种不同基体交

45、接处的解决应符合墙体防裂措施的规定(如:铺钢丝网)5. 外墙抹灰至少分三遍完毕,严禁一遍成活,厚度按7:7:6进行,施工时每层厚度宜控制在610mm,当总的抹灰厚度大于35mm时,要有防坠落措施,大于30mm时,应增长钢丝网片;抹灰上遍与下遍之间应保持间隔时间,最后一遍抹灰应做防水砂浆面层,平整度不应大于2mm,门窗洞口及墙体转角清边应在基层抹灰时完毕,避免在贴砖时找补外墙抹灰各层接缝位置应错开,并设立在混凝土梁、柱中部6. 室外温度低于5度时,不宜进行外墙粉刷;外墙砖嵌缝必须用勾缝条抽压出浆至密实;7. 面砖镶贴必须采用满粘法宜减少粘结层厚度,勾缝应采用品有抗渗性的粘结材料,应二次勾缝,不采

46、用满抹方法勾缝应采用符合陶瓷墙地砖胶粘剂标准的水泥基粘结材料镶贴面砖,面砖镶贴完毕后,应由法定检测机构对粘结强度进行检查,并提供检测报告8. 出檐、台、板根部镶贴应先下后上、先平后立;外端部应先立后平,坡向应内高外低;压顶、滴水交圈、接茬密实墙面阴阳角应采用异型角砖阳角处也可采用边沿加工成45度角的面砖对接,9. 窗台、窗楣、阳台、雨蓬、腰线和挑檐等处抹灰的排水高差不应小于2cm滴水线宽度应为1525mm,厚度不小于12mm,且应粉成鹰嘴式滴水线粉刷应密实、顺直,不得出现爬水和排水不畅的现象;10. 滴水线与墙体连接处应断开2cm,防止污染墙面;8.4门窗渗露1. 外窗台防水性能不好,导致往窗台渗水;2. 外窗台比内窗台高,积水下渗;3. 窗框与墙体未打发泡剂,因密封不严而渗水;4. 窗底框未开泄水孔,积下下渗;5. 窗位置

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
