收藏 分销(赏)

监理巡视记录表.doc

上传人:精**** 文档编号:3087299 上传时间:2024-06-17 格式:DOC 页数:25 大小:200KB 下载积分:10 金币
下载 相关 举报
监理巡视记录表.doc_第1页
第1页 / 共25页
监理巡视记录表.doc_第2页
第2页 / 共25页


点击查看更多>>
资源描述

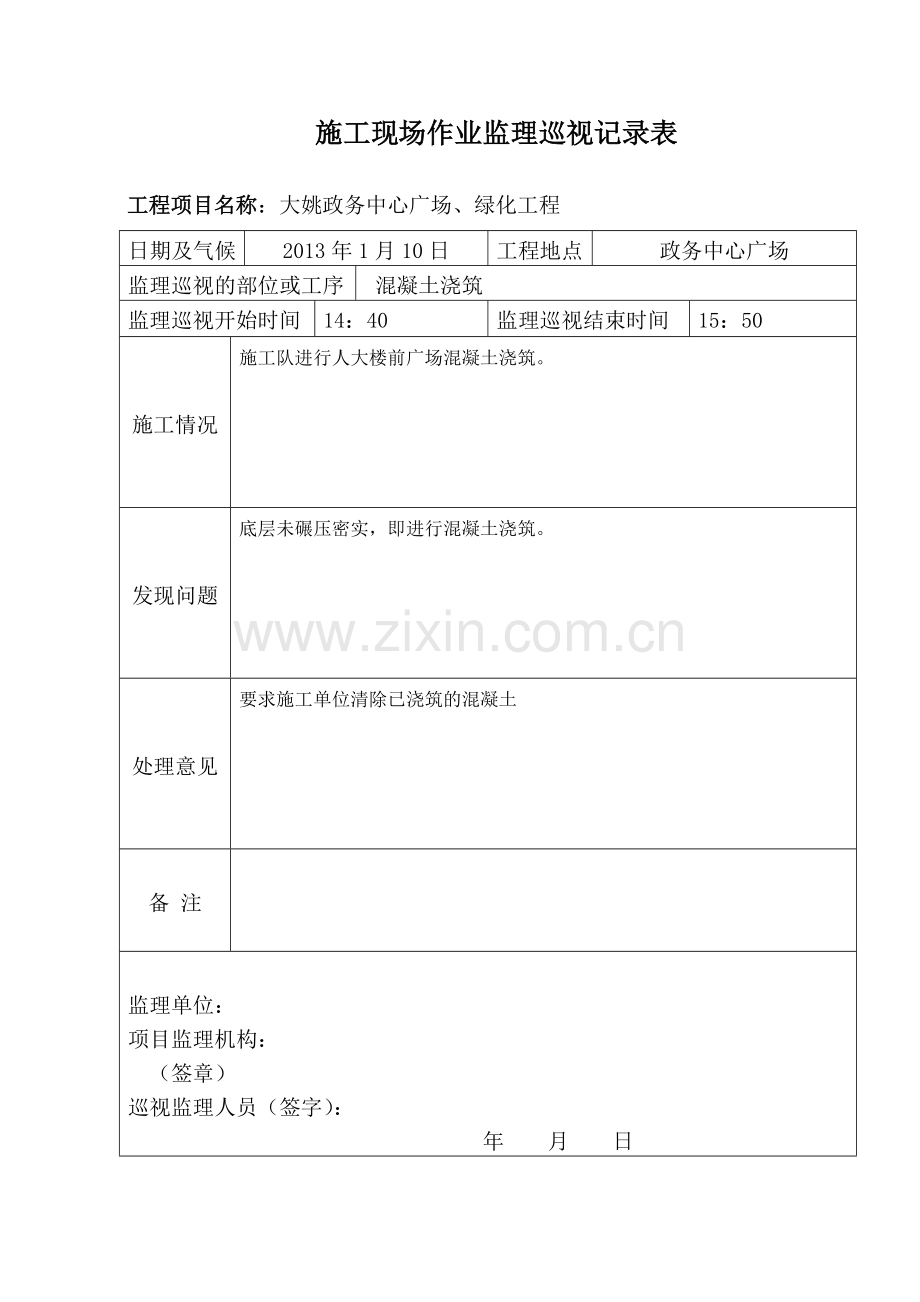

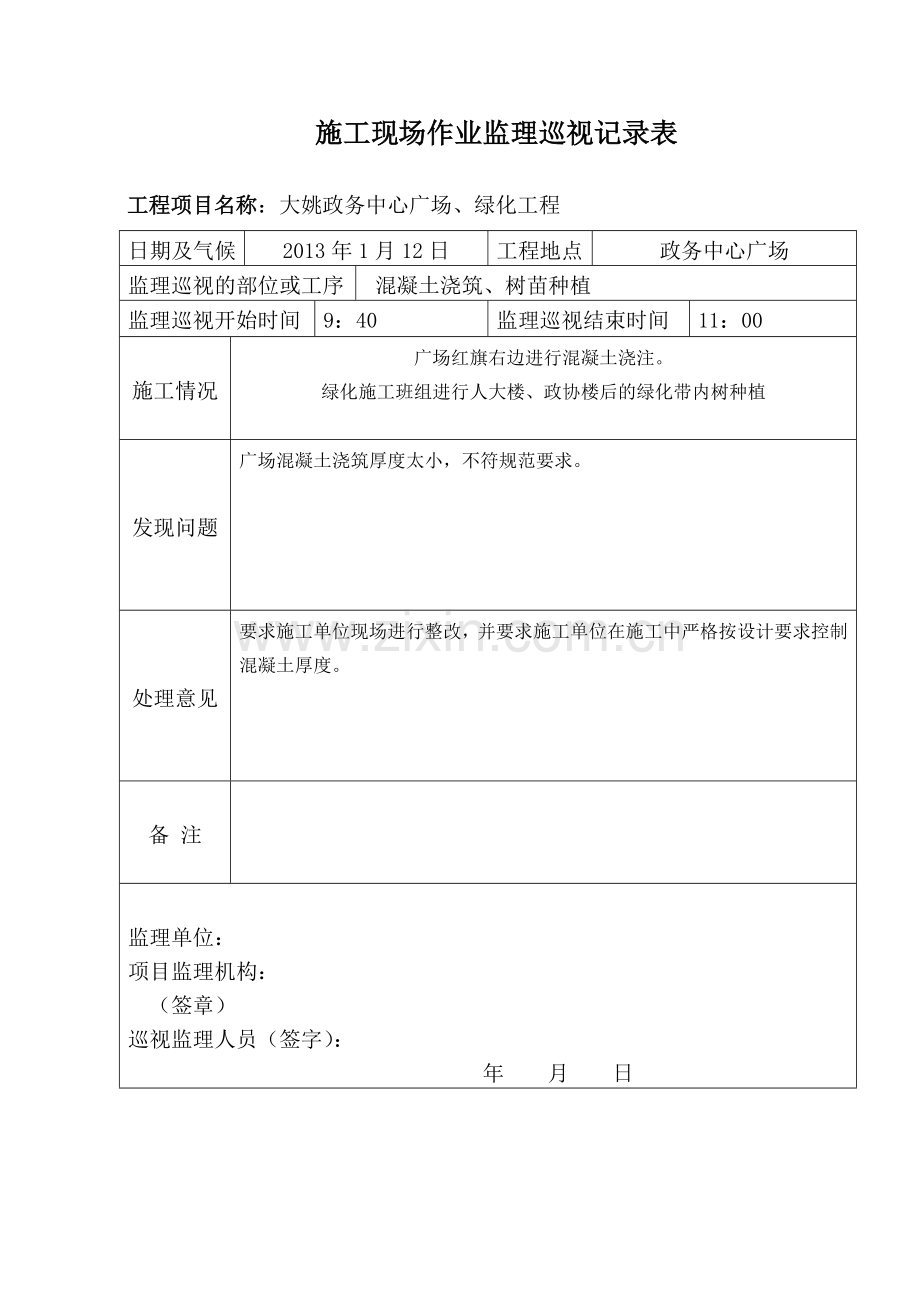

施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年1月10日 工程地点 政务中心广场 监理巡视的部位或工序 混凝土浇筑 监理巡视开始时间 14:40 监理巡视结束时间 15:50 施工情况 施工队进行人大楼前广场混凝土浇筑。 发现问题 底层未碾压密实,即进行混凝土浇筑。 处理意见 要求施工单位清除已浇筑的混凝土 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年1月12日 工程地点 政务中心广场 监理巡视的部位或工序 混凝土浇筑、树苗种植 监理巡视开始时间 9:40 监理巡视结束时间 11:00 施工情况 广场红旗右边进行混凝土浇注。 绿化施工班组进行人大楼、政协楼后的绿化带内树种植 发现问题 广场混凝土浇筑厚度太小,不符规范要求。 处理意见 要求施工单位现场进行整改,并要求施工单位在施工中严格按设计要求控制混凝土厚度。 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年1月13日 工程地点 政务中心广场 监理巡视的部位或工序 混凝土浇筑、树苗种植 监理巡视开始时间 10:50 监理巡视结束时间 11:30 施工情况 广场红旗杆左侧进行混凝土浇注。 绿化施工班组进行人大楼、政协楼后部种植树 发现问题 无 处理意见 无 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年1月14日 工程地点 政务中心广场 监理巡视的部位或工序 混凝土浇筑、树苗种植、旗杆安装 监理巡视开始时间 14:30 监理巡视结束时间 15:40 施工情况 广场混凝土浇注。 绿化施工班组进行人大楼、政协楼后部种植树。为已经种植的树浇水养护 广场红旗旗杆安装 发现问题 无 处理意见 无 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年1月15日 工程地点 政务中心广场 监理巡视的部位或工序 土工检测、树坑开挖、混凝土浇筑 监理巡视开始时间 14:30 监理巡视结束时间 15:20 施工情况 综合楼前广场混凝土浇注。 广场部位做级配碎石土工检测。 绿化广场苗木树坑开挖 发现问题 无 处理意见 无 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年1月16日 工程地点 政务中心广场 监理巡视的部位或工序 混凝土浇筑、树苗浇水养护 监理巡视开始时间 15:50 监理巡视结束时间 17:30 施工情况 广场混凝土浇注。 绿化人员对已经栽种的树苗进行浇水养护。 发现问题 无 处理意见 无 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年1月17日 工程地点 政务中心广场 监理巡视的部位或工序 混凝土浇筑、树苗栽种。 监理巡视开始时间 14:50 监理巡视结束时间 15:30 施工情况 广场混凝土浇筑、绿化人员栽种广场周边树苗 、 发现问题 无 处理意见 无 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年1月18日 工程地点 政务中心广场 监理巡视的部位或工序 青石板安装、树苗浇水养护。 监理巡视开始时间 14:50 监理巡视结束时间 15:30 施工情况 广场青石板安装、绿化人员对已经栽种的树苗进行浇水养护 、 发现问题 青石板勾缝不均匀 处理意见 要求施工单位施工人员进行现场整改, 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年1月19日 工程地点 政务中心广场 监理巡视的部位或工序 青石板安装、树苗浇水养护。 监理巡视开始时间 14:50 监理巡视结束时间 15:30 施工情况 广场青石板安装、绿化人员对已经栽种的树苗进行浇水养护 、 发现问题 无 处理意见 无 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年1月20日 工程地点 政务中心广场 监理巡视的部位或工序 混青石板安装、树苗种植。 监理巡视开始时间 9:50 监理巡视结束时间 10:30 施工情况 广场青石板安装、绿化人员栽种人大政协楼后部树苗 、 发现问题 青石板勾缝不均匀 处理意见 要求施工单位施工人员进行现场整改, 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年1月21日 工程地点 政务中心广场 监理巡视的部位或工序 广场青石板安装、树坑开挖线放样。 监理巡视开始时间 9:20 监理巡视结束时间 10:30 施工情况 广场青石板安装、绿化人员对树坑放开挖线 、 发现问题 树坑开挖线不准确 处理意见 通知施工单位技术人员进行现场整改, 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年1月25日 工程地点 政务中心广场 监理巡视的部位或工序 广场青石板安装、树苗种植。 监理巡视开始时间 9:30 监理巡视结束时间 10:30 施工情况 广场青石板安装、绿化人员栽种人大楼、政协楼后部树苗 发现问题 无 处理意见 无 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年1月26日 工程地点 政务中心广场 监理巡视的部位或工序 广场青石板安装、树苗浇水养护。 监理巡视开始时间 10:30 监理巡视结束时间 11:20 施工情况 广场青石板安装、绿化人员对已种植树苗 浇水养护 发现问题 青石板安装进度过慢 处理意见 要求施工单位增加人员,加快施工进度。 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年1月28日 工程地点 政务中心广场 监理巡视的部位或工序 广场青石板安装、树苗浇水养护。 监理巡视开始时间 14:40 监理巡视结束时间 15:20 施工情况 广场青石板安装、绿化人员对3号路人行道已种植树苗浇水养护 发现问题 青石板勾缝不均匀 处理意见 要求施工单位施工人员现场整改。 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年2月1日 工程地点 政务中心广场 监理巡视的部位或工序 广场青石板安装、树苗浇水养护。 监理巡视开始时间 9:30 监理巡视结束时间 10:20 施工情况 广场青石板安装、绿化人员对3号路人行道已种植树苗浇水养护 发现问题 青石板勾缝不均匀 处理意见 要求施工单位施工人员现场整改。 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年2月20日 工程地点 政务中心广场 监理巡视的部位或工序 树苗浇水养护。人行道绿化树坑回填土 监理巡视开始时间 10:10 监理巡视结束时间 11:00 施工情况 绿化人员对已种植树苗浇水养护、人行道绿化树坑回填土 发现问题 无 处理意见 无 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年2月24日 工程地点 政务中心广场 监理巡视的部位或工序 树苗浇水养护。绿化带灌木种植 监理巡视开始时间 10:30 监理巡视结束时间 11:10 施工情况 绿化人员对已种植树苗浇水养护 发现问题 无 处理意见 无 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年3月6日 工程地点 政务中心广场 监理巡视的部位或工序 树苗浇水养护。行道树种植 监理巡视开始时间 8:50 监理巡视结束时间 10:10 施工情况 绿化人员对已种植树苗浇水养护,绿化人员栽钟人行道树 发现问题 无 处理意见 无 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年3月31日 工程地点 政务中心广场 监理巡视的部位或工序 树苗浇水养护。绿化带苗木种植 监理巡视开始时间 10:50 监理巡视结束时间 11:30 施工情况 绿化人员对已种植树苗浇水养护,绿化人员种植绿化带苗木 发现问题 部分景观树支撑不稳固,已被风吹斜 处理意见 要求施工方进行加固 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年4月2日 工程地点 政务中心广场 监理巡视的部位或工序 绿化带树池开挖,树苗浇水养护 监理巡视开始时间 8:50 监理巡视结束时间 9:40 施工情况 绿化人员对已种植树苗浇水养护,绿化人员进行综合楼前面绿化带树池开挖施工 发现问题 绿化带周边存在施工垃圾 处理意见 要求施工单位施工人员现场进行清理 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年4月9日 工程地点 政务中心广场 监理巡视的部位或工序 树苗浇水养护。绿化带回填土 监理巡视开始时间 15:20 监理巡视结束时间 16:30 施工情况 绿化人员对已种植树苗浇水养护,绿化人员进行综合楼西侧绿化带回填土施工 发现问题 无 处理意见 无 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年4月11日 工程地点 政务中心广场 监理巡视的部位或工序 树苗浇水养护。绿化带回填土 监理巡视开始时间 10:20 监理巡视结束时间 11:30 施工情况 绿化人员对已种植树苗浇水养护,绿化人员进行3号路左侧绿化带回填土施工 发现问题 无 处理意见 无 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年4月23日 工程地点 政务中心广场 监理巡视的部位或工序 绿化带回填土及扒平 监理巡视开始时间 10:00 监理巡视结束时间 11:20 施工情况 绿化人员对未完成的绿化部分回填种植土及扒平 发现问题 无 处理意见 无 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 施工现场作业监理巡视记录表 工程项目名称:大姚政务中心广场、绿化工程 日期及气候 2013年4月24日 工程地点 政务中心广场 监理巡视的部位或工序 树苗浇水养护。绿化带回填土 监理巡视开始时间 10:20 监理巡视结束时间 11:20 施工情况 绿化人员对已种植树苗浇水养护, 发现问题 绿化带回填土不够 处理意见 要求施工单位补充种植土层 备 注 监理单位: 项目监理机构: (签章) 巡视监理人员(签字): 年 月 日 (注:专业文档是经验性极强的领域,无法思考和涵盖全面,素材和资料部分来自网络,供参考。可复制、编制,期待你的好评与关注)
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
