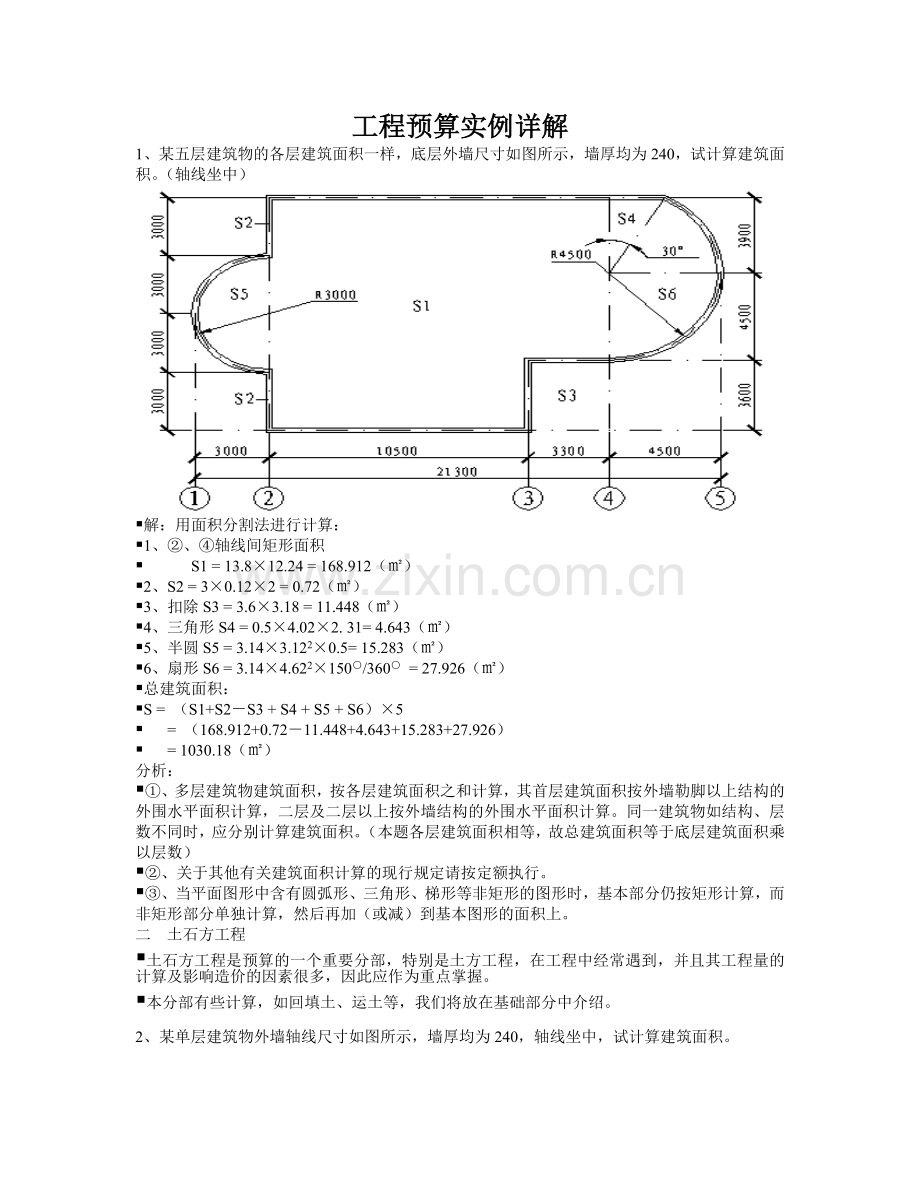

1、工程预算实例详解1、某五层建筑物的各层建筑面积一样,底层外墙尺寸如图所示,墙厚均为240,试计算建筑面积。(轴线坐中) 解:用面积分割法进行计算: 1、轴线间矩形面积 S1 = 13.812.24 = 168.912() 2、S2 = 30.122 = 0.72() 3、扣除S3 = 3.63.18 = 11.448() 4、三角形S4 = 0.54.022. 31= 4.643() 5、半圆S5 = 3.143.1220.5= 15.283() 6、扇形S6 = 3.144.622150/360 = 27.926() 总建筑面积: S = (S1+S2S3 + S4 + S5 + S6)5

2、= (168.912+0.7211.448+4.643+15.283+27.926) = 1030.18()分析: 、多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平面积计算。同一建筑物如结构、层数不同时,应分别计算建筑面积。(本题各层建筑面积相等,故总建筑面积等于底层建筑面积乘以层数) 、关于其他有关建筑面积计算的现行规定请按定额执行。 、当平面图形中含有圆弧形、三角形、梯形等非矩形的图形时,基本部分仍按矩形计算,而非矩形部分单独计算,然后再加(或减)到基本图形的面积上。二 土石方工程 土石方工程是预算的一个重

3、要分部,特别是土方工程,在工程中经常遇到,并且其工程量的计算及影响造价的因素很多,因此应作为重点掌握。 本分部有些计算,如回填土、运土等,我们将放在基础部分中介绍。 2、某单层建筑物外墙轴线尺寸如图所示,墙厚均为240,轴线坐中,试计算建筑面积。 解:建筑面积: S = S1S2S3S4 =20.349.243313.51.52.761.5 =154.552() 、建筑面积计算的基本方法是面积分割法,对于矩形面积的组合图形,可先按最大的长、宽尺寸计算出基本部分的面积,然后将多余的部分逐一扣除。在计算扣除部分面积时,注意轴线尺寸的运用 、单层建筑物不论其高度如何,均按一层计算建筑面积。其建筑面积

4、按建筑物外墙勒脚以上结构的外围水平面积计算。 3、试计算图示建筑物人工场地平整的工程量及其综合基价,墙厚均为240,轴线均坐中。 解:、底层建筑面积: S0 = 30.2448.2466223.7612 = 1101.66() 、外墙外边线长度: L外外 = (30.24 + 48.24)2 + 122 = 180.96() 套用定额子目 156 人工场地平整 工程量:S0 + L外外2 + 16 = 1101.66 + 180.962 + 16 = 14.796() 基 价:218.44(元/100) 综合基价:14.796218.44 = 3232.04(元)分析: 、除矩形底面积,其平整

5、场地工程量可按长、宽每边各加2m计算外,对于组合图形利用公式 S平 = S0 + L外外2 + 16计算工程量比较简单。 、在计算平整场地工程量时,当遇到某边放不足2m,或放边部分重叠的情况,工程量仍按上式计算,不予扣除。 、底层建筑面积在特殊情况下应作调整,如底层不封闭的外走廊,在计算底层建筑面积时,是按一半计算的,而平整场地工程量应全部计算。 、对于一般建筑物、构筑物,应套用人工平整场地子目,不得套用机械场地平整子目。构筑物除围墙、地沟、水池、水塔、烟囱可计算平整场地外,其余均不计算。计算规则见定额。 、桩基工程。在桩基施工结束后,场地的平整度已被破坏,因此可再计算一次人工场地平整。 4、

6、某工程坑底面积为矩形,尺寸为3216,深为2.8m,地下水位距自然地面为2m,土为坚土,试计算人工挖土方的综合基价。 解:首先分析套用的定额子目:由于底面积大于20,宽度大于3m,故为人工挖土方。 111 人工挖土方(3m以内,干土) 工程量:V1 = (32 + 20.330.8 + 0.332)(16+20.330.8+ 0.332)2 + 1/30.33223 = 11.412(100m3) 基 价:1259.60(元/100m3) 综合基价:11.4121259.60 = 14374.56(元) 111 人工挖土方(3m以内,湿土) 工程量:(32 + 0.330.8)(16 +0.3

7、30.8)0.8 + 1/30.3320.83 = 4.198(100m3) 基 价:1259.60 +756.84(1.181) = 1395.831(元/100m3) 综合基价:4.1981395.831 = 5859.70(元) 综合基价合计:14374.56 + 5859.70 = 20204.26(元) 分析:、人工挖土分为:人工挖土方、人工挖地槽、人工挖地坑、山坡切土等分项。由于本题底面积大于20,宽度大于3m,所以本题是人工挖土方。 、人工挖土方当超过放坡起点时,应按放坡开挖计算(除施工组织设计规定支挡土板开挖外),坚土人工开挖放坡系数为0.33。 、基底为矩形时,放坡后为四楞台

8、,四楞台体积计算的基本公式为 V = (A + KH)(B +KH)H + 1/3K2H3 其中:A为基底长,B为基底宽,H为深,K为放坡系数。 、人工挖土遇有湿土时,湿土部分基价乘以系数1.18,套定额时,干、湿土部分均按全深特性套用定额。子目上带“ ”者,表示基价做了换算。 5、已知基础平面图如图所示,土为三类土,计算人工挖土的定额直接费。(砼垫层施工时需支模板)。若本土改为四类土,人工挖土定额直接费又为多少。 解:134人工挖地槽(2m以内) 工程量:(1.8+0.2+20.3+0.331.8)1.8(54+6.42)=3.841(100m3) 基 价:1530.46(元/100m3)

9、综合基价:3.8411530.46=5878.50(元) 若改为四类土,不需要放坡,计算如下: 138人工挖地槽(2m以内) 工程量:(1.8+0.2+20.3)1.8(5.4+6.42)=3.126(100m3) 基 价:2251.83(元/100m3) 综合基价:3.1262251.83=7039.22(元) 分析: 在计算地槽工程量时,其长度,外墙按中心线长度计算,内墙按地槽净长计算。 工作面的宽度,当无施工组织设计尺寸时,按定额规定计算。砼支模板,定额规定每边加30。 在计算地槽工作量时,由于放坡,在T字接头处造成土方的重复计算不予扣除,放坡应从垫层底部计算,无垫层的,从基底计算。 四

10、类土是砂砾坚土,其放坡起点为2m,故不应放坡,尽管不放坡工程量减少,但是由于开挖砂砾坚土的基价较高,其综合基价还是大于坚土的综合基价。若基槽断面尺寸不同时,应分别计算工程量,按不同深度特征套用定额计算。6、某工程人工挖室外管道沟槽,土为二类土,槽长40m,宽0.9m,平均深度为1.8m,槽断面如图所示,地下水位距地面1.5m,试计算地槽开挖的综合基价。 解:130 人工挖地槽(2m以内,干土) 工程量: (0.9 + 20.50.3 + 0.51.5)1.540 = 1.170(100m3) 基 价:844.39(元/100m3) 综合基价:1.170844.39 = 987.94(元) 13

11、0 人工挖地槽(2m以内,湿土) 工程量:(0.9 + 0.50.3)0.340 = 0.126(100m3) 基 价:844.39 + 507.36(1.181) = 935.715(元/100m3) 综合基价:0.126935.715 = 117.90(元) 综合基价合计:987.94 + 117.90 = 1105.84(元) 分析: 、因基底宽度小于3m,且长度大于宽度的3倍,所以本题是人工挖地槽。 、二类土属于普通土,放坡起点为1.2m,人工挖土的放坡系数为0.5。 、地槽放坡工程量计算公式为 V = (B + KH)HL其中:B为槽底宽度,K为放坡系数,H为槽深,L为槽长。 7、人

12、工挖地槽,槽深2.40m,长48m,槽底宽2.20m,土为坚土,一边放坡,一边支挡土板,挡土板为80%的中密板,地下水位距地面1.80m,计算挖土及支挡土板的综合基价,并分析人工及主要材料用量。 解:总土方数: V =(2.3 + 1/20.332.4)2.448 = 310.58(m3) 湿土方数: V2 =(2.3 + 1/20.330.6)0.648 = 69.09(m3) 干土方数: V1 = 310.5869.09 = 241.49(m3) 135人工挖地槽(3m以内,干土) 工程量:V1/2 = 1.208(100m3) 基 价:1586.04(元/100m3) 综合基价:1.20

13、81586.04 = 1915.94(元) 135人工挖地槽(3m以内,湿土) 工程量:V2/2 = 0.346(100m3) 基 价:1586.04 + 952.98(1.181)= 1757.576(元/100m3) 综合基价:0.3461757.576 = 608.12(元) 135人工挖地槽(3m以内,支挡土板干土) 工程量:V1/2 = 1.208(100m3) 基 价:1586.04 + 952.98(1.11)= 1681.338(元/100m3) 综合基价:1.2081681.338 = 2031.06(元) 135人工挖地槽(3m以内,支挡土板湿土) 工程量:V2/2 = 0

14、.346(100m3) 基 价: 952.981.181.1 + 349.43 + 283.63 = 1870.028(元/100m3) 【错误】1586.04 + 952.98(1.181)(1.11)= 1603.194(元/100m3) 【正确】1586.04 + 952.98(1.181.11)= 1870.028(元/100m3) 综合基价:0.3461870.028 = 647.03(元) 161支挡土板80%。中密挡土板 工程量:482.4 = 1.152(100) 基 价:(207.06 + 0.81746.40 + 82.52 + 102.10 + 82.88)+(12000

15、.4 + 15000.825)0.80.33 = 2325.10(元/100) 综合基价:1.1522325.10 = 2678.52(元) 综合基价合计:7880.67(元) 人工:(45.381.208 + 45.380.3461.18)(1 + 1.1)+ 12.861.152 = 168.84(工日) 三等杉圆木:0.40.81.331.152 = 0.490 (m3) 模板料:0.8250.81.331.152 =1.011(m3) 分析: 挖土支挡土板时,支挡土板处宽度增加10,作为挡土板所占宽度。 挖地槽一边放坡,一边支挡土板时,土方工程量各占1/2,支挡土板部乘系数1.1。 遇

16、有湿土时,不论是支挡土板还是放坡的湿土部分,挖土人工乘系数1.18。 中密板应以密板定额为准,材料按比例调整,人工、机械不变。若遇有湿土时,挡土板子目中木材用量乘系数1.33。 分析人工、材料时,调整因素也应考虑,不要漏掉。所谓主要材料系许按实调整的材料。 8、人工挖土,底部尺寸为54m(矩形),每边还需增加工作面0.3m,地下水位标高为3.00m,土为普通土,试计算综合基价,并分析人工。 解:计算时首先判断挖土类别。由于本题底部尺寸(不包括工作面)54 = 20,所以是人工挖地坑。然后将标高转换为以地面为基准的绝对深度尺寸,以便于计算。 144人工挖地坑(8m以内,干土) 工程量:(5.6

17、+ 20.54.2 + 0.52.4)(4.6 + 20.54.2 + 0.52.4)2.4 + 1/30.522.43 = 2.652(100m3) 基 价:1187.251.15 + 3.2542.95 = 1504.925(元/100m3) 综合基价:2.6521504.925 = 3991.06(元) 144人工挖地坑(8m以内,湿土) 工程量:(5.6 + 0.54.2)(4.6 + 0.54.2)4.2 + 1/30.524.23= 2.229(100m3) 基 价:713.371.151.18 +(261.57 +212.31)1.15 + 3.2542.95 = 1652.59

18、3(元/100m3) 综合基价:2.2291652.593 = 3683.63(元) 综合基价合计:3991.06 + 3683.63 = 7674.69(元) 人工用量:33.9702.6521.15 +33.9702.2291.151.18 = 206.35(工日) 分析: 本题基底设计尺寸恰好为20(不应包括工作面),所以属于人工挖地坑。 人工挖地坑、人工挖地槽,当深度超过4m时,人工乘系数调整基价。6m以内,以4m深的相应定额基价乘系数1.10;8m以内乘以系数1.15;10m以内乘系数1.20;10m以外乘系数1.25。当深度超过6m时,每100m3还应增加少先吊3.25个台班(台班

19、单价42.95元/台班),若遇有湿土时,人工还应乘湿土系数1.18,基价调整的顺序见本题。 定额人工用量等于定额人工含量乘以工程量,该调整的按规定调整。 9、人工挖地坑4个,设计底部砼垫层尺寸为4.54m(垫层需要支模板),深度尺寸如图,4m一边支挡土板,其他三面放坡,土为四类土,挡土板为50%中密板,试计算人工挖土及支挡土板的综合基价。 分析: 人工挖四类土(砂砾坚土)放坡起点深度为2m,放坡系数为0.25。 人工挖地坑如果支挡土板,支挡土板部分挖土人工乘系数1.10,放坡与支挡土板的挖土工程量,应按底边程度分成。 一边支挡土板,三面放坡总土方量的计算公式为:(B边为支挡土板) 解:因为底部

20、尺寸4.54 = 1820,所以为人工挖地坑。 考虑工作面及支挡土板加宽尺寸后,底部开挖的实际尺寸为4.94.6m。 总的土方量为: V = 4(4.94.66 + 0.25624.9 + 1/20.25624.6+2/30.25263)= 836.16(m3) 支挡土板部分工程量: V1 = 836.16 = 202.44(m3) 放坡部分工程量: V2 = VV1 = 633.72(m3) 152人工挖地坑(6m以内,放坡) 工程量:6.337(100m3) 基 价:2744.271.1 = 3018.697(元/100m3) 综合基价:6.3373018.697 = 19129.48(元

21、) 152人工挖地坑(6m以内,支挡土板) 工程量:2.024(100m3) 基 价:1648.921.11.1 +(604.60 +490.75)1.1 = 3200.078(元/100m3) 综合基价:2.0243200.078 = 6476.96(元) 161地坑单面支挡土板50%。中密挡土板 工程量:(4.6 +0.256)64 = 1.464(100) 基 价: 2283.960.51746.40 = 1410.76(元/100) 综合基价:1.4641410.76 = 2065.35(元) 综合基价合计:27671.79(元)10、人工挖土方,基底尺寸为5030m,深度为2m,普通

22、土,施工时相邻两边支挡土板,另两边放坡,挡土板为稀板,试计算挖土及支挡土板的综合基价。 相邻两边支挡土板,另两边放坡的总土方量计算公式: 解:总的土方量: = 30.969(100m3) V= 30.969(100m3) 支挡土板部分工程量: V1 = 30.9691/2 = 15.485(100m3) 放坡部分工程量: V2 = 30.9691/2 = 15.485(100m3) 12人工挖土方(2m以内,放坡) 工程量:15.485(100m3) 基 价: 630.50(元/100m3) 综合基价:15.485630.50 = 9763.29(元) 12人工挖土方(2m以内,支挡土板) 工

23、程量:15.485(100m3) 基 价: 630.50 + 378.84(1.11)= 668.384(元/100m3) 综合基价:15.485668.384 = 10349.93(元) 1-61 支挡土板 工程量:(50.1 + 30.1 +0.52)2 = 1.624(100) 基 价: 934.32(元/100) 综合基价:1.624934.32 = 1517.34(元) 综合基价合计:21630.56(元)11、某工程地基采用反铲挖掘机挖土,自卸汽车运土12km,其中人工挖土部分用翻斗车运出,运距200m,基础开挖尺寸如图,地下水位标高5.45m,其下土的含水率超过25%,土为三类土

24、,试计算挖运土方的综合基价(不计大型机械进出场费)。 注:机械挖土放坡起点与人工挖土放坡一样,但是放坡系数不同。机械挖土放坡系数不仅与土的类别有关,还与机械在坑上、坑下有关。反铲挖掘机在坑上。所以放坡系数取0.67。 机械挖土方工程量,按机械挖土方90%,人工挖土方10%计算,人工挖土部分按相应定额项目人工乘以2。 机械挖运土定额是按土壤天然含水率为准制定的:当含水率大于25%,定额人工、机械乘以系数1.15,若含水率大于40%时,另行计算。 机械挖方深度以5m为准,如深度超过5m时,正铲挖掘机可增加坡道土方工程量,土方工程量按实际计算。反铲挖掘机按相应定额子目中挖掘机台班数量乘以系数1.09

25、。 解:总土方量: V = (50 + 0.676.2)(20 + 0.676.2)6.2 + 1/30.6726.23 = 8145.48(m3) 湿土方量: V2 = (50 +0.671.2)(20 + 0.671.2)1.2 + 1/30.6721.23 = 1268.57(m3) 干土方量:V1 = VV2 = 6876.91(m3) 1-127反铲挖掘机挖土自卸汽车运土(12km,干土) 工程量:6876.910.9 = 6.189(1000m3) 基 价:8468.74 + 1580.3611 +2.630752.81 ( 1.091) = 26130.89(元/1000m3)

26、综合基价:6.189 26130.89 = 161724.08(元) 1-127反铲挖掘机挖土自卸汽车运土(12km,湿土) 工程量:1268.570.9 = 1.142(1000m3) 基 价:8468.74 + 1580.3611 +76.86(1.151)+ (2.370429.27 + 9.010532.51 + 0.430295.96) (1.15 1 )+ 2.630752.81 ( 1.151.091)+ 1501.68 (1.15 1 ) = 27437.51 (元/1000m3) 综合基价:6.189 27437.51 = 169810.75(元) 1-15人工挖土方(7m以

27、内,干土) 工程量:6876.910.1 = 6.877(100m3) 基 价:1884.85 + 1132.53(21) = 3017.38(元/100m3) 综合基价:6.8773017.38 = 20750.52(元) 1-15人工挖土方(7m以内,湿土) 工程量:1268.570.1 = 1.269(100m3) 基 价: 1132.5321.18 + 415.26 + 337.06 = 3425.091(元/100m3) 综合基价:1.2693425.091 = 4346.44(元) 1135 翻斗车运土 工程量:6.877 + 1.269 = 8.146(100m3) 基 价:11

28、98.80(元/100m3) 综合基价:8.1461198.80 = 9765.42(元) 综合基价合计: 161724.08 + 169810.75 + 20750.52 + 4346.44 + 9765.42 = 366397.21(元)12、某工程采用强夯方法提高地基的承载力,设计锤重16t,锤升起高度12m,每点夯击8次,低锤满拍互压1/3,基础外围尺寸为4824m(矩形),试计算强夯工程的综合基价。 注: 夯击能为升锤一次,锤的动力势能,即:E = 锤重锤升起的高度。 强夯工程的工程量应按设计的夯击面积以计算。如果设计没有给出,应按基础外围每边外延5m,以计算。 解:综合基价11页说

29、明11,22页计算规则9。 夯击能:E = 1612 = 192 (tm) 1170 夯击能200 tm 以内,夯击10次以内 工程量:(48 + 52)(24 + 52)= 19.72(100) 基 价:2375.73(元/100) 综合基价:19.722375.73 = 46849.40(元) 1174 低锤满拍 工程量:19.72(100) 基 价:1792.86(元/100) 综合基价:19.721792.86 = 35355.20(元) 综合基价合计:46849.40 + 35355.20 = 82204.60(元) 13、某工程基础外围尺寸为46.216.8m(矩形),采用轻型井点

30、降水,井点间距为1m,降水时间为30天,试计算降水工程的综合基价。 注: 井点降水安、拆的工程量按根计算,根数等于井点布设的延长米除以井点的间距。井点布设当设计没有给出时,可按设计的基础外围每边外延3m,以延长米计算。 使用按套天计算,轻型井点50根一套。使用天数应根据施工组织设计来确定。 解:综合基价11页说明12,22页计算规则10。 1181 轻型井点安装 工程量:(46.2 + 32 + 16.8 + 32)21 = 15.00(10根) 基 价:1257.58(元/10根) 综合基价:15.001257.58 = 18863.70(元) 1181 轻型井点拆除 工程量:15.00(1

31、0根) 基 价:162.68(元/10根) 综合基价:15.00162.68 = 2440.20(元) 1181 轻型井点使用 工程量:1505030 = 90(套天) 基 价:595.90(元/套天) 综合基价:90595.90 = 53631(元) 综合基价合计:18863.70 + 2440.20 + 53631 = 74934.9(元) 桩基工程有很多优点,随着建筑物的层数越来越高,桩基的使用也越来越广泛,在此我们选编部分桩基工程的题目,以介绍桩基工程的预算编制的有关问题。 14、某工程用于挡土的钢筋混凝土板桩共40根,设计桩长8m,(一段,包括桩尖),截面尺寸为450200,砼为C3

32、0(20),每根桩钢筋设计用量为100,设计桩顶标高距自然地面0.60m,土为二级土,运距5km,试计算打桩的全部综合基价(打桩机的场外运费不计) 注:预制桩制作工程量等于设计截面乘设计桩长(包括桩尖),并增加构件损耗。板桩的构件损耗为2%。运桩工程量等于制桩工程量。打桩工程量应去掉构件损耗,即为设计工作量。注意打桩工程量以m3计。 砼的强度等级、石子粒径设计与定额不同时可以换算。换算公式为: 换后基价 = 原基价 + (换入砼单价换出砼单价)砼定额含量 砼的单价可查定额附录。查表时应注意: a、分清预制,还是现浇; b、分清碎石,还是砾石。凡不加说明者,均按碎石计算。 c、注意石子粒径,若设

33、计未指明粒径者,均认为与定额粒径一致。 d、若未指明水泥强度等级,并且表中有两种水泥强度等级时,应查低的相对应的单价。 打桩工程若属于小型工程,打桩定额的人工、机械乘系数1.25,即增加0.25倍。注意,送桩工程也应作小型工程相应的调整。板桩小型工程量小于50 m3。 送桩工程量等于桩的横截面乘以送桩长度,送桩长度等于桩顶至自然地面之距加0.5m。送桩基价以相应打桩定额子目乘以一定系数计算。【见92页16条说明】 预制构件钢筋调整方法: 钢筋调整量 = 预算用量定额用量 预算用量 = 设计用量(1 + 构件损耗率)(1 + 制作损耗率) 定额用量 = 定额含量构件制作工程量。 构件损耗率,钢筋

34、制作损耗率,查有附表。 解:575C30(20)板桩预制 工程量:0.450.2840(1 + 0.02) = 2.938(10 m3) 基 价:8225.80 +(169.22150.41)10.10 = 8415.78(元/10 m3) 综合基价:2.9388415.78 = 24725.56(元) 614 预制桩的运输(三类构件,运距5km) 工程量: 2.938(10 m3) 基 价:1303.97(元/10 m3) 综合基价:2.9381303.97 = 3831.06(元) 218打桩 【单桩体积为0.450.28 = 0.72(m3);二级土】 工程量: 0.450.2840 =

35、 28.80(m3) 基 价:335.44 + (46.62 + 229.51)(1.251)= 404.47(元/m3) 综合基价:28.80404.47 = 11648.81(元) 218打送桩 工程量: 0.450.20(0.6 +0.5)40 = 3.96(m3) 基 价:335.44 + (46.62 + 229.51)(1.251.671)= 635.73(元/m3) 综合基价:3.96635.73 = 2517.49(元) 5220 钢筋调整 工程量: 0.1040(1 + 0.2)(1 + 0.2)(0.2 + 0.8)2.938 = 1.224(t) 基 价:3142.35(

36、元/t) 综合基价:1.2243142.35 = 3846.24(元/t) 综合基价合计:24725.56 + 3831.06 + 11648.81 + 2517.49 + 3846.24 = 46569.16(元) 15、某工程桩基础为柴油打桩机打沉管灌注桩,设计桩长12m,桩径500,砼为C25(20),每根桩钢筋用量为110,共有22根桩,试计算打桩工程的综合基价。(采用活瓣桩尖,土为一级土) 注:在计算工程量时,桩长增加0.25m。 采用活瓣桩尖,一级土每立方米加0.28元,二级土每立方米加0.37元。 本题属于小型工程,人工、机械应该乘以系数1.25。 解:2240C25(20)沉管

37、灌注桩 工程量:3.140.252(12 + 0.25)22 = 52.89(m3) 基 价:426.63 +(166.34153.64)1.20 + 0.28 +(62.37 + 98.57)0.25 = 482.39(元/m3) 综合基价:52.89482.39 = 25513.61(元) 2148 钢筋笼制作 工程量:0.1122 = 2.42(t) 基 价:3868.50(元/t) 综合基价:2.423868.50 = 9361.77(元) 综合基价合计:25513.61 + 9361.77 = 34875.38(元)16、某工程桩基为钻冲孔灌注桩,共48根,每根桩长20m,桩径1m,

38、砼为C20(40),每根桩钢筋笼设计重量为450,每四根桩上设置一个尺寸为880.8的独立桩承台,每个独立桩承台钢筋设计用量为3.35t,砼为C20(40),试计算桩及承台的综合基价。 注:钻冲孔灌注桩工程辆计算长度为设计桩长(包括桩尖)1.05。加长的原因,主要是考虑了浮浆,施工后将多余的桩(浮浆部分)截凿掉。当截凿部分的桩长超过0.5m时,应执行第一分部相应的定额子目。本题浮浆部分桩长约为1m,所以应计算凿截桩。当截去的桩长小于0.5m时,应按剔桩头处理。 钻冲孔桩的砼换算应按定额附录给出的水下砼配合比表执行。 因钢筋笼的钢筋是按照设计用量计算的,因此不存在调整量差的问题,而承台还需调整钢

39、筋量差,现浇钢筋砼钢筋的调整方法: 量差 = 预算用量定额用量 = 设计用量(1 + 制作损耗率)定额含量砼浇灌工程量 本题未考虑泥浆外运及打桩机械的进出场费、安拆费等,若计算按定额有关规定进行计算。 解:260 C20(40)钻冲孔灌注桩 钻(冲)孔径在100以内 工程量:3.140.52201.0548 = 79.128(10m3) 基 价:5367.78 +(165.67185.28)12.5 = 5122.66(元/10m3) 综合基价:79.1285122.66 = 405345.84(元) 2148 钢筋笼制作 工程量:0.4548 = 21.60(t) 基 价:3868.50(元

40、/t) 综合基价:21.603868.50 = 83559.60(元) 1213 凿截钻孔灌注桩 工程量:4.80(10根) 基 价:1160.37(元/10根) 综合基价:4.801160.37 = 5569.78(元) 512 桩承台 工程量:880.8(484) = 61.44(10m3) 基 价:4876.91(元/10m3) 综合基价:61.444876.91 = 299637.35(元) 5220 钢筋调整 工程量:3.25(484)1.02(0.11+0.171+0.399)61.44 = 1.999(t) 基 价:3142.35(元/t) 综合基价:1.9993142.35 =

41、 6281.56(元) 综合基价合计:405345.84 + 83559.60 + 5569.78 + 299637.35 6281.56 = 787831.01(元)17、某工程采用喷粉桩进行地基加固,设计桩顶距自然地面1.5m,基础垫层距自然地面2m,桩径0.5m,桩长12m,水泥掺量为每米桩长加水泥50,共2000根桩,试计算该喷粉桩工程的综合基价。 注:喷粉桩工程量按设计尺寸以m3计算,其水泥掺量为12%,当水泥掺量超过或12%时要调整。 解:每米桩的体积=3.140.2521=0.193m3, 掺水泥50,相当于每10 m3桩掺水泥2550。水泥掺量百分比为:2550194 %=13

42、.14 %,可以视为14%。 2136喷粉桩(水泥掺量13%) 工程量:3.140.252122000 = 471.00(10m3) 基 价:1102.76 + 44.62 2 = 1192(元/10m3)或 1102.76 + 44.62 1.14 = 1153.63(元/10m3) 综合基价:471.001192 = 561432(元) 或 471.001153.63 = 543359.73(元) 1214 凿截喷粉桩桩头 工程量:200(10根) 基 价:165.16(元/10根) 综合基价:200165.16 = 33032(元) 2138 空桩费 工程量:3.140.2521.520

43、00 = 58.875(10m3) 基 价:196.64(元/10m3) 综合基价:58.875196.64 = 11577.18(元) 综合基价合计:561432 + 33032 + 11577.18 = 606041.18(元) 或 587968.91(元)四、垫层及砖、砼基础工程 这部分题涉及定额的一、三、五、八分部的内容,通过这部分题目的训练,以提高我们的综合分析能力,解决问题能力。由于基础工程中各分项工程的工程量计算数据有一定的连带关系,因此在编制预算时,可以将基础工程单独列为一项进行编制。 18、垫层部分几个基价换算。 、C15无筋砼地面垫层的基价: 、C15无筋砼基础垫层的基价(不支模板和支模板的): 、试计算3:7灰土基础垫层的基价: 、试计算2:8灰土基础垫层的基价: 、试计算碎石四合土(1:1:4:8)基础垫层的基价: 、C15无筋砼地面垫层的基价: 814基价:1947.08 +(135.47

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
