1、一、 工程概述本工程地下室裂缝由于设计缺陷,裂缝的位置主要集中在塔楼部位,塔楼中又以电梯筒周边为较明显,且相对较大的裂缝宽12mm,长34m,集中在塔楼首层空洞相对应的底板处,该处最为密集,从A10、A11两栋楼可以看出裂缝都很类似在同一个部位。拟对裂缝处做堵漏处理,确保地库的使用功能。二、裂缝灌浆施工工艺1、灌缝灌浆施工工艺流程裂缝处理埋设灌浆咀封缝密封检查配制浆液灌浆封口结束检查2、灌浆前裂缝处理对于砼裂缝应沿着裂缝开凿成“V”形槽,槽深20mm,槽宽约30mm,凿完后钢丝刷将砼碎骨料粉末清除干净。3、埋设灌浆咀在裂缝交叉处、最宽、端部埋设灌浆咀,其间距为300500mm。4、封缝方法在“

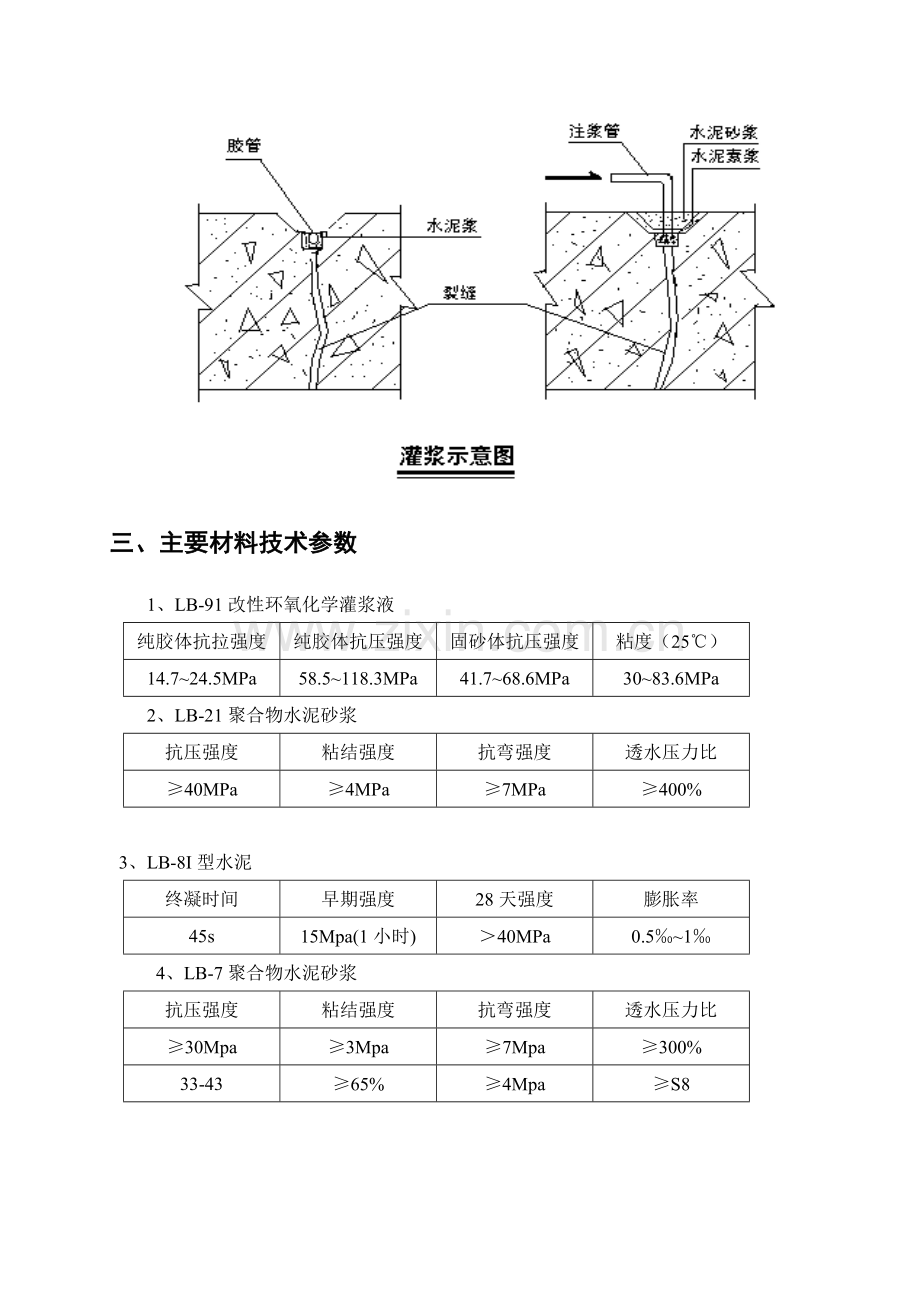

2、V”形槽面上用LB-7聚合物水泥砂浆胶泥封闭。5、灌浆液采用LB-91改性环氧树脂灌浆要对浆液进行试配。6、待缝后浆液达到初凝面有外流时,可拆下灌浆咀,再用环氧树脂胶泥把灌浆咀抹干,封口,然后立即清洗干净灌浆机。7、灌浆结束后,应检查补强效果和质量,发现缺陷应及时补液。8、面层批抹LB-21C聚合物砂浆3mm厚三、主要材料技术参数1、LB-91改性环氧化学灌浆液纯胶体抗拉强度纯胶体抗压强度固砂体抗压强度粘度(25)14.724.5MPa58.5118.3MPa41.768.6MPa3083.6MPa2、LB-21聚合物水泥砂浆抗压强度粘结强度抗弯强度透水压力比40MPa4MPa7MPa400%
3、 3、LB-8I型水泥终凝时间早期强度28天强度膨胀率45s15Mpa(1小时)40MPa0.51 4、LB-7聚合物水泥砂浆抗压强度粘结强度抗弯强度透水压力比30Mpa3Mpa7Mpa300%33-4365%4MpaS8四、施工注意事顶4.1所选用的注浆管必须有足够的强度,浆液在管内流动通畅。4.2灌浆系统的工作能力必须达到所需的灌浆压力和流量。4.3灌浆时施工力求一次灌好,对于吃浆量大的部位,要采用多台灌浆泵同时进行灌浆操作。4.4灌浆过程中要始终注意灌浆压力和输浆量的变化,当泵压骤增,灌浆量减少,多为孔道堵塞,当泵压压力不够,进泵量较大时,要综合考虑灌结构的厚度,分析其走向,调整浆液粘度和凝固时间。4.5灌浆中出现跑浆,冒浆现象多属于封闭不严所致。当出现此情况,应停止灌浆,重做封闭工作。4.6灌浆过程中往往由于局部通道被暂时堵塞而收起假压,随着由于高压下充塞物被冲开,压力复而下降,属正常现象。五安全要求1)灌注施工前应认真检查灌浆机具,以防压力爆破伤人。2)操作人员在配置浆液时应戴眼镜、口罩、手套等劳保用品,以防浆液误入口中或溅到皮肤上。3)在通风不良的地方进行灌浆施工时,应有通风或排气设备。4)施工现场严禁烟火,并配置消防器材,注意防火。
