1、土方开挖方案 一、工程概况:温州市信河街7#地块1#、2#、3#楼工程位于温州市信河街、广场路路口南侧,北临信河街邮电局。总建筑面积86923m2 (其中地下室面积10606m2),1#、2#楼31层,高98.4m,东29层,高92.4m;3#楼31层,高98.4m,地下室一层,框剪结构。本工程由温州市安居工程建设指挥部开发、温州房地产联合开发有限公司投资建设,深圳市设计研究总院设计、温州市浙南监理有限公司监理、温州建设集团总承包六工程公司施工总承包。本工程标高0.000相对于黄海高程5.1m,地下室底板底标高为-5.100m和-4.300m(结构板面标高),未开挖前地面平均标高(相对0.00

2、0)为-0.5m。在挖去的土体当中,表层土为回填的矿渣,表面砼硬化,平均厚度约为0.3-0.5m;1-1层粘土:厚0.7米1.24米左右,褐黄色、灰黄色,可塑,下部软塑,顶部有20-30cm耕植土分布,中-高压缩性,性质一般;2-1层淤泥:青灰色、灰色,流塑,层厚17-22.90米,高压塑性,性质差。本工程土方除留足距设计底标高30cm厚度由人工清基塔吊辅助吊运外,其余均采用机械开挖,总计外运土方约60000m3。本工程的支护体系采用土钉喷锚基坑支护体系,被动区超前花杆注浆加固等型式围护。(详见地下室围护专项方案)二、施工部署2.1工期要求根据本工程施工的总体部署及总进度要求,结合开挖前期阶段

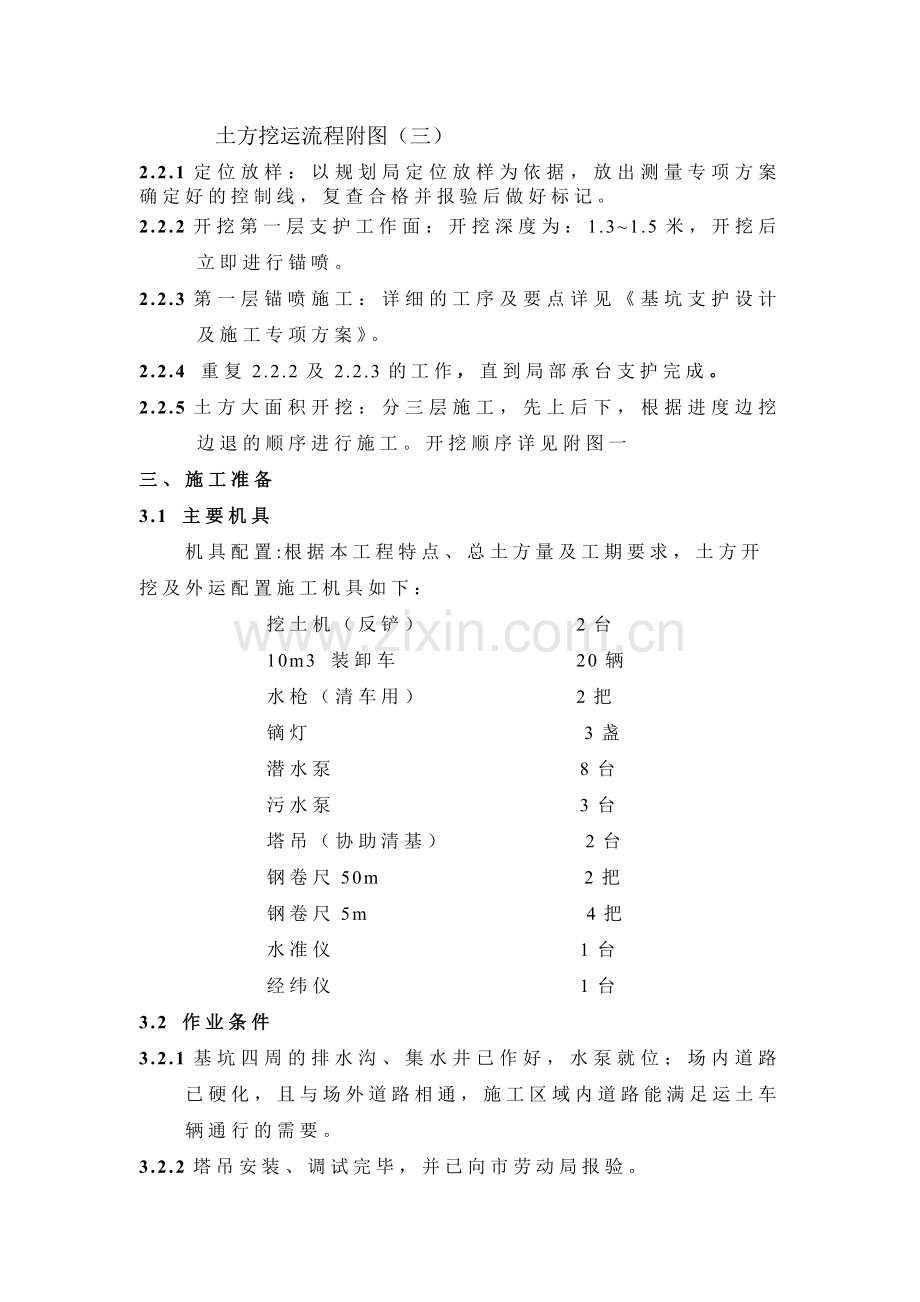

3、与围护穿插施工的特点,确定土方开挖及外运工期为45天。2.2土方开挖顺序及与喷锚穿插施工布置在开挖线放好并报验后,即可开始土方开挖及喷锚插入施工。土方开挖总的顺序:平面:区 区(根据现阶段实际及建设单位要求,将地下室分为二个区,具体见附图(一)土方开挖与喷锚施工穿插进行及进度安排详见附图(二)土方挖运流程附图(三)2.2.1定位放样:以规划局定位放样为依据,放出测量专项方案确定好的控制线,复查合格并报验后做好标记。2.2.2开挖第一层支护工作面:开挖深度为:1.31.5米,开挖后立即进行锚喷。2.2.3第一层锚喷施工:详细的工序及要点详见基坑支护设计及施工专项方案。2.2.4 重复2.2.2及

4、2.2.3的工作,直到局部承台支护完成。2.2.5土方大面积开挖:分三层施工,先上后下,根据进度边挖边退的顺序进行施工。开挖顺序详见附图一三、施工准备3.1 主要机具机具配置:根据本工程特点、总土方量及工期要求,土方开挖及外运配置施工机具如下: 挖土机(反铲) 2台 10m3 装卸车 20辆 水枪(清车用) 2把 镝灯 3盏 潜水泵 8台 污水泵 3台 塔吊(协助清基) 2台 钢卷尺50m 2把 钢卷尺5m 4把 水准仪 1台 经纬仪 1台3.2 作业条件3.2.1基坑四周的排水沟、集水井已作好,水泵就位;场内道路已硬化,且与场外道路相通,施工区域内道路能满足运土车辆通行的需要。3.2.2塔吊

5、安装、调试完毕,并已向市劳动局报验。3.2.3夜间施工的照明设施已设置完毕,能满足夜间施工的需要。3.2.4对1#、2#、3#楼的定位线重新进行复核,并将轴线控制点引测到砼路面和围墙上。3.2.5支护结构、信河街、临时道路、塔吊基础的变形观测点已作好,并已进行了初次观测、记录3.2.6。应急措施已准备到位:编织袋1500个(其中800个装满砂子),木桩或钢管300根。3.2.7土方分承包方预先落实卸土场地,办理好相关手续,确保施工进度不受场外因素的影响。3.2.8对土方分承包商和所有施工人员进行安全技术交底, 排好管理人员值班表,基坑周边24小时巡逻观测。3.2.9 所需设备均已到位并经报验合

6、格同意使用。四、土方开挖操作要点根据施工部署要求进行土方开挖,其操作要点:4.1 一定要坚持“先支护后开挖”的原则,禁止先开挖后支护或者支护砼、砂浆强度未达到设计要求就开挖。4.2核心筒体的开挖必须与垫层同步,开挖后应立即施工垫层,基坑暴露时间不宜超过48小时,如不能随之施工垫层应停止核心筒体开挖,垫层应满铺至围护边壁(砖胎膜)。4.3上层土钉注浆完成两天后方可进行下层土钉工作面开挖。4.4挖机距边坡的距离不小于2m。4.5为防止超挖和基底土体扰动,开挖接近设计坑底标高,留置不小于30cm厚的土层,用人工开挖清底。4.6人工清基时,由值班施工员进行找平,防止超挖或少挖。4.7为防止基底扰动,基

7、坑人工修整后,应尽量减少暴露时间,并及时进入垫层施工。4.8弃土及时外运,场外卸土区由承包商自行解决,场内指定地点堆放部分土,用于回填,避免土方的二次搬运。4.9分层开挖时,在挖机行走路线上破桩队伍必须跟上将桩位凿至路面下50厘米,并铺设钢板,防止破坏到桩。五、排水措施5.1人工清理基底30 cm余土中,同时在每个承台底一角距承台边(避开地梁位置)50 cm处挖一边长为50 cm、 深度为80 cm的积水坑,四周用砖砌体、水泥沙浆砌筑牢固,用潜水泵及时排水至基坑四周排水沟内,然后通过排水沟直接流入基坑四角集水井,最后由集水井排入现场四周下水道。应保证排水沟畅通,沟内最高水位应低于基坑坡角至少0

8、.3m。5.2基坑外侧应做临时排水沟,阻止场外水流入基坑区域内。5.3基坑现场排水及基坑内集水井,排水沟具体布置及做法见附图。六、成品保护措施6.1 对定位桩、轴线引桩、水准点等,挖运土时不得破坏和掩盖,并对定位桩及水准点定期复测和检查是否正确。6.2 土方开挖时,应防止碰撞工程桩和已施工完毕的喷锚面层。6.3 土方开挖时,派专人对邻近建筑物或构筑物(围墙、电杆)、道路等进行沉降和位移观测,防止下沉和变形过大。6.4靠近围护结构的地面、放坡的坡面出现裂缝时,要及时用纯水泥浆灌缝,防止进水而导致土体应力加大。6.5夜间施工应保证足够的照明,防止地基、边坡超挖,在危险地段应设置明显的警示标志和护栏

9、。七、安全及文明施工措施7.1 施工人员上岗必须戴安全帽,不得穿拖鞋。7.2 机械操作人员持证上岗,并熟悉本工种安全技术操作规程。7.3 基坑边10m内避免堆土、堆料,5m范围内不得停放重型机械,严禁超载。7.4 基坑四周设置两道临边防护,高度1200mm,内侧距基坑边500mm,且挂密目安全网,防护栏杆刷红、白相间油漆。防护栏杆悬挂危险标志,并在夜间挂红色标志灯,任何人严禁在基坑下面休息。7.5 搭设稳固安全的阶梯便于人员上下基坑,现场人员上下基坑出入口布置具体见附图。7.6 机械作业位置稳定、安全,软弱处可采用铺设路基箱或钢板铺垫,在挖土机作业半径范围内严禁站人;不得将铲斗从运输汽车驾驶室

10、顶部越过,装土时任何人都不得停留在装土车上。7.7 开挖喷锚工作面时,底面不得低于锚杆3050cm,以便喷锚作业及保证土体的安全。7.8 土方施工过程中,派专人进行边坡监测,一旦发现土体裂缝、滑坡及设备倾斜迹象应立刻停止,待处理和加固后才能继续施工。7.9挖掘机操作和汽车装土行驶要听从现场指挥,所有车辆要严格按规定的开行路线行驶,防止撞车。7.10施工单位应时刻关注天气情况,尽量避免雨期施工。雨期施工前应对现场排水系统进行检查、疏导或加固,保证排水畅通。雨期施工时应保证现场运输道路的通顺,根据需要铺设碎石、砂砾等防滑材料,必要时加高路基。八、环保措施8.1运土车出工地围墙之前,车轮、车身一定要

11、冲洗干净,确保运土车不污染城市道路,达到环保要求。8.2严禁车辆乱鸣喇吧,将噪声控制在最低点;挖土尽量在白天进行,以免影响周围居民休息。8.3定期检查周围围墙、路面的变形情况,发现问题积极釆取有效措施,妥善处理。8.4严格控制空气中灰层含量,风大时可采取适量浇水等措施。九、土方开挖与喷锚施工的配合措施9.1 建立项目副经理负责的土方开挖,喷锚单位协调会议制度,土方开挖施工阶段每周一次。会议由项目工程技术部组织,项目生产副经理主持,工程部、技术部、质量安全部、物资设备部等部门负责人及各专业队负责人参加,及时处理各工序交叉、搭接作业时所面临和存在的诸如施工条件、资源配置、成品保护等问题,并协商解决

12、,也便于项目各部门和作业队伍进行必要的施工准备,形成相互统一步调、联合施工的局面。9.2 项目工程部负责每天下午组织土方开挖,喷锚负责人,值班员碰头会,总结当天的工作,协调第二天的工作安排。十、应急措施10.1 成立以项目经理为组长、项目全体管理人员任组员的抢险小组,现场值班人员一旦发现基坑出现坍塌或者滑移前的征兆,立即报告组长,并启动应急预案,组织全体人员进行抢险。10.2施工前备用1500个编织袋(其中800个装满砂子)和300根木桩或者钢管,以作应急支护用。10.3当边坡位移较大时,须暂停挖土,待位移稳定并确保安全后,主可继续施工。10.4当基坑边坡突然发生较大位移时,应撤离基坑内作业人员,并用挖掘机向坡脚回填反压,直到位移稳定后再采取堆砂袋、打木桩等加固措施,同时加大观测频率,商量下一步对策。十一、编制依据及参考文献11.1温州市信河街7#地块施工图纸;11.2信河街7#地块岩土工程勘察中间资料;11.3信河街7#地块施工组织设计;11.4信河街7#地块基坑支护施工方案;11.5现行施工及质量验收规范;11.6温州建设集团企业技术标准;11.7类似工程专项方案。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
