A区土方开挖及外运方案.doc

上传人:人****来 文档编号:3063481 上传时间:2024-06-14 格式:DOC 页数:8 大小:99KB 下载积分:6 金币
下载 相关 举报
A区土方开挖及外运方案.doc_第1页
第1页 / 共8页
A区土方开挖及外运方案.doc_第2页
第2页 / 共8页


点击查看更多>>
资源描述

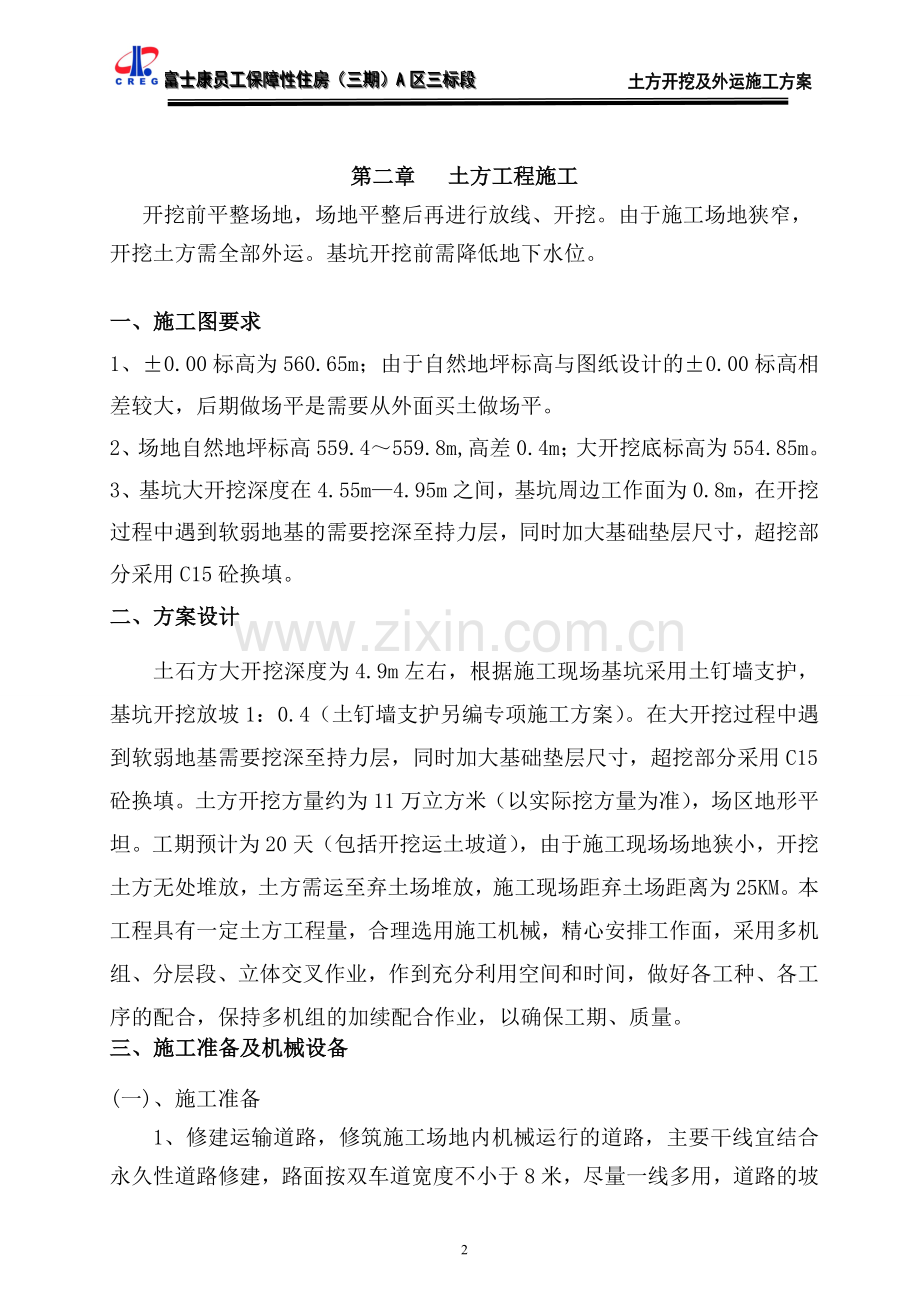

富士康员工保障性住房(三期)A区三标段 土方开挖及外运施工方案 第一章 前言 一、工程概况 富士康员工保障性住房(三期)工程位于四川省成都郫县德源镇,规划总建筑面积135421m2,依据道路布局共划分为3个标段。我公司主要负责Ⅲ标段的施工建设,总建筑面积约90000m2,包括5栋住宅,结构形式为框剪结构,地上分别为16层、11层,局部设有一层地下室,基础形式为独立基础加抗水板,其中A3、A4为筏板基础,由成都市建筑设计研究院设计,勘察由成都市地质勘察研究院完成。本工程为土方开挖及外运,基坑大开挖至-5.8m。 为保证该建筑地下室施工的安全及基坑周围场地的正常使用,本工程需要采取降水和基坑护壁措施。 二、场地工程地质条件 1、地形、地貌 拟建场地位于成都市德源镇,主要为耕地,场地地形平坦,地面高程相对高差约0.4m。 2、地下水 场地地下水丰富,埋藏深度约为-3.8m,砂卵石层为主要含水层。 三、土方开挖及外运施工的依据: 1.《岩土工程勘察报告》(成都市勘察测绘研究院) 2.《基础平面图》(成都市建筑设计院) 3. 《建筑施工手册》。 第二章 土方工程施工 开挖前平整场地,场地平整后再进行放线、开挖。由于施工场地狭窄,开挖土方需全部外运。基坑开挖前需降低地下水位。 一、施工图要求 1、±0.00标高为560.65m;由于自然地坪标高与图纸设计的±0.00标高相差较大,后期做场平是需要从外面买土做场平。 2、场地自然地坪标高559.4~559.8m,高差0.4m;大开挖底标高为554.85m。 3、基坑大开挖深度在4.55m—4.95m之间,基坑周边工作面为0.8m,在开挖过程中遇到软弱地基的需要挖深至持力层,同时加大基础垫层尺寸,超挖部分采用C15砼换填。 二、方案设计 土石方大开挖深度为4.9m左右,根据施工现场基坑采用土钉墙支护,基坑开挖放坡1:0.4(土钉墙支护另编专项施工方案)。在大开挖过程中遇到软弱地基需要挖深至持力层,同时加大基础垫层尺寸,超挖部分采用C15砼换填。土方开挖方量约为11万立方米(以实际挖方量为准),场区地形平坦。工期预计为20天(包括开挖运土坡道),由于施工现场场地狭小,开挖土方无处堆放,土方需运至弃土场堆放,施工现场距弃土场距离为25KM。本工程具有一定土方工程量,合理选用施工机械,精心安排工作面,采用多机组、分层段、立体交叉作业,作到充分利用空间和时间,做好各工种、各工序的配合,保持多机组的加续配合作业,以确保工期、质量。 三、施工准备及机械设备 (一)、施工准备 1、修建运输道路,修筑施工场地内机械运行的道路,主要干线宜结合永久性道路修建,路面按双车道宽度不小于8米,尽量一线多用,道路的坡度、转弯应符合安全要求。 2、修建临时设施,修好现场供电、供水等管线。搭设必要的临时工棚等 3、做好设备试运转,对进场挖土、运输车辆及各种辅助设备进行维修检查、试运转,并运往现场。 (二)、土石方主要机械设备如下 表1 序号 机械设备名称 数量 操作人员 班别 备注 1 KOBELCO360型挖土机 6台 12 1.5 2 ZL-50型装载机 4台 8 1.5 3 10T红岩车 30台 30 1.5 四、施工方法和技术措施 1、测量放线: 根据建设单位提供图纸资料、水平高程、绝对高程基准点、轴线交点,确定工程设计的±0.00,边线开挖工作。利用全站仪(型号:RT3-822A)和钢卷尺放出所要开挖的坐标点,轴线放完后,按开挖放坡1:0.4放出基坑开挖线。 2、土方开挖: (1)基坑开挖程序一般是:测量放线→切线分层开挖→排降水→修坡→整平→留足预留土层等。开挖前,应根据工程结构形式、基坑深度、地质条件、周围环境、施工方法、施工工期和地面荷载等资料,确定地下水降水施工方案。 (2)基坑边缘堆置建筑材料,或沿挖方边缘移动运输工具和机械,一般应距基坑上部边缘不少于2m,堆置高度不应超过1.5m。在垂直的坑壁边,此安全距离还应适当加大。软土地区不宜在基坑边堆置建筑材料。 (3)基坑周围地面应进行防水、排水处理,严防雨水等地面水浸入基坑周边土体。 (4)基坑开挖完成后,应及时清底、验槽,减少暴露时间,防止暴晒和雨水浸刷破坏地基土的原状结构。 (5)、当开挖基坑的土体含水量大而不稳定,或基坑较深,或受到周围场地限制而需用较陡的边坡或直立开挖而土质较差时,应采用临时性支撑加固,基坑每边的宽度应比基础宽80cm,以便于设置支撑加固结构。 (6)、相邻基坑开挖时,应遵循先深后浅或同时进行的施工程序。挖土应自上而下水平分段分层进行,每层0.3m左右,边挖边检查坑底宽度及坡度,不够时及时修整。 (7)、在地下水位以下挖土,应在基坑四侧或两侧挖好临时排水沟和集水井,将水位降低至坑、槽底以下500mm,以利挖方进行。降水工作应持续到基础施工完成。 (8)、雨季施工时,基坑应分段开挖,挖好一段浇筑一段垫层,并在基坑两侧围以土堤或挖排水沟,以防地面雨水流入基坑,同时应经常检查边坡和支撑情况,以防止坑壁受水浸泡造成塌方。 (9)、基坑开挖时,应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常复测检查。 (10)、基坑挖完后应进行验槽,作好记录,如发现地基土质与地质勘探报告、设计要求不符时,应与有关人员研究及时处理。 (11)、挖掘如发现地下管线(管道、电缆、通讯)等应及时通知有关部门来处理,如发现测量用的永久性标桩或地质、地震部门设置的观测孔等亦应加以保护。如施工必须毁坏时,亦应事先取得原设置或保管单位的书面同意。 3、土方运输 (1)、开挖土方运送到25KM外弃土场。 (2)、运土车辆在运输过程中,严格控制行驶速度。 (3)、运土车辆在装土时,不宜装的过满,以免车辆在运输过程中土方洒落在道路上。 五、质量要求和保证措施 1、开工前要做好各级技术准备和技术交底工作,施工技术人员(工长)、测量工要熟悉图纸,掌握现场测量桩和水准点的位置尺寸,同土建代表、监 理办理验桩、验线手续。 2、对定位放线的控制 控制内容主要为复核建筑物的定位桩、轴线、方位和几何尺寸。 根据规划红线或建筑物方格网,按设计总平面图复核建筑物的定位桩。可采用全站仪及标准钢卷尺进行检查校对。按设计基础平面图对基坑、槽的灰线进行轴线和几何尺寸的复核,并检查方向是否符合图纸的朝向。 3、对土方开挖的控制 控制内容主要为检查挖土标高、截面尺寸、放坡和排水。 土方开挖一般应按从上往下分层分段依次进行,随时做成一定的坡势。遇标高超深时,不得用松土回填,应用低强度等级混凝土换填到设计标高;当地基局部存在软弱土层,不符合设计要求时,应与勘察、设计、建设部门共同提出方案进行处理。挖土必须做好地表和坑内排水、地面截水和地下降水,地下水位应保持低于开挖面500mm以下。 4、基坑验收 基坑开挖完毕应由施工单位、设计单位、地勘单位、监理单位或建设单位、质量监督部门等有关人员共同到现场进行检查、鉴定验槽,核对地质资料,检查地基土与工程地质勘察报告、设计图纸要求是否相符合,有无破坏原状土结构或发生较大的扰动现象。一般做钎探检查、,经检查合格,填写基坑槽验收、隐蔽工程记录,及时办理交接手续。 5、土石方开挖和整平严格按照《土方与爆破工程施工及验收规范》(GBJ201-83)执行。 六、施工组织 (一)、施工组织机构 1、机构建制及项目组织形式 本工程设置由公司领导及公司各部门人员参加的工程领导小组,实行项目经理责任制。委派具有实际施工经验且具备年轻化、系统化、知识化的项目施工管理人员,以确保工程质量、进度等按要求完成。项目部设立技术负责、工程负责、工长等专业岗位,分别由具有相应职称者担任。 2、保证工程组织机构有效运转的措施 选派思想觉悟高、业务精、能力强、服务好的管理人员组成项目管理班子; 建立健全的项目部,各工长、材料、水电工、机械等岗位实行责任制,并定期对各专业人员进行考核; 强化激励与约束机制,制定业绩评比奖罚制度。建立工程领导小组现场办公制度,定期召开现场办公会,解决资金、质量、进度等的问题; 3、施工管理人员配备 由公司抽调有实际施工经验和年轻化的现场管理人员,建立健全的项目管理班组,人员配置见表2: 表2 序号 工 作 岗 位 姓名 1 项目经理 陈浩 2 技术负责人 赵光平 3 项目总工 刘大忠 4 工长 陈国平 5 工长 鲁建才 6 测量员 李强 7 测量员 谢周 8 测量员 王明志 9 质检员 刘凯 10 安全员 宋春记 11 材料员 刘挺栋 12 机械管理员 陈亮 13 助工 时东星 14 助工 刘朝洋 七.安全施工措施 1、堆置土方距离坑槽上部边缘至少大于1.2m,堆土高度不超过1.5m。 2、派驻一名安全检查员,负责机械挖土有关事项检查。 3、进入施工现场必须佩戴安全帽,施工场地四周设置防护栏杆,高度1.2m。 4、挖掘机操作中,进铲不应过深,提斗不应过猛。 5、挖土机下方禁止站人。 6、挖土机在边坡、沟边作业时,应与边缘保持不得小于1.5m的安全距离,并使轮胎压在坚实的地面上。 7、挖土机、压路机作业时,周边6m范围内不得有其他作业人员。 8、夜间施工提供足够的照明,在开挖区域四周设置10盏3.5KW大镝灯,在出入口设置1盏3.5KW大镝灯,专人在车辆出入口指挥交通,保证道路畅通。 9、现场挖土时,必须由现场施工员统一指挥调度,同时派专人防护。 10、土方开挖、运输及夯填必须作好环境保护工作。 11、土方工程施工,应经常测量和校核其平面位置、水平标高和边坡坡度。平面控制桩和水准控制点应采取可靠的保措施,定期复测和检查。 八、文明施工措施 在基坑出场的道口外50米外铺垫防轮粘土草垫,并要随时更换坏草垫。汽车在出场前道口处需要停车拍实车内易落土石。运输沿线应派民工打扫“飞石”、“落土”等杂物。应和有关部门配合共创卫生城市。 九、环境保护 (一)、防止对大气污染 1、施工阶段,设置喷淋防尘设施,定时对道路进行淋水降尘,控制粉尘污染。 2、泥和其他易飞扬、细颗粒散体材料,安排在库内存放或严密遮盖,运输时要防止遗洒、飞扬,卸运时采取措施,减少污染。 3、施工工地运输车辆驶出工地前必须做除泥防尘处理,严禁将泥尘带出工地。运输沙、石、水泥、土方、垃圾等易产生扬尘的车辆,必须封盖严密,严禁撒漏。 (二)、防止对水污染 1、确保雨水管网与污水管网分开使用,严禁将非雨水类的其它水体排进雨水管网。 2、施工现场设沉淀池,将废水经过沉淀后排指定污水管线。尤其是压浆过程中产生的污水,必须沉淀后才能放入污水管中。 十、土方开挖监测 基坑开挖深度、平整度、坡度严格按照设计进行施工,严禁超挖。 十一、施工工期 本土方工程计划施工工期为20天(此工期为正常施工工期,遇不可抗力因素工期顺延)。 8
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
