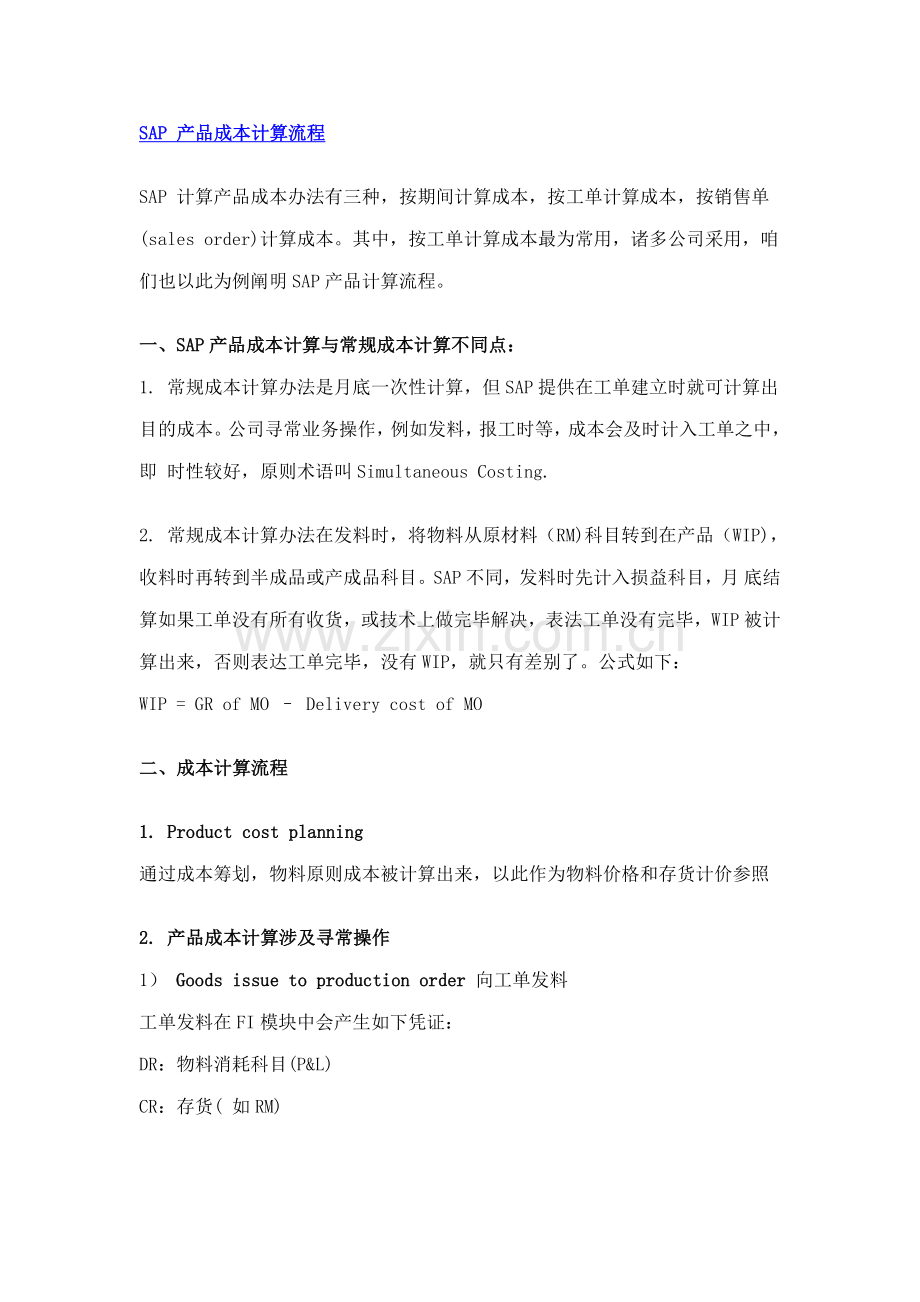

1、SAP 产品成本计算流程SAP 计算产品成本办法有三种,按期间计算成本,按工单计算成本,按销售单(sales order)计算成本。其中,按工单计算成本最为常用,诸多公司采用,咱们也以此为例阐明SAP产品计算流程。一、SAP产品成本计算与常规成本计算不同点:1. 常规成本计算办法是月底一次性计算,但SAP提供在工单建立时就可计算出目的成本。公司寻常业务操作,例如发料,报工时等,成本会及时计入工单之中,即 时性较好,原则术语叫Simultaneous Costing.2. 常规成本计算办法在发料时,将物料从原材料(RM)科目转到在产品(WIP),收料时再转到半成品或产成品科目。SAP不同,发料时

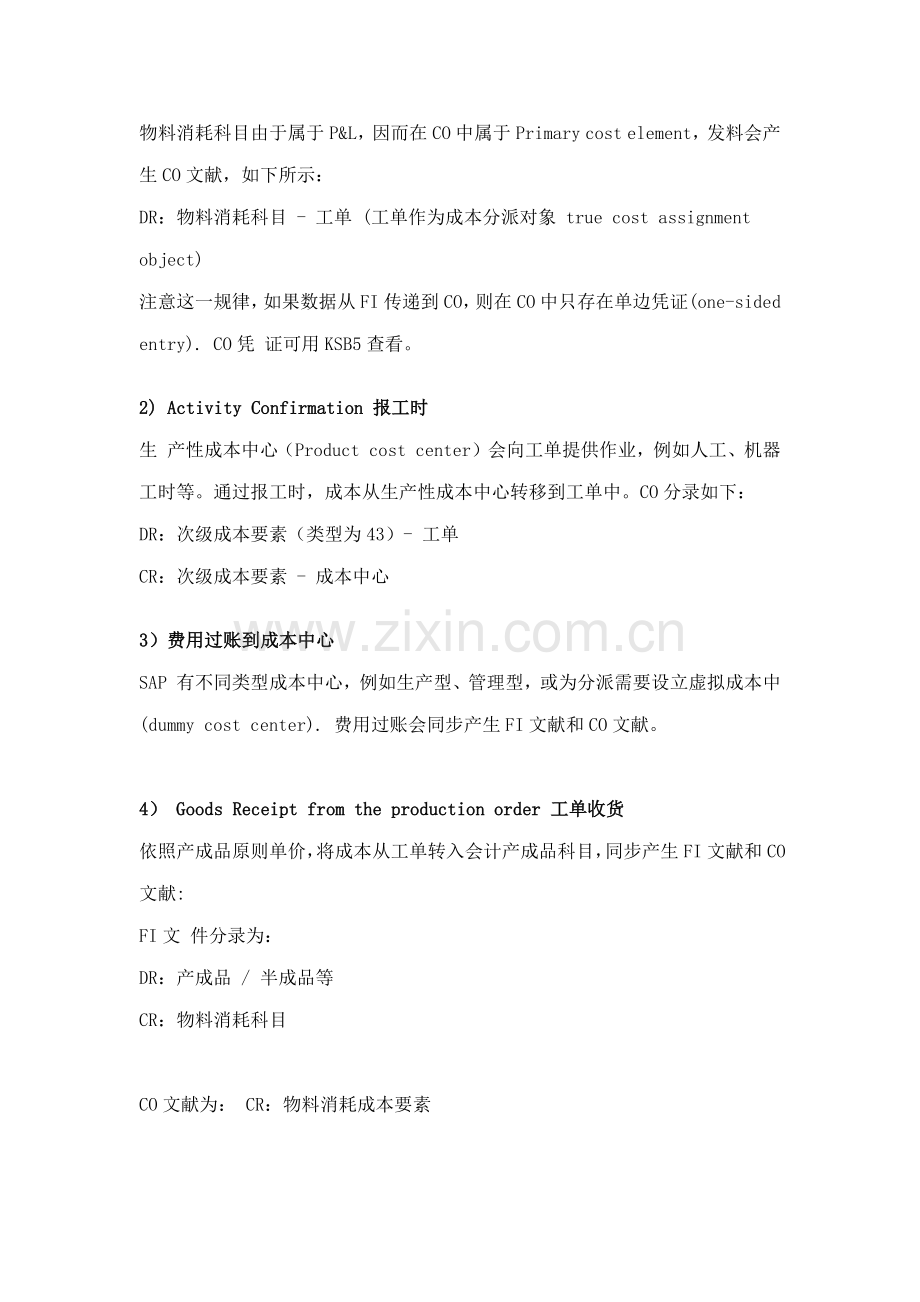

2、先计入损益科目,月 底结算如果工单没有所有收货,或技术上做完毕解决,表法工单没有完毕,WIP被计算出来,否则表达工单完毕,没有WIP,就只有差别了。公式如下:WIP = GR of MO Delivery cost of MO二、成本计算流程1. Product cost planning通过成本筹划,物料原则成本被计算出来,以此作为物料价格和存货计价参照2. 产品成本计算涉及寻常操作1) Goods issue to production order 向工单发料工单发料在FI模块中会产生如下凭证:DR:物料消耗科目(P&L) CR:存货( 如RM)物料消耗科目由于属于P&L,因而在CO中属于

3、 Primary cost element,发料会产生CO文献,如下所示:DR:物料消耗科目 - 工单 (工单作为成本分派对象 true cost assignment object)注意这一规律,如果数据从FI传递到CO,则在CO中只存在单边凭证(one-sided entry). CO凭 证可用KSB5查看。2) Activity Confirmation 报工时生 产性成本中心(Product cost center)会向工单提供作业,例如人工、机器工时等。通过报工时,成本从生产性成本中心转移到工单中。CO分录如下:DR:次级成本要素(类型为43)- 工单CR:次级成本要素 - 成本中心

4、3)费用过账到成本中心SAP 有不同类型成本中心,例如生产型、管理型,或为分派需要设立虚拟成本中(dummy cost center). 费用过账会同步产生FI文献和CO文献。4) Goods Receipt from the production order 工单收货依照产成品原则单价,将成本从工单转入会计产成品科目,同步产生FI文献和CO文献:FI文 件分录为:DR:产成品 / 半成品等CR:物料消耗科目CO文献为: CR:物料消耗成本要素3. 期末结算解决1)Allocation from service and administrative cost centers to manufa

5、cturing overhead pool (also cost centers)从管理性等成本中心将成本转到生产成本中心成本中心归集费用也许要从一种成本中心转到另一种成本中心,最 后分派给工单,或从成本中心直接分派给工单,所用办法有:- Cost center assessment and distributions - Direct activity allocation2)重新计算成本中心 作业价格 (KSII)刚才提到过,成本中心会有费用从FI计入,或从其她成本中心用分派/分摊/直接分派等办法计入,这是 它借方,报工时则会用类型为43成本要素转出,这是它贷方项,如果作业价格定得精确话,

6、借方- 贷方会大体平衡,但普通不会为0,而有差别,这个差别用SAP术语(其实也是财务术语)叫under-absorption 或over-absorption。由于作业价格事先筹划出入,需重新计算一次。3)按实际价格重估工单(CON2)作 业价格重新计算后,用此事务码将差别分派给工单。4)计算制费 (CO43),计算WIP(KKAO),计算差别(KKS1)事实上这是三步,由于不想看起来环节太多,就放一起了。SAP在 计算制费后,依照工单状态拟定是WIP还是差别。如果工单状态为DLV或TECO,表达工单已完毕,没有WIP了,实际成本与目的成本差别就是工单成 本差别(variance),否则表达工

7、单没有完毕,工单转入之成本出成品转出成本之差别仍为WIP。SAP计算出WIP或差别后,并不会及时生 成FI凭证,需等到下一步工单结算才正式产生。产生凭证如下所示:WIP会计分录:DR:WIP Inventory (BS) CR:WIP Offset (P&L)也也许借贷方相反,表达WIP减少。如果工单在几期仍没有竣工,则WIP会被重复计算,按这一对相应 科目自动过账。差别FI分录为:DR:Production Variances (P&L) (Unfavorable) CR:Material Consumption (P&L)5)工单结算(CO88)工 单结算作用就是将上步WIP或差别分录实际

8、过账到FI模快。以上环节,如果您都能理解为什么,则您已洞悉SAP成本计算流程和机制 了。CO01 - Maintain Controlling AreaControlling Area是CO模块基本单位,配备基本内容涉及: 1. 维护controlling area2. 激活需要使用模块,如cost center3. 将company code分派给controlling area Menu path:(tx:OKKP) 1) 进入下面所示界面,选取Maintian Controlling Area行,双击进入Overview界面。 2) 点击New Entries按钮新增一种controll

9、ing area,本例为9999。 Notes:a) CoCd - Co Area:SAP有两种选取: 1) controlling area与company code相似,即一对一关系,2)每一种controlling area涉及几种company code,即一对多关系,在这种状况下,可以实现跨公司成本核算。 b) Currency type:如果CoCd与Controlling area一一相应,则currency type只有10,否则,系统会有各种选取。c) Chart of account & fiscal year variant指定Controlling area所要用COA

10、与Fiscal year variant. 如果一种conttrolling下有各种company code,则所有company codeCOA必要相似。此外,company code可以与controlling area有不同fiscal year variant,但normal period必要相似。同步,在CO中,如果有各种special period,交易只会记入第一种special period之中。d) Cost center standard hierarchy:指定controlling areacost center hierarchy,只有在指定后,才可建立成本中心。 3

11、) 双击左边Activate components文献夾,设立需Activate组件。注意Profit Analysis 不能在此激活,这里只是显示,后来文章会阐明CO-PA如何激活。 Currency與Variances設置與期 間相關: 4) 双击左边Assignment of company codes 将company code分派给controlling area. 一种controlling area可相应各种company code。本例设立公司代码9999与controlling area 9999相应。 注意事项 如果用如下menu path进入controlling are

12、a设立,则不能设立cost center standard hierarchy,也不可以activate components,不可以assign company code。需要再用其他t-code来完毕这些操作。(tx:OX06) 依照成本估算查看制造费用设立1. Run cost estimate in IDES for material L-40C in plant 1200Material Overhead is as follows:How was it determined and calculated?Which costing sheet is used?Whats the O

13、H rate?1) Costing variant PPC1 was used,double click PPC1 in costing data tab to see the configurationWe can see that COGS is used2) Use MM03 to view L-40C,we can see that OH group SAP121 is used 2) Use KZS2 to view the configuration for costing sheet COGSMaterial OH is C010,Lets view the definition

14、,we can see that the OH rate is 20% for OH key SAP121 (OH type 2 reprenst for plan data)3) Material OH is based on material,OH rate is 20%. So,45.58 = 227.91 * 20%Maintain Number Ranges for Controlling DocumentsMenu Path IMG Controlling General Controlling Organization Maintain Number Ranges for Con

15、trolling Document Step 1 Input 0001 in CO Area and then click Copy button Step 2 Copy number ranges from 0001(template) to 9999 Cost Component GroupWe use OKTZ to define cost components and define cost component group. Whats the use of cost component group?Let me explain. Suppose we have defined a c

16、ost component as Z9 with the following components:Please note that cost component from 10 to 90 are materials,from 100 to 120 are processing costs,130 are overhead. If wed like to view the cost component as:Material / Processing / Overhead. We can use cost component Group. Double-click Cost Componen

17、t Groups folder in the left pane. Define four groups as:And then assign the above cost components in Z9 to these groups You can select each of the above cost component and then click on Details button. The overall assignment is:After the definition,when you have run a cost estimate for certain mater

18、ial,you can use CK13N and select component group layout to view the result Costing variant1. Function of Costing variant Costing variant is a very important concept in costing,it contains all the information required to execute a material cost estimate.2. Configuration of Costing Variant (tcode:OKKN

19、) Please note that costing variant for material costing estimate and for refence and simulation is different. The latter is using OKKO) Well use PPC1 as an example. 1) Costing type (OKKI) Standard price will be updated. 2) Valuation variant Price update strategies for material,internal activities,su

20、b-contracting and overhead. The valuation variant is plant-dependent. Actually,this is the price selection sequence (price strategy). 3) Date Control 4) Qty Structure Control Subcontracting Costing Configuration1. Sub-contracting is a special procurement,which is defined as F+30 in the material mast

21、er.1) The special procurement type is defined in the IMGSpecial procurement type mainly includes:subcontracting,consignment,stock transfer etcBelow is the special procurement type 302. Specify that a material is sub-contracting material (special procurement type is 30),TCode MM01Please note that R-B

22、100 is a semi-finished product,it should have BOM.3.Define valuation method for sub-contracting(using OKKN). Valuation method is defined in costing variant. Below is the configuration of costing variant PPC14. Use Tcode ME11 to define info record. Condition PB00.5. Use CK11N to run the standard costing and review the result.View the pricing strategy1) Change the layout to contain price strategy. It can be found that price strategy is 3.2) View the configuration for costing variant PPC1,3 stands for net quotation price.

展开阅读全文
