分 部 工 程 验 收 签 证
单位工程名称:贵港市港南区甘塘水库除险加固工程
分部工程名称:主坝加固工程
12月13日

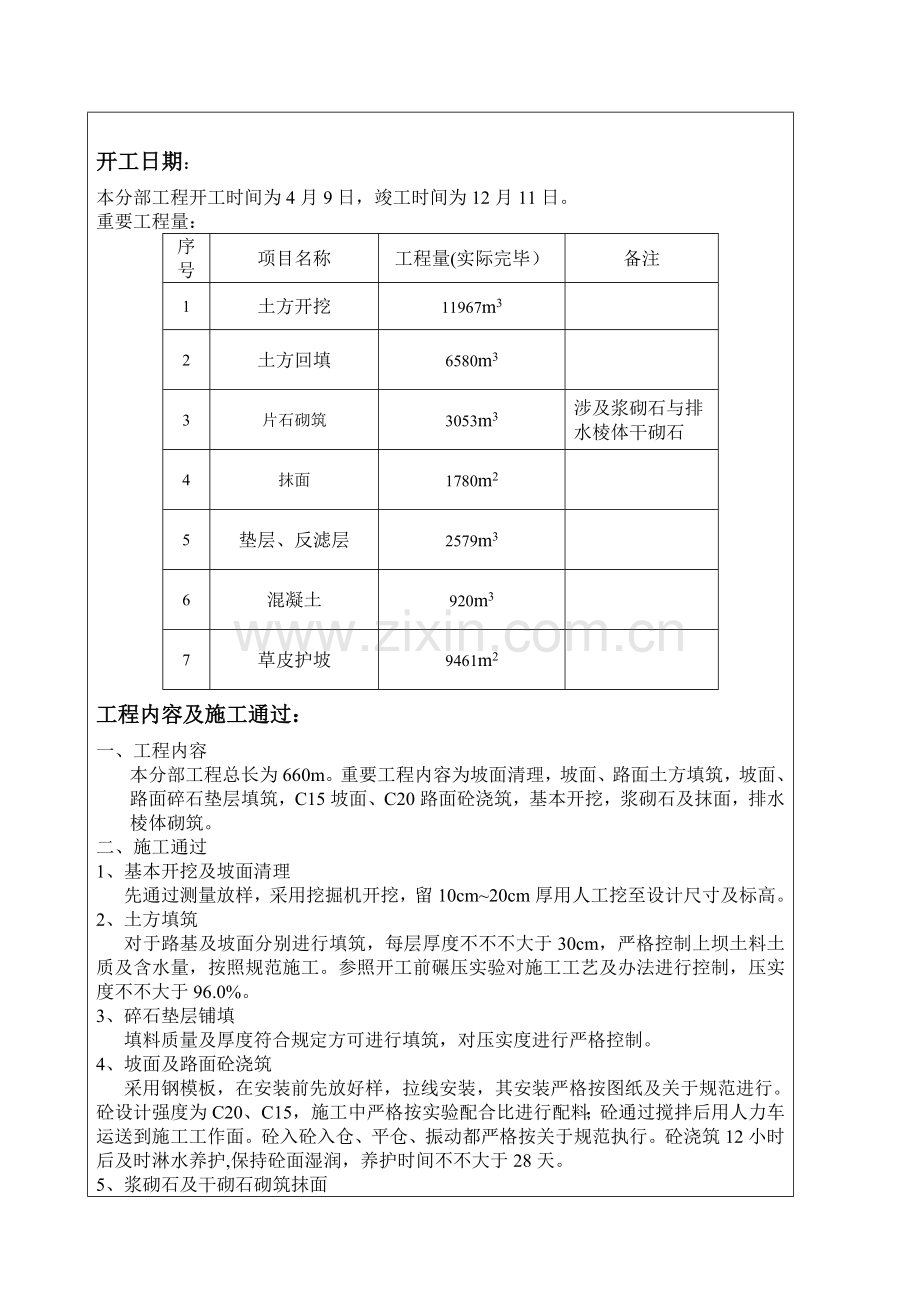

开工日期:
本分部工程开工时间为4月9日,竣工时间为12月11日。
重要工程量:
序号
项目名称
工程量(实际完毕)
备注
1
土方开挖
11967m3
2
土方回填
6580m3
3
片石砌筑
3053m3
涉及浆砌石与排水棱体干砌石
4
抹面
1780m2
5
垫层、反滤层
2579m3
6
混凝土
920m3
7
草皮护坡
9461m2
工程内容及施工通过:
一、工程内容
本分部工程总长为660m。重要工程内容为坡面清理,坡面、路面土方填筑,坡面、路面碎石垫层填筑,C15坡面、C20路面砼浇筑,基本开挖,浆砌石及抹面,排水棱体砌筑。
二、施工通过
1、基本开挖及坡面清理
先通过测量放样,采用挖掘机开挖,留10cm~20cm厚用人工挖至设计尺寸及标高。
2、土方填筑
对于路基及坡面分别进行填筑,每层厚度不不不大于30cm,严格控制上坝土料土质及含水量,按照规范施工。参照开工前碾压实验对施工工艺及办法进行控制,压实度不不大于96.0%。
3、碎石垫层铺填
填料质量及厚度符合规定方可进行填筑,对压实度进行严格控制。
4、坡面及路面砼浇筑
采用钢模板,在安装前先放好样,拉线安装,其安装严格按图纸及关于规范进行。砼设计强度为C20、C15,施工中严格按实验配合比进行配料;砼通过搅拌后用人力车运送到施工工作面。砼入砼入仓、平仓、振动都严格按关于规范执行。砼浇筑12小时后及时淋水养护,保持砼面湿润,养护时间不不大于28天。
5、浆砌石及干砌石砌筑抹面
在施工前先放好样,拉线。对石料及砂浆质量进行检查控制,按规范工艺施工,高度及厚度符合设计。验收合格后方可进行抹面。
三、质量控制
在保证原材料合格前提下,各工序经“三检”合格后,报监理部,再由监理部组织设计、质检等单位现场验证,对重要隐蔽工程及核心部位进行联检,符合设计规定后方可进行下道工序施工。现场监理及施工技术人员对砼浇筑过程进行旁站严格控制质量。
质量评估:
分部工程质量级别评估
本分部工程共分为30个单元,质量所有合格,其中优良17个,优良率56.7%,施工过程未发生过质量事故。施工质量检查齐全,分部工程质量级别自评估为优良。
存在问题及解决意见:
验收结论:
保存意见:
参验单位(全称)
项目法人:
广西贵港市港南区水利局
监理单位:
广西正统监理有限公司
设计单位:
广西贵港市水利电力勘测设计研究院
施工单位:
广西越海建设工程建设有限公司
运营管理单位:
武思江水库管理委员会
编号:
分 部 工 程 验 收 签 证
单位工程名称:贵港市港南区甘塘水库除险加固工程
分部工程名称:帷幕灌浆工程
9月1日
开工日期:
本分部工程开工时间为5月3日,竣工时间为8月24日。
重要工程量:
序号
项目名称
工程量(实际完毕)
备注
1
帷幕灌浆
1950.88m
工程内容及施工通过:
一、工程内容
本分部工程总长为200m。重要工程内容为钻孔灌浆。
二、施工通过
1、造孔
先通过测量放样布孔,孔距2.0m,分三序施工,按逐渐加密顺序施工,即先做一序孔,再做二、三序孔。使用150A型钻孔机钻孔,施工过程中采用各种防护办法防止发生偏差。
2、钻孔冲洗,简易压实实验
在坝基段做钻孔冲洗,裂隙冲洗和简易压水实验。
3、灌浆
灌浆段不大于6m采用全孔一次灌浆法,不不大于6m则采用自下而上分段灌浆。施工中依照实际状况变换帷幕灌浆浆液。
4、封孔。
在规定压力下,当注入率不不不大于1.0L/min时,继续灌注30s,可以结束此段灌浆,并采用“置换灌浆封孔法”封孔。
三、质量控制
在保证原材料合格前提下,各工序经“三检”合格后,报监理部,再由监理部组织设计、质检等单位现场验证,对重要隐蔽工程及核心部位进行联检,符合设计规定后方可进行下道工序施工。现场监理及施工技术人员对砼浇筑过程进行旁站严格控制质量。
质量评估:
分部工程质量级别评估
本分部工程共分为10个单元,质量所有合格,其中优良10个,优良率100%,施工过程未发生过质量事故。施工质量检查齐全,分部工程质量级别自评估为优良。
存在问题及解决意见:
验收结论:
保存意见:
参验单位(全称)
项目法人:
广西贵港市港南区水利局
监理单位:
广西正统监理有限公司
设计单位:
广西贵港市水利电力勘测设计研究院
施工单位:
广西越海建设工程建设有限公司
运营管理单位:
武思江水库管理委员会
编号:
分 部 工 程 验 收 签 证
单位工程名称:贵港市港南区甘塘水库除险加固工程
分部工程名称:副坝加固工程
11月9日
开工日期:
本分部工程开工时间为4月13日,竣工时间为11月5日。
重要工程量:
序号
项目名称
工程量(实际完毕)
备注
1
土方开挖
910m3
2
土方回填
1742m3
3
片石砌筑
478m3
4
抹面
570m2
5
碎石垫层
308m3
6
混凝土
203m3
7
草皮护坡
1720m2
工程内容及施工通过:
一、工程内容
本分部工程总长为120m。重要工程内容为坡面清理,坡面、路面土方填筑,坡面、路面碎石垫层填筑,C15坡面、C20路面砼浇筑,基本开挖,浆砌石砌筑及抹面。
二、施工通过
1、基本开挖及坡面清理
先通过测量放样,采用挖掘机开挖,留10cm~20cm厚用人工挖至设计尺寸及标高。
2、土方填筑
对于路基及坡面分别进行填筑,每层厚度不不不大于30cm,严格控制上坝土料土质及含水量,按照规范施工。参照开工前碾压实验对施工工艺及办法进行控制,压实度不不大于96.0%。
3、碎石垫层铺填
填料质量及厚度符合规定方可进行填筑,对压实度进行严格控制。
4、坡面及路面砼浇筑
采用钢模板,在安装前先放好样,拉线安装,其安装严格按图纸及关于规范进行。砼设计强度为C20、C15,施工中严格按实验配合比进行配料;砼通过搅拌后用人力车运送到施工工作面。砼入砼入仓、平仓、振动都严格按关于规范执行。砼浇筑12小时后及时淋水养护,保持砼面湿润,养护时间不不大于28天。
5、浆砌石砌筑、抹面
在施工前先放好样,拉线。对石料及砂浆质量进行检查控制,按规范工艺施工,高度及厚度符合设计。验收合格后方可进行抹面。
三、质量控制
在保证原材料合格前提下,各工序经“三检”合格后,报监理部,再由监理部组织设计、质检等单位现场验证,对重要隐蔽工程及核心部位进行联检,符合设计规定后方可进行下道工序施工。现场监理及施工技术人员对砼浇筑过程进行旁站严格控制质量。
质量评估:
分部工程质量级别评估
本分部工程共分为16个单元,质量所有合格,其中优良9个,优良率56.3%,施工过程未发生过质量事故。施工质量检查齐全,分部工程质量级别自评估为优良。
存在问题及解决意见:
验收结论:
保存意见:
参验单位(全称)
项目法人:
广西贵港市港南区水利局
监理单位:
广西正统监理有限公司
设计单位:
广西贵港市水利电力勘测设计研究院
施工单位:
广西越海建设工程建设有限公司
运营管理单位:
武思江水库管理委员会
编号:
分 部 工 程 验 收 签 证
单位工程名称:贵港市港南区甘塘水库除险加固工程
分部工程名称:东支放水系统工程
11月9日
开工日期:
本分部工程开工时间为5月7日,竣工时间为11月3日。
重要工程量:
序号
项目名称
工程量(实际完毕)
备注
1
土方开挖
1196m3
2
土方回填
1027m3
3
片石砌筑
45m3
4
混凝土
60m3
5
砌砖
7m3
6
闸门安装
1套
工程内容及施工通过:
一、工程内容
本分部工程总长为34.6m。重要工程内容为土方开挖,进出水口浆砌石砌筑,箱涵垫层、涵身砼浇筑,放水塔砼浇筑,交通桥砼浇筑、闸门安装。
二、施工通过
1、基本开挖及坡面清理
先通过测量放样,采用挖掘机开挖,留10cm~20cm厚用人工挖至设计尺寸及标高,开挖边坡为1:1。
2、混凝土浇筑
采用木模板,在安装前先放好样,拉线安装,其安装严格按图纸及关于规范进行。砼设计强度为C20、C15,施工中严格按实验配合比进行配料;砼通过搅拌后用人力车运送到施工工作面。砼入砼入仓、平仓、振动都严格按关于规范执行。砼浇筑12小时后及时淋水养护,保持砼面湿润,养护时间不不大于28天。
3、浆砌石砌筑、抹面
在施工前先放好样,拉线。对石料及砂浆质量进行检查控制,按规范工艺施工,高度及厚度符合设计。验收合格后方可进行抹面。
三、质量控制
在保证原材料合格前提下,各工序经“三检”合格后,报监理部,再由监理部组织设计、质检等单位现场验证,对重要隐蔽工程及核心部位进行联检,符合设计规定后方可进行下道工序施工。现场监理及施工技术人员对砼浇筑过程进行旁站严格控制质量。
质量评估:
分部工程质量级别评估
本分部工程共完毕9个单元,质量所有合格,其中优良3个,优良率33.3%,施工过程未发生过质量事故,金属构造质量优良。施工质量检查资料齐全,分部工程质量级别自评估为合格。
存在问题及解决意见:
验收结论:
保存意见:
参验单位(全称)
项目法人:
广西贵港市港南区水利局
监理单位:
广西正统监理有限公司
设计单位:
广西贵港市水利电力勘测设计研究院
施工单位:
广西越海建设工程建设有限公司
运营管理单位:
武思江水库管理委员会
编号:
分 部 工 程 验 收 签 证
单位工程名称:贵港市港南区甘塘水库除险加固工程
分部工程名称:西支放水系统工程
12月13日
开工日期:
本分部工程开工时间为5月10日,竣工时间为12月12日。
重要工程量:
序号
项目名称
工程量(实际完毕)
备注
1
土方开挖
320m3
2
片石砌筑
45m3
3
混凝土
52m3
4
砌砖
7m3
5
闸门与启闭机安装
1套
工程内容及施工通过:
一、工程内容
本分部工程总长为36.6m。重要工程内容为土方开挖,进出水口浆砌石砌筑,箱涵垫层、涵身砼浇筑,放水塔砼浇筑,闸门安装。
二、施工通过
1、基本开挖及坡面清理
先通过测量放样,采用挖掘机开挖,留10cm~20cm厚用人工挖至设计尺寸及标高,开挖边坡为1:1。
2、混凝土浇筑
采用木模板,在安装前先放好样,拉线安装,其安装严格按图纸及关于规范进行。砼设计强度为C20、C15,施工中严格按实验配合比进行配料;砼通过搅拌后用人力车运送到施工工作面。砼入砼入仓、平仓、振动都严格按关于规范执行。砼浇筑12小时后及时淋水养护,保持砼面湿润,养护时间不不大于28天。
3、浆砌石砌筑、抹面
在施工前先放好样,拉线。对石料及砂浆质量进行检查控制,按规范工艺施工,高度及厚度符合设计。验收合格后方可进行抹面。
三、质量控制
在保证原材料合格前提下,各工序经“三检”合格后,报监理部,再由监理部组织设计、质检等单位现场验证,对重要隐蔽工程及核心部位进行联检,符合设计规定后方可进行下道工序施工。现场监理及施工技术人员对砼浇筑过程进行旁站严格控制质量。
质量评估:
分部工程质量级别评估
本分部工程共完毕6个单元,质量所有合格,其中优良3个,优良率50.0%,施工过程未发生过质量事,金属构造质量优良。施工质量检查齐全,分部工程质量级别自评估为优良。
存在问题及解决意见:
验收结论:
保存意见:
参验单位(全称)
项目法人:
广西贵港市港南区水利局
监理单位:
广西正统监理有限公司
设计单位:
广西贵港市水利电力勘测设计研究院
施工单位:
广西越海建设工程建设有限公司
运营管理单位:
武思江水库管理委员会
编号:
分 部 工 程 验 收 签 证
单位工程名称:贵港市港南区甘塘水库除险加固工程
分部工程名称:溢洪道工程
6月20日
开工日期:
本分部工程开工时间为4月15日,竣工时间为6月15日。
重要工程量:
序号
项目名称
工程量(实际完毕)
备注
1
土方开挖
270m3
2
片石砌筑
152m3
3
混凝土
11m3
4
抹面
124m2
工程内容及施工通过:
一、工程内容
本分部工程总长为22.15m。重要工程内容为土方开挖,浆砌石砌筑,陡槽及消力池C20砼浇筑,C15砼压顶及砂浆抹面。
二、施工通过
1、基本开挖及坡面清理
先通过测量放样,采用挖掘机开挖,留10cm~20cm厚用人工挖至设计尺寸及标高,开挖边坡为1:1。
2、混凝土浇筑
采用木模板,在安装前先放好样,拉线安装,其安装严格按图纸及关于规范进行。砼设计强度为C20、C15,施工中严格按实验配合比进行配料;砼通过搅拌后用人力车运送到施工工作面。砼入砼入仓、平仓、振动都严格按关于规范执行。砼浇筑12小时后及时淋水养护,保持砼面湿润,养护时间不不大于28天。
3、浆砌石砌筑、抹面
在施工前先放好样,拉线。对石料及砂浆质量进行检查控制,按规范工艺施工,高度及厚度符合设计。验收合格后方可进行抹面。
三、质量控制
在保证原材料合格前提下,各工序经“三检”合格后,报监理部,再由监理部组织设计、质检等单位现场验证,对重要隐蔽工程及核心部位进行联检,符合设计规定后方可进行下道工序施工。现场监理及施工技术人员对砼浇筑过程进行旁站严格控制质量。
质量评估:
分部工程质量级别评估
本分部工程共分为5个单元,质量所有合格,其中优良2个,优良率40.0%,施工过程未发生过质量事故。施工质量检查齐全,分部工程质量级别自评估为合格。
存在问题及解决意见:
验收结论:
保存意见:
参验单位(全称)
项目法人:
广西贵港市港南区水利局
监理单位:
广西正统监理有限公司
设计单位:
广西贵港市水利电力勘察勘测设计研究院
施工单位:
广西越海建设工程建设有限公司
