钢便桥拆除方案
1钢便桥拆除计划
(1) 将便桥路段进行全封闭施工;
(2) 桥面栏杆用气割拆除整理;
(3) 桥面板用自动割具切割成块状,拆除桥面板和桁架之间U型螺栓,并用吊车吊装,如遇高压线先将物体进行平移后再起吊;
(4) 贝雷架,先拆除下部水平支撑架,再拆除上部支撑架,最终平移桁架(在高压线下方部分),起出桁架,分拆成片,放至指定区域;
(5) 人行道部分继续使用,需加栏杆。
2.总体施工组织部署及计划
2.1施工组织机构及框架图

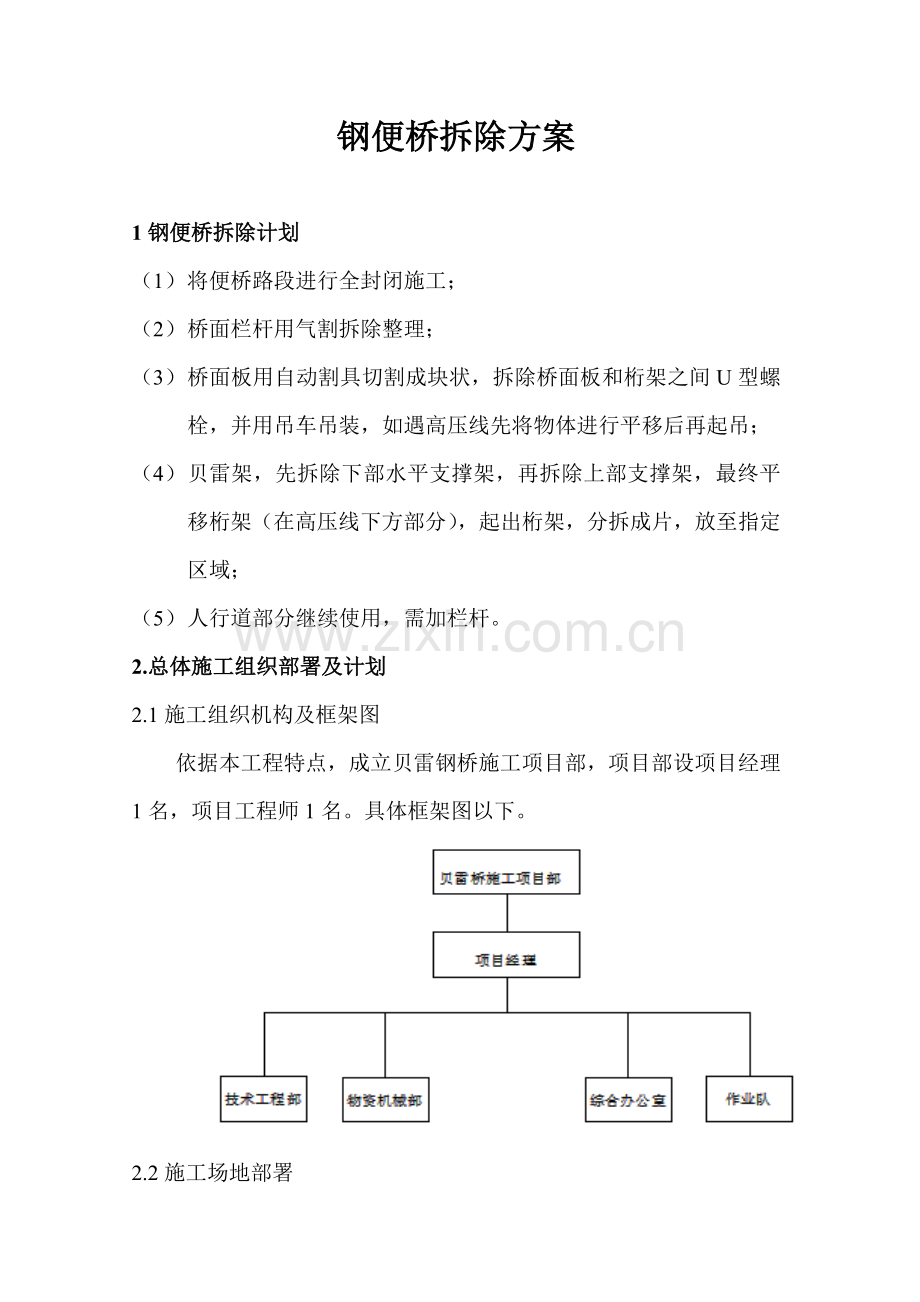

依据本工程特点,成立贝雷钢桥施工项目部,项目部设项目经理1名,项目工程师1名。具体框架图以下。
2.2施工场地部署
2.2.1场地部署标准
本工程施工场地和临时设施部署将依据工程实际情况,结合施工条件,并根据业主及监理工程师对施工场地要求设置,统一进行施工总平面部署,具体部署遵照标准以下:
(1) 方便施工、便于管理标准
本着因地制宜、永临结合、方便施工、有利管理和缩短场内倒运距离来统一计划临时设施;
(2) 确保环境保护和文明施工标准
根据布局合理、经凑有序、安全生产、文明施工要求部署,满足环境保护和创建标准文明工地要求。同时重视卫生福利条件、满足职员生活、文化娱乐要求和必需医疗抢救设施;
(3) 避免交叉干扰标准
依据施工方案计划临时设施,避免和正式工程之间干扰和交叉,合理安排各区域施工次序,确保施工安全、工程质量和施工进度。
2.2.2场地总体部署
依据本栈桥工程量及分布情况、桥位处地形地貌和现有场地交通、水电等情况,栈桥施工以大堤为界建立两个施工区、生活区。
3.施工进度计划
计划总工期10个晴天工作日.
3.1施工准备
根据以下步骤完成架设
3.1.2机械设备进场
汽车吊、卷扬机等设备进场,并完成安装调试。
3.3钢桥架设
汽车吊专用钢桥架设。
4.拆除注意事项
施工中必需要做到以下几点:
(1)现场施工人员必需佩戴安全帽,悬空作业时必需穿上安全带。
(2)在施工地树立安全警示标志,使用彩色警示彩条绳围圈作为挡栏,非施工人员不得入内。
关键施工设备计划表
序号
设备名称
规格型号
数量
备注
一
起重设备
1
汽车吊
25吨
2
二
动力机械
1
卷扬机
5吨
1
或就近接电源
三
机械
1
电焊机
交(直)流
5
施工
四
其它工具
1
手拉葫芦
3吨和5吨
只
各2
2
千斤顶
20吨
只
4
3
千斤顶
50吨
只
2
4
起重用设施
套
1
5
钢丝绳
Φ20
米
50
6
气割器具
套
2
4.1关键施工劳动力配置
关键施工劳动力计划表
序 号
工种
人数
1
项目经理
1
2
技术工程师
1
3
安全员
1
4
电工电焊组
6
5
拆桥组
10
6
运输保障
1
7
合 计
20
5.确保施工安全技术方法
(1)对施工作业人员进行安全培训,要求她们掌握安全知识,不得违章作业。
(2)施工现场人员要佩戴安全帽,水上作业要穿救生衣,高空作业要系安全带,特殊工种上岗人员必需持操作证。
(3)施工人员必需遵守项目部相关规章制度,施工作业区不得嬉戏、打闹,不得穿拖鞋等。
(4)加强设备管理制度,根据要求定时进行保养、维修,严禁带病作业。
(5)多种设备必需由专门操作人员操作,严格遵从操作规程,需要多种操作使用证件齐全,严禁无证作业。
(6)施工现场用电及点路(箱变、电闸箱、电线接头等)由专业电工负责施工并每七天定时检验一次。
(7)夜间施工要有足够照明,在确保安全前提下施工。
6.文明施工及环境保护
6.1文明施工
(1)制订完善文明施工条例,目标明确,责任落实到人。常常教育职员做文明施工楷模,对文明施工做得好班组和个人立即进行表彰、奖励;对文明施工做得差班组立即进行批评和处罚,并限期整改。
(2)施工现场多种临时设施按业主指定地点建设,必需要和周围环境协调,做到经济、美观、实用,施工区域有醒目标安全警示标志,做到显著、清楚、规范。
(3)多种施工材料定点分区分类堆码整齐,多种标识牌清楚明了,尤其是摆放到现场半成品材料、构件决不可乱堆乱放,影响美观。
(4)制订能源管理具体措施并实施落实,健全机械设备管理措施,明确责任制实施和落实,确保多种设备保持良好性能和利用率。
(5)精心计划、合理安排,每道工序作到“落手清”,做到工完、料净、场地清。
6.2环境保护
(1)注意保护水源,生活垃圾及排泄物集中处理并运至环境保护部门指定地点倾倒,不直接倒入河中。
(2)天天机修班组应对机械设备进行检验、维修,不让设备因漏油而污染施工现场,废水、废油严禁现场排放,必需经处理后掩埋。
(3)控制现场多种粉尘、废气对环境污染和危害。
(4)为确保施工场地整齐,安排一名清洁工,确保现场清洁、文明施工环境。
