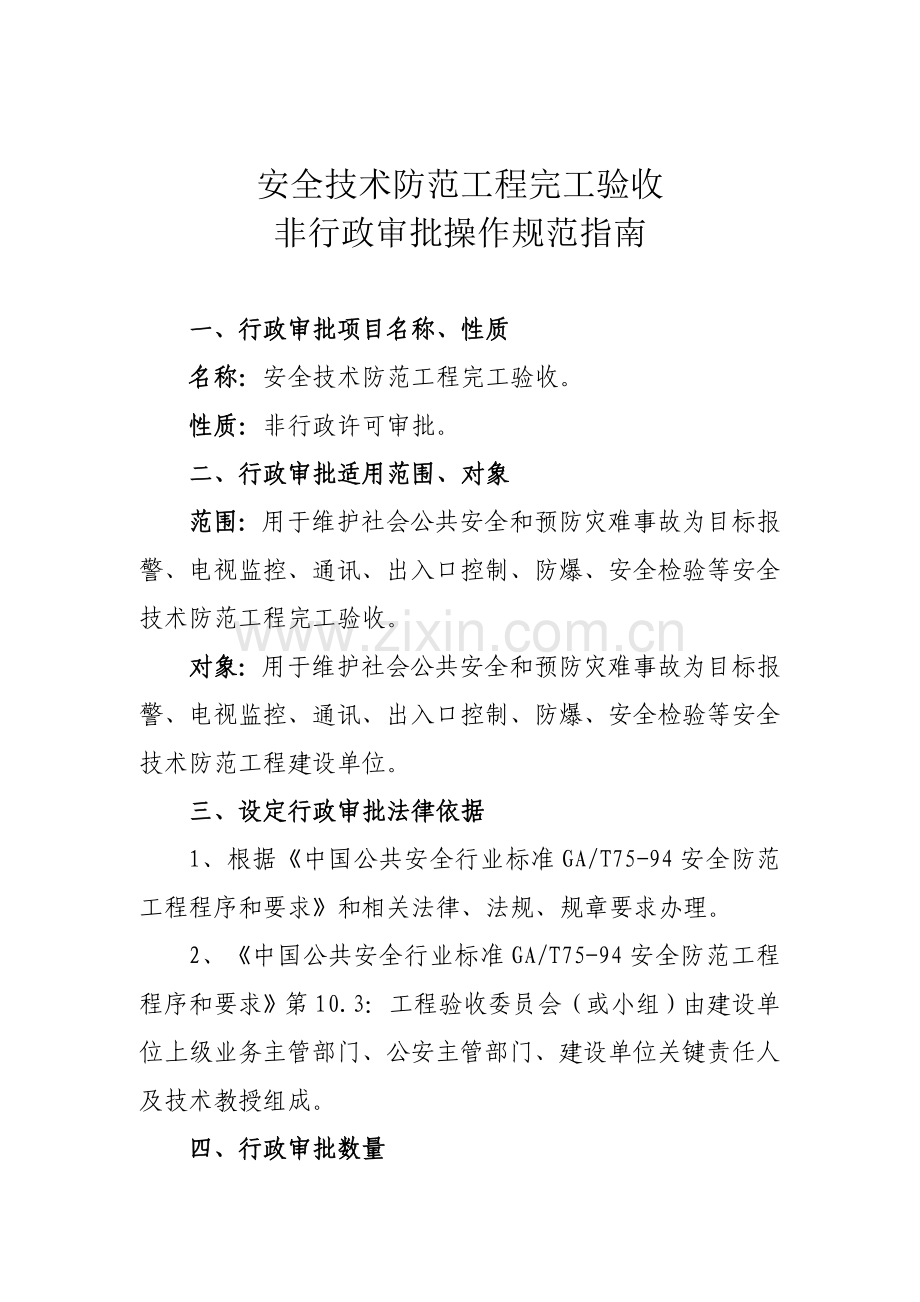

资源描述
安全技术防范工程完工验收
非行政审批操作规范指南
一、行政审批项目名称、性质
名称:安全技术防范工程完工验收。
性质:非行政许可审批。
二、行政审批适用范围、对象
范围:用于维护社会公共安全和预防灾难事故为目标报警、电视监控、通讯、出入口控制、防爆、安全检验等安全技术防范工程完工验收。
对象:用于维护社会公共安全和预防灾难事故为目标报警、电视监控、通讯、出入口控制、防爆、安全检验等安全技术防范工程建设单位。
三、设定行政审批法律依据
1、根据《中国公共安全行业标准GA/T75-94安全防范工程程序和要求》和相关法律、法规、规章要求办理。
2、《中国公共安全行业标准GA/T75-94安全防范工程程序和要求》第10.3:工程验收委员会(或小组)由建设单位上级业务主管部门、公安主管部门、建设单位关键责任人及技术教授组成。
四、行政审批数量

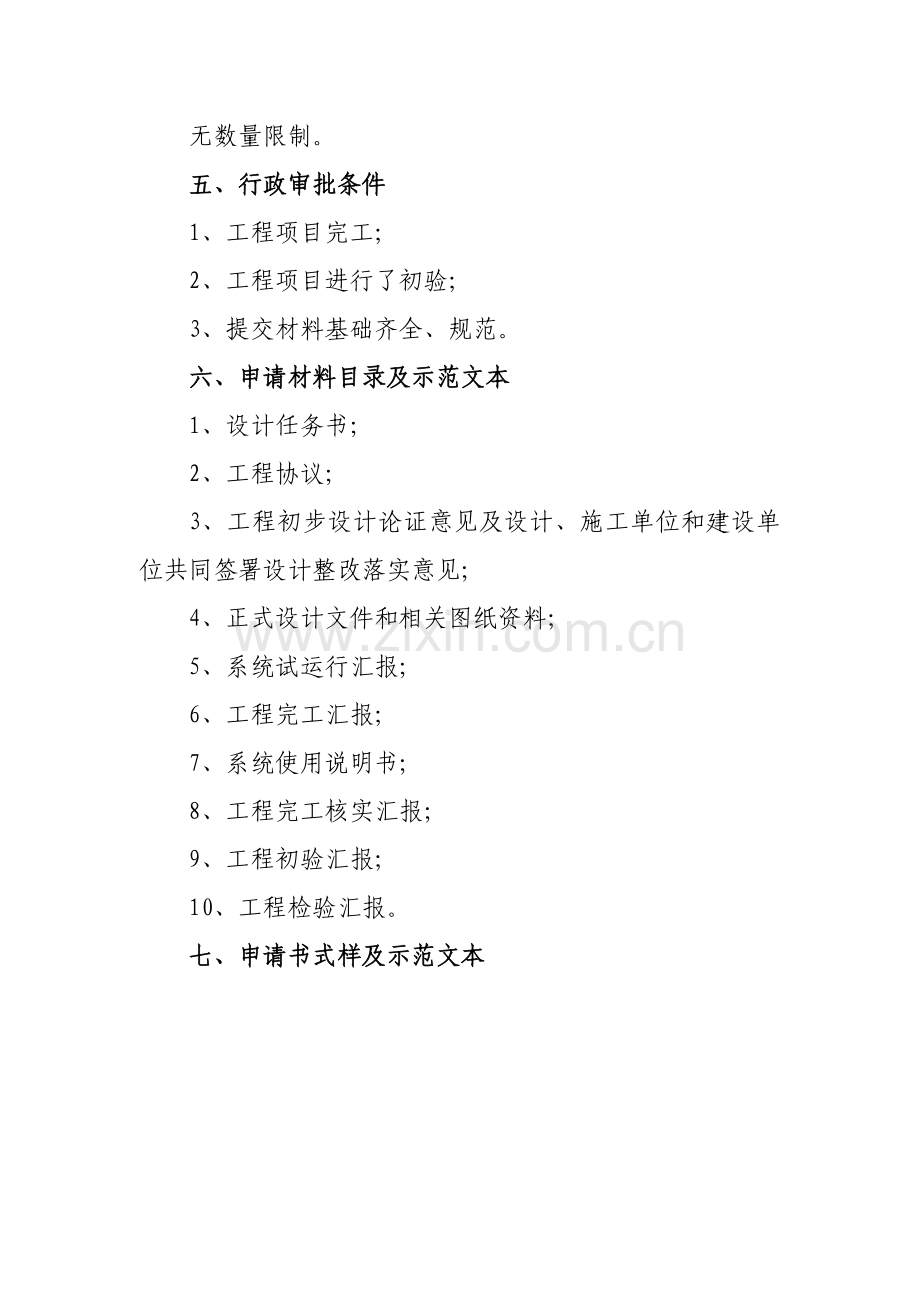

无数量限制。
五、行政审批条件
1、工程项目完工;
2、工程项目进行了初验;
3、提交材料基础齐全、规范。
六、申请材料目录及示范文本
1、设计任务书;
2、工程协议;
3、工程初步设计论证意见及设计、施工单位和建设单位共同签署设计整改落实意见;
4、正式设计文件和相关图纸资料;
5、系统试运行汇报;
6、工程完工汇报;
7、系统使用说明书;
8、工程完工核实汇报;
9、工程初验汇报;
10、工程检验汇报。
七、申请书式样及示范文本
安全技术防范工程
完工验收申请表
建设单位:
责任人: 联络电话:
设计单位:
责任人: 联络电话:
施工单位:
责任人: 联络电话:
监理单位:
责任人: 联络电话:
检测单位:
责任人: 联络电话:
填报时间:
工程试运行汇报
建设单位: (盖章)
日期: 年 月 日
说明:此汇报由建设单位依据工程试运行情况编写,内容包含:试运行起迄时间;描述试运行过程中出现故障时间、现象、原因、处理情况;系统功效是否满足设计及使用要求;需要改善和完善地方;对系统总体评价。
工程完工汇报
设计、施工单位: (盖章)
日期: 年 月 日
说明:此汇报由设计、施工单位编写,内容包含:工程概况(建设时间、投资额、系统架构、关键技术);系统组成及关键设备;依据设计任务书或协议所完成工程质量自我评定;维修报务条款;完工核实情况。
工程初验汇报
建设单位: (盖章)
日期: 年 月 日
说明:此汇报由初验组织单位编写,内容包含:初验时间、人员组成等情况;试运行汇报概述;对系统功效、效果进行检验评价;对关键设备产地、型号、数量进行核正确结果;对隐蔽工程随工验收单复核结果。
工程监理汇报
监理单位: (盖章)
日期: 年 月 日
说明:此汇报由监理单位编写,内容包含:工程概况;监理过程;质量、进度、投资监理控制情况;系统总体评价,存在关键问题。
工程检测汇报
检测单位: (盖章)
日期: 年 月 日
说明:此汇报由检测单位编写,内容包含:检验目标、依据、方法、内容;使用仪器;检测方案、步骤;检测数据统计;检验结果评判。
工程验收委员会意见
验收委员会主任委员: (签字)
日期: 年 月 日
说明:此意见由验收委员会编写,内容包含:验收时间、验收组织情况;工程概述;验收过程;施工质量、技术、资料验收情况;验收结论;对存在问题提出提议和要求。
公
安
机
关
主
管
部
门
意
见
(盖章)
年 月 日
上
级
主
管
部
门
意
见
(盖章)
年 月 日
工 程 验 收 委 员 会 名 单
签 名
职务、职称
现从事专业
所学专业
工 作 单 位
姓 名
验收委员会
职 务
主任委员
副主任委员
序号
1
2
3
4
5
6
7
8
11
八、行政审批具体权限
地市级公安机关负责二、三级工程,自治区公安厅负责一级工程。
九、行政审批程序
建设单位向对应权限公安机关提出申请—不予受理,通知申请单位并说明理由—受理申请,提出承接意见,报主管领导审核—组织相关管理及技术教授组成验收机构—听取设计、施工单位对工程设计、施工情况进行介绍—听取建设单位对工程试运行情况进行介绍—听取监理单位、检测单位介绍情况—分组对工程进行技术验收、施工质量验收、资料审查—汇总填写验收表格、经过充足讨论提出整改意见或提议,得出验收结论—验收整改—办理登记手续,工程正式移交使用。
十、行政审批办结时限和承诺办结时限
办结时限:20个工作日。
承诺时限:10个工作日。
十一、行政审批步骤图
申请人提出申请
服务窗口对申请当场审查作出处理
一次性通知申请人补正全部材料
作出不予受理决定,并通知其向相关单位申请
不属于本厅 申请材料不齐全
职权范围 不符正当定形式
材料齐全,符正当定形式
承接人提出审查意见
(2个工作日)
主管领导审核
(4个工作日)
组成验收小组或验收委员会
(2个工作日)
进行技术验收、施工质量验收、资料审查,
打分评价、提出整改意见或提议,形成验收结论。
(2个工作日)
申请单位进行验收整改
(不计算在承诺办结时限内)
服务窗口通知申请人领取相关立案材料
工程正式移交使用。
(2个工作日)
十二、行政审批收费
不收费。
十三、行政审批定时检验
未要求进行定时检验。
