收藏 分销(赏)

伸缩缝综合标准施工基础标准化.doc

上传人:a199****6536 文档编号:3028056 上传时间:2024-06-13 格式:DOC 页数:5 大小:15.04KB
下载 相关 举报
伸缩缝综合标准施工基础标准化.doc_第1页
第1页 / 共5页
伸缩缝综合标准施工基础标准化.doc_第2页
第2页 / 共5页
伸缩缝综合标准施工基础标准化.doc_第3页
第3页 / 共5页
伸缩缝综合标准施工基础标准化.doc_第4页
第4页 / 共5页
伸缩缝综合标准施工基础标准化.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

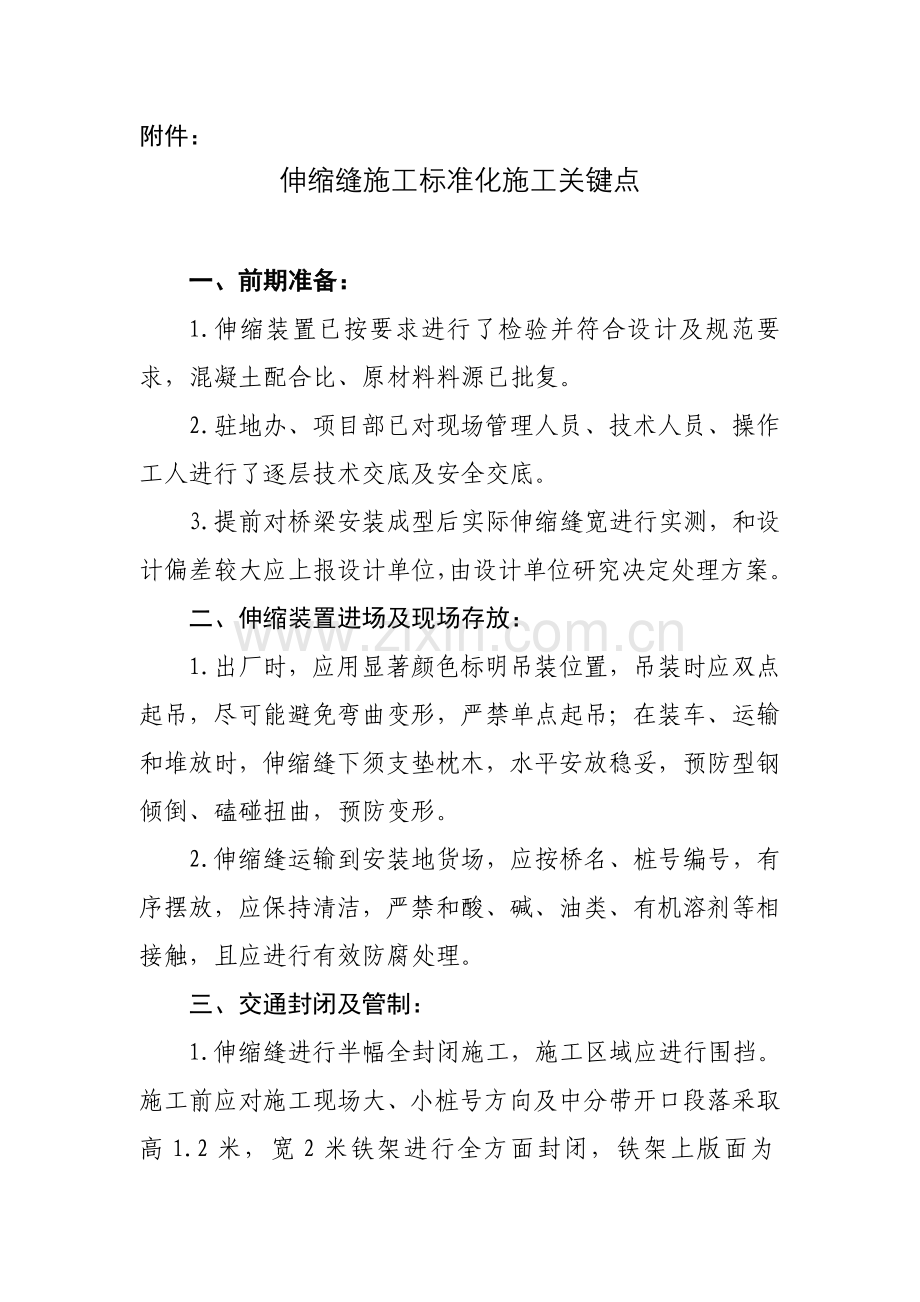

1、附件:伸缩缝施工标准化施工关键点一、前期准备:1.伸缩装置已按要求进行了检验并符合设计及规范要求,混凝土配合比、原材料料源已批复。2.驻地办、项目部已对现场管理人员、技术人员、操作工人进行了逐层技术交底及安全交底。3.提前对桥梁安装成型后实际伸缩缝宽进行实测,和设计偏差较大应上报设计单位,由设计单位研究决定处理方案。二、伸缩装置进场及现场存放:1.出厂时,应用显著颜色标明吊装位置,吊装时应双点起吊,尽可能避免弯曲变形,严禁单点起吊;在装车、运输和堆放时,伸缩缝下须支垫枕木,水平安放稳妥,预防型钢倾倒、磕碰扭曲,预防变形。2.伸缩缝运输到安装地货场,应按桥名、桩号编号,有序摆放,应保持清洁,严禁

2、和酸、碱、油类、有机溶剂等相接触,且应进行有效防腐处理。三、交通封闭及管制:1.伸缩缝进行半幅全封闭施工,施工区域应进行围挡。施工前应对施工现场大、小桩号方向及中分带开口段落采取高1.2米,宽2米铁架进行全方面封闭,铁架上版面为50cm*200cm版面上分别标注“前方施工,严禁通行”。“施工重地,闲人免进”字样。版面为蓝底白字,并在标牌顶、底位置贴黄色夜光膜,夜光膜宽度为5cm。两种内容通告牌,交叉间隔两米摆设,对半幅桥梁全方面封闭。2.施工现场前后20米设置安全设施水马,其间距1米对施工现场进行二次封闭。四、切缝、槽口清理及验收:1.槽口切缝前,应正确确定每道伸缩缝中心轴线,确保伸缩装置轴线

3、左右两侧平行对称;切割沥青面层时,切缝必需垂直不得出现歪斜,两侧切缝宽度应和桥台后背或主梁铺装层端头混凝土齐平或略宽, 确保槽边沥青铺装层不悬空,层下混凝土密实。2.开槽后应立即清除槽内一切杂物,切割沥青混凝土时在缝两侧铺设不少于3米宽彩条布预防污染路面,并将槽口内新老混凝土结合面充足凿毛。3.开槽清槽时应避免损伤沥青面层切缝边缘和预留钢筋,一旦发觉切缝边缘破损或啃边现象必需重新划线切缝,使沥青面层和伸缩缝处混凝土密贴、顺直、美观。4.槽底浮浆及松散混凝土应凿除,达成表面新鲜、平整坚实,若混凝土松动、掉块或有裂缝等,应凿去重新浇筑。槽口深度应满足设计要求,并确保钢筋保护层厚度大于5厘米。5.切

4、割开槽清理时,原有预埋钢筋及桥面铺装钢筋一律不许可切割,应给予保留,定位完成后按监理工程师要求进行连接,同时检验横桥向预埋钢筋间距是符合设计要求。对预埋钢筋缺损部位,采取植筋胶打眼植筋方法补埋,植筋深度大于25cm,为了确保植筋质量,应选择比种植钢筋大一号钻头打孔,并用空压机吹净孔内粉尘,先将胶注入孔内再放置钢筋。6.槽口清理完成必需由驻地办监理工程师全方面验收合格后才能进行下道工序。五、伸缩缝安装和定位:1.吊起伸缩装置按设计位置正确对中,其纵向中心线同桥缝中心线重合,为便于操作,可沿型钢两侧拉两根直线进行校直,直线度应满足小于1.5mm/m,全长应满足10mm/10m要求。2.伸缩缝定位控

5、制要正确,伸缩缝型钢所在顶面低于两侧沥青路面所在平面1-2mm,采取2米直尺进行检测。定位焊接前必需经驻地办专业监理工程师检验认可。3.伸缩装置钢筋和预埋焊接时,按规范要求充足确保焊缝长度和焊接质量。伸缩装置定位检验合格后,对伸缩体钢筋和预埋钢筋逐一焊接,焊接长度应按单面焊10倍直径控制。六、模板安装: 1.伸缩缝模板应采取优质竹胶板,应有足够强度及刚度。 2.模板固定应牢靠,接缝严密,对因混凝土不平整造成缝隙应采取泡沫胶填塞,确保不漏浆。七、混凝土浇筑:1.浇筑混凝土前应将间隙填塞,并应采取方法,预防混凝土渗透密封橡胶带缝中及表面。浇筑时两侧应铺垫不少于3米彩条布预防污染,且在较低一侧采取方

6、法预防混凝土浆流淌污染路面。2.混凝土拌合前驻地办应对原材料进行检验,混凝土掺加外加剂要有计量装置,钢纤维应依据每盘混凝土拌合量需用量分装,各项检验合格后方能开盘。3.浇注混凝土过程中,浇筑现场监理工程师要全过程旁站、检验控制,应避免在高温下施工,浇筑混凝土时要振捣密实,现场应配置30型小振动棒对边角部位振捣。4.混凝土靠近初凝时要立即进行人工收面。应控制沥青路面、槽口混凝土和外露型钢平面三者之间高差,确保切口沥青和外露型钢平面之间平顺过渡,根本杜绝跳车现象。混凝土外露面应采取铁模压光工艺。八、混凝土养生:1.收面完成经检验合格后,用土工布覆盖饱水养生,每道伸缩缝应在高侧放置1个容量不少于50升养生桶,并在桶底连接两根软管,软管侧壁每隔50cm左右打眼,对伸缩缝混凝土进行滴灌养生。2.伸缩缝混凝土养生时间不少于7天。九、开放交通:1. 伸缩缝混凝土回弹强度达成设计强度;2.橡胶止水带、梳齿板伸缩装置多种附件等已按设计及规范要求安装完成;3.现场杂物、污染已全部清除完成。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
