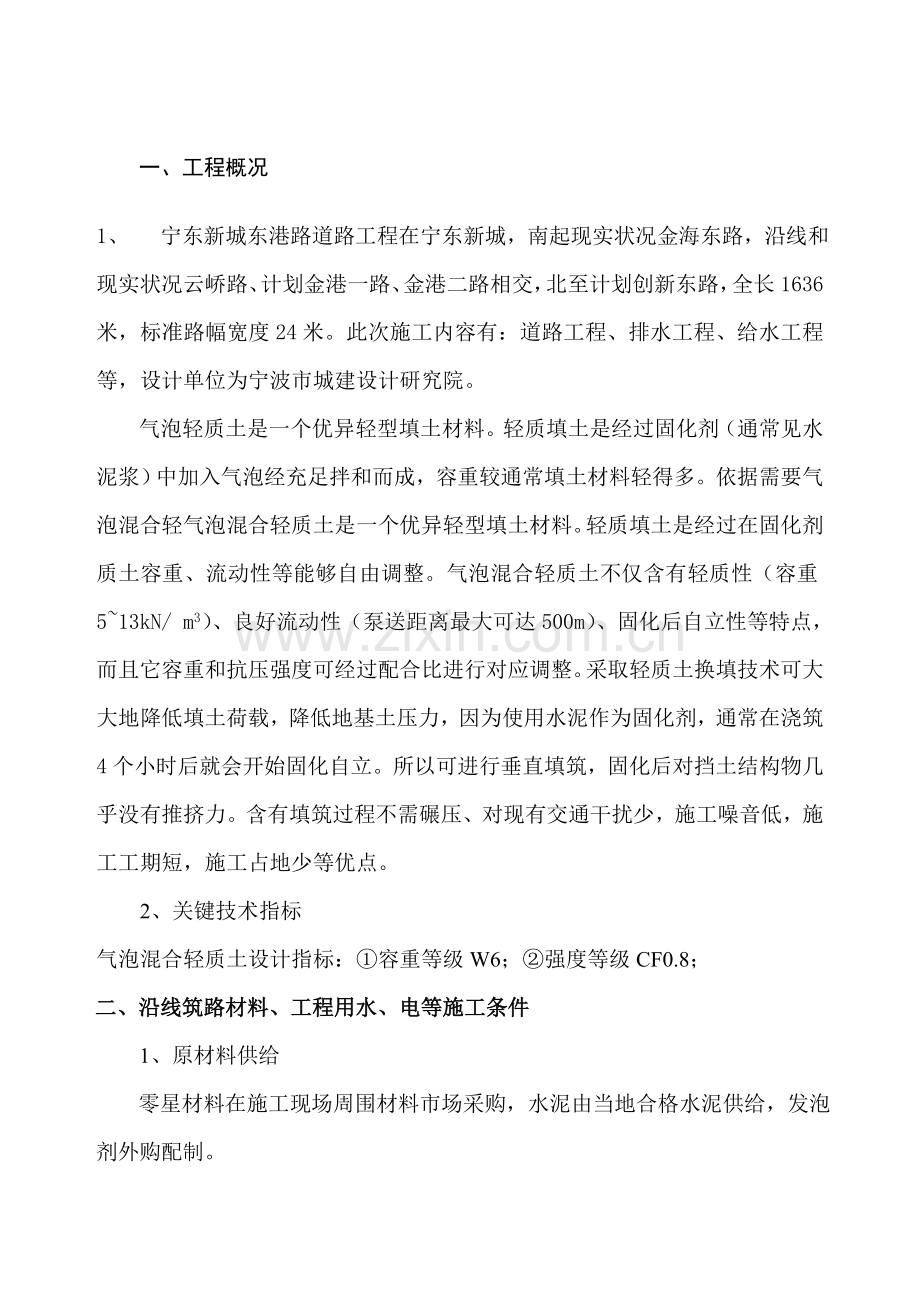

一、工程概况
1、 宁东新城东港路道路工程在宁东新城,南起现实状况金海东路,沿线和现实状况云峤路、计划金港一路、金港二路相交,北至计划创新东路,全长1636米,标准路幅宽度24米。此次施工内容有:道路工程、排水工程、给水工程等,设计单位为宁波市城建设计研究院。
气泡轻质土是一个优异轻型填土材料。轻质填土是经过固化剂(通常见水泥浆)中加入气泡经充足拌和而成,容重较通常填土材料轻得多。依据需要气泡混合轻气泡混合轻质土是一个优异轻型填土材料。轻质填土是经过在固化剂质土容重、流动性等能够自由调整。气泡混合轻质土不仅含有轻质性(容重5~13kN/ m3)、良好流动性(泵送距离最大可达500m)、固化后自立性等特点,而且它容重和抗压强度可经过配合比进行对应调整。采取轻质土换填技术可大大地降低填土荷载,降低地基土压力,因为使用水泥作为固化剂,通常在浇筑4个小时后就会开始固化自立。所以可进行垂直填筑,固化后对挡土结构物几乎没有推挤力。含有填筑过程不需碾压、对现有交通干扰少,施工噪音低,施工工期短,施工占地少等优点。
2、关键技术指标
气泡混合轻质土设计指标:①容重等级W6;②强度等级CF0.8;
二、沿线筑路材料、工程用水、电等施工条件
1、原材料供给
零星材料在施工现场周围材料市场采购,水泥由当地合格水泥供给,发泡剂外购配制。

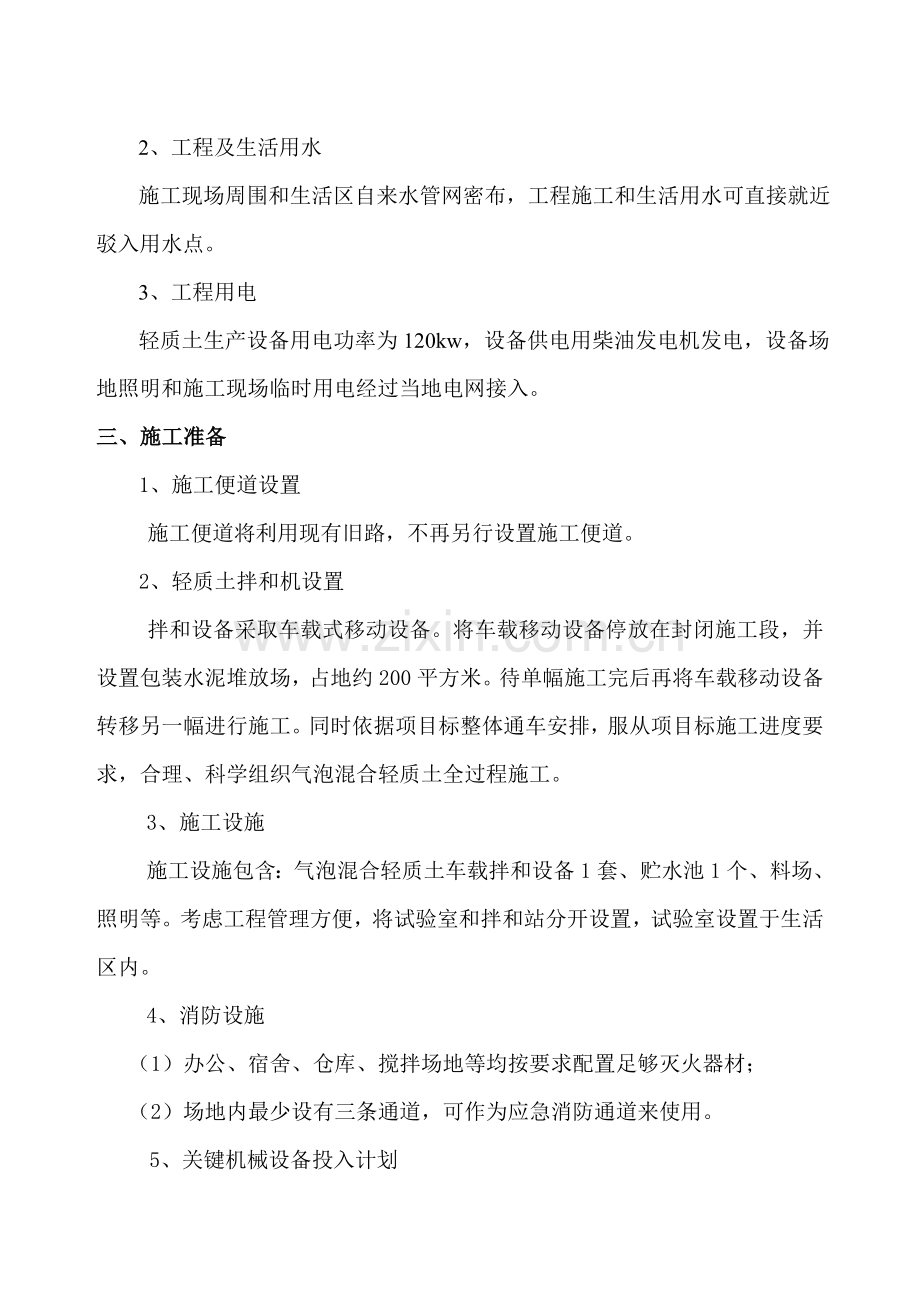

2、工程及生活用水
施工现场周围和生活区自来水管网密布,工程施工和生活用水可直接就近驳入用水点。
3、工程用电
轻质土生产设备用电功率为120kw,设备供电用柴油发电机发电,设备场地照明和施工现场临时用电经过当地电网接入。
三、施工准备
1、施工便道设置
施工便道将利用现有旧路,不再另行设置施工便道。
2、轻质土拌和机设置
拌和设备采取车载式移动设备。将车载移动设备停放在封闭施工段,并设置包装水泥堆放场,占地约200平方米。待单幅施工完后再将车载移动设备转移另一幅进行施工。同时依据项目标整体通车安排,服从项目标施工进度要求,合理、科学组织气泡混合轻质土全过程施工。
3、施工设施
施工设施包含:气泡混合轻质土车载拌和设备1套、贮水池1个、料场、照明等。考虑工程管理方便,将试验室和拌和站分开设置,试验室设置于生活区内。
4、消防设施
(1)办公、宿舍、仓库、搅拌场地等均按要求配置足够灭火器材;
(2)场地内最少设有三条通道,可作为应急消防通道来使用。
5、关键机械设备投入计划
序号
设备名称
规格、功率及容量
单位
数量
新旧程度(%)
1
空压机
≥1.5m3
台
3
95
2
发电机
≥200KW
台
1
95
3
轻质土拌合设备
60m3/h
台
1
95
4
轻质土泵送设备
30m3/h
套
2
95
5
交通车
台
2
90
6
泵送管
2寸
米
1000
95
7
发泡装置
30L/min
套
2
95
6、材料投入计划
关键材料表:
序号
材料名称
规格
单位
数量
使用部位
1
双向土工格栅
m2
1040
路基
2
发泡剂
L
3500
路基
3
包装水泥
t
路基
7、关键管理、生产人员数量表:
项目管理人员
生产工人及生产管理人员
职务
人员数量
人员类别
管理人员
生产工人
项目责任人
1
机械组
1
3
技术、质量责任人
1
浇筑组
1
15
现场施工责任人
1
安全保卫
1
机材责任人
1
累计人员
4
21
四、施工方案及工艺步骤
1、场地建设
(1)对车载移动拌和设备摆放场地和水泥堆放地依据现场情况进行合适加固和硬化处理,尤其对水泥堆放场地应用方木、防水布等设置防潮隔离层,防潮层顶面距离地面高度不得小于10cm。周围设置排水沟,确保整个场地水平,并排水顺畅;
(2)采取红砖砌筑15m3蓄水池和两级排污沉淀池;
(3)依据设备生产用水和功率等要求安装水电等设施,供水能力在20吨/小时以上,电安装功率为120KW。
2、安装调试
(1)水电、管件安装:依据水电需求情况,计算好水管大小和电缆规格,清理原有配件清单,填好还需购置配件;严格根据水电安装规程进行安装配电箱、电缆和水管设施。
(2)设备调试:开启自带发电机,采取手动按钮起动各电机,检验电机是否逆相,假如逆相则调换其中两相;计算、标定水泥、水、憎水剂等流量,确定加料时间;进行手动加负荷试验,检验各电机、空压机工作是否正常;进行最少两次循环全自动运动,检验系统有没有故障;试运行发泡装置,检验气泡质量和容量。各装置调试好后,加料进行试生产,检验轻质土拌和物各项指标是否满足设计要求。不满足要求,查找原因,直至全部指标全部满足要求为止,不然不得进行正式生产浇注。
3、 原材料计量
本车载移动设备采取流量电子计量。依据大量工程应用实例,该计量完全能满足施工生产精度要求。原材料计量满足下表要求。
材料计量正确度
材料
正确度
水泥
±2%
水
±2%
发泡剂
±2%
4、 气泡混合轻质土施工
(1)开挖:依据施工图尺寸要求进行放样,做好标识。开挖前在路基外侧做好降水井,气泡混合轻质土路基基坑四面做好排水方法,采取挖排水沟和集水井方法进行排水。开挖过程中注意原路基稳定性,确保原路基稳定。
(2)碎石垫层及中粗砂隔离层施工:基槽挖好后进行碎石垫层施工,碎石要求满足设计图及相关施工规范要求。中粗砂隔离层和轻质土之间先用模板隔离,待轻质土施工完后再进行中粗砂回填,以确保中粗砂压实,中粗砂要求满足设计及相关施工规范要求。
(3)发泡、混合搅拌气泡混合轻质土配置步骤以下图所表示,即在水泥、水充足混合成浆状以后,经过发泡装置产生气泡加入其中而成。
水
起泡剂
水
稀释液
砂质土
混 合
水 泥
空气压力
发泡装置
气泡群
混 合
管泵输送
注:1.气泡群投入量应依据
气泡消泡比率来确定 2.依据需要决定砂质土有没有。
现场浇筑
(4)气泡混合轻质土输送:气泡混合轻质土直接采取蛇形泵经过承压胶管进行泵送,泵送距离最大可达成500m泵送过程基础不对轻质土质量产生影响,且依据现场实际情况,泵送距离不超出200m,施工起来十分方便。
(5)浇注、铺设:气泡混合轻质土路堤沿纵向在10m设置横向沉降缝,缝宽2cm,缝间用夹板填充。路堤底面纵向应分段做成台阶状连接,台阶位置和高度按设计图确定。路堤底面沿纵向横向均为水平状方便于施工。气泡混合轻质土中气泡现有独立细微特点,也含有分散性。因为其含有良好流动性和固化后自立性,浇筑时不需振捣和碾压作业,施工后不需要养生。为降低气泡消解及材料分离现象,施工过程中要采取正确浇筑方法进行浇注(浇筑方法以下图所表示),而且要控制好浇筑厚度,依据大量试验和施工经验,一次浇筑最大厚度通常不超出1m,最小大于0.25m。同时,要避免雨天施工。气泡混合轻质土浇筑施工工序以下图:
气泡混合轻质土施工工艺步骤图
五、气泡混合轻质土填筑质量确保方法
为确保气泡混合轻质填土工程质量,符合设计要求及相关规范要求,实施过程控制为主,工后检测为辅方法,从人员、设备、材料、施工前准备、工程施工过程等方面对工程质量进行预控。
(1) 人员
实施岗位责任制,做到定机、定人、定岗、定责。每处施工现场确定一名项目责任人,制订具体操作手、自检人员岗位责任制。对现场施工和质检售人员进行培训,从管理人员到工人全部强化质量意识。凡参与气泡混合轻质土施工人员上岗前首先要了解、掌握、重温相关施工技术规范,明确岗位责任,做到未经培训不得上岗。
(2) 设备
设备是确保施工质量前提,进场轻质土拌和机必需达成以下要求:
a) 设备性能状态良好;
b) 配置有足够易损件;
依据总体设计计划进度,配合满足要求机械设备,合格者方可使用。
(3) 材料
只有合格材料才能确保合格工程,施工中建立健全材料管理台帐,施工中使用水泥应经过自检后方可进场,进场后水泥应按批进行报检,报请监理工程师抽检合格后方可投入使用。
1)水泥
采取PO42.5R水泥,水泥进场应有出厂合格证或检验汇报,按1次/500吨频率进行检测。
2)水
可采取通常生活用水,参考一般水泥混凝土用水标准。
3)发泡剂
为确保气泡混合轻质土质量,发泡剂性能满足下表要求:
可用于气泡混合轻质土发泡剂性能要求
项目
性能要求
稀释倍率
大于40倍
发泡被率
大于20倍
环境要求
符合国家相关环境保护要求
室内湿容重试验许可误差
±0.5KN/m3
(4) 工程施工过程
a、施工场地应平整,不得有积水,在施工段面两侧要有排水设施。堆放材料场地四面要排水通畅,确保阴雨天气无积水现象,清理,确保施工现场整齐。
b、依据工艺制订各项技术参数、施工关键点,供现场操作人员遵守。严格控制轻质土流动值及容重,确保轻质土设计要求。施工过程中每次检测流动值及容重必需有专员统计。
C、施工中,应立即、认真地填写原始统计,不许可事后编写。天天资料全部应做好签认、汇总工作,发觉问题立即更正。
d、加强资料管理,施工中认真填写相关技术资料,每次浇灌要按实际产生数据认真负责地填写资料,全部资料数据必需真实可靠并得到监理工程师签字认可,施工中全部资料必需完整无缺并整理归档。
(5) 固化后质量管理
固化后检测为28天抗压强度。试件为100mm×100mm×100mm立方体,3块为1组,制取组数应符合下列要求:
(1)相同配合比连续浇注少于400m3时,按每200m3取1组试件,但每一个结构单元最少取1组试件;
(2)相同配合比连续浇注多于400m3时,按每400m3取1组试件。
按设计要求龄期进行抗压强度检测,试验方法参考《一般混凝土力学性能试验方法规程(GB50081-)》,强度评定标准按《公路工程质量检验评定标准》(土建工程)(JIGF80/1-)附录D要求实施。在地下水位以下填筑时,应在每个结构单元底层取1组试件,并按设计要求检测饱和容重和饱和抗压强度,检测方法见附录C,其合格判定标准以下:
(1)饱和容重应满足以下条件:
1)饱和容重平均值小于设计饱和容重;
2)饱和容重最大值小于设计饱和容重1.1倍。
(2)饱和抗压强度平均值大于设计抗压强度0.7倍。
(6)施工质量控制
施工过程中检验气泡混合轻质土湿容重和流动度,并按要求填写检验统计,各指标误差控制标准及检测频率见下表。
控制指标
设计值
许可误差
检测频率
湿容重
7.5/6(KN/m3)
±0.5(KN/m3)
1次/100 m3
流动度
B(180㎜)
±20㎜
1次/100 m3
6、工期计划
气泡混合轻质土工程数量为64867m3,每层浇注面积按轻质土设计每道沉降缝为一浇注面,浇注厚度控制在25㎝~100㎝之间。
依据现场调查,结合工作面提供情况,总体工期安排以下:
(1)施工次序
分层浇注,从下往上,下层终凝后浇注上一层。
(2)设备安排
现场配置气泡混合轻质土车载移动搅拌设备一套,气泡混合轻质土拌和物输送蛇形泵2台(最大送料距离500m),输送能力按60m3/小时。
(3)日浇筑能力
考虑到轻质土终凝时间、模板拆装和背后中粗砂隔离回填等影响,轻质土按500m3/天计划;模板日装、拆能力400m2/天计划。
(4)施工工期(不含雨季影响)
依据单幅施工总体施工安排,在不考虑雨天等其它必需停工特殊情况下,从设备进场至轻质土浇注完成,设备转移至另外一幅施工工期计划为140天。
六、文明、环境和安全方法
1、 文明施工方法
(1)企业综合财务部负责文明施工管理和监督工作。
(2)企业综合财务部依据各工程施工特点定制《文明施工行为准则》,定时或不定时地对施工现场进行文明施工检验,对各施工点文明施工情况打分,并公布在月度生产简报上,对违反《文明施工行为准则》,要提出批评,限期整改直至处罚。
(3)在施工现场各路口设置路牌或通告牌,以方便施工车辆、行人。对不安全区域,设置警示牌,发策安全。
(4)建好施工驻地或现场卫生设施,搞好卫生管理工作,实施整齐、整齐、整理管理,在和周围居民生活区相接区域做到无积水、无废物堆积、无臭气等。
(5)抓好文明施工宣传和教育工作,严禁工人或劳务人员酗酒或斗殴,严禁穿拖鞋或赤膊进入施工现场。
(6)尊重当地公规民俗,搞好和当地群众关系。
2、环境保护方法
(1)工程开工前,对施工设备、防污设施及采取施工方法等进行检验和审核。
(2)地面冲洗物包含水泥、水泥浆、机械等清洗污水、发泡液和其它悬浮或溶解物质,经引入污泥井沉淀处理后再排放,预防未经处理排放。燃料、油、颜料保留在适宜安全容器中,放在指定地点,以免意外泄漏进入水道。
(3)时刻维护工地内排水系统,预防污水、废水、水泥浆和其它任何悬浮或溶解物料从工地流到邻近土地范围,预防废物料积聚在工地或相邻地方。
(4)分离后施工废物料,放在指定处理场所进行处理,其它未污染但不适于再利用施工废料弃置在指定堆放场。
(5)在制订施工计划、施工方法、除尘方法和进行施工时,充足考虑水泥等粉尘对环境空气污染。
(6)不在施工区和生活区周围任何地点倾倒饭盒、生活垃圾等废弃物,应进行集中处理。
3、 安全确保方法
(1)施工安全目标
a) 杜绝发生火灾、吊装作业、食物中毒重大以上伤亡事故;
b) 起重伤害、物体打击、高处坠落、触电、淹溺事故年死亡率≤0.3‰;
(2)建立安全生产体系
a)建立分健全安全生产管理机构,成立以项目经理为组长安全生产领导小组,全方面负责并领导本项目标安全生产工作。
b)项目实施安全生产三级管理,即:一级管理由经理负责,二级管理由专职安全员负责,三级管理由领工员(或班组长)负责,各作业点设安全监督岗。
c)根据国家相关法律,落实各级管理人员和操作人员安全生产责任制做到纵向到底,横向到边,各自作好本岗位安全工作。
(3)安全确保方法
a)本项目在开工前,由项目经理部编制实施性安全技术施工组织设计,对技术复杂、施工危险性大、多发易发事故高处作业,钢管支撑发装和拆除及大高差挖填等施工项目,编制专题安全施工组织设计,认真实施安全生产“五同时”标准,采取安全技术方法,确保施工安全。
b)实施逐层安全技术交底制,由经理部组织相关人员对工程项目或专贡进行书面具体安全技术交底,凡参与安全技术交底人员要推行签字手续,并保留资料。项目经理部专职员安全员要对安全技术方法实施情况进行监督检验,并作好统计。
c)加强施工现场安全教育
①针对工程特点,对全部从事管理和生产人员进行全方面安全教育,关键对专(兼)职安全员、领工员、班组长、从事特种作业架子工、起重工、爆破工、电工、焊接工、机械工、场内机动车辆和新工上岗、工人变岗和改变工艺等进行培训教育。
②对从事施工和理和生产人员,未经安全教育不准上岗,新工人(含民工、临时工)未进行三级教育不准上岗;变换工种或休采取新技术、新工艺、新设备、新材料没有进行培训不准上岗。
③特种工种操作人员安全教育、考评、复核,严格根据《特种作业人员安全技术考评管理要求》GB5306-85号文要求实施。经过培训考评,获取操作规程证实能持证上网,对已取得上岗证特种作业人员,要进行登记存档,对上岗证要按期复审,并设专员管理。
④经过安全教育,增强职员安全意识,树立“安全第一、预防为主”思想;掌握基础生产知识和安全操作技能;提升职员遵守施工安全纪律自觉性,认真实施安全操作要求,做到:不违章指挥、不违章操作、不伤害自己、不被她人伤害,达成提升职员整体安全防护意识和自我防护能力。
d)认真实施安全检验制度
经理部要确保检验制度落实,要要求定时检验日期及参与检验人员,经理部第旬进行一次;作业班组天天进行一次,非定时检验应视工程情况施工准备前,施工危险性、采取新工艺、季节性改变、节假日前后等要进行检验、并要有领导值班,对检验中发觉安全问题根据“三不放过”标准制订整改方法,定人限期进行整改,确保“管生产必需管安全”标准真正落实。
e)轻质土施工安全方法
①轻质土浇筑作业时,施工人员必需穿工作鞋(通常为水靴)、戴保护手套(通常为胶手套,不浸透性手套)、穿上长袖衣、戴安全帽。
②对发泡剂搬运及使用需注意事项:搬运、使用作业场必需通气,搬运、使用过程中作业人员必需使用防护工具,预防直接接触,避免发泡剂接触强酸化剂;搬运或使用后,作业人员必需清洗手部和脸部;发泡剂必需存放在通气良好场所。若在搬运、使用过程中发泡剂不慎入眼时,应立即用清水进行洗15分钟或立即就医;若不慎接触到皮肤,应立即用柔软棉布擦掉,用香皂和水进行清洗。如皮肤继续异常改变时,必需立即就医。若不慎吸入时,应把患者移至通风良好地方,保持合适温度,依据情况严重程度决定是否就医;若有不慎饮入者,应先用水把口腔洗洁净,再喝入1~2杯水或牛乳,立即接收医生诊疗,或用其它方法让其吐出;患者无意识时,必需设法让患者口腔张开。
发泡剂无自燃性及水燃性,故通常存放条件下受光、热冲击等影响极少,所以能露天放置。
4、 安全防范关键施工步骤
(1)安全防范关键
a)汽车吊装作业时防起重伤害事故;
b)车辆交通安全引发事故;
c)机械施工作业安全引发事故。
d)项目部、施工场地安全保卫工作。
(2)吊装起重作业安全防范方法
a)起重作业这特殊工种,各工种人员应持证上岗。
b)作前须严格检验起重设备各部件可靠性和安全性,并进行空车和满载试运行,满足要求后才能投入正式使用;钢丝绳安全系数应符合要求,吊勾应挂稳挂牢,预防松脱;
c)作业应专员负责,统一指挥。各工种人员分工明确,相互协调;吊车操作员和吊装位置、指挥员之间要含有良好通视条件;
d)场地要硬化、平整、支脚支垫牢靠;作业半径范围严禁站人,严禁起吊重物自由下落;
e)风或大雨天气应停止吊装作业;通常情况下,不宜在夜间进行吊装。
(3)交通安全防范方法
a)施工过程中在施工场地50米范围内沿公路边摆放安全雪糕筒,做好安全警示;
b)施工临时车辆进入施工场地时派专员在施工入口处指挥,同时在车辆后摆放安全椎警示;
附录1 湿容重试验方法
1.检测设备
1.1 g盘秤一台,最小称量刻度5g;
1.2 1升测量容器二个;
1.3水果刀一把。
2.试验方法
2.1先测定测量容器体积V(㎝3)和质量m1(g)
2.2再将FCB装入容器刮平,测定其质量m2(g).
2.3用下式求湿容重
湿容重=m2(g)-m1(g)/v(cm3)(g/cm3)
附录2 流动度试验方法
1.检测设备
1.1直径为80㎜、高为800㎜黄铜或硬质材料制成空心圆筒一个;
1.2硬质塑料板一块。
1.3 1升测量容器二个;
1.4水果刀一把;
1.5游标卡尺一个。
2.试验方法
2.1准备内径80㎜、高80㎜黄铜或硬质材料制成空心圆筒;
2.2将圆筒水平静置于钢板或硬质塑料板上;
2.3慢慢将试料注满圆筒(不能溢出);
2.4手指轻敲管外侧,使试料表面和圆筒上端齐平;
2.5慢慢将圆筒垂直提升,并静置1分钟;
2.6用游标尺量出认为是最大直径和和其垂直方向直径,取二者平均值作为流动度。
宁东新城东港路道路工程
气
泡
混
和
轻
质
土
专
项
方
案
宁波东弘生态建设
二0一五年十月五日
