资源描述

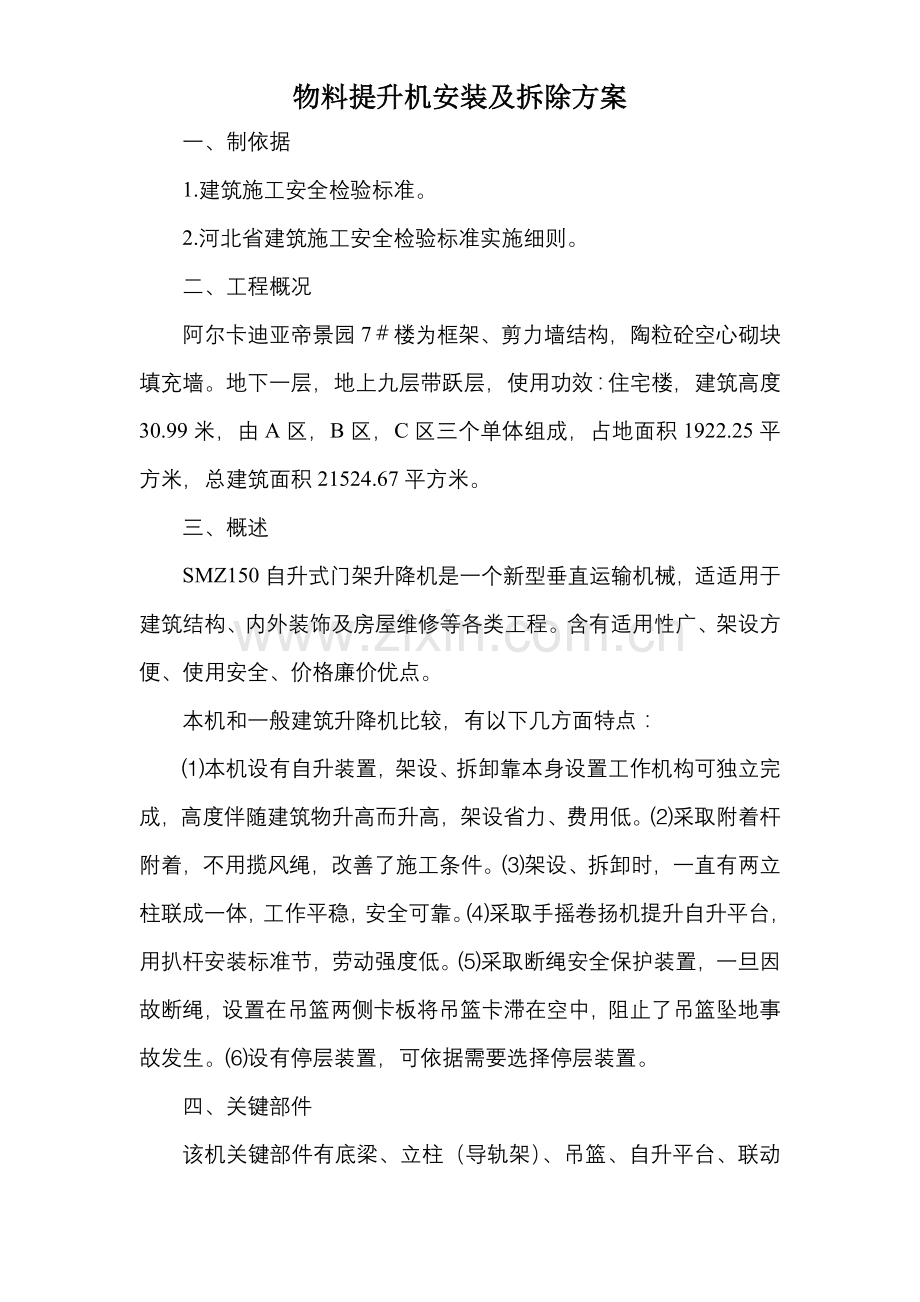

1、物料提升机安装及拆除方案一、制依据1.建筑施工安全检验标准。2.河北省建筑施工安全检验标准实施细则。二、工程概况阿尔卡迪亚帝景园7楼为框架、剪力墙结构,陶粒砼空心砌块填充墙。地下一层,地上九层带跃层,使用功效:住宅楼,建筑高度30.99米,由A区,B区,C区三个单体组成,占地面积1922.25平方米,总建筑面积21524.67平方米。三、概述SMZ150自升式门架升降机是一个新型垂直运输机械,适适用于建筑结构、内外装饰及房屋维修等各类工程。含有适用性广、架设方便、使用安全、价格廉价优点。本机和一般建筑升降机比较,有以下几方面特点:本机设有自升装置,架设、拆卸靠本身设置工作机构可独立完成,高度伴

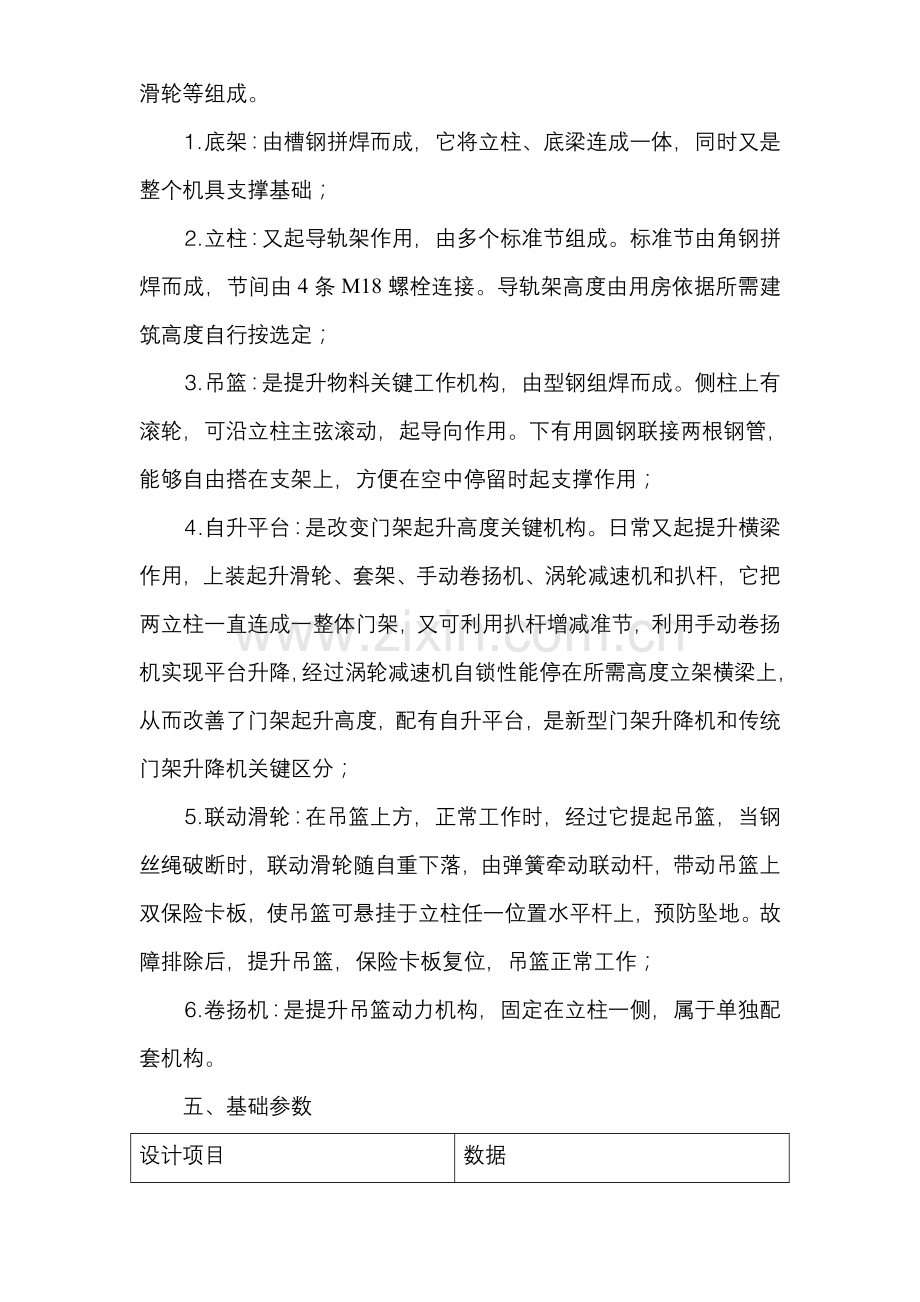

2、随建筑物升高而升高,架设省力、费用低。采取附着杆附着,不用揽风绳,改善了施工条件。架设、拆卸时,一直有两立柱联成一体,工作平稳,安全可靠。采取手摇卷扬机提升自升平台,用扒杆安装标准节,劳动强度低。采取断绳安全保护装置,一旦因故断绳,设置在吊篮两侧卡板将吊篮卡滞在空中,阻止了吊篮坠地事故发生。设有停层装置,可依据需要选择停层装置。四、关键部件该机关键部件有底梁、立柱(导轨架)、吊篮、自升平台、联动滑轮等组成。底架:由槽钢拼焊而成,它将立柱、底梁连成一体,同时又是整个机具支撑基础;立柱:又起导轨架作用,由多个标准节组成。标准节由角钢拼焊而成,节间由4条M18螺栓连接。导轨架高度由用房依据所需建筑高

3、度自行按选定;吊篮:是提升物料关键工作机构,由型钢组焊而成。侧柱上有滚轮,可沿立柱主弦滚动,起导向作用。下有用圆钢联接两根钢管,能够自由搭在支架上,方便在空中停留时起支撑作用;自升平台:是改变门架起升高度关键机构。日常又起提升横梁作用,上装起升滑轮、套架、手动卷扬机、涡轮减速机和扒杆,它把两立柱一直连成一整体门架,又可利用扒杆增减准节,利用手动卷扬机实现平台升降,经过涡轮减速机自锁性能停在所需高度立架横梁上,从而改善了门架起升高度,配有自升平台,是新型门架升降机和传统门架升降机关键区分;联动滑轮:在吊篮上方,正常工作时,经过它提起吊篮,当钢丝绳破断时,联动滑轮随自重下落,由弹簧牵动联动杆,带动

4、吊篮上双保险卡板,使吊篮可悬挂于立柱任一位置水平杆上,预防坠地。故障排除后,提升吊篮,保险卡板复位,吊篮正常工作;卷扬机:是提升吊篮动力机构,固定在立柱一侧,属于单独配套机构。五、基础参数设计项目数据最大安装高度(m)635445362724最大提升高度(m)605142332421整机重量不含卷扬机(t)5.65.04.43.83.22.6最大提升重量(t)1.21. 5吊篮底面积()卷扬机型号提升速度(m/min)工作环境温度()提升钢丝绳最大工作拉力应按下式确定:S=P/(a) (4.0.9)式中 S钢丝绳最大工作拉力(N);P提升荷载(N);a承载钢丝绳分支数;滑轮组总效率。第4010

5、条 提升钢线绳安全系数应按下式确定:nSp/S (4.0.10)式中n安全系数,通常取79;Sp钢丝绳破断拉力(N);S钢丝绳最大工作拉力(N)。安 装一、安装场地要求:场地要求平整扎实,基础承载能力强,严禁在松土或沉陷不均基础上安装。基础承载能力要求大于8t/;在4*4.5M立柱安装场地范围内,排水通畅,不得有积水浸泡基础;基础水平面偏差应;立柱安装后,要求在两面三刀个方向上作垂直度检验,倾斜度应确保在1.5%以内,达不到标准,应在底梁下塞垫调整片,直到调整到符合要求为止。二、安装步骤:安装底梁;放置自升平台就位,使套架中心线和立柱中心线重合;将第一组立柱标准节放入套架内,底端和底梁用螺栓连

6、接;将提升滑轮置于安装好两面立柱顶端;安装手动卷扬机于自升平台上,并按要求绕绳方法穿好提升钢丝绳;将扒杆安装和自升平台上;、利用手动卷扬机提升自升平台,直到台面和立柱顶面平齐取下提升滑轮轩于平台上;、利手扒杆安装好第二组标准节,并将提升滑轮轩于第二组标准节面部;、反复步骤提升平台;10、安装撑杆和附墙架,并紧紧固以上各件连接螺栓,检验安装好标准节垂直偏差,调整到符合要求,每隔米安装附墙架;11、安装卷扬机;12、放进吊篮,按图所表示穿绕好钢线绳,安装好联动安全装置;此时,门架升降机就基础安装就绪。以下关键是怎样实现升降。13、将第三组标准节送人吊篮,起升吊篮到靠近极限高度,然后利用扒杆安装好第

7、三组标准节,将提升滑轮轩于第三节标准节顶部,再反复步骤提升平台;14、按步骤13所述方法继续升高门架到要求第一次使用高度,在对应高度上安置好支架,就能够正式投入使用;15、当门架架设超出时,应在第处设轩第一道附着,具体见(图),以后每间隔增加一道,具体情况由用户掌握,以确保门架工作平稳为准则。三、安装中技术要求:1.立柱兼作导轨架,为吊篮运行滚运轨道,其标准节接头处阶差应小于,安装时必需注意调整;2.立柱全高垂直度偏听偏差应1.5;3.各连接螺栓必需紧固;4.高空作业人员必需有高空作业身体条件,系好安全带,门架下和立柱子周围内严禁站人,以防物体跌落伤人。5.四级风以下严禁安装作业。附墙架和建筑

8、结构连接。1 型钢制作附墙架和建筑结构连接可预埋专用铁件用螺栓连接。做法见附图 四、使用和管理安装后使用前验收应符合下列要求:提升机安装后,应由主管部门组织根据本规范和设计要求进行检验验收,确定合格发给使用证后,方可交付使用。使用前和使用中检验宜包含下列内容:(一)、 使用前检验:1 金属结构有没有开焊和显著变形;2 架体各节点连接螺栓是否紧固;3 附墙架、缆风绳、地锚位置和安装情况;4 架体安装精度是否符合要求;5 安全防护装置是否符合要求;6 卷扬机位置是否合理;7 电气设备及操作系统可靠性;8 信号及通讯装置使用效果是否良好清楚;9 钢丝绳、滑轮组固接情况;10 提升机和输电线路安全距离

9、及防护情况。(二)、 定时检验。定时检验每个月进行1次,由相关部门和人员参与,检验内容包含:1 金属结构有没有开焊、锈蚀、永久变形;2 扣件、螺栓连接紧固情况;3 提升机构磨损情况及钢丝绳完好性;4 安全防护装置有没有缺乏、失灵和损坏;5 缆风绳、地锚、附墙架等有没有松动;6 电气设备接地(或接零)情况;7 断绳保护装置灵敏度试验。(三)、 日常检验。日常检验由作业司机在班前进行,在确定提升机正常时,方可投入作业。检验内容包含:1 地锚和缆风绳连接有没有松动;2 空载提升吊篮做1次上下运行,验证是否正常,并同时碰撞限位器和观察安全门是否灵敏完好;3 在额定荷载下,将吊篮提升至离地面12m高度停

10、机,检验制动器可靠性和架体稳定性;4 安全停靠装置和断绳保护装置可靠性;5 吊篮运行通道内有没有障碍物;6 作业司机视线或通讯装置使用效果是否清楚良好。(四)、操作使用及注意事项1.操作者必需持建筑行政主管部门颁发操作证上岗,应熟悉本设备技术性能,能熟练掌握吊篮升降,尤其是吊篮距平台3-5高度位置时,注意立即停机,严禁吊篮冲顶和坠地。卷扬机出现故障时,立即拉断总闸;2.使用吊篮前必需检验各连接件是否可靠,钢丝绳是否断股,升降机是否灵活,安全防护装置是否灵活可靠;3.交接班交待运行情况,发觉故障应停机修理,严禁机械带病作业;4.停机一段时间后,应优异行空机运行检验,然后才能带载运行;5.严禁超载

11、、偏载运行,严禁带人运行。部分超长物件需打开吊篮门运行时,宜减载30%,通常情况下要关好吊篮门运行,以预防物料震落伤人;6.进入吊篮内载荷(贷物)应平稳,载荷重心应基础于吊篮水平面中心相一致,在长度和宽度方向应不得超出各自全长1/6;7.严禁在6级风以下作业;8.收班时,离开操作现场前应放下吊篮,严禁将吊篮搁轩在支架上长时期停放;9.严禁非操作人员开启卷扬机;10.收班时要拉曾断电,锁好电源箱,预防无关人员开启卷宗扬机。四、 拆架拆架基础根据和安装步骤相反次序进行。1.先拆除上疗附着架;2.放下吊篮,再落花流水自升平台,立即手动卷扬机提升滑轮轩于立柱顶部,先稍向上提起平台,拉动自翻卡板尾部绳子

12、使卡板倾斜离开立柱,并将绳端系在平台上,保持卡板倾斜。反摇手动卷扬机使平台下移一个标准节,放松卡板尾绳,使平台卡在下移标准节上,从柱顶取下提升滑轮轩于平台上,并上升吊篮;2.用平台上扒杆,将上一节标准节卸下,放入已上升吊篮内,将卸下标准节运至地面卸下来,再按步骤2放下下一个标准节。如此反复,将标准节一组一组拆下去;3.当需要拆哪一组附着时就拆哪一组,不可把全部附着架同时拆除,以防拆架时晃动;4.拆到只有两组标准节时,就开拆下吊篮、卷扬机、撑杆,放下平台,卸标准节。五、 护、保养及运输1.卷扬机、起升滑轮轴承要常常加注润滑油。卷扬机按其使用说明书注油。滑轮轴承加注ZG-2润滑油;2.通常情况下每

13、个月或暴雨后,需对门架升降机基础沉陷、螺丝栓紧固、钢丝磨损、立柱子是否倾斜等进行一次全方面检验,发觉问题立即维修;3.每项工程结束,对卸下标准节、吊篮、平台等结构要全方面清洗,除锈刷漆。电机、手动卷扬机进行维修保养;4.储藏时严禁杂乱堆圹、碰撞、挤压,并按次序放好。转场运输时要捆绑牢靠。使用安装和保养1.龙门架安装前首优异行基础扎实,并浇制15公分厚混凝土层,预防龙门架下沉和倾斜,头绪门架距墙中心距为2.3米。2.组装时,首先检验站龙门架是否有部件焊接开焊变形现象,全部四角立柱应垫平,接头螺栓要全部拧上、拧紧。3.龙门架假如整体吊装,龙门架每节中间(3米长)增加一根水平临时撑管,两端和四角呆连

14、接牢靠,加强龙门架整体强度,确保吊装时不变形,在距天梁1.5米处安装一块宽不少于25厘米脚手架和龙门架绑牢,以备检验和摘、挂钩用。4.吊装方法按吊装规程进行,吊起要稳,速度要稳,预防碰撞,吊装就位后,栓牢缆风绳子后方可上人摘钩,攀登龙门架人员必需经过专门培训,经考试取得合格证书者,戴好安全帽,系好安全带,穿插防备滑鞋,并有专员监护,不然不能进行高空作业。5.四面八根缆风绳,直径不得小于8mm,缆风绳和地面水平夹角不得大于45度,八根绳对称拉力要一致。1、 缆风绳和地锚连接,应采取花蓝螺栓和锚缆绳固定,预防花蓝螺栓滑扣和脱脱钩。2、 缆风绳回头扣不少于两道U型卡子,缆绳严禁拴在电线杆上、树上、工

15、棚等不牢靠地方。3、 地锚可采取埋桩地锚、打桩地锚和捆笼地锚。4、 龙门架应按避雷装置和地线装置,预防雷击和触电事故。5、 严禁任何人乘吊篮上下,吊篮下严禁任何人经过和停留,吊篮地面基础必需保持坑内整齐。6、 龙门架在使用中,应固定专员负责半月检验一次,各疗螺丝紧固情况:滑轮、润滑、安全门、电焊接点等部位发觉问题,应立即修理。7、 龙门架拆除和安装次序相反,一个工程后,应进行一次大修,检修后进行验收,验收合格,方可使用,每十二个月刷防锈漆一次。8、 吊篮滑轮每班架油一次。其它滑轮和滚轮全部要保持一定润滑通畅,以保各部位正常运行。9、 注意:吊篮卡板拉簧必需2个月更换一次。说 明建筑方案psd:集合众家名院优异作品,是您学习提升效果图制作水平良师益友;建筑施工图:全方面整合各大院多年优异作品。桥梁设计图纸:多种类型桥梁设计方案及效果图工程方案大全:别墅图纸大全您技术资料库:多种类型别墅、农村小洋楼设计图样。图纸库您资料库。任何购置过施工组织设计大全用户购置以上我处其它任一项服务均按8折优惠!工程图纸大全网电话: QQ:网址:

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
