资源描述

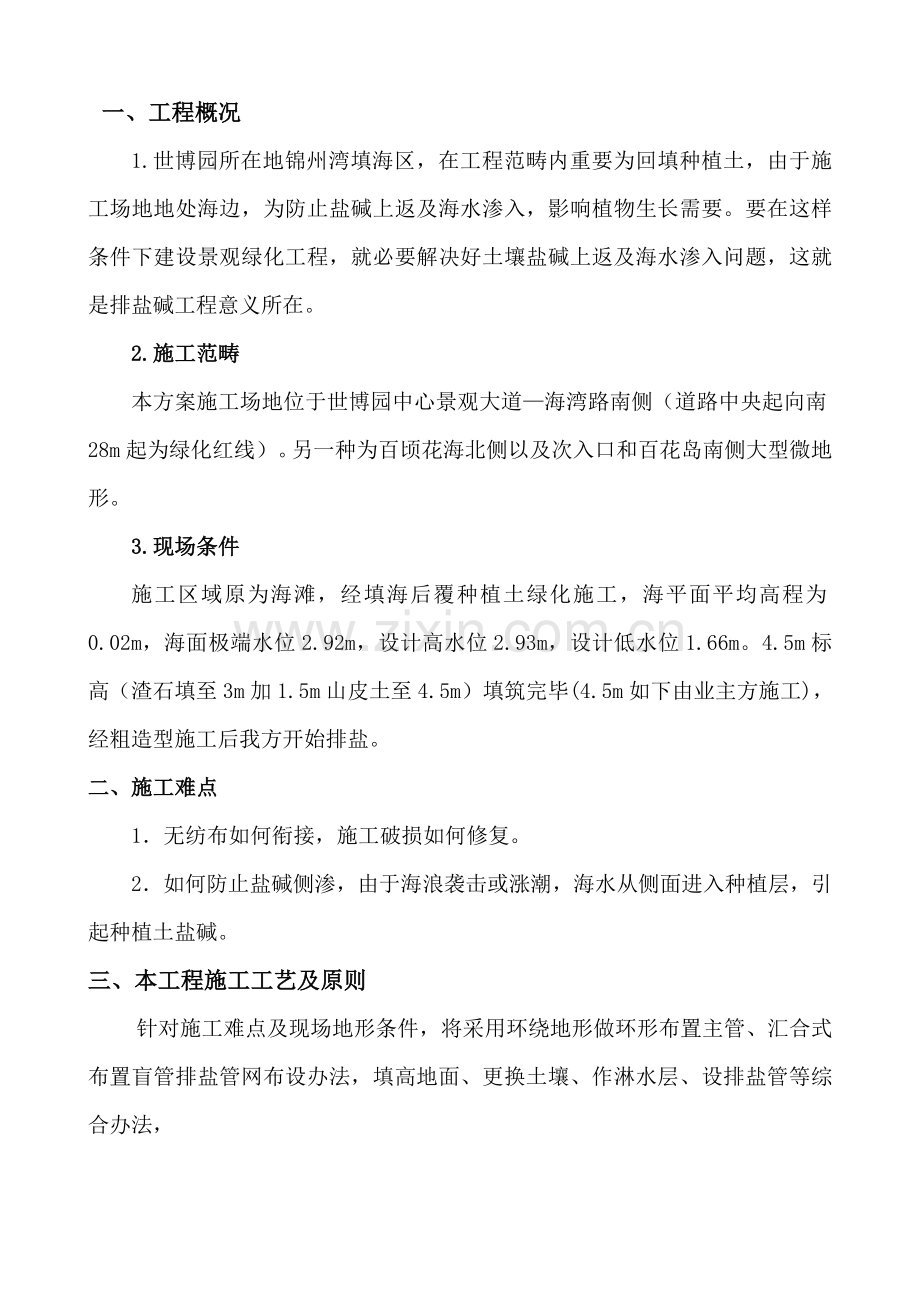

1、锦州世博园南区排盐方案 编制人: 审核人: 审批人:北京东方园林股份有限公司编制时间:8月21日一、工程概况1.世博园所在地锦州湾填海区,在工程范畴内重要为回填种植土,由于施工场地地处海边,为防止盐碱上返及海水渗入,影响植物生长需要。要在这样条件下建设景观绿化工程,就必要解决好土壤盐碱上返及海水渗入问题,这就是排盐碱工程意义所在。2.施工范畴本方案施工场地位于世博园中心景观大道海湾路南侧(道路中央起向南28m起为绿化红线)。另一种为百顷花海北侧以及次入口和百花岛南侧大型微地形。3.现场条件施工区域原为海滩,经填海后覆种植土绿化施工,海平面平均高程为0.02m,海面极端水位2.92m,设计高水位

2、2.93m,设计低水位1.66m。4.5m标高(渣石填至3m加1.5m山皮土至4.5m)填筑完毕(4.5m如下由业主方施工),经粗造型施工后我方开始排盐。二、施工难点1无纺布如何衔接,施工破损如何修复。2如何防止盐碱侧渗,由于海浪袭击或涨潮,海水从侧面进入种植层,引起种植土盐碱。三、本工程施工工艺及原则针对施工难点及现场地形条件,将采用环绕地形做环形布置主管、汇合式布置盲管排盐管网布设办法,填高地面、更换土壤、作淋水层、设排盐管等综合办法,(1)平地排盐施工流程如下: 场地清理平整放线挖排盐沟清槽晾坑排盐沟碎石回填找坡 次级排盐管和主排盐管道铺设 砌筑排盐井回填排盐沟铺设30cm碎石层无纺布铺

3、设与四周盐碱土隔离 (2)地形排盐施工流程如下:场地清理平整坡顶30cm碎石层回填放线挖排盐沟清槽晾坑排盐沟碎石回填找坡 次级排盐管和主排盐管道铺设 砌筑排盐井回填排盐沟铺设30cm碎石层(排盐沟附近)无纺布铺设四周隔离层铺设详细施工工艺如下:1、挖排盐沟更换、填埋、挖运山皮土,平整场地,排盐沟挖至设计规定深度规定,达到设计规定容许误差范畴。山皮土清运必要到头、到边、到位,底平面规定平整度达到设计误差范畴。2、排盐管铺设排盐管铺设是盐碱地绿化工程特殊工艺。排盐管作用,一是由于排盐管铺设普通与隔离层结合在一起,绿化种植土中水分在渗入到隔离层(排盐管)时,再往下渗入速度较慢(因原土层较坚硬或为不易

4、渗水土质),浇水过多或因下雨而积水多时,及时将多余水分排走,防止涝害;二是由于地面毛细管作用,绿地底部山皮土中盐分沿着毛细管上升,到达排盐管(隔离层)平面时,毛细管被破坏,同步排盐管周边是碎石,渗水性强,能及时将水分通过排盐管上渗水孔收集到排盐管及时排走。(1)本工程所用排盐管规格、排盐管铺设密度及坡度 受施工现场面积、土壤条件、周边环境(建筑物)及客土深度、管材等因素影响。本工程设主排盐管及次排盐管,主次排盐管排设及连接办法见后附盲管铺设图。主排盐管采用DN100PVC盲管,坡降为1%,坡降下方管口进入雨水井;次排盐管采用DN60PVC盲管,坡度保持在0.2%,本工程因南区重要涉及两个大型微

5、地形,槽底又起伏较大已达到排盐降水以及浇水向低洼处排水效果,故次级排盐管开挖在各个起伏最低层达到收水效果为好。次排盐管与主排盐管垂直相接。排盐管施工过程中参照设计图纸,详细核对关于设计标高及距离,特别是排盐管最末端管底标高,核算无误后严格按设计规定定点放线。若遇与设计不符状况,及时与设计人员联系,协商修改。(2)开槽放线完毕后,沿放线位置开槽,深度由于排盐管距离存在坡度而不同,原则是开始一端浅,末端深,开槽应严格控制其坡度。每隔3m取一种控制点,经常测量,开槽规格见施工图。若遇底部有烂泥或积水,应恰当进行解决夯实,开槽顺直,尽量不要弯曲,否则会影响排盐效果。将挖出山皮土及时运走。隔3m取一控制

6、点进行测量控制,保证其坡度。(3)铺设排盐管铺设排盐管前,一方面用无纺布将排盐管包起来,以防止泥土将排盐管缝隙堵住,影响其渗水性、透水性。管材搬运时应人工搬运,轻抬轻放,避免撞击,禁止抛投,禁止管材在地面上拖运。 下管时,注意应铺直,尽量不要弯曲,否则排盐效果会受到影响。排盐管沟槽开挖时要依照图纸规定控制其各个端点标高(排水端应低于封闭端标高,普通状况坡降为0.2%),以及沟槽深度、宽度。同步要保证排盐沟槽平整度,要挖出大块杂石以及其她杂物。沟槽开挖结束后表面颗粒度不应不不大于2厘米。标高误差不应不不大于2厘米。同步要保证沟槽通直,以保证排水畅通。(4)回填碎石淋层铺设完毕合格后,应及时回填碎

7、石。填碎石深度是变化。回填时注意不要将两侧山皮土混入碎石中,否则会影响其效果。将碎石填至隔离层顶部,验收合格后,轻微夯实。(5)集水井核算雨水井位置、深度及主排盐管进入部位,集水井通过排水主管排入市政水网或就近排入水域。(6)施工规定 (1)开挖槽基必要严格按照设计断面进行,基底须清理整平夯实,整平偏差不超过20mm。(2)排盐管采用DN60和DN100PVC渗管,管道弯曲半径不不大于600mm,降坡不不大于0.2,排盐管起始端须用UPVC管堵封口。入井口用无纺布包扎。(3)排盐管底距检查井底必要留有150mm余量。 (4) 最外围管距设计红线10米,螺纹管进入检查井可上下错开。(5)所有排盐

8、管交接处均需用相应接头相通。(6)检查井井口标高不得高于周边种植土标高100mm。 排盐管网布线施工注意事项 管底标高。是从管网干管最远点开始,自下游管向上游管设计纵坡依次计算,到支管与干管汇合检查井处,再继续向上游管段进行计算。普通应考虑各区域园林植物种类,在保证其最小有效土层条件下,计算出管底高程并推出各检查井处管底高程。在不能保证干管水流自然导入都市排水系统时,可考虑人工强排。 排盐管检查井和基本。检查井是为后来检查清除管线堵塞设立,系统中也是管线拐弯相交时连接方式。普通采用圆形砖混构造,构造可从都市排水图集中选用。应包括检查井位置,螺纹管型号,长度,螺纹管管口标高等。排盐管道铺设前,应

9、清理管沟中杂物。管道现场运送时轻拿轻放,禁止管材在地面上拖拉。排盐管沟槽回填碎石、安装排盐管之后,须复测基槽标高以及排盐管顶标高,若排盐管顶标高不符合设计规定标高,应及时返工或者整治,以达到设计标高来保证排盐管顺畅排水。复测标高合格后应及时告知监理、建设单位以及有关单位进行分项工程验收。待验收合格后进行下一道工序。3、铺设盐碱隔离层这是盐碱地绿化工程特殊技术办法。目是通过铺设隔离层,防止绿地底部盐分上升。隔离层所用材料块状、颗粒状石子,石子直径0.5-2cm。隔离层铺设厚度为30cm,厚度误差范畴普通为1cm。施工时,机械、车辆不能直接进入已铺设隔离层绿化场地,避免隔离层与山皮土辗压在一起,失

10、去或削弱隔离作用。在隔离层上铺设无纺布,无纺布连接处要做好接合,以保证排盐碱效果。4、无纺布铺设(1)无纺布铺设基本规定:a、接缝须与坡面线相交;与坡脚平衡或也许存在应力地方,水平重叠距离须不不大于0.3m。 地形上无纺布搭接应上边压下边,且重叠距离须不不大于0.3m。b、在坡面上,对无纺布一端进行锚固,然后顺坡面放下以保证无纺布保持拉紧状态。c、所有无纺布都须用砂袋压住,砂袋将在铺设期间使用并保存到铺设上面一层材料。 (2)无纺布铺设工艺规定 a、基层检查:检查基层与否平整、坚实,如有异物,应事先解决妥善。b、试铺:依照现场状况,拟定无纺布尺寸,裁剪后予以试铺,裁剪尺寸应精确。 c、检查散拉

11、宽度与否适当,搭接处应平整,松紧适度。d、对搭接部位进行缝合时缝合线应平直,针脚应均匀。 e、缝合后应检查无纺布与否铺设平整,与否存在缺陷。f、如存在不合规定现象,应及时进行修补。(3)无纺布损坏和修补 a、在缝合结合处,须进行重新缝合修补,并保证跳针某些末端已重新缝合. b、在所有地区,除了岩石斜坡地段,漏洞或扯破某些须用同样材质无纺布补丁进行修补缝合。c、在填埋场底部,如果裂口长度超过材料宽度10%,损坏某些须被切掉,然后将两某些无纺布连接起来.5、四周隔离绿地四周用土工布与周边碱土进行隔离,防止绿地四周碱土中盐分渗入到绿地内。施工时,土工布底层与隔离层紧密结合,底部用碎石压住20cm,顶

12、部高出绿地表面约20cm,并用石块等压紧,防止再回填客土时滑落。因绿地一周较长,土工布较短而有搭接状况。搭接尺寸应足够大,不不大于30cm。三、排盐施工工序问题解决方案 排盐施工中涉及到与其她单位在施工范畴和工序上冲突问题,我方提出如下解决方案:(1)管网深度高于排盐方案深度管网,采用就近下管,在不影响管网同步,将排盐管从管网下方穿过。(2)管网深度与排盐深度持平或深于排盐方案管网,在不影响管网同步,将采用变化排盐管网走向或调节排盐坡度等方式进行排盐。(3)地灯线、喷灌管线等某些管线,由于管线直径较小并且开挖深度较浅对排盐方案无太大影响。(4)大型管线集中区域,依照绿化栽植规定,大树底部不能有

13、大型市政管线,在不影响整体排盐方案前提下可将局部管网排盐错开或断开。2、对于互相影响施工工序,由于我方施工需在回填种植土方之迈进行排盐,因此我方将在回填种植土此前施工方施工完毕后进行排盐施工;对于回填种植土后各施工方,保证开挖深度不达到我方排盐深度即可。四、盲管铺设剖面示意图材料规定碎石:碎石应用质地坚硬山场碎石。颗粒粒径0.5-2厘米,石粉含量不得不不大于5%,材料到场前应提供样品交由监理检测。监理批准合格后才可以大量进场。碎石铺设验收原则:(1)需验收某些工程必要所有完毕,可分段分部验收。(2)验收前,施工单位必要自检并整治不合格部位。(3)验收时必要有施工单位、监理单位、建设单位、设计单

14、位四家单位代表到现场进行验收并签字承认。(4)碎石铺设验收必要有现场标高测量记录、碎石厚度抽样检测记录(厚度为30厘米),抽样检测厚度误差不得不不大于2厘米。碎石铺设表面平整度检测记录(标高误差不得不不大于2厘米)以及工序质量验收会议记录。排盐管:采用DN100PVC、DN60PVC盲管,并要有出厂合格证书以及渗管质量检查合格证书。排盐管道必要进行逐节质量检查,不符合原则者不得使用,并应做好记号,另行解决。五、检查井详图检查井起到汇聚排盐管里雨水或地下盐碱水作用。当前普通采用砖混构造。基本采用30cm碎石垫层,上面用30cmM7.5浆砌片石,之后用10cmC20混凝土作为井底。主体采用M7.5浆砌砖墙,主体高度视本地地下水位及排盐管管口标高而定。墙体相应管口标高处预留入管口。墙体上口以C25混凝土压顶,顶口呈对称L型,上盖检查井盖板。检查井内径在1.5米左右,基本占地3平米左右。间距依照地下水位以及地形坡度,以60米到100米范畴内为宜。带有盐碱水分汇聚在检查井后,统一排到市政雨水或污水管网,也可汇聚在蓄水池,由抽水泵站排出。需要注意是排盐管伸入检查井某些容易被沙石堵塞,需用无纺布把管口包扎好,防止泥沙堵塞管道。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
