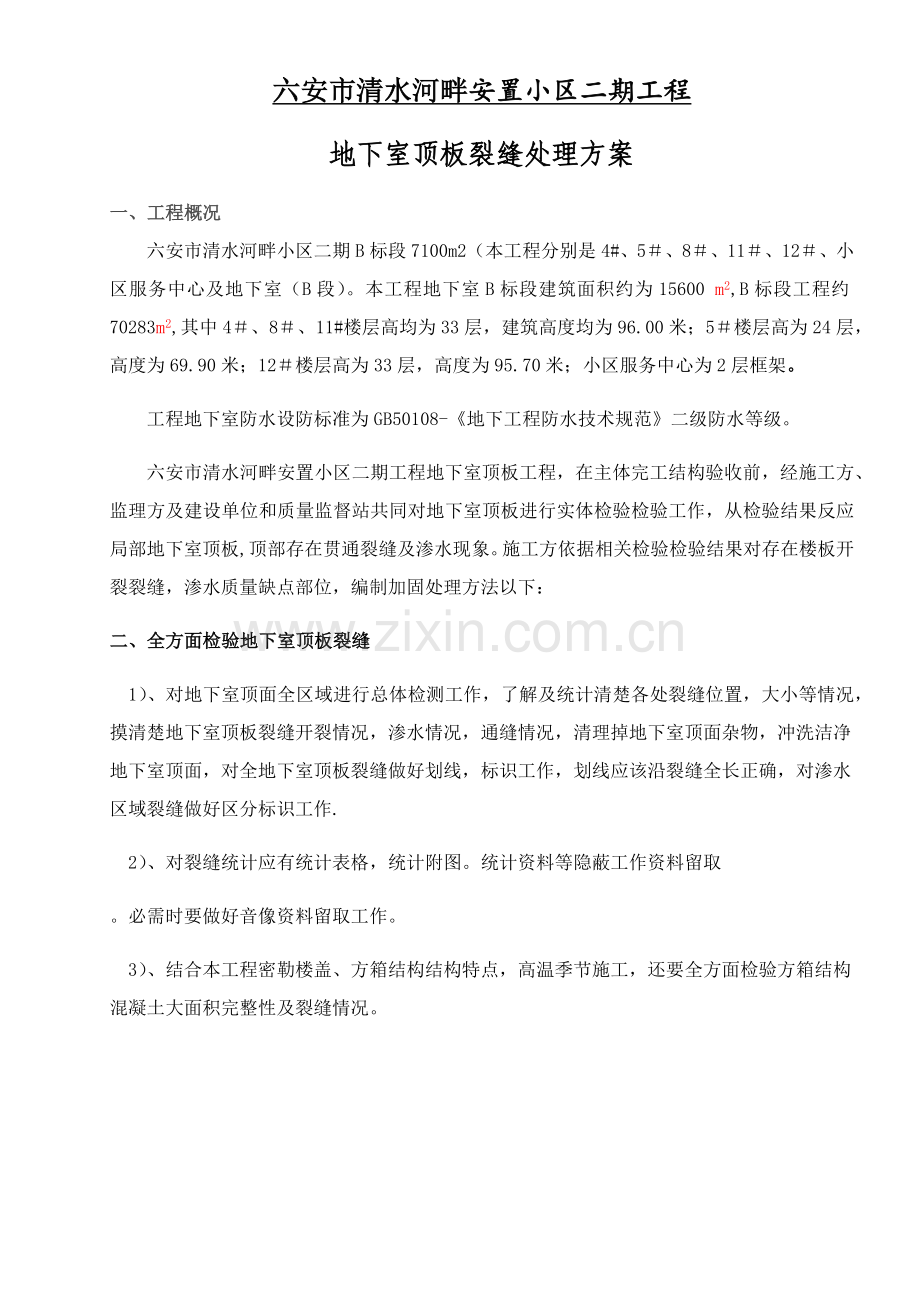

六安市清水河畔安置小区二期工程
地下室顶板裂缝处理方案
一、工程概况
六安市清水河畔小区二期B标段7100m2(本工程分别是4#、5#、8#、11#、12#、小区服务中心及地下室(B段)。本工程地下室B标段建筑面积约为15600 m2,B标段工程约70283m2,其中4#、8#、11#楼层高均为33层,建筑高度均为96.00米;5#楼层高为24层,高度为69.90米;12#楼层高为33层,高度为95.70米;小区服务中心为2层框架。
工程地下室防水设防标准为GB50108-《地下工程防水技术规范》二级防水等级。
六安市清水河畔安置小区二期工程地下室顶板工程,在主体完工结构验收前,经施工方、监理方及建设单位和质量监督站共同对地下室顶板进行实体检验检验工作,从检验结果反应局部地下室顶板,顶部存在贯通裂缝及渗水现象。施工方依据相关检验检验结果对存在楼板开裂裂缝,渗水质量缺点部位,编制加固处理方法以下:
二、全方面检验地下室顶板裂缝
1)、对地下室顶面全区域进行总体检测工作,了解及统计清楚各处裂缝位置,大小等情况,摸清楚地下室顶板裂缝开裂情况,渗水情况,通缝情况,清理掉地下室顶面杂物,冲洗洁净地下室顶面,对全地下室顶板裂缝做好划线,标识工作,划线应该沿裂缝全长正确,对渗水区域裂缝做好区分标识工作.
2)、对裂缝统计应有统计表格,统计附图。统计资料等隐蔽工作资料留取
。必需时要做好音像资料留取工作。
3)、结合本工程密勒楼盖、方箱结构结构特点,高温季节施工,还要全方面检验方箱结构混凝土大面积完整性及裂缝情况。
三、分析裂缝形成原因:
地下室顶板结构以下节点大样
在夏季高温天气情况下,施工清水河畔二期地下室工程。在施工过程中,方箱厂家技术责任人现场指导施工,根据佳构方箱厂家要求施工。
经施工方、监理方及建设单位和质量监督站共同对地下室顶板进行实体检验,发觉地下室局部顶板,顶部蓄水有贯通裂缝及渗水现象。
四、地下室顶板处理方法提议一方案:
依据现场施工及结构设计情况,及混凝土强度情况,采取凿槽嵌补法,本工程裂缝具体采取以下处理方案:
1)沿划线裂缝区域,重新架立脚手架,搭设临时模板,且应支设牢靠,以其作为凿出混凝土工作平台,且要确保方箱稳定,固定等作用,模板边缘和混凝土顶板之间用1CM厚泡沫塑料条,以预防漏浆。模板应在上部工作浇筑初凝时有向上挤顶,将混凝土挤压密实。
2)或沿裂缝(深进)凿成”V”形状凹槽,裂缝每边宽150mm.深度约为40~60mm左右通常直至密实无缝混凝土,采取小刀,钢钎或则小型机械人工凿除凿毛,凿除时应预防对结构板二次破环和扰动,必需时能够沿缝周围凿出环形带,以降低凿除混凝土时对周围影响。打凿完成后,将砂浆、砼渣等垃圾清理完
3)凿除沿裂缝混凝土时,应确保钢筋不动,若有凿除者应该根据设计配筋双向机械焊接连接加配,假如发觉板筋间距过大时,应补设同直径钢筋,加密间距,钢筋垂直裂缝两边开槽压入,两边各延伸250mm,同裂缝处理。
4)裂缝凿开后,采取高强微细石膨胀纤维混凝土浇筑压实压密封闭,新浇筑混凝土为原来混凝土提升一个等级,,塌落度控制在30~50mm,新浇筑混凝土掺12%~15%UEA膨胀纤维抗裂剂,用平板振捣器振捣密实,混凝土表面收干后,用木抹子抹压最少三遍,以预防表面开裂,并加以养护7~14天,浇筑混凝土前应清洗开槽部位,浇筑高强混凝土前用钢丝刷把开槽内结合层清除洁净。清理杂碎,然后用清水清洗洁净,且要保持湿润。
5)清洗洁净后,新浇筑混凝土前,应刷防水抗裂砂浆喷刷两边打底,干燥后用环氧树脂聚合物结合剂浆液刷两边,有渗漏水时,应用水泥净浆(厚2mm)和1:2水泥砂浆(厚4-5mm)交替抹压4-5层,涂抹3-4h后,最好面层上加上4直径钢丝网片,然后采取高强膨胀微细石防水抗裂膨胀混凝土浆剂密压力振捣灌缝,确保一定压力振捣,并随浇筑随压实压密,待浇筑混凝土成型达成龄期后,开始处理地下室顶板新浇筑混凝土基面,必需将顶部部分棱角麻面多出混凝土打磨掉,确保地下室顶面和其它顶面一平整。
6)施工上述程序完后应在裂缝新浇筑磨平区域及新旧混凝土接合部位板顶地下室顶板上再次刷1 道厚3 mm 聚氨酯防水涂膜两道,施工范围为裂缝以外宽度大于200mm。
8)施工完成后切要根据要求再一次灌水做裂缝闭水试验,地下室顶板蓄水观察大于7 d,检验此次加固效果。确保裂缝基础稳定没有发展迹象且不出现渗漏水,才能满足要求,做好相关统计工作,才能进行下一步地下室顶面面层施工。假如还是有局部小渗水,局部还是采取上述措施处理一遍。后才进行顶部面层施工。
9)环氧树脂胶液,防水抗裂砂浆等配置应该有专业企业,专门试验配比后,才能应用于施工。切要采取合格产品,专业厂家施工。
10)开始地下室顶面找坡层施工时,整个裂缝槽区域板顶找坡层内铺设4直径钢丝网片进行加强,且找坡层改为高强防水细石混凝土。,
地下室顶板处理方法提议二方案:
1)、材料选择
1、单组份水溶性聚氨酯灌浆液和丙酮化学分析醇(适适用于地下室底板及地下室顶板裂缝长度大于2米或裂缝宽度大于0.2mm裂缝);
2、速凝微膨胀水泥(适适用于地下室顶板裂缝长度小于2米或裂缝宽度小于0.2mm裂缝);
3、水泥基聚合物防水剂(在地下室顶板裂缝修补后迎水面进行防水处理),原卷材防水照常施工。
2)、材料介绍
1、 水溶性聚氨酯是由环氧乙烷或环氧丙烷开环共聚聚醚和异氰酸合成制得一个不溶于水单组分灌浆材料。该材料适用范围广泛,无污染。
3)、施工工艺步骤
原来图纸设计:
提议顶板裂缝用单组份水溶性聚氨酯灌浆液、速凝微膨胀水泥、水泥基聚合物防水剂处理做法(图纸设计由上至下):
1)覆土层:
2)保护层 :
3)成品20厚高聚乙烯排水板
4)防水层 :二遍
5)找平层:
7)结构层:单组份水溶性聚氨酯灌浆液、速凝微膨胀水泥、水泥基聚合物防 水剂处理
施工面寻出裂缝并做好标识→凿去缝表面松动混凝土及杂物,并用水清洗洁净缝口→用速凝微膨胀水泥补平→每一定距离用冲击电钻钻孔深50mmΦ14mm孔→用14mm灌浆咀埋入孔中→再用电动压力机将水溶性聚氨酯,从灌浆咀注入渗水裂缝内→注浆时缓慢进行→直至有浆料开始从裂缝渗出来为止→水泥基聚合物防水剂→检验清理。
4)、施工步骤
1、寻求裂缝:先用清水清洗洁净,待基面全部清理洁净,表面稍干时,仔细寻求裂缝。
2、沿裂缝钻好孔,埋好灌浆咀。
3、灌浆咀埋设时应用工具紧固并确保咀头橡胶部分及孔壁在未使用前干燥,不然在紧固时轻易引发打滑。
4、进行水溶性聚氨酯灌浆液(氰凝)回灌引流管洞使之止水密实。
5)、施工中应注意问题
(1)、在寻求裂缝前,首先应对裂缝进行分析,并按裂缝宽度、长度不一样分别取蕊,以确定裂缝深度发展规律。如非贯穿裂缝且深度较浅,能够作表面处理。
(2)、寻求裂缝是一项繁琐、细致工作,如表面不易干燥,能够用喷灯烘干,用角磨机磨光周围,裂缝处因含有水份,立即能够发觉,此措施即提升了工作效率,又可确保每一分区无遗漏。
(3)、裂缝修补:灌浆液应从每一枚针头开始(结构立面由下往上灌注),当浆液从微孔处冒出时,应立即停止,移入第二枚继续灌注,依次向前进行。在灌注过程中,假如浆液已灌满相邻针头位置,能够跳开不注;如注浆后发觉裂缝两端仍有继续延伸、或有裂缝和其相交叉,应在该位置补孔,重新注浆。这么,整条裂缝第一次注浆才算结束。
(4)、为使裂缝内注满浆液,应进行第二次注浆,第二次灌注应和第一次间隔一段时间(约30分钟),必需在浆液凝固前完成,如第二次灌注后,浆液仍不能愈合,应在该位置重新钻孔注浆。
(5)、裂缝内注满浆液后拨下高压注浆管,其止水针在没有压力情况下能自动封闭。
(6)、注浆完后,剔除止水针头,用避水通防水砂浆抹平压光,恢复成板面平。
6)、注浆时应注意问题:
(1)、当一枚针头在灌注较长时间后(约5分钟后),浆仍未从裂缝内冒出,应停止灌注,间隔一段时间后再进行,如仍未灌满,应检验钻孔是否和埋管线交叉、板底是否有孔洞等情况,待查明原因后再进行灌浆。
(2)、灌注时应严密注视灌注机工作压力表,如超出额定压力(350kg以上),应停机后再进行,如压力仍居高不下,应检验钻孔是否和裂缝完全交叉。
(3)、聚氨酯是遇水膨胀材料,工作时应穿戴好防护用具,如手套、护目镜等。表面清理及设备维护。
(4)、待浆液凝固后,表面应立即清理。
(5)、灌注机连续使用最多不超出10小时,如中途停止工作超出30分钟,应立即清理机械,清洗可用专用清洗剂或丙酮等。
7)、资料整理
(1)、对于地下室渗漏部位,必需在图纸中标注清楚,注明裂缝方向、部位、裂缝宽度等。
(2)、做好施工纪录,具体注明裂缝修复部位、长度、裂缝宽度及施工时间及其施工方法。
(3)、对原材料厂家证实、合格证及相关检验汇报进行搜集和整理。
