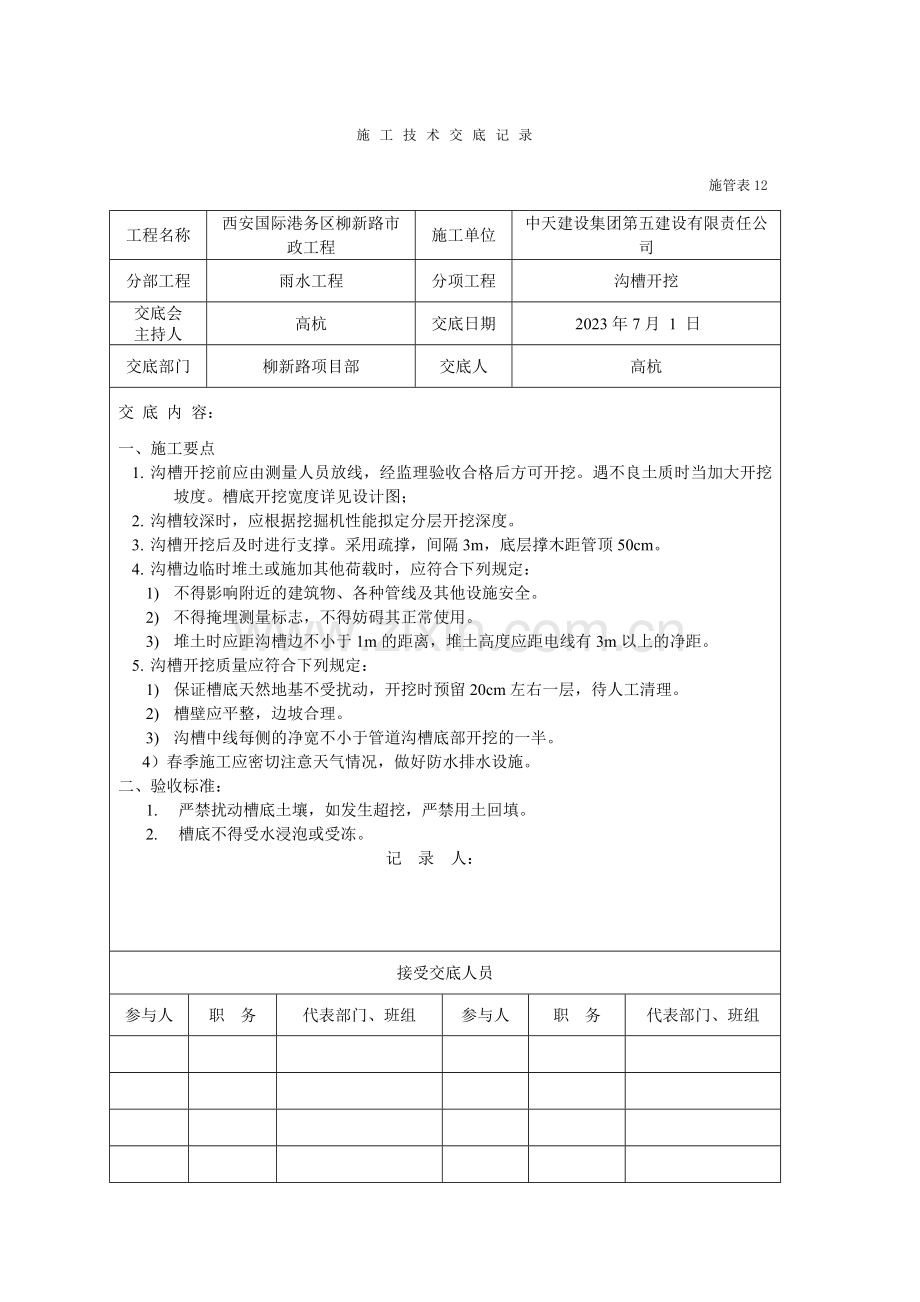

1、施工技术交底记录施管表12 工程名称西安国际港务区柳新路市政工程施工单位中天建设集团第五建设有限责任公司分部工程雨水工程分项工程沟槽开挖交底会主持人高杭交底日期 2023年7月 1 日交底部门柳新路项目部交底人高杭交 底 内 容:一、施工要点1. 沟槽开挖前应由测量人员放线,经监理验收合格后方可开挖。遇不良土质时当加大开挖坡度。槽底开挖宽度详见设计图; 2. 沟槽较深时,应根据挖掘机性能拟定分层开挖深度。3. 沟槽开挖后及时进行支撑。采用疏撑,间隔3m,底层撑木距管顶50cm。4. 沟槽边临时堆土或施加其他荷载时,应符合下列规定:1) 不得影响附近的建筑物、各种管线及其他设施安全。2) 不得掩

2、埋测量标志,不得妨碍其正常使用。3) 堆土时应距沟槽边不小于1m的距离,堆土高度应距电线有3m以上的净距。5. 沟槽开挖质量应符合下列规定:1) 保证槽底天然地基不受扰动,开挖时预留20cm左右一层,待人工清理。2) 槽壁应平整,边坡合理。3) 沟槽中线每侧的净宽不小于管道沟槽底部开挖的一半。4)春季施工应密切注意天气情况,做好防水排水设施。二、验收标准:1. 严禁扰动槽底土壤,如发生超挖,严禁用土回填。2. 槽底不得受水浸泡或受冻。 记 录 人:接受交底人员参与人职务代表部门、班组参与人职务代表部门、班组施工技术交底记录施管表12 工程名称西安国际港务区柳新路市政工程施工单位中天建设集团第五

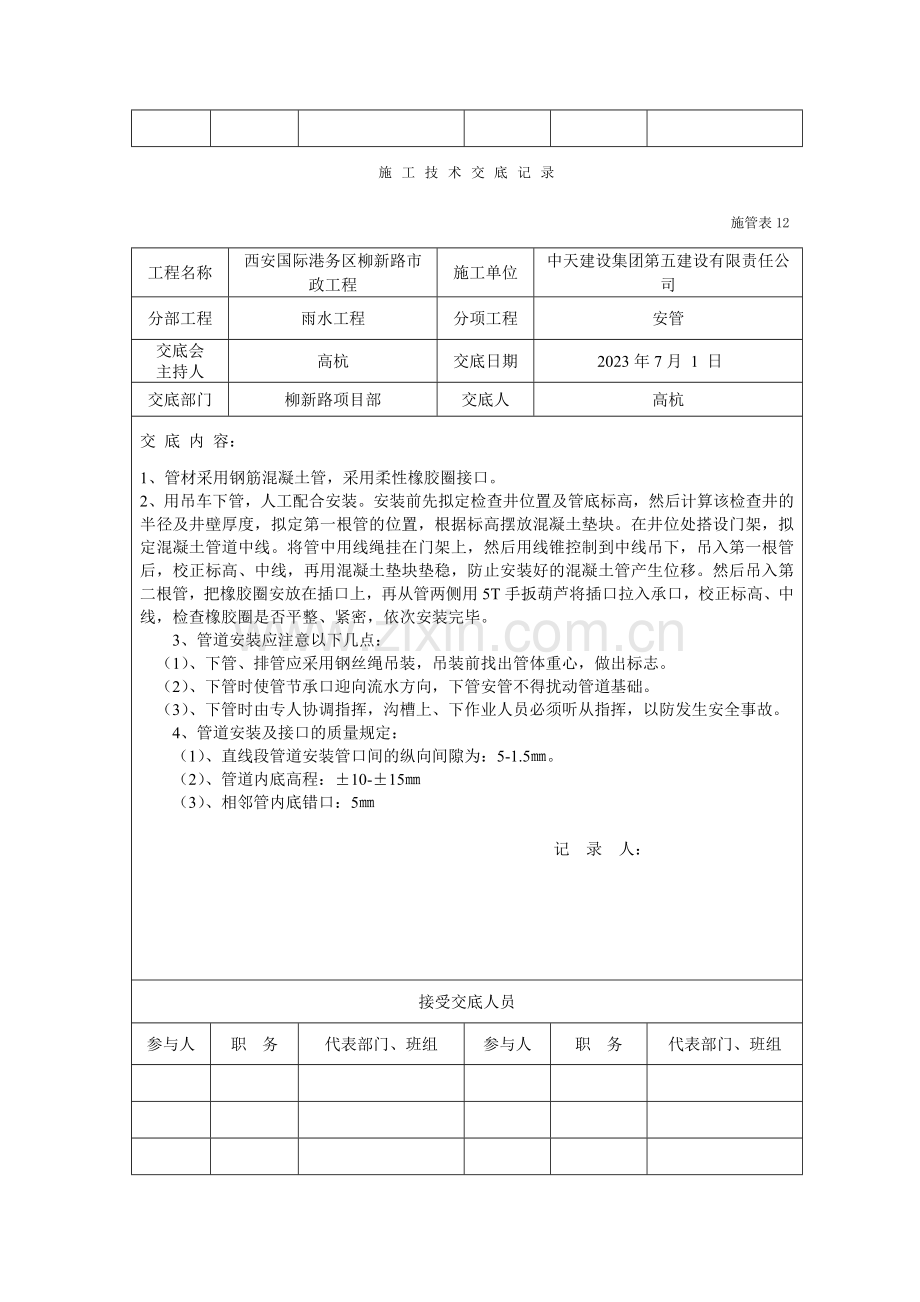

3、建设有限责任公司分部工程雨水工程分项工程安管交底会主持人高杭交底日期 2023年7月 1 日交底部门柳新路项目部交底人高杭交 底 内 容:1、管材采用钢筋混凝土管,采用柔性橡胶圈接口。2、用吊车下管,人工配合安装。安装前先拟定检查井位置及管底标高,然后计算该检查井的半径及井壁厚度,拟定第一根管的位置,根据标高摆放混凝土垫块。在井位处搭设门架,拟定混凝土管道中线。将管中用线绳挂在门架上,然后用线锥控制到中线吊下,吊入第一根管后,校正标高、中线,再用混凝土垫块垫稳,防止安装好的混凝土管产生位移。然后吊入第二根管,把橡胶圈安放在插口上,再从管两侧用5T手扳葫芦将插口拉入承口,校正标高、中线,检查橡胶

4、圈是否平整、紧密,依次安装完毕。3、管道安装应注意以下几点:(1)、下管、排管应采用钢丝绳吊装,吊装前找出管体重心,做出标志。(2)、下管时使管节承口迎向流水方向,下管安管不得扰动管道基础。(3)、下管时由专人协调指挥,沟槽上、下作业人员必须听从指挥,以防发生安全事故。4、管道安装及接口的质量规定: (1)、直线段管道安装管口间的纵向间隙为:5-1.5。(2)、管道内底高程:10-15(3)、相邻管内底错口:5 记 录 人:接受交底人员参与人职务代表部门、班组参与人职务代表部门、班组施工技术交底记录施管表12 工程名称西安国际港务区柳新路市政工程施工单位中天建设集团第五建设有限责任公司分部工程

5、雨水工程分项工程闭水实验交底会主持人高杭交底日期 2023年7月 1 日交底部门柳新路项目部交底人高杭交 底 内 容:1、实验条件(1)、管线及沟槽检查:管道外观质量检查及测量检查均已合格,井室砌筑完毕;管道未回填,且沟槽内无积水;所有预留孔洞已封堵且不漏水。(2)、闭水堵:管道两端的管堵已用水泥砂浆砌砖封堵严密、牢固,并养护3-4d达成一定强度。(3)、水源及排水:实验前准备好水源,拟定好排水位置,排水时不得影响附近环境。 2、闭水实验方式宜从上游向下游分段进行,宜逐段倒水,节约用水量,减少反复注水。3、带井闭水实验一般以相邻两检查井之间的管段为一分段,对每一分段进行闭水实验。对管径大于70

6、0mm的可以选取总井段数量的3分之一进行实验。(1)、注水浸泡:管道两头管堵经养护达成规定的强度后,向闭水段的检查井内注水,注水高度一般为上游检查井水位高度。闭水实验水位,应为实验段上游管内顶以上2m。如井高局限性2米,将水灌至接近井室高度,注水过程中,同时检查管堵、管道、井身是否漏水和渗水。浸泡管和井不得少于24小时,浸泡12天后进行闭水实验。(2)、闭水实验:实验时按照井内的水位,测定水位高度,开始记录,对渗水量测定期间不小于30min,根据井内水面下降值计算渗水量,渗水量不超过规定允许渗水量,外观检查管接口或管身无漏水和严重渗水现象,则闭水实验合格,可以开始回填。 记 录 人:接受交底人

7、员参与人职务代表部门、班组参与人职务代表部门、班组施工技术交底记录施管表12 工程名称西安国际港务区柳新路市政工程施工单位中天建设集团第五建设有限责任公司分部工程雨水工程分项工程沟槽回填交底会主持人高杭交底日期 2023年7月 1 日交底部门柳新路项目部交底人高杭交 底 内 容:1、施工准备(1)、管道在闭水实验合格后,且管座砼强度达成规定强度后,可用沟槽原土进行沟槽回填。(2)、沟槽:回填前,必须将沟槽中积水、淤泥、杂物等清理干净。(3)、检查土质:回填土料的土质、粒径、含水量等应符合设计规定。(4)、交底:按施工方案经审批后向操作人员进行技术交底,通过击实实验拟定土料含水量控制范围、虚铺厚

8、度、夯实遍数等技术参数。(5)、设立标高控制桩:根据分层回填厚度测出回填标高控制线,在沟槽壁一侧设桩作标志。(6)、对与本管线交叉的其他管线或构筑物,回填前,采用妥善保护加固措施。2、回填顺序及方法(1)、回填顺序:按沟槽排水方向由低向高分层铺夯,管道两侧、井室及附属物四周同时进行。(2)、管道安装就位后,应及时对管体两侧同时回填以稳定管身。(3)、每层虚铺厚度,木夯200mm, 蛙夯200250mm , 压路机200-300mm。(4)、分层取样实验:每层夯(压)密实后,应测定土的密实度。本工程设计规定的压实度为:胸腔填土90%,管顶以上250mm87土2%,由路槽底算起的深度范围1500m

9、m:90% ,8001500mm:92%,800mm:95%记 录 人:接受交底人员参与人职务代表部门、班组参与人职务代表部门、班组施工技术交底记录施管表12 工程名称西安国际港务区柳新路市政工程施工单位中天建设集团第五建设有限责任公司分部工程雨水工程分项工程沟槽回填交底会主持人高杭交底日期 2023年7月 1 日交底部门柳新路项目部交底人高杭交 底 内 容:3、沟槽回填时应注意以下几点:(1)、回填土中不的含砖、石、木块以及有机物、冻土和垃圾等。(2)、回填土的每层虚铺厚度,应按照采用的压实工具和规定的压实度拟定,一般不应大于25厘米。(3)、回填压实应逐层,规定两侧同时进行,不得损伤管子,

10、密实度严格按规范执行。记 录 人:接受交底人员参与人职务代表部门、班组参与人职务代表部门、班组施工技术交底记录施管表12 工程名称西安国际港务区柳新路市政工程施工单位中天建设集团第五建设有限责任公司分部工程雨水工程分项工程管座模板安装及混凝土浇筑交底会主持人高杭交底日期 2023年7月 1 日交底部门柳新路项目部交底人高杭交 底 内 容:1、设计管道为C20混凝土管座。2、管座模板采用竹胶板模板模板,需提前制作,视管径大小酌情而定,用钢纤或钢管、方木固定模板,严禁用砖块支撑模板,保证混凝土管座的高程及宽度。 3、模板安装必须牢固,在施工中不得有松动和跑模现象,模板接缝严密平整,模板上口线形直顺

11、,各部分尺寸必须符合设计规定。 4、安装模板前,应对管底基础进行检查,清除杂物保证管基砼的厚度,然后安装模板。模板加固可用斜撑顶在边坡上。混凝土用砂石材料必须干净,配合比规定准确。浇注时用溜槽将砼运至模板内,先从一侧浇注管底砼,待管底砼浇注完后,再从两侧同步浇注,振捣用插入式振捣器振捣,注意砼管底部要振捣密实。浇注砼时,要保证排水可靠,砼不得浸泡或带水浇注。5、三天后拆模,即可回填养生。记 录 人:接受交底人员参与人职务代表部门、班组参与人职务代表部门、班组施工技术交底记录施管表12 工程名称西安国际港务区柳新路市政工程施工单位中天建设集团第五建设有限责任公司分部工程雨水工程分项工程检查井交底

12、会主持人高杭交底日期 2023年7月 1 日交底部门柳新路项目部交底人高杭交 底 内 容:1、检查井采用标准图集:02S515、02(03)S5152、砖砌检查井的施工应与管道同步、分段进行。在施工管道基础垫层的同时进行井的基础垫层施工;当砼基础强度达规定后,进出检查井各管道已安装就位,伸入井内壁的尺寸、标高、坡度等符合设计规定期,方可进行井室的放线砌筑。砌筑前一天应将砖用水湿润透,砌前将砌筑部位清理干净并洒水湿润。3、砌井时应砂浆饱满,勾缝间隙均匀,无通缝,井筒断面平整。4、预留支管:应随砌随安,管口应进一步井壁30mm,预留的管径,方向标高应符合设计规定,管与井壁衔接处应严密不漏水。预留支

13、管宜用Mu7.5以上砂浆砌筑封口抹平,断管破口不得朝向井内。5、流槽:流槽应与井墙、井室同时进行砌筑,检查井流槽高度为干线管顶高,表面用20mm厚1:2水泥砂浆抹实压光,与上下游管道平顺一致。6、踏步安装:踏步安装应上下垂直,尺寸一致,位置准确,随时用尺测量间距,用砂浆埋牢,不得事后凿补,砂浆凝固前不得踩踏。记 录 人:接受交底人员参与人职务代表部门、班组参与人职务代表部门、班组施工技术交底记录施管表12 工程名称西安国际港务区柳新路市政工程施工单位中天建设集团第五建设有限责任公司分部工程雨水工程分项工程检查井交底会主持人高杭交底日期 2023年7月 1 日交底部门柳新路项目部交底人高杭交 底 内 容:接受交底人员参与人职务代表部门、班组参与人职务代表部门、班组
