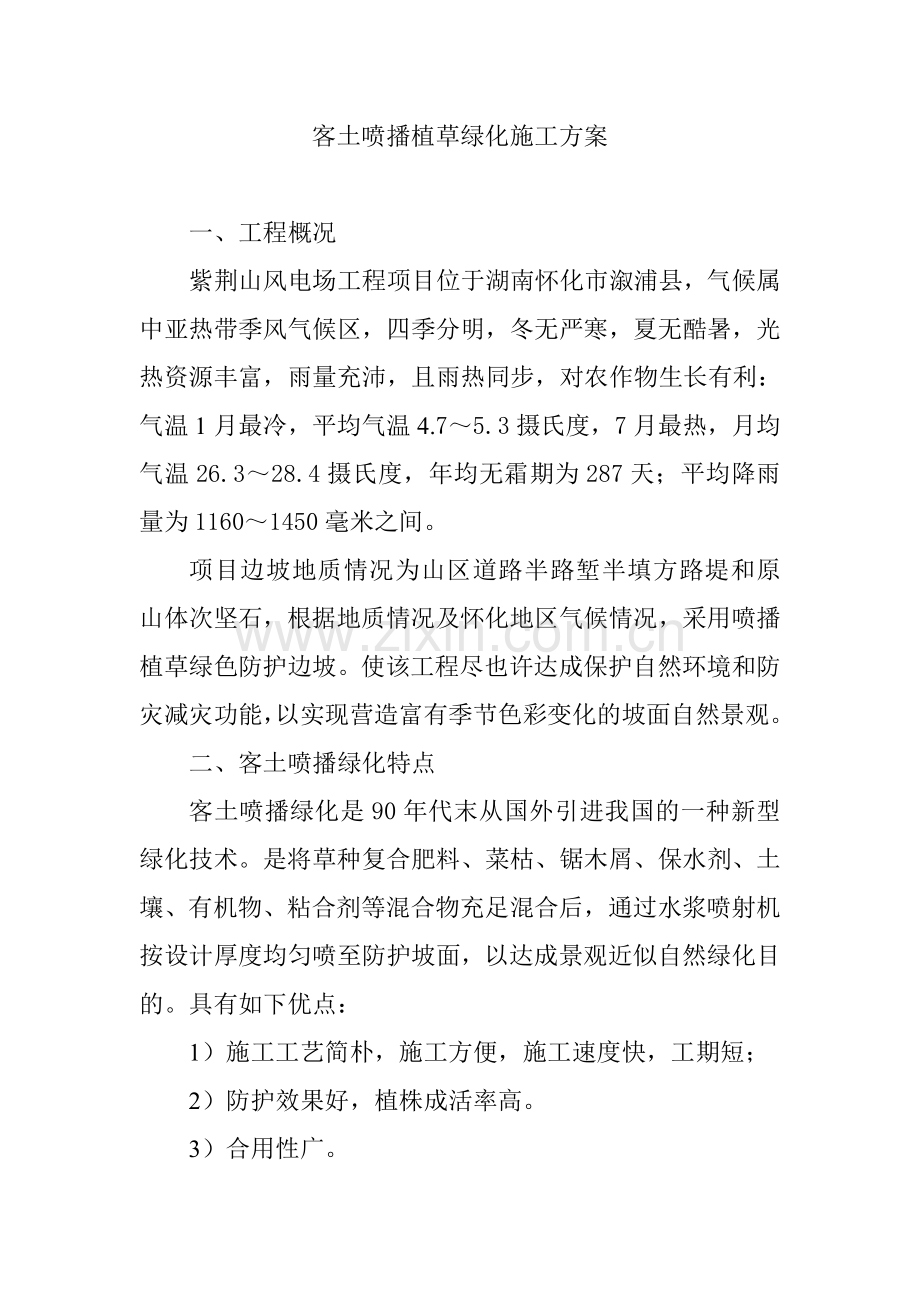

1、客土喷播植草绿化施工方案编制单位:编制时间: 年 月 日客土喷播植草绿化施工方案一、工程概况紫荆山风电场工程项目位于湖南怀化市溆浦县,气候属中亚热带季风气候区,四季分明,冬无严寒,夏无酷暑,光热资源丰富,雨量充沛,且雨热同步,对农作物生长有利:气温1月最冷,平均气温4.75.3摄氏度,7月最热,月均气温26.328.4摄氏度,年均无霜期为287天;平均降雨量为11601450毫米之间。项目边坡地质情况为山区道路半路堑半填方路堤和原山体次坚石,根据地质情况及怀化地区气候情况,采用喷播植草绿色防护边坡。使该工程尽也许达成保护自然环境和防灾减灾功能,以实现营造富有季节色彩变化的坡面自然景观。二、客土
2、喷播绿化特点客土喷播绿化是90年代末从国外引进我国的一种新型绿化技术。是将草种复合肥料、菜枯、锯木屑、保水剂、土壤、有机物、粘合剂等混合物充足混合后,通过水浆喷射机按设计厚度均匀喷至防护坡面,以达成景观近似自然绿化目的。具有如下优点:1)施工工艺简朴,施工方便,施工速度快,工期短;2)防护效果好,植株成活率高。3)合用性广。4)工程造价低。三、客土喷播方法的选择:根据本地的气温,降雨量及坡率比、岩石的硬度等因素,采用“锚杆注浆+挂机编热镀锌网+客土+喷草”以增大生长发育基础与坡体的连接性。选择适合的草种配合比,改善绿色植物的生长发育环境和促进目的树种生长的双重功能,以保证喷射效果和质量。客土喷
3、播材料中涉及植物种子、有机营养泥炭土、土壤改良剂、稳定剂、微生物菌剂、肥料等。四、客土喷播施工1)施工准备1、选择适合于本地气候条件、易于生长的草种。混合草种应实验其萌芽情况,其纯度和萌芽率均应达成90%以上。灌木种子为林木或绿化种子,其发芽率、纯度、生活力、优良度应不低于相应国家标准规定的种子质量三级规定。本项目草灌种籽配合比详见表-1。草灌种籽配合比表 表-1草种、灌木种配合比比全播种量3.571%g/狗牙根28.68高羊茅35.710多花木兰35.7102、土壤应为人工筛选松散的、具有透水性并具有有机物质的土壤,利于植物生长,不应具有盐、碱土,且无有害物质以及大于20mm的石块、棍棒、垃
4、圾等。在施工中首选路基的清表土,另一方面为弃方土,严禁破坏路基范围之外植被体系。3、肥料应优先使用通过沤制的农家肥。使用化肥时,应为标准农田化肥并按袋装提供,如鸡粪、菜枯和复合肥满足GB15063-2023规定。一般为NPK16:16:16复合肥。4、水应无油、酸、碱、盐或其它对植物生长有害的物质,并应符合农田灌溉水质标准(GB5084-1992)的规定。5、工人自上而下清除表面的石块,垃圾、杂草及有害物质。为增强草种的附着力,工人沿坡面水平向开挖一定深度的沟槽,沟槽可为种植土停留保持水肥效果。6、进场的水泥、砂、钢筋等原材料需检查合格并经监理验收合格后使用。2)锚杆施工工人按水平间距1m和顺
5、坡间距1m规定进行锚杆定位。锚杆长度分别为0.5m和2m及带钩锚杆1.9m竖排第一排从边沟边沿沿坡面向上1m为第一排孔,锚杆长度为0.5m;从边沟边沿沿坡面向上2m为第二扰孔,锚杆长度为2 m;竖排第二排从边沟边沿沿坡面第向上1m为1.9m锚杆。锚杆的布置依次类推。工人用风钻配5cm的钻头进行成孔,孔深为0.5m与2m最顶部与马路边平行为2m,工人在进行成孔时要保证孔的中线45C垂直于坡面。工人用水将孔内的土冲洗干净,放入的锚固钢筋。主锚杆、辅锚杆锚固筋的端头外露于坡面10cm,带钩铺锚杆锚固筋的端头外露于坡面20cm。工人用机械将M30水泥砂浆灌入孔内,每灌入30cm,用钢筋进行捣实,直到砂
6、浆面到坡面位置。锚杆的作用为增强边坡的抗剪力增强边坡的整体稳定性,减少边坡滑塌的病害。3)机编热镀锌网施工工人自上而下进行机编热镀锌网的施工。机编热镀锌网的顶部埋入坡顶以下15cm,水平方向搭接10cm,边坡两端边沿卷边10cm。底部埋入边沟边沿以下15cm。工人在进行机编热镀锌网施工同时将0.9m辅锚杆锚固钢筋外露端从中间位置回折以便将植被网固定。机编热镀锌网施工后保证坚贴坡面。4)湿润坡面坡面在喷播前需充足洒水1-2次保持坡面湿润,渗透深度不得小于15cm,待土壤“收汗”后进行喷播。5)测量控制客土喷播施工(1)桩号与面积以及用土量与材料复核。(2)工人一方面将车载水浆机开至合适的位置,然
7、后将装载机开在喷射机附近,保证卸料时直接进入喷射机的料斗。工人在土场将土壤挖碎,并过20mm的筛子,防止大颗粒进入水浆喷播机导致堵管现象发生。工人运用自卸车将筛选好的土壤运至施工地点,卸载彩条布上,防止污染路面层。工人运用铲车将土壤铲入水浆喷播机机的料斗,同时放入草籽、有机肥、速效肥、长效肥、泥浆土和黏合剂。加土前先用水车将水浆喷播机加入8m3水每车。土壤配合比(质量)土有机肥泥炭土速效肥长效肥保水剂粘合剂水6410.000.20.20.30.325水浆喷播机将喷射混合材料装入水浆机内搅拌均匀。最后起动喷射机离合器。喷射手打开倒顺阀自上而下进行客土的喷播作业。喷射手根据喷射机的压力挡位和坡面的
8、地质情况选择合理的喷射角度和喷射距离,保证客土可以粘在坡面上不离不散。分3次喷射作业,先2次喷射基层7-9cm不含种子混合土壤,再喷射表层1-3cm含种子混合土壤。苗木:选购符合规定、健壮无病虫害的苗木。杉木宜采用1年生以上播种苗,规定苗高30cm;马尾松采用2年以上播种苗,规定苗高100cm;杜鹃规定采用1年生以上扦插苗,规定苗高30cm;山茶宜采用2年以上嫁接苗,规定苗高30cm。6)养护喷播后及进覆盖无纺布。无纺布的作用如下:1、减少太阳的直射,从而减少水分的蒸发速度。2、下雨时防止表面形成汇流,冲流坡面。根据天气情况及时对坡面进行喷水养护,保证草种出苗前及水苗生长阶段始终保持坡面湿润。
9、喷水养护时应用水浆喷播进行雾化洒水,严禁用水龙头直接喷泉洒,防止水量过大导致客土和草种地冲刷。7)栽植后的养护管理病虫害的防治:要做到以防为主,不能防止的,发现后要及进整治。补播:对死亡、损坏严重工的灌木苗和草,要适时补种和补喷同规格同品的植物。各种材人工筛土汽、水车挖机水浆喷播喷枪边坡高压管四、材料与设备本边坡客土喷播需要的重要材料为草灌种、有机肥、速效肥、长效肥、保水剂、粘合剂、机编热镀锌网和钢筋等。本边坡客土喷播需要的重要机械和设备如下:机具名称单位数量备注水浆喷播机台2载机汽车台2柴油发电机台230kw空气压缩机台2100m3/min钻机台4洒水车辆2挖机台2高压水泵台4注:本表中机械
10、和设备的数量取决于工程数量和工作面。五、质量控制1)检查标准1、灌、草的坡面综合绿化覆盖率不低于95%。2、每百平米点播成活的灌木数量不低于100株。3、客土厚度不小于设计规定。4、发芽成坪覆盖率97%。2)技术措施1、加强技术交底。我单位通过严格和具体的技术交底使各工种对工作都做到心中有数,使所有施工人员做到施工内容清,工艺方清清,质量目的清,将惩考核标准清。2、进行坡面整理,对于土质、整平坑挖地捡除石块、石砾和建筑垃圾排除险石等并对条件较差坡面,采用土壤改良措施,有助于草籽生根发芽,便于挂网使坡面平整、美观。3、路肩边沿做排水沟,有助于道路上的水不流入边坡,保护客土喷草不受流水冲刷,边坡宜
11、20米做急流糟,保护边坡稳定不滑坡,喷草不流失。4、为保证草藻种籽具有足够的养分和水分,客土的喷播厚度应符合设计规定。5、草灌种籽与土壤一起搅拌,使种籽均匀分布于整个喷播层,严禁一方面喷播客土,然后表层喷播草灌种籽的做法,以免减少草灌种籽的成活率。3)施工控制重点:草灌种籽的发芽率,每批都要进行发芽率实验。机编镀锌网的固定,严格进行锚杆吱注浆施工。客土喷播的厚度,用钢钎随机抽查厚度,保证不小于设计规定。前期的养护,保证坡面湿润。六、管理措施1)工程质量“三检”制度。我单位为保证工程的每一个环节特别是重点部位、关键工序得到有效的控制,严格执行“自检、互检、专检”的控制,且签字齐全。2)按“PCD
12、A”管理模式对客土喷播植草绿化的质量采用动态管理。3)我单位成立质检料,全面负责客土喷播植草绿化工程质量的实行工管理工作。各作业班组设专职质检员,切实做好质量管理工作,以工作质量保工程质量,以分项工程质量保分部工程质量,以分部工程质量保整个标段的总体工程质量。4)加强原材料的检测工作,不合格的材料坚决不能用于工程实体。七、安全措施客土喷播植草绿化是一项高边坡作业工程。客土喷播植草绿化施工中我单位树立了“安全第一,防止为主”和“生产必须安全,安全促进生产”的思想,在工作中把生产和安全当作是一个完整的概念。安全管理方面我单位坚持的原则如下:管生产同时管安全的责任制原则,防止为主的原则。坚持动态管理
13、原则,安全管理重在控制原则,系统性原则,成立安全管理小组,设立专职安全员对现场进行专项检查。1)对工人进行安全培训,使其掌握安全防护用品的对的使用方法。2)机械操作人员在工作中不得擅离岗位,不得将机械交给无本机种操作证的人员操作。操作人员必须严格执行工作前的检查制度和工作中注意观测及工作后的检查保养制度。3)所有进入施工现场的人员必须佩带安全帽。4)登高作业人员必须对的使用安全带和安全绳。安全绳要有足够的强度,并应将安全绳牢系在坡顶的固定桩上,安全桩要有防止安全绳滑脱的措施。5)做好安全用电管理。普及工人的安全用电知识。施工用电应实行三级配电。施工用电配电箱开关箱血装设在干燥通风无外来物体撞击
14、的地方,其周边应有足够二人同时工作的空间和通道。施工用电开关箱应实行“一机一闸”制,不得设立分路开关。施工用电配电箱开关箱中应装设电源隔离开关短路保护器、过载保护器,其额定值和动作整定值应与其负荷相适应。总配电箱开关柜中还应装设漏电保护器。6)登高作业人员:年满18岁,经体格检查合格后方可从事高空作业。凡患有高血压、心脏病、癫痫病、精神病和其它不适于高空作业的人,严禁登高作业。7)遇六级以上大风时,严禁露天进行高空作业。8)工人严禁上下同时垂直作业。若特殊情况必须垂直作业,应经有关领导批准,并在上下两层设备专用的防护棚或者其他隔离设施。9)工作严禁坐在高空无遮栏处休息,防止坠落。10)高空作业
15、所用的工具、零件、材料等必须装入工具袋。上下时手中不得拿物件,并必须从指定的培线上下,不得在高空投掷材料或工具等物;11)在醒目且合理的位置设立安全警示标志。八、环保措施我单位严格执行环境管理体(ISO14001)的文献规定,遵照和执行的国家和地方(行业)有关环境保护法规中所规定的环保指标,加强文明施工管理。加强对环境保护的宣传,使每位职工都有保护环境的意识,自觉做到建设一方,建好一方,保护一方。1)噪音控制1、对使用的工程机械和运送车辆加强维修保养,防止跑冒滴漏,提高尾气排放标准,减少运营噪音。2、对空压机和发电机采用隔音措施,减少运营噪音。2)粉尘控制1、土场进行土壤粉碎时进行洒水降尘。加工好的土壤,堆放整齐进行覆盖。2、施工机械通过的道路,要随时进行洒水抑尘。3、对机械进行维修,防止带病作业产生烟尘。4、施工过程中产生的垃圾应当分类解决,不能随意丢弃。5、施工期间,施工物料应堆放整齐,防止雨季或暴雨将物料随雨水径流排入地表及附近水域导致污染。以上资料施工方案仅供参考,具体实行以现场实际情况及施工条件而定。
