收藏 分销(赏)

水字镇城镇道路及排水工程施工组织设计.doc

上传人:天**** 文档编号:2906743 上传时间:2024-06-11 格式:DOC 页数:41 大小:471KB
下载 相关 举报
水字镇城镇道路及排水工程施工组织设计.doc_第1页
第1页 / 共41页
水字镇城镇道路及排水工程施工组织设计.doc_第2页
第2页 / 共41页
水字镇城镇道路及排水工程施工组织设计.doc_第3页
第3页 / 共41页
水字镇城镇道路及排水工程施工组织设计.doc_第4页
第4页 / 共41页
水字镇城镇道路及排水工程施工组织设计.doc_第5页
第5页 / 共41页
点击查看更多>>
资源描述

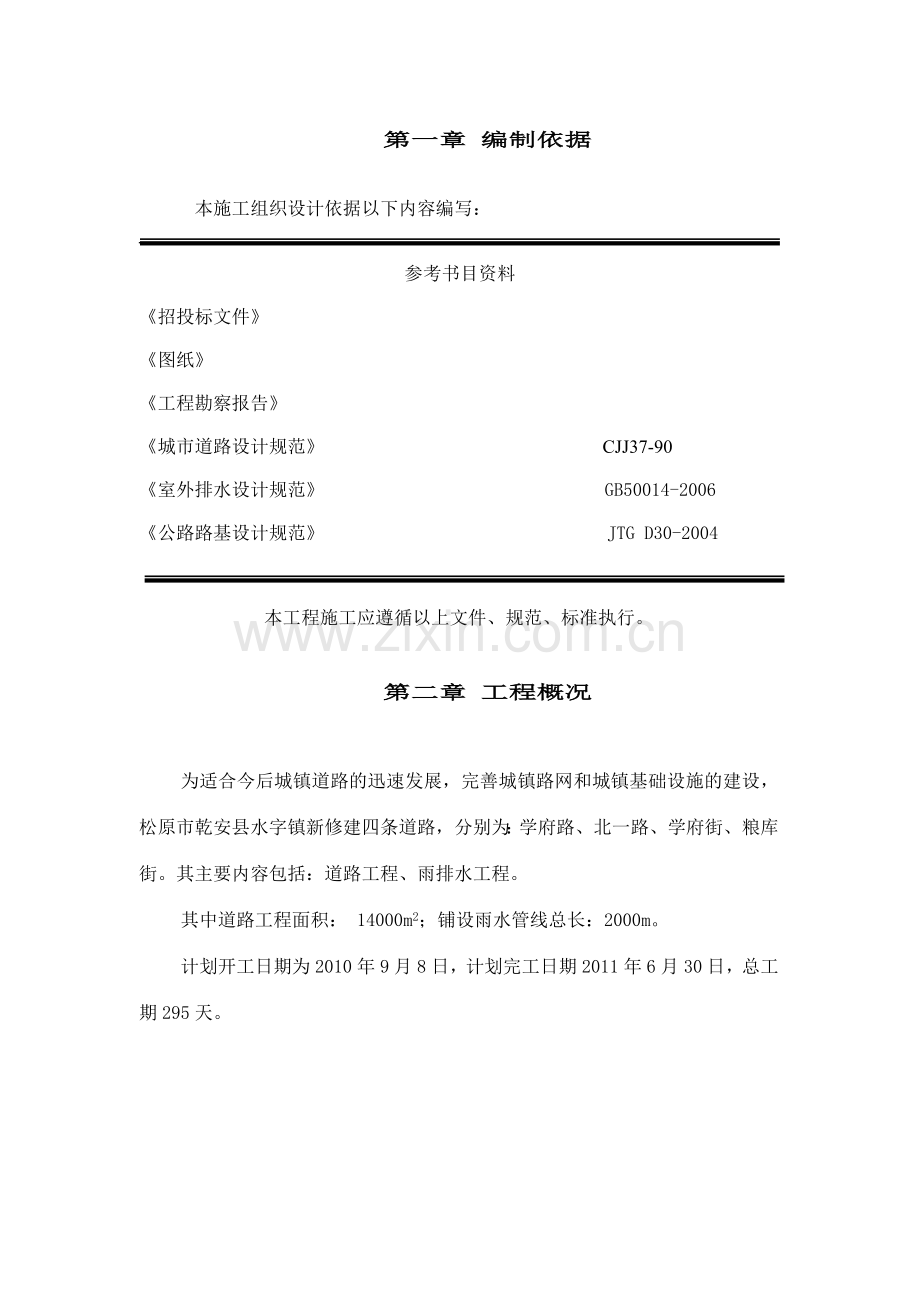

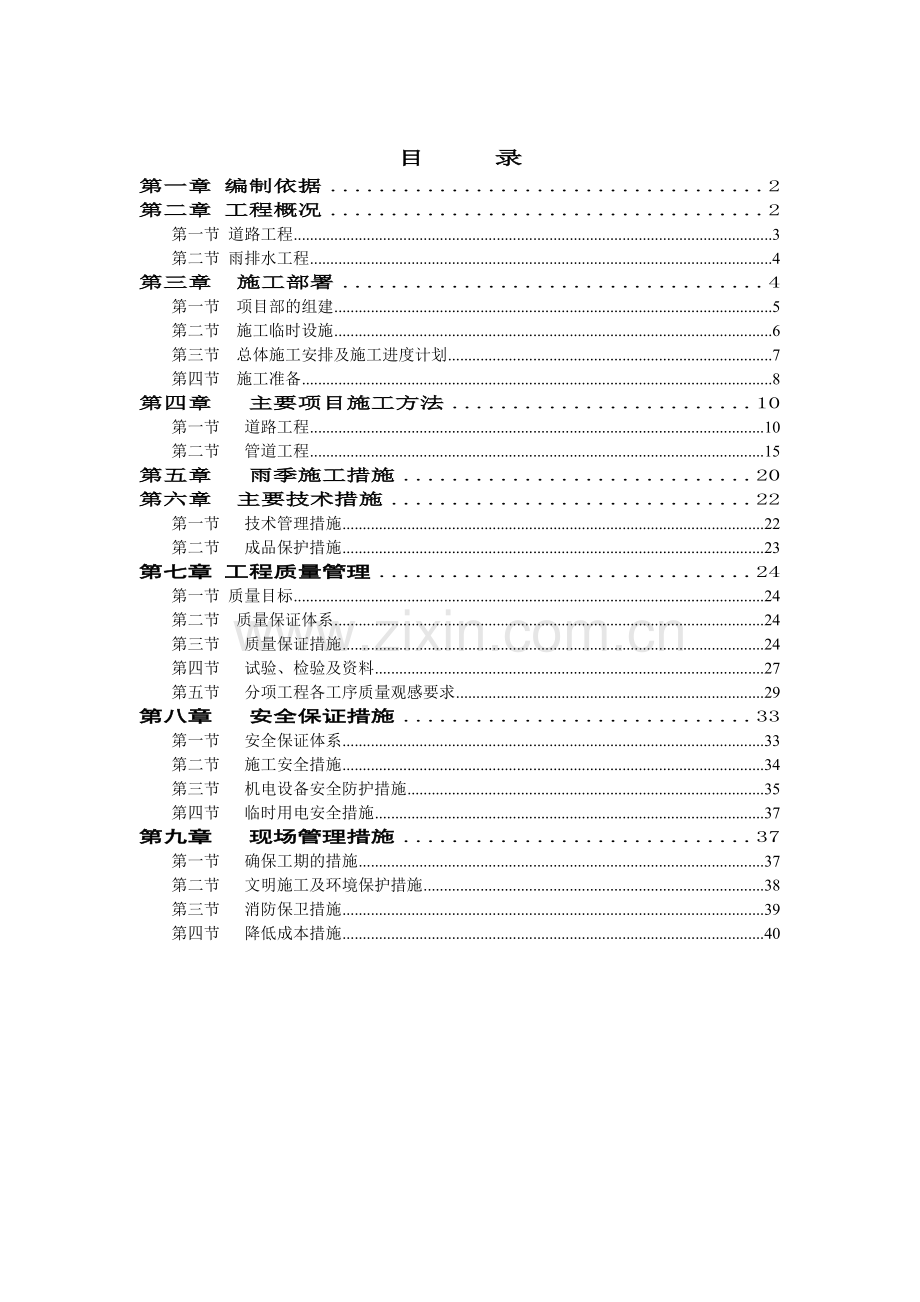

1、目 录第一章 编制依据2第二章 工程概况2第一节 道路工程3第二节 雨排水工程4第三章 施工部署4第一节 项目部的组建5第二节 施工临时设施6第三节 总体施工安排及施工进度计划7第四节 施工准备8第四章 主要项目施工方法10第一节 道路工程10第二节 管道工程15第五章 雨季施工措施20第六章 主要技术措施22第一节 技术管理措施22第二节 成品保护措施23第七章 工程质量管理24第一节 质量目标24第二节 质量保证体系24第三节 质量保证措施24第四节 试验、检验及资料27第五节 分项工程各工序质量观感要求29第八章 安全保证措施33第一节 安全保证体系33第二节 施工安全措施34第三节 机

2、电设备安全防护措施35第四节 临时用电安全措施37第九章 现场管理措施37第一节 确保工期的措施37第二节 文明施工及环境保护措施38第三节 消防保卫措施39第四节 降低成本措施40第一章 编制依据本施工组织设计依据以下内容编写:参考书目资料招投标文件图纸工程勘察报告城市道路设计规范 CJJ37-90室外排水设计规范GB50014-2006公路路基设计规范JTG D30-2004本工程施工应遵循以上文件、规范、标准执行。第二章 工程概况为适合今后城镇道路的迅速发展,完善城镇路网和城镇基础设施的建设,松原市乾安县水字镇新修建四条道路,分别为:学府路、北一路、学府街、粮库街。其主要内容包括:道路工

3、程、雨排水工程。其中道路工程面积: 14000m2;铺设雨水管线总长:2000m。计划开工日期为2010年9月8日,计划完工日期2011年6月30日,总工期295天。第一节 道路工程学府路:位于水字镇镇政府的北部,为东西走向,西起粮库街(桩号为K0+000),全长710米。北一路:位于学府路的北部,为东西走向,西起粮库街(桩号为 K0+000),全长710米。学府街:位于水字镇镇政府的东部,为南北走向,南起水字井路,北至北一路,全长290米。粮库街:位于水字镇镇政府的西部,为南北走向,南起水字井路,北至北一路,全长290米。1、纵断面形式:纵断面设计,主要依据现况地势、相交道路高程及道路两侧建

4、筑散水高程控制。2、横断面形式:道路设计总宽度为10米,其中车行道7米,两侧人行道各1.5米宽。排水由道路中心线向两侧1.5%坡度排入雨水井。3、道路结构:道路基层为15CM白灰土,面层为20CM水泥混凝土。路基压实采用重击实标准,对于填方路段基底0-80厘米范围内,应达到95%以上,对于挖方路段在0-30厘米范围内,应达到95%以上;对于路基范围内管道沟槽回填土的压实度不低于95%。(1) 路缘石:行车道两侧和人行道两侧均采用立缘石(993015 cm),其外露高15cm。(2) 树池:采用成型树池,树池尺寸为0.80.8m的方形树池,树池与树池中至中间距为5m。4、方砖步道:总结构厚为27

5、。彩色水泥方砖2525 5M7.5水泥砂浆卧底 2素土夯实 305、道路工程数量: 第二节 雨排水工程该道路雨排水管线沿各道路排向主管线,主管线线路自水字镇转盘起由东向西穿过火车道进入河流。管线位置:雨水位于道路外侧,入口与路肩石一齐。第三章 施工部署 根据本工程总工期要求和现场情况及工程特点,充分利用现场有利条件,合理按排作业面和进度,做好施工部署,并在人力、机械设备、材料、技术上提供有力保障,以做到集中优势、合理布置、重点突破,达到保质、按期完成施工任务的目的。第一节 项目部的组建我公司对本工程高度重视,为保证本工程达到质量目标并按期顺利完工,以树立公司良好形象,公司将对项目经理部的人员进

6、行精心挑选,组织精干、具有理论和施工经验的工程技术人员及参与全面的项目及施工管理工作。项目部组建: 序号岗位职别人数岗位职责范围1项目部经理1主持全面工作;主管经营管理;负责工程、进度、质量目标的按计划实现。2项目负责人1负责工程施工生产的组织管理工作;负责单位工程施工的资源调配工作,确保资源的合理使用;采取措施确保安全施工。3技术员1全面负责项目部的施工技术与质量、安全技术的管理工作。4资料员1负责施工现场所有归档资料、试化验。5测量员1负责道路的测量工作。6材料员1负责材料的采购工作7库管员1负责仓库管理工作8司机1负责现场用车、拉货等工作9电工技师1保障现场电力通畅,负责机器仪器维修工作

7、10后勤管理员1负责卫生、食宿等工作施工队伍及劳动力组织:组建专业性强且技术突出的排水、道路各专业施工队,以“分工明确、责任到人”为原则,由项目经理部按进度计划统一指挥安排、密切协作,保证优质、安全、快速、高效地完成所赋予的施工任务。工 种 数量(人) 施工阶段机 修 工 3 全过程水 电 工 3 全过程驾 驶 员 5 路基填筑阶段木 工 3 排水、地道施工阶段钢 筋 工 2 排水、地道施工阶段泥 工 4 排水、地道施工阶段普 工 8 全过程测 量 工 2 全过程试 验 工 1 全过程后勤保卫 2 全过程管理人员 5 全过程第二节 施工临时设施1、生产生活区:项目部办公及生活区以在工地附近租用

8、场地及办公用房为主,并在施工红线内,尽可能避开管线位置搭设便于拆装的钢制活动房屋为辅。2、砂浆拌合机:因本工程混凝土浇注和砌筑,采用现场搅拌混凝土,拌和设备外应搭建封闭设施以做好减尘、降噪的预防和防护工作。3、施工用水:施工现场由业主协助提供水源。4、施工用电:根据电源位置,在居民区有一台变压器,作为施工现场的临时供电电源,并沿道路红线(或中线)位置向东西两侧架设1条低压临时线路,采用三相五线制立杆式与放射式相结合的配电方式,施工配电箱采用统一制作的标准铁制配电箱。为防止因临时停电而影响施工,本工程配置1台柴油发电机,做为在停电时,供办公室、安全、保卫照明及临时排水、防汛和混凝土浇筑时的应急用

9、电。5、临时路:为保证施工现场运送材料及施工机械车辆出入方便,工程前期利用现况道路做为施工通道,待工程后期施工完一侧机动车道后,以新建的机动车道做为施工通道及交通导行路使用。6、现场排水:挖设集水坑,需要排水地点挖排水沟,施工期间派专人对其进行维护、清理,以保证排水畅通,减少对环境的破坏和对施工带来的不便。根据总体工期安排和现场情况,本工程的部分施工内容需在雨季进行,为解决施工排水及雨季防汛,在雨季到来前应根据现场实际情况并以现况己建雨水管线为总体排水出路, 制定相应的雨季施工技术措施和做好防汛设备、物资的储备工作。第三节 总体施工安排及施工进度计划1、工期总目标:开工日期2010年9月8日,

10、计划完工日期2011年6月30日,总工期295天。2、施工段落划分:根据工期要求及施工现场情况和特点,本工程采用分段流水作业法施工,施工顺序依次为:北一路、原主管线改造施工、学府路、学府街、粮库街。遵循先排水管线施工、后施工道路的原则,进行快速、有效的分段流水。3、工期目标:第四节 施工准备1、技术准备工作:组织所有管理及施工技术人员,认真熟悉图纸,学习有关规范、标准及工艺操作规程,了解本工程设计意图、施工特点和特殊工序要求。与业主联系召开施工配合会及设计交底会。测量人员做接桩工作,技术、试验及其他管理人员及时到位完成各项准备工作,根据计划安排提出工程用料计划,施工机具计划,明确各类物资进场时

11、间,做好材料试验、报验及厂家资质审查,通过后及时进行加工订货工作。2、工程测量:(1)测量组人员必须持证上岗,认真完成本工程的测量工作。(2)测量组仪器和工具配备:经纬仪一台;水准仪一台;50m钢尺二个;步话机一对;7m合尺3个。(必须选用检测合格的仪器)(3)开工前测量准备工作:1) 对所交的中心桩和水准点进行复核,认真填写测量复核记录,上报驻地监理工程师进行验收。2)验收合格后进行中心桩的拴点和临时水准点引测工作。中心桩的拴点应设置保护措施,临时水准点应设置在固定可靠的柱桩上,桩点设明显标志并妥善保护。3)测量人员应认真学习复核图纸,掌握有关数据并做好内业工作。4)对已建的下游管线的中线和

12、高程进行复核并填写测量复核记录。5)建立临时水准、测设和恢复系统,放置管线及构筑物中线。6)施工完成后应配合有关部门进行竣工测量和验收工作。3、现场调查:施工前进行现场调查及物探工作,调查的主要内容为地下物探测、池坑土质、淤泥及地下水位实际情况等,并根据调查材料、物探资料、图纸会审情况对施工方案进行修定。4、雨季施工预防:应做好春雨和雨季提前到来的预防工作;根据天气的变化做好材料、机具的苫盖,修建、疏通好现场排水渠道,准备好防雨和排水的材料、机具。5、生产准备:(1)办理开工手续,配合拆迁工作和建设单位协调有关事宜。(2)组织现场调查,并摸清影响本工程的地上、地下障碍的数量、位置及地下水情况,

13、组织施工人员进场。(3)三通一平及临设的搭建工作。(4)做好土方的挖、运、填、弃及平衡使用的准备工作。6、劳动力组织准备:根据本工程的特点,为保证工程的顺利进行,我公司抽调有经验、会管理的精干力量组成本工程项目经理部,并在全公司范围内挑选优秀的专业队伍进场。根据工期要求,按照劳动力计划及劳动力进场时间,如期完成准备工作。 第四章 主要项目施工方法第一节 道路工程一、路床施工:1、测量放线及前期土工试验:工程施工时全段每隔2025m设置一组中心桩,曲线段需做好起、中、终点的桩点控制,曲线中间点按510m间隔做好加密桩;每100m设置一临时水准点,按顺序编号;各流水作业段每20m设一组边桩,并按设

14、计道路断面放出围边坡角线。施工过程中发现桩点错位或丢失应及时校正或补桩。在取土源进行土工试验,为土方及路床施工提供各项试验数据。2、试验路段:路基开工前,在监理工程师旁站下结合路段选择有代表性、长度不小于100m的路段作为试验路段,进行压实试验;并将试验结果报告监理工程师批准。试验时,记录设备的类型、最佳人机组合方式、碾压遍数、碾压速度及每层材料的松铺厚度和含水量等。并根据试验数据制定施工措施以指导路基施工。施工中如发现土质与设计文件不符而路床不能施工时,施工单位应及时与甲方及设计单位联系,以制定相应的处理措施。3、路床修筑及平整:路床下各管道沟槽回填至路床高程下15位置后,统一进行路床施工,

15、以便路床具有较好的整体性。路床施工以机械为主,人工为辅(施工前应先清除路床范围内农田腐植土、杂草、垃圾、树根、建筑物基础等),对原建筑物旧基坑、树坑、沟道等采用回填砂石或9%灰土处理,并按市政工程施工技术规程的要求,分层回填至路床以下。路床整形施工采用平地机刮平,经58吨光轮压路机初压后,挂线或用水准仪逐个断面进行核测路床中线高程及路拱成型情况,并及时检查处理层厚度、路床平整度,直至每个断面的纵、横坡符合设计要求。4、压实:整平的填土层,使用自行振动压路机进行碾压。碾压速度在34km/小时。含水量保持在最佳含水量。路床以8吨压路机碾压无明显轮迹经测试密实度达到95%重型击实标准时,经监理工程师

16、验收方可进行下道工序。二、石灰土基层:取本段整幅200m长做为试验路段,确定在不同压实条件下达到压实密度时的压实系数、压实人机组合、最少压实遍数和整个施工流程。1、混合料采用现场拌和法施工,现场用推土机配合人工进行摊铺。2、加强来料含水量与施工过程中的含水量的检测工作,及时洒水或晒干来调节含水量使其达到或接近最佳含水率。3、机动车道基层厚度为15,根据试验段的实际摊铺情况,掌握好摊铺虚厚,将拌和料按设计断面和松铺厚度均匀摊铺。混合料压实分段施工,衔接处须预留出一段不碾压(约5m),以便于接茬。初压时要及时找平,切忌贴薄层找平。4、石灰土按要求的松铺厚度均匀地摊铺在要求的宽度上。摊铺时混合料的含

17、水量宜高于最佳含水量0.51.0%,以补偿摊铺及碾压过程中的水分损失。混合料从开始摊铺到压实成型的总时间不宜超过8小时。5、混合料经摊铺和整形后,立即在全幅范围内进行碾压。直线段由两侧向中心碾压,超高段由内侧向外侧碾压,轮迹要重叠,使每层均匀的压实到规定的密实度为止。6、碾压成形并验收合格后,应在潮湿状态下养生3天,使强度达到要求。养生期间应封闭交通。三、混凝土面层:、测量放样:按20m一个断面恢复道路中心桩、边桩,并在桩上标出基层的松铺高程和设计高程。、准备下承层:对基层进行清扫,然后用振动压路机碾压三至四遍,如发现土过干、表面松散,适当洒水;如土过湿,发生弹簧现象,采取开窗换填砂砾的办法处

18、理。并洒水湿润。、拌和:拌和场设在砂石场,拌和设备采用1台500L的单轴式强制搅拌机,料场内的砂、石分区堆放,并设有电子自动计量设备和地磅,在每天开始拌和前,按配合比要求对水泥、集料的用量准确调试,告别特别是根据天气变化情况,测定集料的自然含水量,以调整拌和用水量。拌和时确保足够的拌和时间,使稳定料拌和均匀。、运输:施工时配备足够的运输车辆,并保持道路畅通,使稳定料尽快运至摊铺现场。炎热天气运输时加彩条布遮盖,防止水份过度蒸发。、摊铺:机动车道基层采用摊铺机施工,摊铺时严格控制好松铺系数,人工实时对缺料区域进行补整和修边。、养生:稳定料碾压后四小时内,用经水浸泡透的麻袋严密覆盖进行养护,八小时

19、后再用自来水浇灌养护七天以上,并始终保持麻袋湿润。稳定料终凝之前,严禁用水直接冲刷基层表面,避免表面浮砂损坏。、伸缩缝:为防止基层因伸缩开裂而影响路面结构,施工时按图纸设一条横向伸缩缝,做法是:按位置通长断面埋设高为7cm,厚0.5cm的九夹板。路面施工前沿伸缩缝涂一层沥青,再在上铺上无纺土工布。伸缩缝设置时,必须保证全断面贯通,严禁车道之间错位。、施工缝:在每段基层施工结束处,安放一条横贯全宽与压实后厚度等高的木方,木方一侧稳定料充满至松铺高度,另一侧用素土回填稳定至木方高度,然后碾压成型,待下段施工段施工前,再移走木方及素土,并按伸缩缝的办法处理。 、纵缝:机动车道中心线处的纵缝,在每段施

20、工段施工完毕后12小时内,人工将该侧的基层边坡凿成垂直形状,另幅施工时,接触面上湿润后刷水泥浆。 四、附属工程施工1、混凝土彩色方砖步道:(1)素土夯实,压实度达到95%以上。(2)彩砖铺砌的垫层采用M7.5水泥砂浆,厚度为2,铺砌时轻轻平放,用橡胶锤敲打稳定找平,但不得损伤边角。(3)彩色方砖铺砌前先将基层整平,以两侧路缘石顶为准挂纵向与横向高程线,先分段冲筋,后填空铺装,随时检查位置与高程。(4)铺好彩砖应检查稳固程度及面层平整度,发现方砖有活动现象时,应立即整修。(5)彩砖的养生期一般不少于7天,在此期间应严禁行人、车辆等的走动和碰撞。2、树池:(1)树池与步道同步施工,应先放混凝土树池

21、位置,再根据图纸排好方砖大样。以保证方砖铺砌缝隙均匀一致。(2)树池边框进场前除出具生产合格证外,应严格进行质量检查,对其几何尺寸、强度、外观进行抽样检测,合格者方可使用。(3)树池必须挂线操作,以两侧路缘石顶为准挂纵向与横向高程线,按设计图纸要求安铸铁树池边框,要求其位置准确,外形方正,顶面与步道方砖平齐。3、路缘石:(1)立缘石每5m设1控制点挂线安装砌筑,缘石下用设计要求的石灰土回填密实,立缘石990*300*150cm,采用M7.5水泥砂浆卧底厚2。(2)立缘石安装接缝为10用M7.5水泥砂浆勾缝,并将外露面压成凹型。(3)在安装完成后回填素土并夯实,表层土回填完成后其标高比路缘石、集

22、水井或其他结构物低2.5。(4)铺砌好的路缘石应缝宽均匀、线条顺直、顶面平整、砌筑牢固。(5)养护不少于7天,此期间严禁碰撞。4、雨水口:(1)雨水口应与道路工程配合施工。按道路设计边线及支管定出雨水口中心线桩,雨水口长边必须重合道路边线。(2)按雨水口中心线桩挖槽,挖至设计槽底。槽底要夯实,并浇筑C10混凝土基础。(3)雨水口砌筑1)砌筑井墙,随砌筑随勾平缝。2)井口与路面施工相互配合、同时升高,井圈安装好后,盖木板或用铁板覆盖,以备在道路面层施工时,压路机通过不致被压坏。第二节 管道工程一、管道线路测量定位:1、测量前先复核水准点,符合规范要求。2、在测量过程中,沿管道线路应设临时水准点,

23、水准点间距不大于100m并与原水准点相闭合。施工水准点应按顺序编号,并测定相应高程。3、若管道线路与地下原有构筑物交叉,必须在地面上用标志标明位置。4、定线测量过程应作好准确记录,并标明全部水准点和连接线。5、根据图纸和现场交底的控制点,进行管道和井位的复测,做好中心桩、方向桩固定井位桩的验桩、拴点工作,测量高程闭合差要满足规范要求。6、施工过程中发现桩钉错位或丢失及时校正或补桩。二、沟槽开挖:1、根据现场实际情况,开槽以机械开挖人工配合的方式进行。管道槽底部的开挖宽度为:B=D1+2b1式中B管道槽底部的开槽宽度();D1管道结构的外缘宽度()b1管道一侧的工作面宽度()。槽下有地下水时管道

24、一侧应加宽400。各种管径的开挖宽度根据上式计算得出。2、按设计图纸要求和测量定位的中心线,依据沟槽开挖尺寸,撒好灰线。3、采用机械挖槽时,应向机械司机详细交底,交底内容包括挖槽断面、堆土位置,现有地下构筑物情况及施工技术、安全要求等,并应指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并与测量人员配合,及时量测槽底高程和宽度及放坡,防止超挖及放陡坡。4、机械挖槽,应确保槽底土壤结构不被扰动和破坏,开挖时应在设计槽底高程以上保留20左右一层不挖,用人工清底(机挖人清)。5、人工清挖槽时,应认真控制高程和宽度,并保护槽底土壤结构不受破坏。堆土边缘至槽边的距离应根据运输工具而定。三、

25、雨水管道工程:(一)钢筋混凝土平口管道安装:砂石基础:沟槽开挖边坡,施工可根据管道安装条件及土质情况自行调整。回填砂石基础时,应根据砂石基础的厚度分层回填、夯实,整平砂石后用平板振捣夯夯实,夯实的密实应达到95%以上,应保持砂石的基础的含水量。地基的原状土层不得扰动,其地基承载力不应低于0.06Mpa,否则应进行地基处理。管道铺设:(1)管道铺设前的准备工作1)准备好施工机具、工具、吊运设备、雨水管、水泥砂浆等材料。2)复核沟槽中心线和基础标高。3)将管对好后,用1:2 .5水泥砂浆抹角。(2)安管顺序:1)从下游排向上游,以吊车系下第一节管,将管头放在已弹好线的检查井井墙内壁处,按照井中测桩

26、(既是中心桩又是高程桩)找好中心线及两端高程后,才能松吊回臂。2)继续系稳第二、第三节管并随稳随测后端中线和高程直到另一检查井。3)为准确控制管位,须在第一节管的两端用支撑控制并固定。4)并以此做为调节下一节管端头中线位置及调整后的管头固定方法。 (三)、混凝土工程:对模板及其支架、钢筋和预埋件必须进行检查,并做好记录,符合设计要求后方可浇筑混凝土。在浇筑混凝土前,对模板内的杂物和钢筋上的油污等应清理干净,模板应已刷好脱模剂,对模板的缝隙和孔洞应予堵严,对木模板应浇水湿润。但不能有积水。 (四)、混凝土养护:对已浇筑完毕的混凝土采用塑料布及草帘覆盖,应保持塑料布内的混凝土湿润。混凝土的浇水养护

27、时间,不得少于7天,对有抗渗要求的混凝土,不得少于14天。(五)、井底底板混凝土:井底底板混凝土浇筑前要对底板中线桩、高程线进行复核。采用平板振捣器振捣。用溜槽下混凝土时要避免骨料分离,要控制好混凝土塌落度。浇筑完成后,及时采取保温、养护措施。 (六)、井室砌筑工程:砌砖前必须对砌筑所用材料进行检验和试验,合格后方可使用。砌砖前必须检查基底的尺寸,高程及底板混凝土强度是否符合要求。砌圆井时应随时掌握直径尺寸,井室(筒)内的踏步在安装前刷防锈漆,砌筑时应注意踏步相互间尺寸,并用砂浆埋固。1)与混凝土基础相接的砌筑面应先清扫,并用水冲刷干净。2)砌砖前应根据所放井位线,撂底摆缝确定法砌筑。3)砌井

28、时,砂浆应满铺满挤,灰缝不得有竖向通缝,水平灰缝厚度和竖向灰缝宽度一般以1为标准。4)砌墙如有抹面,应随砌随将挤出砂浆刮平,如为清水墙,应随砌随刮缝,其缝深1为宜,以便勾缝。(七)、闭水试验:管道安装完毕,还土之前应进行闭水试验,试验按给水排水管道施工及验收规范(GB50268)第10.3节方法进行,具体做法如下:1)胸腔还砂全部完成后即可进行闭水试验。2)闭水试验的水位,应为试验段上游管道内顶以上2m,如上游管道内顶水位由于井室限制2m(但不得0.5m时,其允许渗水量可按:水位2m的允许渗水量=H/2允许渗水量,H为上游管内顶至试验水位的高度(单位为m)。3)闭水试验应在管道与检查井灌满水经

29、过24小时后再进行,4)对渗水量的测量时间30min。实测渗水量按下式计算q=W/TL。q实测渗水量(Lminm)W补水量(L)T观测时间(min)L试验段长度(m)允许渗水量D=400,20m3/dkm、D=500,22m3/dkm、D=700,26m3/dkm。四、管线的土方回填:由于管线工程完成后即进行道路工程施工,所以回填质量是把握整体工程质量的关键,是施工的重点。管线结构验收合格后方可进行回填施工,且回填尽可能与沟槽开挖施工形成流水作业。1、回填土的含水量必须符合要求,当回填土的含水量过大时,根据天气、现场情况,采用晾晒或掺拌石灰粉的措施,以达到回填土的最佳含水量。2、为了避免井室周

30、围下沉的质量通病,在回填施工中应采用双填法进行施工,即井室周围必须与管道回填同时进行。待回填施工完成后对井室周围进行2次台阶形开挖,然后重新进行回填。3、管顶以上0.5m范围内用人工夯填,每层压实厚度不大于15cm。管顶1.5m以上用推土机配合压路机进行回填。具体施工操作应严格按操作规程进行。4、回填土高度至路床以下15cm为止,待该施工段全部管线工程完成后,集中对该部分进行回填压实处理,以保证路基的整体性和稳定性。5、回填前清除槽内杂物、排除积水。6、沟槽两侧须同时回填,且两侧高差不得超过30,管顶以上50范围内应特别注意夯实设备的选用,以防止对管道结构造成损坏。7、回填土每层虚铺厚度为20

31、25。8、回填土中不得有碎砖、石块。9、分段回填时,相邻段的接茬应呈阶梯状,且不得漏夯。10、胸腔土密实度为95%以上,管顶以上50范围内填土密实度为87%以上。11、每层回填完成后必须经质检员检查、试验员检验认可后方准进行下层回填工作。第五章 雨季施工措施由于01年吉林省降雨量比较大,应做好防雨措施,所以根据本工程特点和雨季施工项目和施工的要求,制定切实可行的雨季施工技术措施,并且落实实施,是保证该工程在雨季保质、保量,按计划正常进行的关键。同时还要考虑本工程在汛期的施工对周边防汛渡汛的影响制定有效措施使周边地区安全渡汛。一、建立防汛组织机构:组建防汛抢险队。成立雨情监报小组,及时向项目部提

32、供雨情信息。项目部根据天气情况,进行计划安排各部位的施工并及时进行调整。二、排水系统:雨季施工期间,应提前调查周边汇水区域,排水走向,特别是查明现况排水管线及排水出路,并充分利用本工程雨水管线和现况排水沟做为排水出路,以便将汇集的雨水及时排放,使之畅通,保持现况地面排水。三、道路系统:雨前防汛小队应检查、维修防汛设施、设备,并予以完善;雨中做到现场专人巡视,发现险情及时上报。雨后及时排除积水,清扫、修整道路,保证交通畅通。 四、供电、用电系统:做好输电线路、用电工具的防雨及接地保护措施,特别是雨后要对露天的用电设备进行绝缘摇测等安全检查、检测工作,防止漏电发生。五、雨季施工具体措施:(1)沟槽

33、开挖必须根据天气形势及施工能力确定开挖段。对施工现场的电杆无论是永久还是临时的都要进行仔细检查,不牢固的要加扫地杆和戗杆预以加固。主汛期开挖沟槽应将放坡增大一级,可能出现险情部位,做好支护处理。所有沟槽上口外侧1m处顺沟槽设0.5m高的挡水堤。槽底每30m设D600排水井坑一座,内置2寸排水泵一台。在大雨到来前施工人员应迅速撤离深槽内,不准冒险施工。沟槽上口应设防护栏杆,防止行人滑入槽内造成伤亡事故。(2)管道安装应连续施工,中间不留断截,防止泥浆灌入难于清理。对已分段完工的管线,两头要设管堵,以防灌肠。下雨时不宜进行接口作业。遇雨应停止混凝土的施工操作,并将已浇注成活混凝土的及时苫盖。(3)

34、用于沟槽回填用土必须集中堆放、暂存并拍实覆盖,主汛期有条件时用彩条布进行苫盖,以防止雨水渗漏冲刷。储备抢修道路及局部回填处理所用材料,以用于翻浆道路的修整及回填处理,保证施工正常进行。(4)管道凡具备回填条件的及时回填,回填时,应小面积随还随夯,防止松土淋雨。做到24小时不间断施工,遇雨时应提前进行平整压实处理并做好排水纵坡和修好排水沟。雨后回填应先测其含水量,对过湿的土壤不得回填,待晾晒或处理后方可使用。槽内有水不得回填。(5)为防止施工期间路内积水,在主路、方砖步道路肩处每隔10m距离挖一道横向排水沟,以利排水。(6)路基填土时留出3%的横坡,每日收工前或预报有雨时,将已填土碾压坚实平整,

35、防止表面积水和渗水,将路基泡软。雨后及时检查,发现翻浆要彻底处理,挖出软泥,大片翻浆处尽量利用推土机铲除,采用砂石材料处理。(7)设置临时排水沟、集水坑,将路槽积水排至路基外的边沟内。(8)降雨时,应停止各项单位工程施工。(9)每段管线结构、道路基层施工时,虽时注意天气预报,应计划上料,计划施工。(10)每段路基基层施工时,应坚持“三完”、“两及时”。遇雨及时检查,发现路内积水尽快排除。第六章 主要技术措施第一节 技术管理措施1、认真贯彻国家规范及标准,组织各专业人员学习设计图纸和标书文件,领会设计意图,掌握招标文件精神,严格按规范、标准、图纸、招标文件要求开展施工技术管理工作。2、坚持按程序

36、开展工作,落实各级技术管理岗位责任制,分岗定员,落实承包。3、加强业务管理,坚持技术交底制度,各道工序施工之前应对施工人员进行交底,明确设计要求、洽商变更、施工条件、操作工艺、质量标准、成品保护、安全防护等方面的要求,并做到手续完备,签字齐全。4、加强对物资及设备的进场检查验证工作,并按照程序规定控制物资及设备进货质量。5、组织有关人员对施工检测设备进行计量检验,确保各类检测设备性能处于良好的使用状态,保证检测数据的准确性、可靠性。6、加强测量放线复核制度,尤其加强对构筑物轴线和标高的复核。7、编制施工组织设计,实施监控计划,深入现场,跟踪考查技术方案的经济性、合理性、科学性,及时调整方案中存

37、在的各类问题。8、加强施工技术资料的管理,编制施工技术资料目标设计,平时做好各类资料的收集、整理和归档工作。第二节 成品保护措施1、将成品保护工作实行包干制,纳入施工队工作成果的考核范围,因保护不当引起的返工,不予验工计价,且给予罚款处理。2、结构施工完毕后,抓紧报验,抓紧回填。3、施工区域内禁止闲杂人员、社会车辆入场,防止人为破坏情况发生。4、专业队伍进场施工时,派专人负责指挥,让其了解现场情况,避免破坏成型结构。5、施工前应熟悉图纸,如发现结构位置冲突,提前制定方案,并征得有关部门认可。施工管理人员要合理安排工序,减少交叉作业,杜绝各工种作业之间的相互损坏。6、对所有人员进行成品保护教育,

38、制定成品保护责任制,划分责任区。7、施工管理人员要加强监督和检查,如有问题及时解决。8、对于一些重要部位、部件要提前作好防护工作,避免发生损坏。9、下班时管道两端要进行封堵,以防杂物进入管内。要对已完成的管道接口进行保护,为防止重物坠落损坏管道的接口,要用草垫铺在管外,待填土时清除,以防止意外损坏。10、道路结构施工完毕后,应将道路封闭,防止道路设施损坏、污染及人员伤害情况发生。第七章 工程质量管理第一节 质量目标工程质量达到优良。单位工程竣工验收合格率达到100%。单位工程核验合格率达到100%。单位工程优良级品率达到85%以上。工程确保无重大质量事故发生。第二节 质量保证体系建立以项目经理

39、为首的质量保证体系,并执行项目质量岗位制及工程质量责任终身制。项目部设专职质量检查人员及测量、试验人员,负责施工及施工过程中的质量检查和试验工作,施工专业队设专职质量员,协助专业队长及施工员进行各工序的自检及交接检工作。第三节 质量保证措施1、建立完善的质量保证体系,强化质量意识,树立质量是企业生命的思想。2、本工程严格按项目法进行施工管理,将ISO-9002工作程序贯穿整个施工过程,认真贯彻公司的质量方针和质量目标,采取切实有效的措施,不断提高质量管理水平,搞好质量管理的基础工作,保证质量体系的有效运行。3、项目部根据质量目标,编制创优计划,落实职责到人,有目的、有计划地开展质量评比活动,同

40、时制定奖罚办法,调动各级人员的积极性,从而使质量目标得以实现。4、实行质量岗位责任制,奖优罚劣。各分项工程,各道工序,定人、定岗、定责。验工计价,必须有质检人员签字,建立定期质量评比制度,奖优罚劣。5、认真执行三检制度,加强重要结构、重要部位的质量检查,认真执行工程项目监理规定;施工过程中严格执行质量自检,以抓好工序质量,要做到每道工序未经质量部门检验、监理工程师验收不得进行下道工序,从而使分项、分部、单位工程和整个建设项目的工程质量得到保证。6、贯彻全面质量管理,成立对重点工序、重点环节的领导小组,要经常对进度,质量情况进行分析、总结,各小组及质控部门每月必须进行一次质检活动,分析质量情况,

41、总结经验教训,每次活动必须详细记录,活动内容要有措施,有预定目标。7、实行“样板先行”,按规范要求每项工程开工前,首先安排“试验段”,根据试验结果制定切实有效的施工方案,指导全面施工。8、为保证采购的原材料、成品及半成品满足工程质量要求,严格审查供料方资质,所有使用的材料必须符合设计要求,原材料及成品、半成品进入现场要提供合格证及相关试验报告,对于进入现场的材料进行产品标识、状态标识、并及时送往有相应资质的试验室做材料复试。主要材料要经监理工程师确认后方可进场。9、施工中严格执行持证上岗制度,项目经理、总工、施工员、质检人员、测量、试验人员及特殊工种均要取得上岗证,严禁无证上岗。10、工程实行

42、专业化施工,成立专业施工队伍,并在施工前进行专业知识、技术操作的培训。11、项目经理部在现场设置测量队,中心试验室。测量队负责测量复核的管理工作,对重要轴线、水准点进行复核检验和竣工测量;试验室负责各种材料的进场检验及混凝土配合比提供和试块的制作、养护、送检等各种试验工作。12、施工质量及管理重点:(1)现场加工的构件以及委托构件厂加工的构件执行首件验收制度,要请监理工程师进行首件验收,合格后方可批量生产,在生产过程中随时进行抽查,以确保构件产品质量。(2)现场制作混凝土及砂浆应严格执行配比申请制度,在制作现场应有足够的计量设备,严格执行计量标准,并由专业计量员负责监督实施。(3)砌体工程施工

43、的砂浆配比要准确,灰浆饱满、缝宽整齐均匀,抹面、勾缝无空鼓,砌筑牢固。(4)施工中认真抓好测量工作的管理,组织测量人员使用先进的测量仪器,运用科学的测量手段,做好全线测量工作,严格控制轴线、标高的检查工作,保证各项工程位置、高程准确,符合设计要求。对已完工的管线及时做好竣工测量。(5)工程施工中做好原始记录,材料试验及见证试验及工序自检等质量保证资料。竣工后,向招标单位和城建档案馆提交真实完整的竣工资料。(6)各项施工记录,必须及时、准确,真实、认真填写,严禁弄虚作假。发现质量问题要及时向有关部门反映,不得隐瞒不报或擅自处理,并由技术负责人制定相应的纠正措施,并监督施工人员实施。(7)认真做好

44、技术交底工作,并切实起到指导施工的目的,并根据相关工序的关键项目制定预防措施,以避免质量问题的出现。第四节 试验、检验及资料1、重点试验内容:(1)原材料使用前的检测试验:重点加强水泥、砂、石、砖、白灰、石灰粉煤灰混合砂砾的试验。(2)施工试验:重点为混凝土、砂浆试块制作及强度试验,土壤、路面结构层压实度试验,砖的抽检试验等。(3)使用功能试验:污水管道闭水试验、道路弯沉及压实度的试验。2、试验措施:(1)根据工程特点及地下管线、路床、路面进度,做好试验计划准备工作。(2)按施工规范规定,对原材料及时取样,及时送检,根据使用部位,按批量取样,并督促有关人员索取合格证。(3)按规定对回填分层、分步取样做压实度试验。(4)对工作要认真负责,试验、取样和制作要真实、具有代表性,填写的资料要清楚齐全。(5)每天做好试验日记,将每天的试验取样进行分析,试验取样项目填写清楚,编好号。(6)及时回收试验资料交给技术部资料员,做好交接记录。(7)分段做好混凝土强度的统计,对混凝土强度进行分析,试验上出现问题时,要及时向技术主管及有关领

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
