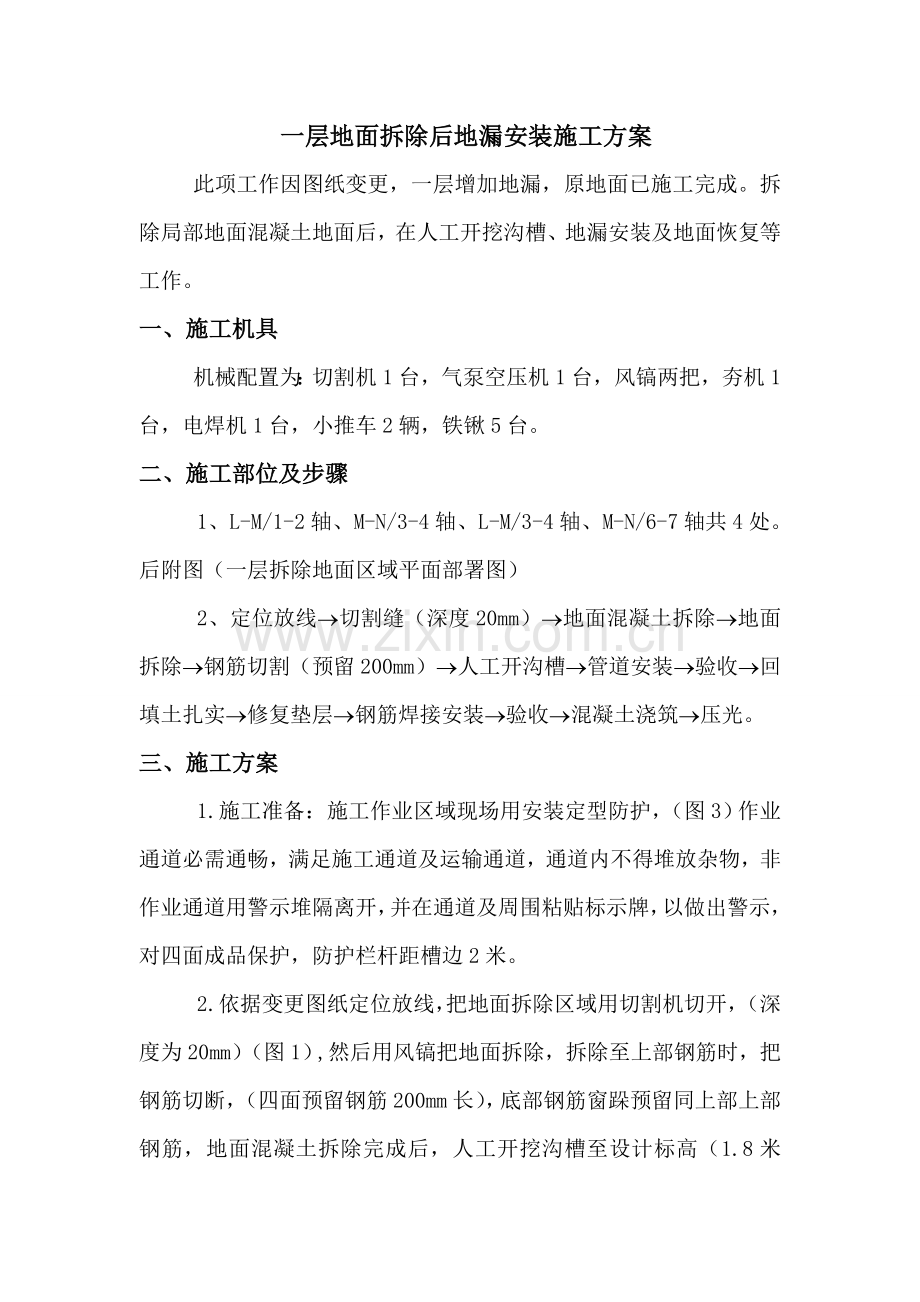

一层地面拆除后地漏安装施工方案
此项工作因图纸变更,一层增加地漏,原地面已施工完成。拆除局部地面混凝土地面后,在人工开挖沟槽、地漏安装及地面恢复等工作。
一、施工机具
机械配置为:切割机1台,气泵空压机1台,风镐两把,夯机1台,电焊机1台,小推车2辆,铁锹5台。
二、施工部位及步骤
1、L-M/1-2轴、M-N/3-4轴、L-M/3-4轴、M-N/6-7轴共4处。后附图(一层拆除地面区域平面部署图)
2、定位放线®切割缝(深度20mm)®地面混凝土拆除®地面拆除®钢筋切割(预留200mm)®人工开沟槽®管道安装®验收®回填土扎实®修复垫层®钢筋焊接安装®验收®混凝土浇筑®压光。
三、施工方案
1.施工准备:施工作业区域现场用安装定型防护,(图3)作业通道必需通畅,满足施工通道及运输通道,通道内不得堆放杂物,非作业通道用警示堆隔离开,并在通道及周围粘贴标示牌,以做出警示,对四面成品保护,防护栏杆距槽边2米。
2. 依据变更图纸定位放线,把地面拆除区域用切割机切开,(深度为20mm)(图1),然后用风镐把地面拆除,拆除至上部钢筋时,把钢筋切断,(四面预留钢筋200mm长),底部钢筋窗跺预留同上部上部钢筋,地面混凝土拆除完成后,人工开挖沟槽至设计标高(1.8米深)。
上口1400mm宽,下口800mm宽。放坡系数1:0.5(图2)。
图1
图2
3.管道安装
管切坡口加工完成后,在安装前对管道内进行清理,确保管内清洁,无杂物,对于敞口应立即用彩条布封口并扎牢靠。在进行焊接完成后,进行闭水试验,隐蔽验收合格后,
4.土方回填
回填土采取汽夯、人力扎实,每层最少夯打三遍。严禁带水填土, 对于基槽狭窄处,采取人力夯。
5.垫层修复
采取C20混凝土浇筑,垫层厚度100mm,找平。
6.钢筋绑扎:钢筋和原预留钢筋采取单面焊,单面焊接为10d,,
验收合格后,进行混凝土浇筑。
7.混凝土浇筑,采取商品混凝土,C40.找平压光 。
四、安全工作方法
为确保施工能够安全有序地进行施工,采取保障方法:
1.进入施工现场必需戴好安全帽、防护眼睛、反光背心、劳保鞋、耳塞、防尘口罩,非相关施工人员不得进入此施工区域。
2.在每个施工区域有定型搭设防护并悬挂安全口号(图3) ;破除混凝土及沟槽挖土立即运出安全区域(指定地点),确保照明充足,保障现场绝对安全施工环境。底部安装踢脚板。
沟槽周围防护(图3)
3.施工区域配置专职安全员进行监督指导, 并对现场机具进行检验,检验合格并粘贴月检标签后,在进行施工。
4.预留钢筋用土工布包裹(上图2),沟槽四面不准存放任何材料。
5.易燃易爆物品存放在指定地点,派专员看管。其周围设消防器材备用,并在显著位置安放黄色警告牌。
6.全部机电设备均分别明确责任人,现场电工跟班作业做到专机专用,下班断电。
7.严格用火制度,现场使用明火必需申请并填写动火证
8.机械设备要专员管理,定时检修,不得带故障运行;
9. 配电线路按要求架设,配电箱要安装合理,符合要求。各类电器设备必需带保护装置,预防漏电、触电事故。施工现场用电应根据用电安全管理要求,加强管理。
10. 沟槽上下人通道利用铝合金梯作为安全通道。图4
图4
五、文明施工、环境保护方法
1、 四面地面用土工布进行苫盖后在进行施工。
2、混凝土块、土方及材料应根据现场施工要求堆放,严禁随意堆放。
3、 土方运出堆放区后,要进行立即覆盖。
一层地面拆除区域平面部署图
