资源描述
连申线焦港船闸工程JGCZJL2(TZ)协议段
PHC管桩监理实施细则
一、工程概况
本工程部分地基处理方法采取PHC—600(110)—AB,其中8m长PHC桩地基处理范围为1K+171 ~1K+209,16m长PHC桩地基处理范围为1K+209~1K+586、2K+190~2K+272,20m长PHC桩地基处理范围为2K+006~2K+190、2K+272~2K+489。
二、编制依据
1.工程招标文件、施工协议文件、监理委托协议;
2.设计文件;
3.监理计划;
4.先张法预应力混凝土管桩(GB13476-1999);
5.先张法预应力混凝土管桩(苏G03-202);
6.水运工程施工监理规范(JTJ216-);
7.船闸工程质量检验评定标准(JTJ288-93);
8.其它相关技术规范。
三、PHC管桩成品质量控制点及控制方法
1. 会同建设单位和施工单位对管桩生产厂家进行考察;
2.成品PHC管桩必需含有生产厂家资质证书、产品出厂合格证等多种质量确保资料;
3.检验管桩外观质量,包含:粘皮、麻面、桩身合缝漏浆、局部磕损、内外表面露筋、表面裂缝、桩端面平整度、桩套箍凹陷、内外表面混凝土塌落等;对有问题管桩果断不许可进场。已进场不合格品,责令其限期退场;

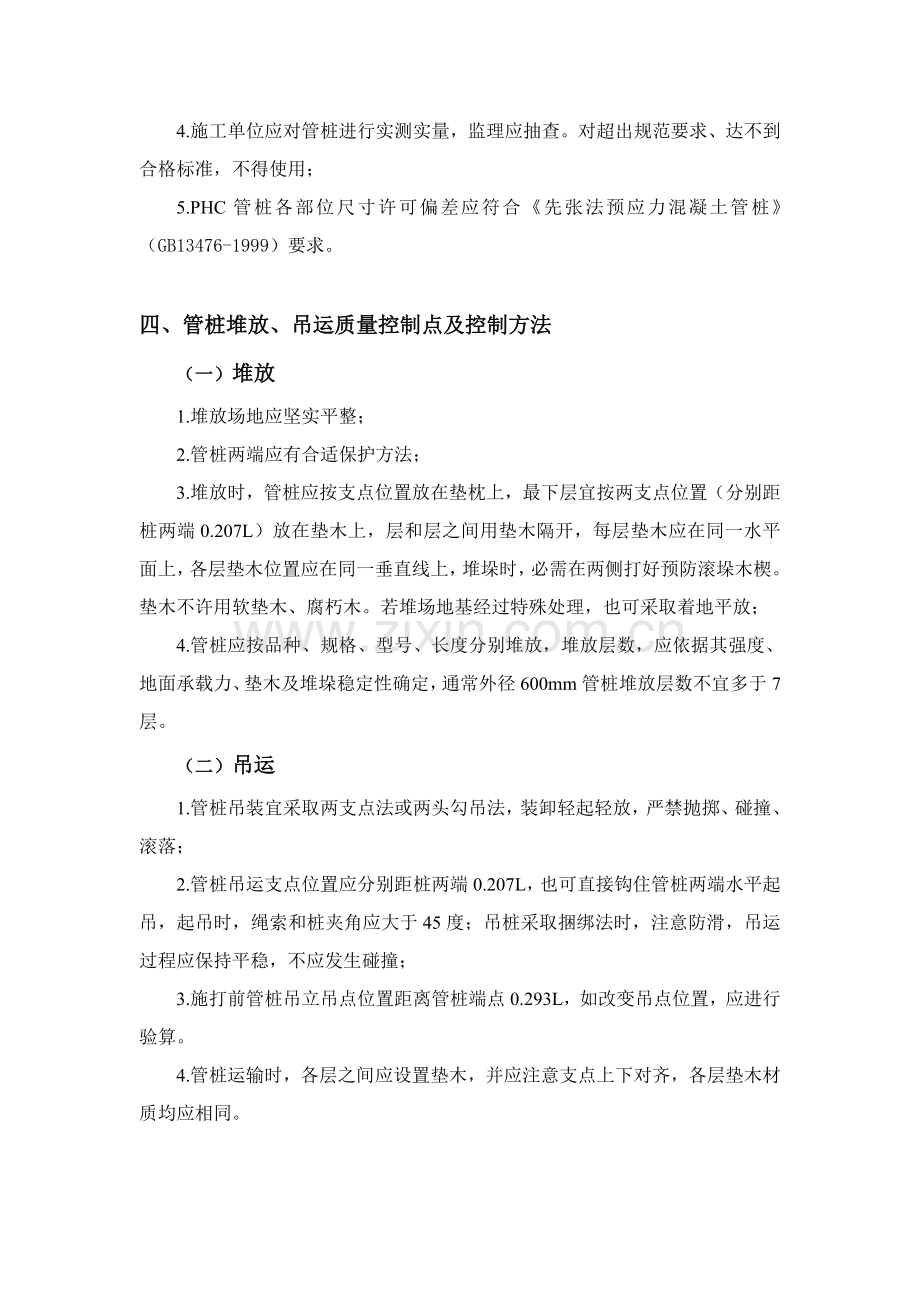

4.施工单位应对管桩进行实测实量,监理应抽查。对超出规范要求、达不到合格标准,不得使用;
5.PHC管桩各部位尺寸许可偏差应符合《先张法预应力混凝土管桩》(GB13476-1999)要求。
四、管桩堆放、吊运质量控制点及控制方法
(一)堆放
1.堆放场地应坚实平整;
2.管桩两端应有合适保护方法;
3.堆放时,管桩应按支点位置放在垫枕上,最下层宜按两支点位置(分别距桩两端0.207L)放在垫木上,层和层之间用垫木隔开,每层垫木应在同一水平面上,各层垫木位置应在同一垂直线上,堆垛时,必需在两侧打好预防滚垛木楔。垫木不许用软垫木、腐朽木。若堆场地基经过特殊处理,也可采取着地平放;
4.管桩应按品种、规格、型号、长度分别堆放,堆放层数,应依据其强度、地面承载力、垫木及堆垛稳定性确定,通常外径600mm管桩堆放层数不宜多于7层。
(二)吊运
1.管桩吊装宜采取两支点法或两头勾吊法,装卸轻起轻放,严禁抛掷、碰撞、滚落;
2.管桩吊运支点位置应分别距桩两端0.207L,也可直接钩住管桩两端水平起吊,起吊时,绳索和桩夹角应大于45度;吊桩采取捆绑法时,注意防滑,吊运过程应保持平稳,不应发生碰撞;
3.施打前管桩吊立吊点位置距离管桩端点0.293L,如改变吊点位置,应进行验算。
4.管桩运输时,各层之间应设置垫木,并应注意支点上下对齐,各层垫木材质均应相同。
五、管桩沉桩质量控制关键点及控制方法
(一) 施工准备阶段
1.审核桩基施工图,熟悉具体设计要求和规范标准,组织图纸会审,提出并处理图纸中疑问;
2.具体掌握地质资料;
熟悉地质勘察汇报,了解土层分部情况,地下水位及持力层情况。钻探点部署图和总平面部署图要对号入座,并将其做为配桩长度和分析原因关键依据。
3.审批管桩等材料进场报验;
质量合格、质保资料齐全管桩等材料才许可进场使用;
4.监督施工单位建立健全质量安全确保体系;
5.审批沉桩首件施工技术方案;
施工单位应在试桩前编写好首件施工技术方案,方案中需明确管理网络、施工次序、施工技术方法、质量安全确保方法,和施工进度计划等,报监理组审批,监理组审批认可后实施。
6.审查人力、机具准备情况;
(1)沉桩施工人员属于特殊工种操作,必需持有特殊工种上岗操作证,并报监理组检验立案,无证人员不得上岗操作。移机时应配置最少1名指挥人员;
(2)进场桩机、起吊设备、电焊机等需满足本工程质量、进度、安全等方面需要,设备型号、性能需报监理组审查,复核立案。
静压桩机机械性应能满足以下要求:
①机身总重量加配关键求达成设计要求;
②桩机机架应坚固、稳定,并有足够刚度,沉桩时不产生颤动位移;
③夹具应有足够刚度和硬度,夹片内圆弧和桩径应严格匹配,夹具在工作时,夹片内侧和桩周应完整贴合,呈面接触状态,且应确保对称向心施力,严防点接触和不均匀受力;
④压桩机行走要灵活,压桩机底盘要能承受机械自重和配重基础要求,底盘面积要有足够大,满足地基承载力要求。
7.审批测量放线结果;
依据建设单位提供控制点及标高点,施工单位进行测量放线,放出桩位位置,经自检合格后,填写《施工测量放线报验单》,报监理组验收,监理组对施工单位放线测量结果进行复核合格后,由测量监理工程师签字认可。
8.监督施工单位在施工前要确定堆放场地和进场路线,做好场地平整和临时施工道路,方便桩机和管桩进场及确保桩机机架垂直平;
9.督促并参与施工单位技术交底;
10.审查施工单位安全生产条件是否满足施工安全要求,并督促施工单位实施安全技术交底制度和遵守安全技术操作规程,健全安全生产质量确保体系和落实安全生产责任制度,配置现场专职质安员并常常对现场进行安全检验,以确保安全施工。
11.做好试桩工作;
打桩前要进行试桩,试打桩规格、型号、长度及地质条件应有代表性;并选在地质勘探孔周围;施打条件应和工程桩一致。必需时可进行桩体完整性和承载力检测。
12.审批沉桩首件施工技术方案总结汇报;
试桩结束后施工单位应立即进行总结,形成合理可行施工方案总结汇报,报监理组审批,监理组审批认可后实施;
13.全部准备工作完成后,施工单位填写《工程开工报审表》,报监理组总监理工程师审核同意签字后,才能正式开工。
(二) 沉桩施工阶段(锤击法)
1. 沉桩场地应满足锤击桩机接地压力要求,当不能满足时,可采取铺设枕木等方法;
2. 沉桩次序应符合下列标准:
(1)空旷场地沉桩应由中心向四面进行;
(2)某一侧有需要保护建筑物或地下管线时,则应由该侧向远离方向进行;
(3)有不一样深度基桩时,应按先大后小,先长后短标准进行;
(4)沉桩机运行路线应经济合理,运桩、喂桩方便。
3. 桩位可用白灰划出管桩外径圆圈做标识;
4.应采取适宜桩帽和衬垫并合理使用,锤、桩帽和桩身必需在同一垂直线上;桩帽和桩周围间隙应为5~10mm;桩帽上围箍内,须嵌入竖纹硬木做成“锤垫”,木纹平行于桩锤以保护桩锤和桩帽,其厚度宜取150~200mm,桩帽下围箍内,需嵌入富有弹性和韧性“桩垫”,如有足够厚度硬橡胶、硬纸板、叠层水泥袋等以减小桩头破损,衬垫厚度应均匀且经锤击压实后厚度不宜小于120mm。在打桩期间应常常检验,当衬垫被打硬砸实或烧焦时应立即更换。
5.沉桩时,管桩垂直度必需严格控制,可在通视安全处(通常距桩机远于15米),约成90°方向设置经纬仪各一台,测量导杆和桩垂直度,桩垂直度偏差不超出0.5%,假如超差,必需确保桩身不裂,必需时须拔出重插,不得采取强拔方法进行快速纠偏,以免将桩身拉裂,折断。
6.必需确保第一节桩垂直度,第一节桩对整根桩施工质量是至关关键,不得偏心锤击,必需立即更换桩垫,确保桩头完整。
7.逐节接桩时,上下桩节必需接直焊牢,上下桩节中心线偏差不得大于5mm,节点弯曲矢高不得大于1/1000桩长,且小于20mm。
8.沉桩应努力争取连续施工,中途不得人为停锤,确须停锤,亦应尽可能缩短停锤时间。要合理选择桩锤,采取重锤低击。
9.沉桩过程中碰到有较难穿透土层时,接桩宜在桩尖穿过该土层后进行;选择桩段长度时,应和工程地质亲密配合。
10.沉桩过程中,应考虑锤击振动和挤土等对岸坡稳定或临近建筑物影响,可依据具体情况采取下列方法:
(1)采取有利边坡和临近建筑物稳定施工方法和程序;
(2)应注控制打桩速率,对于灵敏度高土,尤应注意;
(3)当坡脚挖泥超深大于许可值时,应采取方法;
(4)当岸坡稳定性较差时,应采取削坡减载、间隔跳打、停停打打和高潮位施打等方法;
(5)应对岸坡和邻近建筑物位移和沉降等进行观察,立即统计。如有异常改变,应停止沉桩并研究处理方法。
11.沉桩过程中,应考虑锤击振动对新浇混凝土影响;当混凝土强度未达成5MPa,距新浇筑混凝土30m范围内,不得进行沉桩;
12. 碰到下列情况之一时必需停止施打,检验管桩质量、桩机设备情况、查阅地质资料并立即和相关单位研究处理:
(1)贯入度剧变;
(2)桩顶、桩身碎落或产业显著裂缝;
(3)桩身忽然倾斜、移位或有严重回弹;
(4)和邻桩入土深度相差悬殊,而又打不下去时;
(5)地面隆起或邻桩发生严重位移。
13.管桩拼接
(1)管桩拼接成整桩采取端板焊接连接。
(2)焊接前应先确定管节是否合格,端板是否合格、平整,桩端埋设钢件、尤其是端板坡口上浮锈及污物应清除洁净,露出金属光泽。
(3)接桩就位时,下节桩头宜设导向箍以确保上下桩节找正接直,如桩节间隙较大,可用钢片填实焊接,接合面之间间隙不得大于2mm。
(4)手工焊接时第一层必需用Φ3.2mm电焊条打底,确保根部焊透,第二层方可用粗焊条(Φ4mm或Φ5mm),通常采取E43XX型焊条,其质量应符合GB/T5117-1995要求。用自动焊及半自动焊时按相关规程实施。坡口错位偏差应≤2mm,焊缝高度偏差应为≤1mm。
(5)焊接时采取方法,降低焊接变形,沿接口圆周宜对称焊六点,待上下桩节固定后再拆除导向箍,分层施焊。正确掌握焊接电流和施焊速度,每层焊接厚度应均匀,每层间焊渣必需清除洁净,方能再焊下一层,坡口槽焊接必需焊满,电焊厚度宜高出坡口1mm,焊缝必需每层检验,焊缝必需每层检验,焊缝不应有夹渣、气孔等缺点,应满足《钢结构工程施工质量验收规范》GB50205-二级焊缝要求。对接头钢箍扩焊缝,须涂刷防锈涂料。对接头外漏金属部分,在打入土之前,应再次涂刷防锈涂料。接桩后待焊缝降温后8min再施打。严禁用水冷却或焊好即打。
14.截桩
如需截桩,应有确保截桩后管桩质量方法,严禁使用大锤硬砸,应先将不需要截除桩身端部用钢抱箍抱紧,然后沿钢箍上缘凿槽打穿后,用锤打下,用气割法切断钢筋。
15.按设计要求,停锤标准关键以桩顶标高控制。
(三)沉桩施工阶段(静压法)
1. 沉桩场地应满足静压桩机接地压力要求,当不能满足时,可采取下列方法:
(1)铺垫道渣层,用压路机压平;
(2)铺设路基箱,沿压桩机履带走向铺平放稳。
2. 沉桩次序应符合下列标准:
(1)空旷场地沉桩应由中心向四面进行;
(2)某一侧有需要保护建筑物或地下管线时,则应由该侧向远离方向进行;
(3)有不一样深度基桩时,应按先大后小,先长后短标准进行;
(4)沉桩机运行路线应经济合理,运桩、喂桩方便。
3. 桩位可用白灰划出管桩外径圆圈做标识;
4. 应采取适宜桩帽和衬垫并合理使用,锤、桩帽和桩身必需在同一垂直线上;桩帽和桩周围间隙应为5~10mm;桩帽上围箍内,须嵌入竖纹硬木做成“锤垫”,木纹平行于桩锤以保护桩锤和桩帽,其厚度宜取150~200mm,桩帽下围箍内,需嵌入富有弹性和韧性“桩垫”,如有足够厚度硬橡胶、硬纸板、叠层水泥袋等以减小桩头破损,衬垫厚度应均匀且经锤击压实后厚度不宜小于120mm。在打桩期间应常常检验,当衬垫被打硬砸实或烧焦时应立即更换。
5. 沉桩时,管桩垂直度必需严格控制,可在通视安全处(通常距桩机远于15米),约成90°方向设置经纬仪各一台,测量导杆和桩垂直度,桩垂直度偏差不超出0.5%,假如超差,必需确保桩身不裂,必需时须拔出重插,不得采取强拔方法进行快速纠偏,以免将桩身拉裂,折断。
6. 必需确保第一节桩垂直度,第一节桩对整根桩施工质量是至关关键,不得偏心锤击,必需立即更换桩垫,确保桩头完整。
7. 逐节接桩时,上下桩节必需接直焊牢,上下桩节中心线偏差不得大于5mm,节点弯曲矢高不得大于1/1000桩长,且小于20mm。
8. 沉桩应努力争取连续施工,中途不得人为停止沉桩。要合理选择桩锤,采取重锤低击。
9. 沉桩过程中碰到有较难穿透土层时,接桩宜在桩尖穿过该土层后进行;选择桩段长度时,应和工程地质亲密配合。
10. 碰到下列情况之一时必需停止施打,检验管桩质量、桩机设备情况、查阅地质资料并立即和相关单位研究处理:
(1)贯入度剧变;
(2)桩顶、桩身碎落或产业显著裂缝;
(3)桩身忽然倾斜、移位或有严重回弹;
(4)和邻桩入土深度相差悬殊,而又打不下去时;
(5)地面隆起或邻桩发生严重位移。
11.管桩拼接
(1)管桩拼接成整桩采取端板焊接连接。
(2)焊接前应先确定管节是否合格,端板是否合格、平整,桩端埋设钢件、尤其是端板坡口上浮锈及污物应清除洁净,露出金属光泽。
(3)接桩就位时,下节桩头宜设导向箍以确保上下桩节找正接直,如桩节间隙较大,可用钢片填实焊接,接合面之间间隙不得大于2mm。
(4)手工焊接时第一层必需用Φ3.2mm电焊条打底,确保根部焊透,第二层方可用粗焊条(Φ4mm或Φ5mm),通常采取E43XX型焊条,其质量应符合GB/T5117-1995要求。用自动焊及半自动焊时按相关规程实施。坡口错位偏差应≤2mm,焊缝高度偏差应为≤1mm。
(5)焊接时采取方法,降低焊接变形,沿接口圆周宜对称焊六点,待上下桩节固定后再拆除导向箍,分层施焊。正确掌握焊接电流和施焊速度,每层焊接厚度应均匀,每层间焊渣必需清除洁净,方能再焊下一层,坡口槽焊接必需焊满,电焊厚度宜高出坡口1mm,焊缝必需每层检验,焊缝必需每层检验,焊缝不应有夹渣、气孔等缺点,应满足《钢结构工程施工质量验收规范》GB50205-二级焊缝要求。对接头钢箍扩焊缝,须涂刷防锈涂料。对接头外漏金属部分,在打入土之前,应再次涂刷防锈涂料。接桩后待焊缝降温后8min再施打。严禁用水冷却或焊好即打。
12.截桩
如需截桩,应有确保截桩后管桩质量方法,严禁使用大锤硬砸,应先将不需要截除桩身端部用钢抱箍抱紧,然后沿钢箍上缘凿槽打穿后,用锤打下,用气割法切断钢筋。
13.按设计要求,停压标准关键以桩顶标高控制。
(四)管桩工程施工质量检验验收
1.检验管桩基础成桩质量:检验包含桩顶平面位置偏差、桩身垂直度、桩顶标高、桩身质量等检测。
陆上沉桩许可偏差、检验数量和检验方法
序号
项目
许可偏差
(mm)
检验单元
和数量
单元
测点
检验方法
1
桩顶平面位置
边桩
100
每根
逐根检验
1
用经纬仪和钢尺量纵横两方向,取大值
中桩
Dz/2
2
垂直度
Hz/100
每根,抽查总数10%,不少10根
1
吊线,用钢尺量或测斜仪检验
注:Dz为桩径或短边长(mm),Hz为桩长度(mm)。
2.桩身质量按设计要求可经过大应变、小应变试验来检测。
