收藏 分销(赏)

监理机构奖惩考核办法修改版.doc

上传人:丰**** 文档编号:2865748 上传时间:2024-06-07 格式:DOC 页数:23 大小:190KB
下载 相关 举报
监理机构奖惩考核办法修改版.doc_第1页
第1页 / 共23页
监理机构奖惩考核办法修改版.doc_第2页
第2页 / 共23页
监理机构奖惩考核办法修改版.doc_第3页
第3页 / 共23页
监理机构奖惩考核办法修改版.doc_第4页
第4页 / 共23页
监理机构奖惩考核办法修改版.doc_第5页
第5页 / 共23页
点击查看更多>>
资源描述

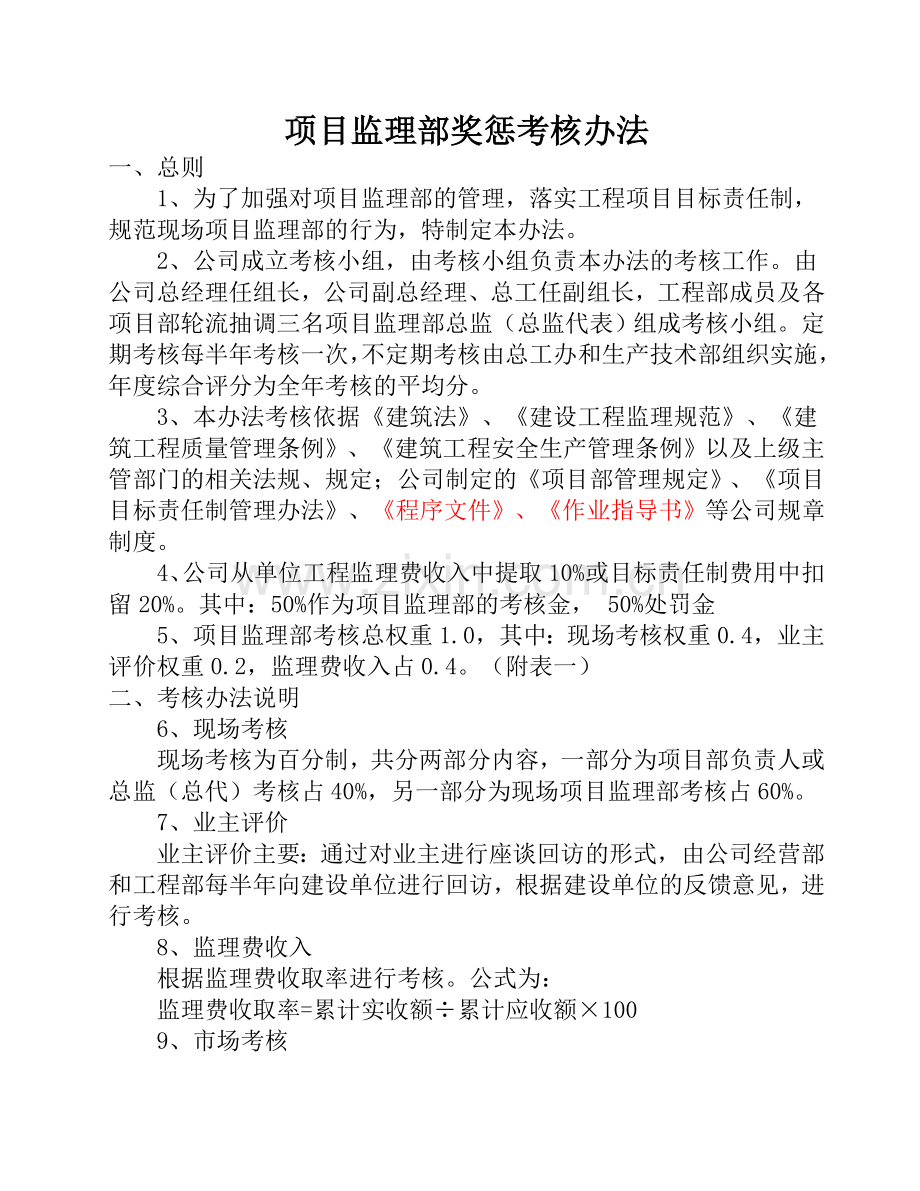

1、项目监理部奖惩考核办法一、总则1、为了加强对项目监理部的管理,落实工程项目目标责任制,规范现场项目监理部的行为,特制定本办法。2、公司成立考核小组,由考核小组负责本办法的考核工作。由公司总经理任组长,公司副总经理、总工任副组长,工程部成员及各项目部轮流抽调三名项目监理部总监(总监代表)组成考核小组。定期考核每半年考核一次,不定期考核由总工办和生产技术部组织实施,年度综合评分为全年考核的平均分。3、本办法考核依据建筑法、建设工程监理规范、建筑工程质量管理条例、建筑工程安全生产管理条例以及上级主管部门的相关法规、规定;公司制定的项目部管理规定、项目目标责任制管理办法、程序文件、作业指导书等公司规章

2、制度。4、公司从单位工程监理费收入中提取10%或目标责任制费用中扣留20%。其中:50%作为项目监理部的考核金, 50%处罚金5、项目监理部考核总权重1.0,其中:现场考核权重0.4,业主评价权重0.2,监理费收入占0.4。(附表一)二、考核办法说明6、现场考核现场考核为百分制,共分两部分内容,一部分为项目部负责人或总监(总代)考核占40%,另一部分为现场项目监理部考核占60%。7、业主评价业主评价主要:通过对业主进行座谈回访的形式,由公司经营部和工程部每半年向建设单位进行回访,根据建设单位的反馈意见,进行考核。8、监理费收入根据监理费收取率进行考核。公式为:监理费收取率=累计实收额累计应收额

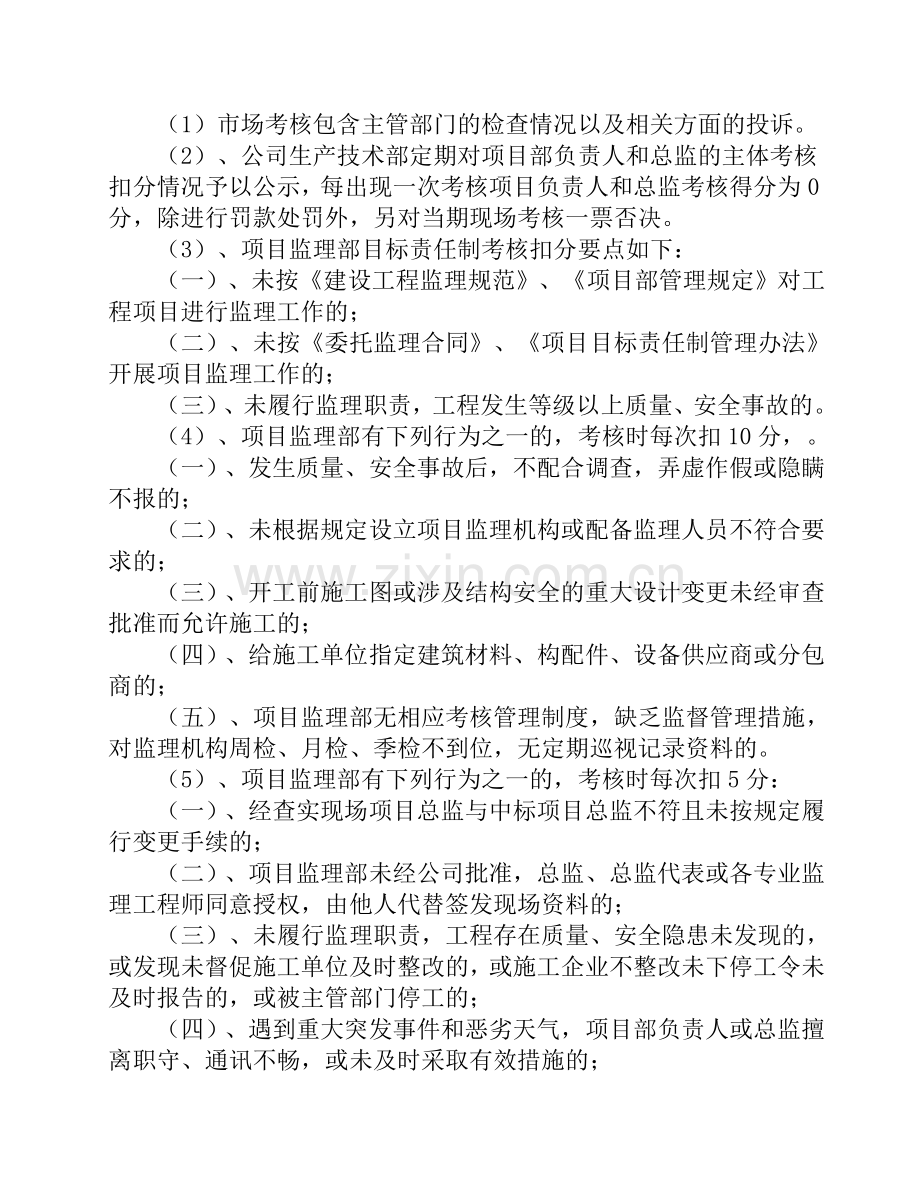

3、1009、市场考核(1)市场考核包含主管部门的检查情况以及相关方面的投诉。(2)、公司生产技术部定期对项目部负责人和总监的主体考核扣分情况予以公示,每出现一次考核项目负责人和总监考核得分为0分,除进行罚款处罚外,另对当期现场考核一票否决。(3)、项目监理部目标责任制考核扣分要点如下:(一)、未按建设工程监理规范、项目部管理规定对工程项目进行监理工作的;(二)、未按委托监理合同、项目目标责任制管理办法开展项目监理工作的;(三)、未履行监理职责,工程发生等级以上质量、安全事故的。(4)、项目监理部有下列行为之一的,考核时每次扣10分,。(一)、发生质量、安全事故后,不配合调查,弄虚作假或隐瞒不报的

4、;(二)、未根据规定设立项目监理机构或配备监理人员不符合要求的;(三)、开工前施工图或涉及结构安全的重大设计变更未经审查批准而允许施工的;(四)、给施工单位指定建筑材料、构配件、设备供应商或分包商的;(五)、项目监理部无相应考核管理制度,缺乏监督管理措施,对监理机构周检、月检、季检不到位,无定期巡视记录资料的。(5)、项目监理部有下列行为之一的,考核时每次扣5分:(一)、经查实现场项目总监与中标项目总监不符且未按规定履行变更手续的;(二)、项目监理部未经公司批准,总监、总监代表或各专业监理工程师同意授权,由他人代替签发现场资料的;(三)、未履行监理职责,工程存在质量、安全隐患未发现的,或发现未

5、督促施工单位及时整改的,或施工企业不整改未下停工令未及时报告的,或被主管部门停工的;(四)、遇到重大突发事件和恶劣天气,项目部负责人或总监擅离职守、通讯不畅,或未及时采取有效措施的;(五)、对违法分包、转包、挂靠、非法用工现象未及时发现、制止、报告的;(六)、所配备规范、标准、检测设备、办公设施不能满足工程监理工作需要的。(6)、项目监理部有下列行为之一的,考核时每次扣3分:(一)、对施工单位招用无资质或无安全生产许可证的专业承包、劳务分包队伍,未严格审查把关的;(二)、项目监理部人员配备人数不满足规定要求,人员机构不合理,土建、水、暖、电、造价、安全未配备符合相应执业资格要求的专业监理人员;

6、(7)、项目监理部有下列行为之一的,考核时每次扣2分。(一)、项目监理资料签证、签章、签字混乱,不具备从业能力或执业资格的人员超越资格或权限在相关资料上签字的;(二)、档案管理混乱,资料不齐全、不完整、不分类,归档不统一的;(三)、监理规划、监理实施细则编制、审核、审批不符合监理规范和工程建设强制性标准要求的;(四)、项目监理部配备和调整的人员未报公司审查备案的;(五)现场未留置监理人员岗位证复印件(应加盖单位公章)的,(六)、项目监理部组织制度和岗位分工不明确、职责不健全、不完善的;(七)、项目监理部人员上班不戴安全帽,未佩戴统一配发的胸卡的;(八)、项目监理部办公室环境卫生不整洁、上墙资料

7、、图表不规范,不符合安全文明施工要求的;(8)、项目监理部负责人或总监(总监代表)有下列行为之一的,在考核时每次扣10分:(一)、经查实未按要求到岗到位或现场资料由他人代替签发的;(二)、因未履行职责,工程存在质量、安全隐患,被质量、安全监督部门通报批评、停工整改的;(三)、对施工组织设计、各类质量专项施工技术方案或安全专项方案未进行审查的或未进行审查签字认可的;(四)、对现场施工企业从业人员未签定用工合同、无证上岗等问题检查不到位或不制止的;(五)、与建设单位或施工单位串通,弄虚作假,降低工程质量或虚报工程造价,损害业主利益的。(9)、项目监理部负责人、总监或总监代表有下列行为之一的,在考核

8、时每次扣5分:(一)、开工前,未对施工现场周边环境进行安全评估,或评估与现场实际不符的;(二)、未落实监理安全生产责任制有关规定,安全记录弄虚作假的;(三)、对不合格建材等把关不严,应用到工程上的;(四)、未采取旁证、巡视、平行检验等检查方式监理的;(10)、项目监理部总监或总监代表有下列行为之一的,在考核时每次扣3分。(一)、现场监理人员执业不规范,监理日志记录不详实,工程资料不齐全,归档混乱的;(二)、未按规定使用监理行业统一表格的;(三)、未履行监理职责,施工现场的围挡墙、临建设施、场地硬化等未按文明施工工地要求组织实施的;(四)、未向公司请假同意,不参加公司召开有关会议的;(11)、项

9、目监理部应报公司的工程资料:监理月报、公司规定上报的书面材料、施工许可证、分部工程验收报告、竣工验收报告和备案表、监理业务手册;公司工程部负责收集、统计其它资料,对未及时上报的每项罚款200元,每缺一项罚款500元。上报时限:(一)、监理月报应于每月5日前上报公司工程部,(二)、公司规定上报的书面材料,公司通知规定时间内;(三)施工许可证、主体竣工验收备案、竣工验收备案根据工程进展及时上报,施工许可证于监理进驻施工现场或施工许可证核发之日起30日内,验收备案资料于质量监督站备案之日起10日内。复印件应加盖建设单位印章。(四)监理业务手册在竣工验收备案之日起10日内办理。12、在公司职能部门的各

10、类检查中,对提出的各种有关质量、安全、监理资料等问题,监理部不采取有力措施进行整改,整改不及时、不到位者,公司视情节罚款200500元。13、工程竣工档案移交时限应为竣工验收备案后60日内,未按期移交的考核金暂停发放。(监理工程档案实施过程中由各项目监理部负责保管。)14、合理化建议监理人员发现重大图纸错误、设计不合理处、为业主节约投资、工期提前、获得建设单位奖励的,奖励额度的50%予以嘉奖。15、工程创优奖励1)凡获得省、市级安全文明工地工程及标准化工地的项目监理部,奖励5000元;2)凡获得省级优质工程的项目监理部,奖励10000元;3)凡获得国家级优质工程的项目监理部,奖励20000元。

11、三、考核情况通报15、各项目监理部总监(总监代表)必须服从公司安排,参加公司考核工作。凡未经考核组组长、副组长批准,无故不参加的,每缺勤一次罚款200元。16、每半年考核情况公开,如确因公司原因致使现场项目部被上级主管部门扣分通报,并在公司考核中被处罚的,被考核人可以向工程部或总工申诉。17、每半年考核一次,做好总结,采用检查通告的形式下发至各项目监理部,推广先进的工作经验,指出存在的问题和不足,对考核成绩突出的总监给予表彰和奖励。18、公司考核组考核检查后将下达考核检查记录,对存在的问题较多、开展监理工作不利的项目监理部或总监,(总监代表)给予通报批评和给予500-1000元罚款;对情节严重

12、的,公司进行约谈问责、下达整改通知限期完成整改,对整改达不到要求的,公司将终止项目目标责任书,收回项目管理权。19、本项目监理部奖惩考核办法,按单位工程项目竣工验收备案完成进行结算兑现。20、项目监理部考核评分均参照本办法附表执行。20、本奖惩考核办法自二零一二年 一 月 一 日起施行。贵州国龙项目管理咨询有限公司二0一一年十一月五日附件一:贵州国龙项目管理咨询有限责任公司监理项目部考核汇总表工程名称:序号考核项目考核单项权重得分公式得分1现场考核总监考核40%+项目监理部考核60%0.42业主评价业主反馈意见得分0.23监理费(年度考核)监理费收取率(累计实收额累计应收额100)0.44考核

13、得分合计1+2+35特殊考核累计罚款金额6报公司备案资料累计罚款金额7竣工资料归档情况填表: 审核: 批准:说明:1、考核汇总表中第4项,全年两次考核平均得分在90分以上(含90分)为A级,8590分(含80分)为B级,8575分(含70分)为C级,75分60以下为D级,60分以下为E级。A级项目可核发除第5、6、7项外的监理考核一次性奖金500元; B级项目可核发除第5、6、7项外的监理考核金的100%; C级项目可核发除第5、6、7项外的监理考核金的80%。D级项目可核发除第5、6、7、项外的监理考核金50%。C级项目应扣发除第5、6、7、项外的监理考核金的全部。项目部指标为得分在90分以

14、上(含90分)为A级,9085分(含85分)为B级,85分75分(含75分)为C级,75-60为D级,60分以下为E级。 A级项目发一次奖金500元,B级项目无扣款,C级项目扣除处罚基金的20%,D级项目扣除处罚基金5 0%,E级项目扣除全部处罚基金。2、考核汇总表中第5、6项为直接罚款条款.3、考核汇总表中第7项为当期竣工工程核发监理考核金的必备条件。4、附表二:总监(代)考核表序号考核内容评分标准得分标准扣分1总监(代)对项目部的管理:1 总监(代)应每月不少于两次对监理工程师的工作进行检查,并应有明确意见。1)未按要求频次进行检查的,每缺1次扣3分;缺3次(含3次)以上的不得分;152)

15、检查未有明确意见的,每缺1次扣3分;缺3次(含3次)以上的不得分;152总监日志记录:1 应记录总监日志,内容包括三控、安全、环境以及协调等2 应检查监督监理人员监理日志3 总监(投标工程应为中标总监)签署文件齐全1)总监(代)未记录监理日志的不得分;102)总监日志内容应基本齐全,日志检查应有建议,每有1项不符合的扣2分,3项(含3项)以上不符合的不得分;103)应由总监签署的文件,每有1项不符合的扣2分;3项(含3项)以上不符合的不得分103监理规划的编制有针对性,签章齐全未及时编制监理规划,或监理规划签章不齐全的,均不得分104实施细则的审批及时,细则有针对性、齐全实施细则内容不齐全或审

16、批不及时的,均不得分105开工令、停工令和复工令签署情况未按规定签署开工令、停工令和复工令的,不得分106检查第一次监理例会纪要,内容符合要求未组织第一次监理例会的,或例会纪要内容格式不符合规范要求的,均不得分107审批项目施工组织设计或施工方案,并监督实施未及时审批施工组织设计或施工方案的,不得分108组织、参加每月安全大检查未按期组织、参加每月安全大检查的,不得分109安全方案或安全技术措施审批符合要求未及时审批安全方案或安全技术措施的,不得分1010遇到重大突发事件或台风等恶劣天气,应及时发出安全预警通知未及时发出安全预警通知的,不得分1011总进度计划、月度计划审批符合要求,遇有滞后现

17、象,应由纠偏措施未及时审批进度计划,或未采取纠偏措施的,均不得分1012分部、分项、竣工等验收资料项目总监应签章齐全项目中标总监签章不齐全的,不得分1013按合同约定审批工程款支付证书、核查结算资料未及时审批工程款支付证书的不得分10实得分: 应得分: 170 得分率:被考核人: 考核人: 考核日期: 附表三:项目监理部考核表项目考核内容评分标准得分标准扣分工程准备阶段基本建设手续1、 规划许可证、用地许可证、施工许可证、质量报监书、安全报监书、周边环境安全评估等文件齐全,手续个别不齐全,监理部应不定期发联系单或监理通知督办2 、地质勘察报告、施工图纸应签章齐全,做好收发文记录1)手续个别不齐

18、全,监理部未发联系单或监理通知的扣5分2)手续均不齐全,监理部未发联系单或监理通知,也未向公司或上级主管部门举报的,不得分103)抽查收文记录,勘察设计文件每有1项不符合的扣3分,3项(含3项)以上的不得分10监理机构:1、监理合同2、 监理人员组织机构成立文件、监理人员名单(应包括安监员、见证取样员)、项目总监任命书(投标工程应与中标总监一致,如变更应提供有效证明文件)、总监代表授权书、见证取样授权书3、 发文记录1)每缺少1项文件的扣3分,3项(含3项)以上的不得分102)每缺少1项发文记录的扣3分,3项(含3项)以上的不得分10监理文件:1、 监理规划内容应有针对性(包括质量、投资、进度

19、、安全文明、环境等方面),编制、审批完善,有发文记录2、 各分部工程监理实施细则应根据工程进度编制,安全文明施工、环境控制等监理细则有针对性,编制、审批完善,有发文记录3 、开工令1)监理规划每有1项不符合要求的扣3分,3项(含3项)以上的不得分102)根据工程进度,抽查10份监理细则每有1项不符合要求的扣3分,3项(含3项)以上的不得分103)未经项目总监签认开工令的,不得分104)不符合开工条件即签认开工令的不得分10施工保证资料:1、 施工中标通知书、施工单位(总、分包)企业资质证书、安全生产许可证应真实有效,质保体系、安保体系健全2、 质保及安保体系管理人员、特种作业人员证件齐全,真实

20、有效3 、分包单位(质量、安全)资质审查内容齐全,证件有效,有审查记录4、 施工组织设计内容应具有针对性,编制、审核、审批完善,审批意见明确5、 质量方面专项施工方案(防水、钢结构、幕墙、节能等)内容应有针对性,审批手续齐全,意见明确。技术要求较高的方案需明确专家论证意见6、 安全方面专项施工方案(脚手架、塔吊、起重吊装、吊篮、临时用电、基坑开挖、冬雨季施工、土方开挖、高大模板、拆除、爆破等)内容应有针对性,审批手续齐全,审批意见明确。符合深基坑标准的应按照青岛市相关规定明确专家论证意见1)施工单位保证资料每缺1项扣3分,3项(含3项)以上的不得分102)抽查10份人员证件与施工单位名单,每有

21、1项不符合要求的扣3分,3项(含3项)以上的不得分103)分包单位施工资质审查,每有1项不符合要求的扣3分,3项(含3项)以上的不得分104)施工组织设计每有1项不符合要求的扣3分,3项(含3项)以上的不得分105)根据工程进度,抽查质量施工方案,每有1份不符合要求的扣3分,3份(含3份)以上的不得分106)根据工程进度,抽查安全专项施工方案,每有1份不符合要求的扣3分,3份(含3份)以上的不得分10施工阶段质量控制图纸会审、设计变更:1、 图纸会审各方签字手续齐全2 、设计变更手续齐全,标识正确3、 会审、变更均有收发文记录1)抽查10份图纸会审,每有1项资料不符合的扣3分,3项(含3项)以

22、上不符合的不得分102)抽查10份设计变更,每有1项资料不符合的扣3分,3项(含3项)以上不符合的不得分103)抽查收发文记录,每缺少1项记录的扣3分,缺少3项(含3项)以上的不得分10材料验收:1、 材料、设备、构配件应检查合格证、备案证、复试报告及进场清单齐全方可验收2、 见证取样委托单及试验报告齐全,并分类建立试验台帐3 、不合格材料应发监理通知责令退场处理1)根据工程进度,抽查10份材料、设备、构配件报验记录,每有1项保证资料不符合要求的扣3分,3项(含3项)以上不符合的不得分102)根据工程进度,抽查10份见证取样试验记录,每有1项记录不符合要求的扣3分,3项(含3项)以上不符合的不

23、得分103)根据工程进度,试验台帐应分类建立,每缺1项扣3分,3项(含3项)以上不符合的不得分104)出现不合格材料未按要求处理的,每有1项记录不符合要求的扣3分,3项(含3项)以上不符合的不得分10检验批、分项验收:1、 测量放线复验记录(楼层放线、标高抄测等)内容符合要求,验收手续齐全2、 检验批内容符合要求,验收手续齐全3、 隐蔽验收记录内容符合要求,验收手续齐全4 、分项工程验收记录内容符合要求,验收手续齐全1)根据工程进度,抽查10份测量放线记录,每有1项资料不符合要求的扣3分,3项(含3项)以上不符合的不得分102)根据工程进度,抽查10份检验批、隐蔽验收记录,每有1项资料不符合要

24、求的扣3分,3项(含3项)以上不符合的不得分103)根据工程进度,抽查10份分项工程验收记录,每有1项资料不符合要求的扣3分,3项(含3项)以上不符合的不得分10阶段验收:1、 规划验线、基坑验槽签章齐全2、 地基验收、主体验收及备案资料签章齐全(含结构抽检)3、 其它分部工程验收(包括分户验收、节能、安装抽检)签章齐全1)验收资料签章齐全,需总监签认的应为中标总监,每有1项记录不符合要求的扣3分,3项(含3项)以上不符合的不得分2)对存在问题部分监理未发出联系单或监理通知的,不得分10旁站:1、 旁站监理方案应根据工程特点编制,旁站内容满足工程需要2 、旁站记录内容齐全,能够反映实际情况,并

25、应与施工日志、监理日志相吻合1)旁站方案应有有针对性,每有1项旁站内容与工程不符合的扣3分,3项(含3项)以上不符合的不得分102)根据工程进度,抽查10份旁站记录,每有1项记录不符合的扣3分,3项(含3项)以上不符合的不得分10质量隐患:1、 发现质量隐患应向相关方发监理通知或停工令督促限期整改,整改回复齐全2、 发现重大质量隐患,应立即下发停工令进行整改,符合复工要求的方可签发复工令1)根据工程进度,抽查10份质量隐患通知,每有1份不符合的扣3分,3份(含3份)以上的不得分102) 重大隐患停工整改不符合要求即复工的不得分103)发现重大隐患施工单位拒不整改的,监理部未报公司或上级主管部门

26、的不得分10施工阶段安全监督管理安全验收:1、 沉降观测记录2 、起重吊装设备、吊篮等的安装拆卸方案、安装拆卸单位资质证书及安全许可证、生产(制造)许可证、登记注册铭牌和证书、相关四方联合验收报告、特种设备检测机构出具的检测报告、特种作业人员上岗证(应查验原件)3、施工机械、安全防护用品进场验收资料齐全,签章符合要求4、 临时用电、现场围挡等安全防护设施的验收记录齐全,签章符合要求1)观测记录不齐全的扣5分,没有观测记录的不得分102)起重吊装等设备的保证及验收资料每有1项记录不符合的扣3分,3项(含3项)以上不符合的不得分103)施工机械等材料验收,每有1项记录不符合的扣3分,3项(含3项)

27、以上不符合的不得分104)临电等验收资料,没有1项记录不符合的扣3分,3项(含3项)以上不符合的不得分10安全检查:1、 进行每周安全专项检查,记录问题以及整改落实情况到位2、每月组织相关各方进行安全检查,记录问题以及整改落实情况到位1)根据工程进度,抽查10份专项检查记录,每有1项记录不符合的扣3分,3项(含3项)以上的不得分102)根据工程进度,抽查10份月检记录,每有1项记录不符合的扣3分,3项(含3项)以上的不得分10预案:1、 应急救援预案齐全,审批手续齐全2 、预案有演练,记录内容详细1)抽查10份应急预案,每有1项不符合的扣3分,3项(含3项)以上的不得分102)预案演练记录,每

28、缺1项记录扣3分,3项(含3项)以上的不得分10安全隐患:1、 发现安全隐患应向相关方发监理通知或停工令督促限期整改,整改回复齐全2、 发现重大安全隐患,应立即下发停工令进行整改,符合复工要求的方可签发复工令1)根据工程进度,抽查10份安全隐患通知,每有1份不符合的扣3分,3份(含3份)以上的不得分102)重大隐患停工整改不符合要求即复工的不得分103)发现重大隐患施工单位拒不整改的,监理部未报公司或上级主管部门的不得分10进度控制1、 周计划应有对比检查2、 总进度计划、月度计划审批符合要求3、 进度计划的执行情况,当实际进度与计划进度不符时,应对相关方发放函件督促调整1)根据工程进度,抽查

29、10份周计划,每有1项记录不符合的扣3分,3项(含3项)以上不符合的不得分102)根据工程进度,抽查10份进度计划,每有1项记录不符合的扣3分,3项(含3项)以上不符合的不得分103)根据工程进度,存在进度有偏差情况时未采取措施督促调整的,每发现1项扣3分,3项(含3项)以上的不得分10投资控制1、 审核工程量应有记录,专业监理工程师签署意见符合要求2、 工程量签证应有原始数据,审核、审批签字齐全3、 工程款支付证书项目总监(中标总监)签认应符合要求1)根据工程进度,抽查10份工程量审核记录,每有1项记录不符合的扣3分,3项(含3项)以上的不得分102)根据工程进度,抽查10份工程签证记录,每

30、有1项记录不符合的扣3分,3项(含3项)以上的不得分103)抽查10份支付证书,每有1项记录不符合的扣3分,3项(含3项)以上的不得分10合同管理1、 总分包单位承包合同、劳动用工合同应齐全2、建筑工程工程款与农民工工资支付网上月报应存复印件,并督促施工单位按月上报市建管局,农民工工资发放应有公示1)根据工程进度,每缺1项承包合同(总包、专业分包、劳务分包)的扣3分,3项(含3项)以上的不得分102)抽查10份网上月报,每缺1份扣3分,3份(含3份)以上的不得分10监理日常管理1、 监理通知填写主题明确,事件描述清楚,回复整改记录内容齐全2、 工作联系单及相关方函件事件应描述清楚,收发文记录齐

31、全3、 例会纪要、专题会议纪要,签到及时,纪要内容齐全,工程例会应每周一次4、 监理月报齐全,内容应与工程实际质量、进度一致,并按时报送工程部5、 上级主管部门检查存在问题应及时下发监理通知督促施工单位整改落实6、 公司检查中存在的问题整改落实应有书面回复记录1)根据工程进度情况,抽查10份监理通知,每有1项记录不符合的扣3分,3项(含3项)以上的不得分102)根据工程进度情况,抽查10份记录,每有1项记录不符合的扣3分,3项(含3项)以上的不得分103)根据工程进度情况,抽查10份会议纪要,每有1项记录不符合的扣3分,3项(含3项)以上的不得分104)根据工程进度情况,抽查10份监理月报,每

32、有1项记录不符合的扣3分,3项(含3项)以上的不得分105)每存在1项上级主管部门检查整改落实不符合要求的扣3分,3项(含3项)以上的不得分106)每存在1项公司检查整改落实不符合要求的扣3分,3项(含3项)以上的不得分10监理日志记录:1、 天气、施工天数等栏目填写齐全,签字齐全2、 材料进场验收、检验批、隐蔽工程验收及时,与工程报验内容相吻合3、 施工进度、现场劳力配置记录准确,与工程情况相吻合4、 监理通知、口头通知应有整改落实记录5、 旁站监理情况应与旁站记录内容相吻合6、 安全文明施工巡视情况,存在问题及整改情况记录详实,与从零工作法内容相吻合1)抽查专业监理工程师监理日志,第1、2

33、、3项内容,抽查10页每有1页不符合要求的扣3分,3页(含3页)以上的不得分102)抽查专业监理工程师监理日志,第4、5项内容,抽查10页每有1页不符合要求的扣3分,3页(含3页)以上的不得分103)抽查专业监理工程师监理日志,第6项内容,抽查10页每有1页不符合要求的扣3分,3页(含3页)以上的不得分10监理部办公管理:1、 国家规范、标准清单齐全、有效,作废规范有标识2、 上墙图表齐全(岗位职责、组织机构框图、通讯录、气象记录、监理工作程序、管理方针、管理目标等)3、 现场应配备必要的检测器具,且应标识清楚,建立检测器具台帐,具有合格证。4、 施工单位的检测器具设备台帐及合格证件齐全5、

34、归档资料编目清晰,真实有效,监理资料与工程进度同步6、 收发文记录7、 办公室整洁,统一着工作服、佩戴胸卡,进入施工现场戴安全帽1)规范、标准每有1项不符合要求的扣3分,3项(含3项)以上的不得分102)上墙图表每缺1项扣3分,3项(含3项)以上的不得分103)监理部及施工单位检测器具,每有1项不符合要求的扣3分,3项(含3项)以上的不得分104)归档资料每有1项不符合要求的扣3分,3项(含3项)以上的不得分105)收发文记录每缺1项内容扣3分,3项(含3项)以上的不得分106)办公、个人环境每有1项不符合要求的扣3分,3项(含3项)以上的不得分10实得分: 应得分: 630 得分率: 被考核人: 考核人: 考核日期: 附件一:贵州国龙项目管理咨询有限公司工程项目检查整改通知单 编号: 项目监理部:经检查,你部在工作中存在下列问题:以上问题请于 日内整改完成,并将整改报告报我部复验。责任人: 日 期:检查人: 日 期:/

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
