收藏 分销(赏)

防火门招标技术标.doc

上传人:丰**** 文档编号:2865749 上传时间:2024-06-07 格式:DOC 页数:9 大小:95.50KB
下载 相关 举报
防火门招标技术标.doc_第1页
第1页 / 共9页
防火门招标技术标.doc_第2页
第2页 / 共9页
防火门招标技术标.doc_第3页
第3页 / 共9页
防火门招标技术标.doc_第4页
第4页 / 共9页
防火门招标技术标.doc_第5页
第5页 / 共9页
点击查看更多>>
资源描述

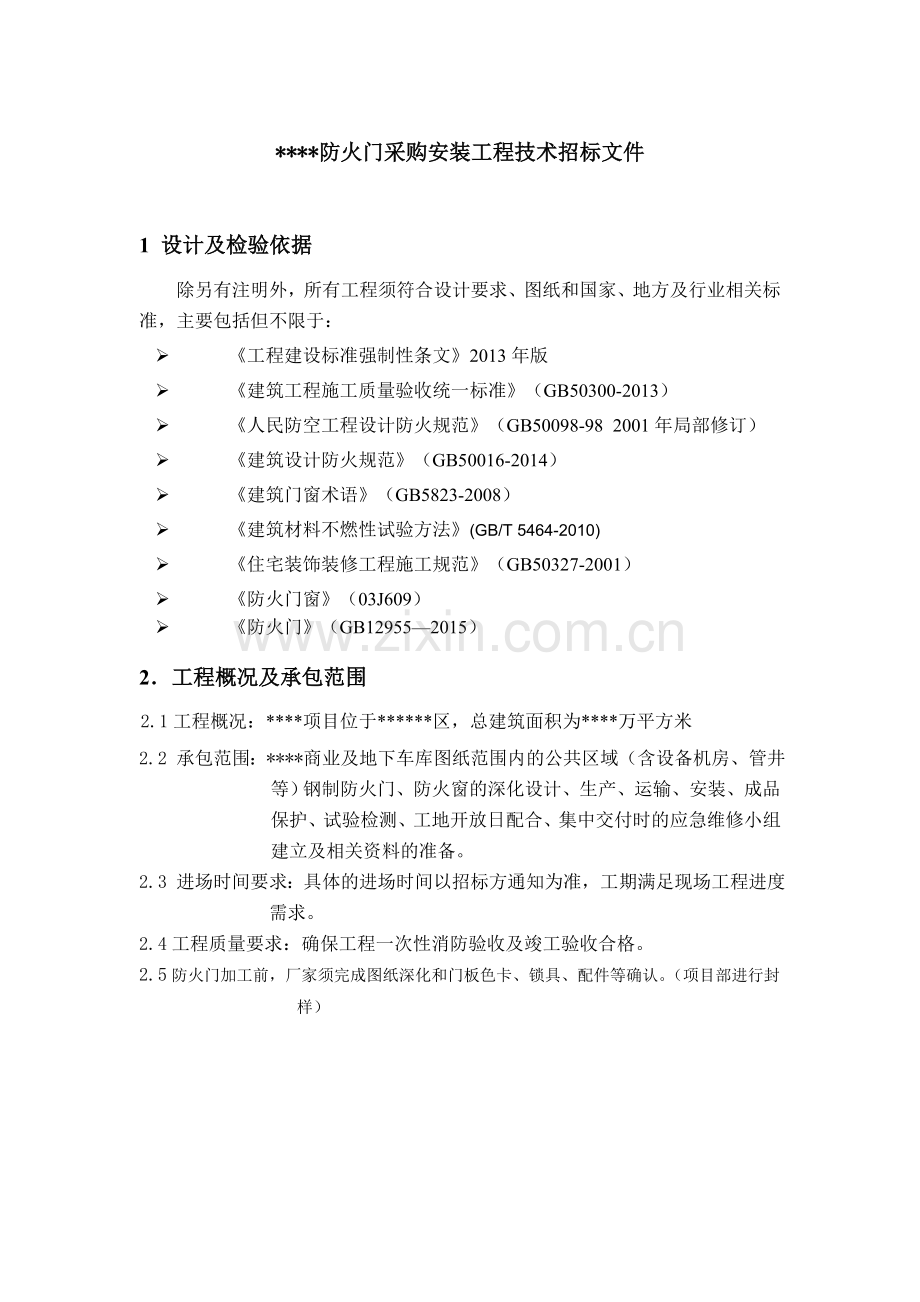

1、*防火门采购安装工程技术招标文件1 设计及检验依据除另有注明外,所有工程须符合设计要求、图纸和国家、地方及行业相关标准,主要包括但不限于: 工程建设标准强制性条文2013年版 建筑工程施工质量验收统一标准(GB50300-2013) 人民防空工程设计防火规范(GB50098-98 2001年局部修订) 建筑设计防火规范(GB50016-2014) 建筑门窗术语(GB5823-2008) 建筑材料不燃性试验方法(GB/T 5464-2010) 住宅装饰装修工程施工规范(GB50327-2001) 防火门窗(03J609) 防火门(GB129552015)2工程概况及承包范围2.1工程概况:*项目

2、位于*区,总建筑面积为*万平方米2.2 承包范围:*商业及地下车库图纸范围内的公共区域(含设备机房、管井等)钢制防火门、防火窗的深化设计、生产、运输、安装、成品保护、试验检测、工地开放日配合、集中交付时的应急维修小组建立及相关资料的准备。2.3 进场时间要求:具体的进场时间以招标方通知为准,工期满足现场工程进度需求。2.4工程质量要求:确保工程一次性消防验收及竣工验收合格。2.5防火门加工前,厂家须完成图纸深化和门板色卡、锁具、配件等确认。(项目部进行封样)3. 制作要求3.1防火门技术要求3.1.1 门扇3.1.1.1 采用冷轧镀锌钢板制作(必须经过酸洗、磷化处理);加固件采用不低于1.5m

3、m厚钢板,加固件如设有螺孔,钢板厚度应不低于3.0mm。3.1.1.2门扇内填充对人体无毒无害的防火隔热材料,填充材料应达到GB8624-2006规定燃烧性能A1及要求和GB/T20285-2006规定产烟毒性危险分级ZA2级要求。3.1.1.3 门扇表面无明显凹凸、擦痕等缺陷3.1.2 门框3.1.2.1 采用冷轧镀锌钢板制作(必须经过酸洗、磷化处理),板厚不低于0.8mm;加固件采用不低于1.2mm厚钢板,加固件如设有螺孔,钢板厚度应不低于3.0mm3.1.2.2 门框内用不燃性材料填实。3.1.2.3 门框表面无明显凹凸、擦痕等缺陷且平整度不大于2mm/2M。3.1.3 设备用房防火门须

4、满足隔音要求,带下框,框、扇结合处设置隔音条,隔音效果不小于30分贝,且需满足国家相关规范及地方标准的要求。3.1.4 五金配件3.1.4.1一般规定a. 安装在钢质防火门上的五金配件,材料熔融温度不低于950。b. 五金品牌范围:采用国产优质品牌,范围为利益、丹阳或同档次其它品牌,主要材料详见见附件1。c. 五金配件须按照甲方确认的品牌样式进行选择,各防火门五金配置根据需要选择。投标单位需对五金配置进行性能优化和价格比较方面的说明。d. 单扇防火门(除管井门外)安装闭门器和执手。双扇防火门安装闭门器、顺序器和执手。设备间防火门安装锁、执手。管道井防火门安装通用钥匙锁,不配执手,不配闭门器和顺

5、序器。e. 双扇防火门必须有带缝盖板,并安装闭门器、执手、暗插销、顺位器等(常闭的防火门除外)。f. 双扇防火门应考虑防尘筒等小五金的使用,其价格应在报价中考虑。g. 所有五金均需提供封样样品,并经甲方确认后方可使用。封样材料价格已经在报价中承包商自行考虑。3.1.4.2 门锁及拉手a. 钥匙插入锁孔后应转动灵活,锁舌应伸缩自如,无卡滞现象;不得出现锁舌与锁槽错位的现象。锁具锁闭后,门扇前后晃动间隙0.5mm。b. 拉手应设置在门的适当位置,并不得影响门的启闭,且舒适美观。c. 门锁的位置应按照符合要求的门偏离度及极限应力设计。3.1.4.3 合页a. 合页选用钢制合页,应经过挤压和冲压加工而

6、成。合页应灵活自如,能让门全部打开,且应确保配合平滑,以防止门启闭时噪声的发生。b. 合页采用国产优质品牌,合页厚度不小于3.0mm,承重安全系数1.5,不得使用双向弹簧。3.1.5 外观质量3.1.5.1 焊接要求:焊接应该牢固,焊点分布均匀,焊点应做防锈处理。不得出现假焊和烧穿现象。外表面塞焊部位应打磨平整。3.1.5.2防火玻璃:a.玻璃透明、无划痕、污渍、气孔、裂纹。b.玻璃内填充应透明、无泄漏、无气泡、污渍,c.安装牢固、无松动、异响。并便于更换。d.安装玻璃封口胶无外溢、收边均匀,线条平直。e.玻璃金属框边必须平直,方正、光滑。3.1.5.3 喷涂要求a. 防火门表面应喷涂防锈底漆

7、,漆层应均匀、平整、光滑、不得有堆漆、麻点、气泡、漏涂以及流淌等现象。b. 防火门表面采用静电粉末喷涂,涂层要求平滑、均匀、不允许有流痕、皱纹、气泡、脱落及其它影响功能及美观的缺陷。粉末涂料品牌为国产优质品牌,承包方须向甲方提供不低于5年的品质保证证书,即5年内颜色无明显变化,涂层不脱落。c. 颜色需经甲方确认后方可生产, 正式加工前,乙方须提供样品经甲方确认。d. 承包方在回标时提供对破损的粉末喷涂面层进行现场有效维修的工艺方法,要求维修后不留痕迹。承包方应配合甲方对样品们进行破损修复试验。e.户外防火门需采用户外专用塑粉喷涂,要求5年内颜色无褪色,涂层不脱落。3.1.5.3 出厂产品应有商

8、标、名称、型号规格、防火级别、制造厂名称以及出厂日期等标志,商标设在门扇开启方向的反方向的上门框中间位置。3.1.6 制作精度控制 尺寸公差要求见表1。表1 尺寸公差表部位名称极限偏差,mm部位名称极限偏差,mm门扇高度+2-1门框槽口高度3门扇宽度-1-3门框侧壁宽度2门扇厚度+2-1门框槽口宽度1 形位公差要求见表2。表2 形位公差表名称测量项目公差,mm门框槽口两对角线长度差3门扇两对角线长度差3扭曲度5高度方向弯曲度2门框、门扇门框与门扇组合(前表面)高低差3 在闭门状态下,门扇应与门框贴合,其搭接量不得小于10mm,测量部位在门扇两侧和一个上侧中点处,读数取最大值,准确至1mm。门扇

9、与门框之间的两侧缝隙不得大于4mm,上侧缝隙不得大于3mm,双扇门中间缝隙不得大于4mm ,测量部位均在门扇两侧或上侧或双扇门的中点处,读数准确至1mm。4 安装要求4.1 一般要求4.1.1 承包方应绝对依照甲方认可的制作图及技术规范、质量验收规范进行施工,并确保现场符合设计对材料、表面处理、形状、大小、厚度及接口位置等的要求。4.1.2 产品加工时,需进行现场尺寸测量,并与建筑图纸及有关设计变更校对、复查,并应得到甲方、总包及相关专业确认后方可进行。安装时,注意精装墙面的装饰材料与门框安装位置的关系,并事先在确认一次墙面装饰材料。4.1.3 防火门安装应参照平面图进行定位,确定开启方向,并

10、按照详细施工图配置五金。4.1.4 防火门安装框内灌注1:3水泥砂浆,安装单位需与总包配合协调好,并做好工完场清,且执行项目处罚管理制度。4.1.4 防火门安装完成后需突出完成面5mm。4.1.4 承包方应编制防火门工程施工组织设计供甲方、总包、监理审核和批准。 4.2 门扇、五金配件的安装施工前应仔细检查门框槽口,不得存留异物;胶缝应横平竖直,保持整体一致;五金配件应安装牢固、无松动、开启灵活。4.3 安装精度控制根据建筑装饰装修工程质量验收规范(GB50210-2001), 钢门窗安装的留缝限值、允许偏差和检验方法应符合表3的规定:表3钢门窗安装的留缝限值、允许偏差和检验方法项次项目留缝限

11、值(mm)允许偏差(mm)检验方法1门窗槽口宽度、高度1500 mm2.5用钢尺检查1500 mm3.52门窗槽口对角线长度差2000 mm5用钢尺检查2000 mm63门窗框的正、侧面垂直度3用1 m垂直检测尺检查4门窗横框的水平度3用1 m水平尺和塞尺检查5门窗横框标高5用钢尺检查6门窗竖向偏离中心4用钢尺检查7双层门窗内外框间距5用钢尺检查8门窗框、扇配合间隙2用塞尺检查9无下框时门扇与地面间留缝48用塞尺检查同时,在安装过程中相关的参数控制如下:a. 门框与墙体之间缝隙宽度不易过大或过小,通常情况下,控制在10mm之间,装修完成后由防火门安装单位收口处理;b. 洞口墙体侧面应混凝土砌体

12、埋件,用以固定钢质防火门; c. 门框每一个侧面需设有固定点4个;d. 门框安装时,应凸出抹灰完成面5-7mm,以便下一步墙面刮腻子、刷涂料;4.4 技术保证资料承包方在防火门工程进场前应提供如下技术保证资料: 消防报建(消防报建及验收由防火门分包单位自行负责); 厂家产品供货证明; 产品出厂合格证; 钢质防火门检测报告; 消防产品型式认可证书(有效期一般为三年);4.5 竣工验收验收前,承包方应按照规定的检测工序进行全面的质量检查、调整与检测、清理施工现场、并根据甲方要求拆除保护等工作。自检合格后,报总包、监理、甲方检查验收,直至通过工程竣工验收为止。验收过程中,承包方需收集竣工资料,编制维

13、护保修手册,移交工程技术资料等。5 施工界面 承包方负责防火门、防火窗的加工供货、安装、成品保护、门框内的封堵、五金(含防火锁、拉环、闭门器、顺序器、明合页、暗插销、防火玻璃等)的供货安装及防火封堵。并确保通过各政府相关部门验收工作。6 成品保护措施要求6.1 材料或半成品构件贮存在通风干燥的库房中,避免与酸、碱等腐蚀性物质接触,底部垫高100mm以上,半成品普遍采用货架存放。所有材料在使用之前要确保整洁、无污染才能使用。6.2 产品平放时底部须垫平,门框堆码高度不得超过1.5m,门扇堆放高度不超过1.2m,产品竖放时,其倾斜角度不得大于200,长度不得大于5.0m。6.3 钢质防火门成品或半

14、成品要用珍珠棉或不干胶胶纸进行包装保护,以避免运输、安装过程中造成防火门损伤、变形。6.4 门框安装完成后,门扇安装之前,应采用5mm胶合板做护框处理,护框高度1.8m,以防止施工过程中手推车等硬物碰撞,导致门框变形。6.5 门扇安装完成后进行对门扇进行保护膜包裹保护。7 关于检测报告与形式认可证书的要求必须取得符合GB12955-2015防火门标准的防火门形式认可证书及相关检测报告。承包人需自行解决进冀、进唐备案事宜。7其他7.1供方负责进行交工清洁,直至达到需方要求。i. 承包方施工用水电费自行承担,直接向项目现场总包单位支付;ii. 承包方施工期间进入施工现场佩戴安全帽。 7.2应符合现

15、行国家及地方的施工法规、规范、标准、工法、规程等有关规定。7.3承包方需要通过技术措施充分考虑施工作业平台搭设等问题,并综合考虑入报价体系中。7.4承包方必须充分熟悉施工图纸和现场现状,对其中的施工部分有充分的了解,并提前提出,如在施工中提出,不得以此作为工期拖延的原因。7.5在施工中,加工定货前必须核实现场洞口尺寸,如发现现场情况与图纸不符合,应及时提出,严禁盲目施工。因盲目施工产生的损失由承包人承担。7.6施工过程中,必须严格按照图纸要求进行,没有甲方和设计人员允许,严禁随意改动。7.7施工用水、用电由总包统一管理,总包负责提供现场水电接泊点, 承包方在总包管理下挂表计量并与总包直接结算,

16、电费单价包含各种电损的摊消费用。7.8承包方在工程进展期间需要向总包、监理和建设单位提供包括现场文明施工、安全管理和资料管理等配合工作,并严格遵守总包、监理和建设单位制定的规章制度。7.9 施工现场必须设置至少1名安全文明环保施工负责人。承包人在施工现场必须投入足够的资金用于安全文明施工措施。 7.10承包方在进场前应进行现场勘查,应完全清楚地了解现场实际施工情况、在施工期间的现场施工条件及环境、施工难度。7.11现场食宿、材料存放场地等需与总包单位自行协商解决,招标方不予提供。 。 7.12承包人在施工过程中需要接受总包单位管理。7.13承包方要保证交付入住前门框、门扇、油漆、五金等各种材料

17、完好,做好成品保护。门框、门扇、油漆、五金等各种材料如有破损、划痕等造成无法交付入住,承包方必须无偿更换相应材料。招标方如认为需要跟换整个门体,承包方应无条件服从。7.14承包方应充分考虑现场要求的进场时间,对此可能造成的损失,招标方不予补偿。投标报价应包括冬雨季施工费用、现场因安装或检查等产生的多次倒运费用、自身成品保护及库房看管费用,招标方不再予以任何补偿。投标报价中应包括依据政府主管部门(如消防、质监站等)要求对产品进行相关检验测试(含破坏性试验等)的费用,招标方不再予以任何补偿7.15交付配合:业主开放日问题维修:承包方应将开放日中业主提出的问题,组织劳动力整改并达到交付要求。集中交付

18、应急维修配合:承包方应在集中交付期间,储备足够的维修劳动力、设备、材料等,对交付时业主所提问题的及时维修,确保交付缺陷率达到甲方要求。集中交付后维保工作:业主入住后,承包方应留守维修小组,并配备维修工具、玻璃、五金配件等材料,以满足业主入住后的维修要求。承包方应于集中交付前将钥匙统一编号并交予总承包统一管理。7.16投标人在施工期间应做好自身工程的成品保护工作,指派专人,加强巡视。对破坏防火门及防火窗现象及时进行拍照留证,通知监理见证,并依程序向责任单位索赔。当无法确定责任单位时,由投标人负责修复,由此产生的修复及相关费用招标方不再另行支付。7.17合理安排施工,避免扰民;文明施工:工完场清;

19、现场不得存放垃圾。承包方要将垃圾清运至总包指定地点,并及时自行清运出场。相关费用包含在投标报价内。若未能做到工完场清等清理垃圾或文明施工管理,则招标方有权请第三方公司清理现场垃圾,所有费用由承包方承担。7.18承包方应服从总包现场管理,包括但不限于:施工进度、技术质量、安全文明、对外协调、迎接各级单位检查等;在以上过程中发生的任何费用均计入投标人报价中,不再计取;7.19因现场平面布置发生变化或其他原因引起的材料场内多次倒运,费用由承包人自行负担。7.20现场施工前严格执行“样板引路”制度,由设计、监理、建设单位确认后方可展开大面积施工。否则,发生因不合格需要整改、拆除等费用由乙方负责;中标人

20、报价中,已经充分考虑了甲方、设计、监理工程师要求样板的所有费用。7.21 承包方处理好与承包方工人的劳务关系,如出现拖欠工人工资或出现工伤事故不予理睬,导致工人围堵甲方项目部或给我公司品牌造成负面影响,出现一次罚款5万元且负责因此造成的一切损失。722投标单位需根据图纸,对现场预留洞口尺寸逐一进行核实,确认后方可批量生产,因未核实现场防火门洞口尺寸,批量生产造成的防火门无法安装,甲方不认可此部分费用,需投标单位自行解决。723五金件、防火门(室内和公共区分别报送)、防火窗均需在投标时报送样品(样角)并进行封样,一经中标未经甲方书面同意不允许更换,如实物与封样样品不一致,需向甲方缴纳合同总额5-10%的违约金并无条件予以更换回原封样样品。附件1:防火门五金件品牌要求部件名称管井锁明合页拉环防火玻璃暗插销闭门器顺序器品牌国产喷漆 明合页国产国产国产国产国产

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 项目管理/招投标

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
