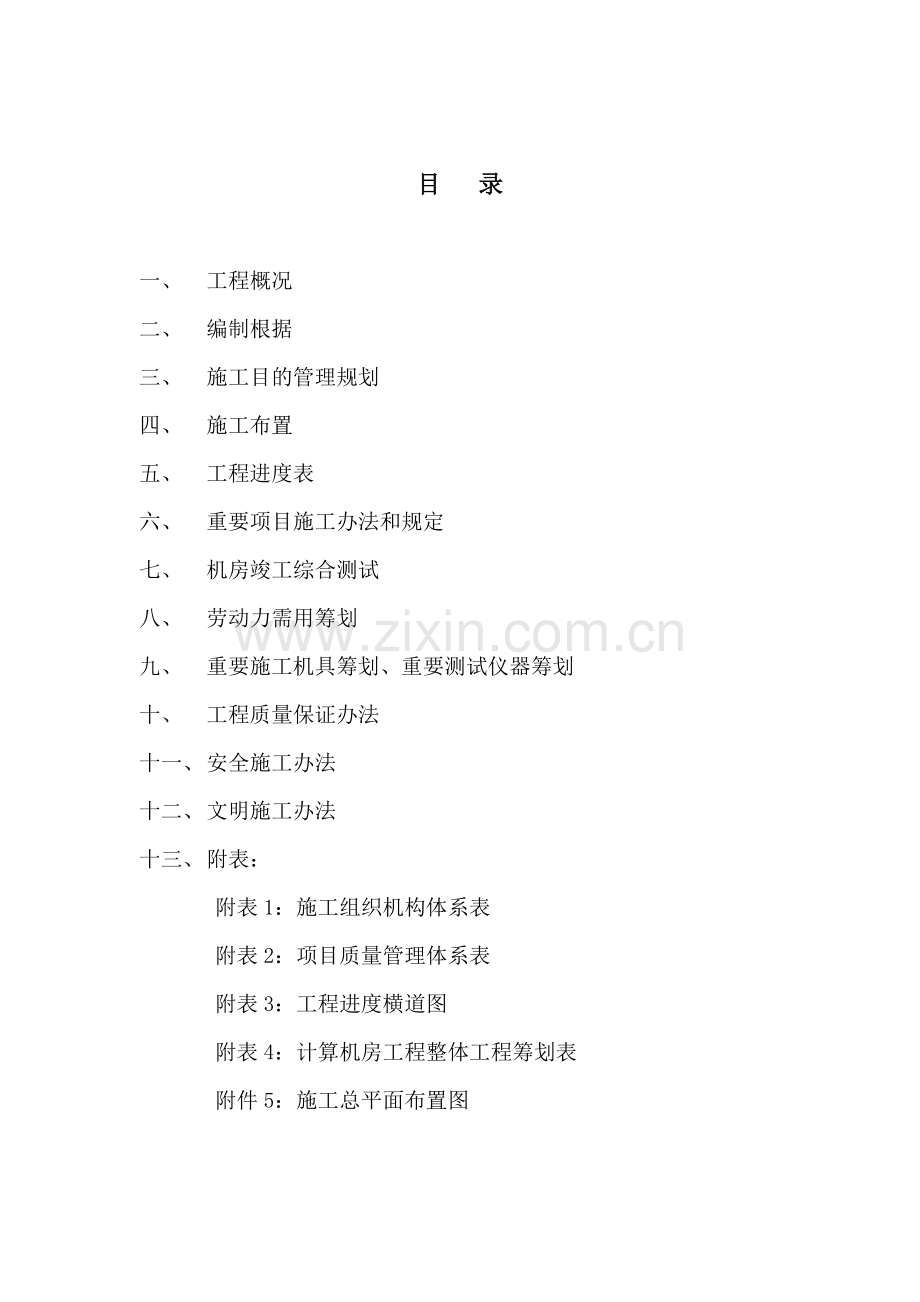

1、目 录一、 工程概况二、 编制根据三、 施工目的管理规划四、 施工布置五、 工程进度表六、 重要项目施工办法和规定七、 机房竣工综合测试八、 劳动力需用筹划九、 重要施工机具筹划、重要测试仪器筹划十、 工程质量保证办法十一、 安全施工办法十二、 文明施工办法十三、 附表: 附表1:施工组织机构体系表 附表2:项目质量管理体系表 附表3:工程进度横道图 附表4:计算机房工程整体工程筹划表 附件5:施工总平面布置图一、工程概况:本工程为国家知识产权局新建信息楼计算机房装饰工程。计算机房位于该楼二层东北角,轴线内包面积446M2。该楼为框架剪力墙构造,主体正在施工,总包单位为中建三局。主体设计单位为
2、北京汇宇城建设计中心。该楼设计对计算机房构造考虑比较周到,楼面活荷载达到7KN/M2,楼板减少300mm,便于铺设活动地板和布置设备。楼层高4.5m,梁底标高离铺好活动地板面为3.8m,H轴往南有一送风管自楼层空调机房通向文档室,风管底离地面3.27m。本工程建设方委托国信招标有限责任公司进行公开招标。本次招标范畴涉及机房装饰、机房配电、专用空调和新风系统安装、监控报警系统、门禁系统、漏水检测、弱电控制系统、综合布线系统等。由于主体工程正在施工,机房装饰工程开始时,楼内其他装饰工程基本完毕,总包单位可以提供施工水、电源和施工用电梯,施工条件较好。二、编制根据:(一) 编制根据:1、 国信招标有
3、限责任公司所发招标文献(编号:GXTC-0203010)及所附图纸。2、 国信招标有限责任公司6月13日所发招标答疑澄清函及补充图纸。3、 国家现行设计和施工规范、国标、行业原则、北京地办法规和原则。4、 贯彻ISO9001质量体系和质量管理原则本公司控制原则。5、 建设方使用、扩容、升级换代意向和规定。三、施工目的管理规划:1、 本工程施工实行目的管理,其总规定是科学筹划、精心组织、认真贯彻ISO9001质量体系和质量管理原则,创立一种机房建设样板工程。2、 工程质量目的为优良。分项工程合格率为100%,优良率为80%以上。机房温、湿度、空气干净度、照度、噪声、接地电阻、供电电源质量、机房新
4、风量、各项报警监控系统测试符合电子计算机场地技术条件和招标文献规定,一次验收合格。3、 文明安全施工目的为北京市级文明安全工地。无重大伤亡事故,轻伤频率控制在2以内。施工噪声控制、废弃物解决达到环保规定。施工现场消防设施达到建设工程施工现场消防安全管理规定规定。4、 工期目的为66天,比招标文献规定缩短6天。预测开工日期9月10日,筹划竣工日期11月14日。四、施工布置:(一) 施工准备:1、 技术准备:作好设计图纸交底和图纸会审。勘察施工现场,如发现实际状况与招标文献提供附图或现设计图纸不符,应及时提请设计人员解决。向建设方详细理解强电、监控、弱电、消防及上下水与大楼接驳源头和分工界面。向总
5、包单位理解建筑50线、暂时用水、电源接头。2、 现场准备:布设施工用水、电设备,安排暂时办公室,解决施工人员食宿条件,布置材料运送、道路,施工电梯使用协调,划分材料堆放位置,设立特种材料仓库。3、 组织准备:选派经验丰富,管理严格,技术水平高项目经理构成强有力项目经理部,在公司直接领导下,详细组织施工,施工组织机构见附表。施工劳动层由公司统筹调配,我司施工队伍均为成建制专业队伍,为保证明现目的管理规划,我司将派精兵参加施工。4、 材料、设备选取:经建设方承认后封样并及时组织采购定货或进口,保证施工能顺利进行。5、 办妥关于手续:签定施工合同,与总包签定配合施工合同和安全合同,办理装修施工消防允
6、许证,办理开工申请报告,施工组织设计送审。(二) 施工布置原则:1、 工序安排是先上后下,先隔断框架,后管线安装,再封板上玻璃装修,重点是强弱电和设备安装调试。2、 管线安装原则是小管让大管,有压让无压,柔性让刚性,装修保安装,一切以满足机房技术条件为前提。3、 由于施工现场不大,工序多,交叉作业多,工期又紧,因而施工安排两班作业,昼夜施工,保证按期完毕。(三) 施工顺序: 玻璃隔断钢架 场地平整清理定位放线- 拟定管线位置 隔断轻钢龙骨 吊顶内防尘解决,吊顶龙骨- 强、弱电布管、穿线,消防布管地板下水泥面层和防尘解决 玻璃隔断装玻璃吊顶封板 - 墙面隔断精装修 地板工程隔墙封石膏板门窗工程电
7、气、弱电,消防安装工程油漆粉刷工程设备安装调试场地清理综合测试竣工验收。五、工程进度筹划:见附表3横道图,筹划工期66天。工程整体工作安排见我司附表4计算机房工程整体工程筹划表。六、重要项目施工办法和规定:(一) 吊顶:1、 本工程采用300mm宽条形铝合金微孔板吊顶,吊顶至上层楼板间空间作为消防、强、弱电布管空间和机房专业空调回风静压箱。上层楼板底面和吊顶上四周墙面均应作防尘解决,刷环保防尘乳胶漆。2、 300mm宽条形铝合金微孔板吊顶是机房装修中较抱负装修材料,既能体现机房工程当代气息,又能满足消防和空调回风技术规定。条形微孔板厚度应不低于0.8mm,主龙骨选用38mm轻钢龙骨,中龙骨用该
8、型吊顶配套龙骨,墙边、柱边必要加边角龙骨。大房间微孔板吊顶应起拱,起拱度1/300。条形板接缝应隔块错开,严格按吊顶布置图用板。规定绝大某些板必要由工厂按吊顶布置图加工,每块板头由工厂折边,使板对头接缝整洁美观,不翘边。吊顶吊杆应固定在上层楼板底部。吊顶内管道、线槽都必要单独用吊杆固定在楼板底,不得运用吊顶吊杆作吊架。吊顶上灯具、风口、探测器等重量不得落在面板上,必要另加次龙骨与主龙骨固定。吊顶上灯具、风口、火灾探测器、灭火喷嘴等必要按吊顶布置图规定布置,做到横成行,竖成线,该对称必要对称,探测器、喷嘴必要置于板宽中心,达到布局合理,整洁美观。条形板安装时表面必要擦干净,安装工人应戴干净手套,
9、板面不得有污迹。吊顶内余料和杂物应清理干净,并用吸尘器除尘,保证吊顶内干净,达到回风静压箱规定。(二) 隔断:本工程采用不锈钢框玻璃隔断,美观大方,通透明亮,时代气息极强。其安装顺序如下:方线定位焊上下支撑固定钢框焊门套钢框上玻璃包压型不锈钢板打玻璃胶和密封胶安装玻璃门。施工要点:1、 玻璃隔断钢框必要垂直平整,支撑牢固。上框离楼板1350mm下框离地300mm。除用角钢作垂直支撑外,必要加角钢斜撑,保证其牢固性。2、 隔断钢框按图施工,焊接后要矫正变形,应用3.2E4301低碳型焊条。加工好钢框应刷二道防锈漆。3、 本工程隔断较高,按规范应用安全玻璃,故选用12mm厚钢化玻璃,玻璃二侧应磨边
10、,如玻璃成直角相交,玻璃应磨45角。玻璃间留45mm缝隙以利打玻璃胶。打玻璃胶时应将相邻两块玻璃夹紧撑平,使玻璃面平整。玻璃与底框间应加5mm厚橡皮胶条,立框与玻璃接触处应加5mm厚单面胶条,使玻璃不直接与钢框碰上,避免因温度变形而挤碎玻璃。4、 粘不锈钢板时,如遇90直角,应采用立框边压水平框做法,不采用45角相交做法。5、 玻璃分块应考虑上楼运送条件(因玻璃高超过2900mm,电梯上不了),详细分块尺寸必要获得设计师批准,如有丁字相交隔断,二面隔断三块玻璃应相交在同一条缝上。(三) 活动地板:1、 抗静电活动地板是机房必备装饰材料。活动地板下空间既是强、弱电、消防铺管布线空间,也是专业空调
11、送风静压箱。因而活动地板下地面表面为水泥压光,四壁墙面也应用水泥抹面压光,地面和四壁应作防尘解决,保证不起皮不龟裂。2、 活动地板铺设前应按地板布置平面图放线,将活动地板位置表白,以便各类管道线槽敷设时躲开支撑位置。3、 活动地板铺设应在机房内各类装修施工安装完毕并对地面清洁解决后进行。各房间活动地板缝应对齐,遇到不规则房间或高低不平地面,应按实际尺寸镶补并附加支撑部件。现场切割地板,周边应光滑,无毛刺。活动地板应平整牢实,接缝宽度不不不大于1mm,相邻板高差不不不大于0.5mm,地板水平度用2m直尺检查不超过2mm,走动时地板不得有晃动或响声。玻璃隔断框下活动地板宜通过铺设。4、 活动地板上
12、电线出口、开口应采用铣孔或钻孔,孔边应光滑平整,并用万能胶封边,以免地板由开孔处吸潮变形。5、 活动地板上需放置较重设备时,应用钢支架将设备直接固定在原地面上,超重设备安装时应核对构造承载力或采用加固办法。(四) 电气安装:1 电线管、金属线槽敷设。(1) 机房吊顶上或地板下敷设电线管应用镀锌电线管或镀锌钢管。镀锌管应采用螺纹连接或套管紧固螺钉连接。镀锌管跨接接地线应采用专用接地线卡跨接,不应采用熔焊连接。(2) 电线管直线长度超过30m或长度超过20m,中间有一种弯曲,长度超过15m中间有两个弯曲,中间均应加设接线盒。电线管弯曲半经不适当不大于管外径6倍,且弯曲处不应有折皱、凹陷和裂缝,弯扁
13、限度不应不不大于管外径10%。(3) 电线管与电气设备间可采用金属软管连接,但金属软管长度不得超过1m。(4) 吊顶内电气管吊卡间距应符合规范规定,并应等距离均匀布置。(5) 金属线槽和金属管与地板下静电接地铜带应不在同一垂直面重叠敷设,线槽线管与铜带垂直交叉时应离空或加绝缘垫。(6) 我司规定强电用线槽、线管均用镀锌,弱电用线槽采用灰色喷塑,线管用普通电线管或焊接管,但表面应刷灰色油漆,消防报警线管刷防火涂料,使各种布线性质一目了然。(7) 电线管槽与盒连接,管槽内解决,管槽固定,明配管槽平直度,管槽接地等均应符合规范规定。2 配线(1) 导线规格颜色符合设计,护口齐全。管内导线无接头和扭结
14、,管内导线总截面不应不不大于管截面40%,导线在箱、盒内连接应采用压接,不同材料不准直接连接,应采用可靠过渡办法。(2) 电缆敷设前应按设计和实际途径计算每根长度,并考虑在终端头留有备用长度 ,合理安排每盘电缆使用。电缆在管内、线槽内不应有接头。(3) 电缆耐压实验,泄漏电流和绝缘电阻必要符合施工规范规定,电缆弯曲半径,终端头和电缆接头应符合规范,电缆头安装应牢固,相序对的。电缆敷设禁止绞拧、护层断裂和表面严重划伤等缺陷。3 照明器具及配电箱、柜安装:(1) 嵌入顶棚内灯具其质量不应落在吊顶面板上,应固定在专用龙骨上;导线不应贴近灯具外壳,且在灯盒内应留有余量;灯具金属外壳必要接保护地线。(2
15、) 灯具边框应紧贴顶棚面,成排灯具安装中心偏差不超过5mm。(3) 开关插座标高一致,直边与地面垂直,成排装插座面板,其底边必要成一条线。市电和UPS电源插座外形和颜色必要有明显区别,插座接线对的,导线与器具连接紧密。(4) 配电箱成排安装时,应力求大小一致,如确有困难,应按大小顺序安装、且底边必要是一条线。配电箱固定应牢固、垂直,箱框紧贴墙装饰面,箱内接线对的,布线横平竖直,间隔一致,连接紧密,回路编号清晰齐全。4 接地:(1) 机房接地为重中之重,必要严格按设计规定施工。当前高层建筑中接地均采用综合接地,其接地电阻应不大于1,接地前必要与建设方联系,获得可靠数据。(2) 交流地与保护地引出
16、线之间应彼此绝缘。交流电源中性线不得与直流工作地线紧贴平行敷设。(3) 接地装置焊接必要牢固,需涂敷处,涂层必要完整。七、机房竣工综合测试:(一)普通规定1、 计算机机房技术指标是一种综合性指标,其测试(除屏蔽测试效能外)应在室内装修竣工后及空调、供配电系统和消防系统等公用系统试运营后进行。2、 测试仪器仪表应按国标计算站场地技术规定和本规定中规定规定精度选用,并必要通过国家认定计量机构检定,应在有效期内使用。3、 测试前应对计算机机房及空调系统进行彻底清洁解决。测试在空调系统正常运营24小时后进行。4、 本工程测试执行A级机房原则(二)温度、湿度:1、测试仪表应符合下列规定:(1)温度测试仪
17、表误差:K0.5BC;(2)相对湿度测试仪表误差:K3%。2、测点分布:面积50m机房,对角线5点分布,如图2.2。面积每增长20-50m,则增长3-5个测点。测点应距活动地板0.8m,距墙不不大于1m,距设备周边0.5m,并应避开送回风口处。 图2.2测点分布示意图3、机房温、湿度指标分A、B、C三级,依计算机性能规定选用相应指标级别。4、温湿度指标。依照国标计算站场地技术条件规定,机房温度指标见表4A,湿度指标见表4B。表4A 机房温度指标 指标项目条件开机时停机时温度(BC)温度A级夏季23K25-35冬季20K2B级15-30C级10-3410-40变化率(BC/h)A级5不结露B级1
18、0不结露C级150Lx应符合建委工业公司照明设计TJ34-79中规定应急照明20Lx0.5Lx注:照度指标在距地面(活动地板)0.8m处测试。4.需继续工作用事故照明,应按一级负荷规定供电。(五)噪声:1、测试仪器应为精确度二级以上声级计(A声级)。2、测点分布在重要操作员位置上距地面1.2-1.5m。3、计算机正常运营时机房内噪声,在操作员正常工作位置 上距地面1.2-1.5m处测量,应不大于70dB(A)。(六)电磁屏蔽:1、对有电磁屏蔽规定机房,其电磁屏蔽效能测试参见第7章电磁屏蔽。2、无线电干扰环境场强,机房 内无线电干扰场强,在频率为0.15-100MHz时,不不不大于120dB。3
19、、磁场干扰环境场强,机房内磁场干扰场强不不不大于800A/M(相称于100E)。4、无线电干扰环境场强测试仪表用干扰场强测试仪。5、磁场干扰环境场强测试仪表用交直流高斯计。(七)接地电阻1、测试仪表应为精确度5级以上接地电阻测试仪。2、测试前必要将设备电源接地引线断开。3、接地类型及指标数据见表2.7。表2.7接地类型及其指标接地类型直流地(逻辑地)交流工作地安全保护地防雷保护地接地电阻按不同计算机系统规定而定不适当不不大于4W不应不不大于4W不应不不大于W4、诸地之间关系, 应依不同计算机系统而定。5、综合接地电阻应不大于1W(八)供电电源电压、频率及波形失真率:1、 对测试仪器规定(按级)
20、:(1) 电压表精度1.0级以上。(2)频率表精度0.5级以上。(3)波形失真度测试仪器误差10%(满刻度)以内。2、测试仪器外壳应与被测电压有共同接地点,以防止引 进干扰。3、计算机开机时,供电电源应满足下列规定:(1)频率:50Hz;(2)电压:交流380V/220V;(3)相数:三相五线制或三相四线制/单相三线制。4、依照计算机性能,国标计算站场地技术条件中对机房供电规定见表2.8。指标级别表2.8计算机机房供电规定项目级级级电压变动()2-10-+7-15-+10频率变化()0.20.51波形失真率()3-57105、在计算机专用配电柜(盘)输出端测量电压、频率和波形失真率。(九)风量
21、1、测量仪器为误差K2%(满量程)风速仪或精度一级以上倾斜式微压计。2、测试办法:计算机机房总送风量、总回风量及新风量测试应按国家GB50243-97通风与空调工程施工及验收规范第13章工程验收中办法进行。(十)正压:1、测试仪器应为精度二等原则补偿式微压计。2、测试办法应符合下列规定:(1)测试时应关闭室内所有门窗;(2)使用补偿微压计时,接口不应迎着气流方向;(3)测点分布:室内气流扰动较小任意点。2、 机房对外界空气规定普通为:维持4-7Pa正压。八、劳动力需用筹划:经计算本工程需用1100工日,按总工期66天平均,每天需劳动力17人,依照实际状况,考虑要分班作业,安排劳动力筹划如下:序
22、号工种名称人数进场日期阐明1装饰木工6开工日期2焊工1开工日期3油工2开工后5天4瓦工1开工日期5强电安装技师2开工后6天6电工2开工后6天7弱电安装技师2装饰基本完毕时8壮工4开工日期9共计20九、重要施工机具、测试仪器筹划 (一) 重要施工机具筹划表序号机具名称规格型号数量进场日期阐明1交流电焊机容量30KVA以内2开工日期2电锤PHD-381开工日期3气泵1开工后5天4气钉枪2开工后5天5自攻钉枪1开工后5天6手电钻2开工后5天7云石机2开工后20天8切割机1开工后20天9修边机1开工后20天10射钉枪2开工日期(二) 重要测试仪器筹划表序号仪器名称规格型号数量进场日期阐明1兆欧表331
23、11使用时2接地电阻检测仪DET2/21使用时3钳形功率因素表3266 AC:600V1使用时4交直流钳形表3265 AC:750V1使用时5照度计TES-13321使用时6风速、温度、风湿、风量测试仪65111使用时7数字测温测湿表HT8001C1使用时8尘埃粒子计数器Y09-61使用时9数字万用表DS-14-11使用时10噪声测试仪HP8970A1使用时十、工程质量保证办法1、 实行项目经理质量终身负责制.工地建立以项目经理为首,专职质量员为骨干质量小组,认真开展全面质量管理活动。2、 对施工人员经常进行“百年大计,质量第一”质量教诲,提高参施人员技术素质和质量意识。3、 严格按ISO90
24、001质量体系原则对每道工序质量进行把关:(1) 一方面把住材料,设备采购关。凡购进材料、设备质量必要符合国家规范和设计规定,特殊材料(如消防器材)更应符合行业规定和本地政府准用规定。装饰材料还应符合环保原则。进料必要有严格验收制度。(2) 坚决执行行之有效自检,互检制度,不合格项目决不流入下一工序。(3) 实行质量一票否决制度,质检员有权制止不符合质量原则操作工序,并报告项目经理,及时返工修改。(4) 加强技术交底制度。项目部技术人员向施工队长交底,施工队长向操作人员交底。如因交底不清,规定有误而导致工程事故,要追究关于人员责任。(5) 实行样板制度。凡大面积装饰、安装项目开始前,必要先作样
25、板,经甲方、监理方共同检查承认后,按样板统一工艺、技术规定、质量原则展开施工。(6) 认真实行隐检、预检、分部工程验收、竣工验收、竣工综合测试等规定,保证工程每一工序,每一分部和整体工程都在质量体系控制中,实现创优质工程目的。(7) 回话和保修制度。真诚回访、及时保修是保证工程质量尽善尽美至关重要一环,必要做好。4按关于规定编制、收集、记录关于技术文献和资料,保证资料完整性、可靠性、保持质量体系运营正规化和规范化。十一、安全施工办法1、建立以项目经理为首安全生产保证体系。明确各级人员安全责任、贯彻制度,做到纵向究竟、横向到边,一环不漏,人人有责。3、 施工队进场前必要与项目部订立安全施工合同书
26、,项目部设专职安全员经常检查贯彻,防止失控。4、 适时进行安全教诲,增强施工人员安全生产意识,提高安全生产知识,有效防止不安全行为和失误。5、 防止触电是装饰施工安全管理重点。施工用电要严格遵循建设部施工现场暂时用电安全技术规范规定执行。电工必要执证上岗。暂时用电设立和维修必要由电工负责,非电工禁止操作。禁止任意拉接电,禁止用双绞花线作施工用电电源线。所有用电设备必要安装漏电保护装置且按规定接地、接零。6、 严格执行建设工程施工现场消防安全管理规定,做好防火工作。施工中动用明火,必要得到项目部批准。现场应按规定设立灭火器材。施工现场不准吸烟。易燃品应设专用仓库专人看守。7、 各种安全防护设施要
27、符合北京市建筑施工现场安全防护原则,禁止违章作业,冒险蛮干。十二、文明施工办法:1、施工现场整洁有序,材料、设备按施工平面图规定整洁堆放,道路畅通。现场备有足够垃圾袋,垃圾碎料一日一清,及时运走。1、 施工时尽量采用低噪音工艺和施工办法。大厦正常上班时间,普通不进行噪音较大作业。噪音较大作业安排在夜间或双休日进行。2、 搞好协作团结。几种施工队或其她专业工种在一起施工时要互谅互让,有问题协商解决,有矛盾应及时上报项目部,决不容许在现场吵闹,更不许发生斗欧事件。3、 维护公司形象,施工人员必要着工作服上班,不准衣冠不正,赤膊赤足进施工现场。4、 尊重甲方和监理方人员,虚心倾听其意见。如其规定与图
28、纸或规范不符时,应诚恳耐心向对方阐明状况,不容许发生顶撞等不礼貌行为,做到有礼有节。5、 严格保护我司施工成品,保证不损坏其他施工方已完毕项目。附表1: 施工组织机构体系表各专业施工队、组现场陈材士料林员暖通于工文程志师土建李工文程凯师质检眭工世程松师项目王技术负责毅人电气胡工波程勇师公司经理:余 安总工程师:魏锦霞项目经理:张希杰注:本工程财务管理预决算编制、材料设备采购均由公司各业务部门直接负责。附表2 :项目质量管理体系图施工队、组兼职质检员自 检各专业工程师项目经理项目技术负责人质检工程师总 检监理公司质 检附表4:计算机房工程整体工作筹划表序号工作阶段工作内容实行日期阐明1工程前期工
29、作1. 订立施工合同2. 会审设计图纸3. 选定设备、材料,安排订货4. 与总包单位和设备厂家(指甲方订货)协调施工安装事宜5. 办妥有关手续中标后至工程正式开工前2工程施工阶段1 装饰工程施工2 强电安装3 弱电安装4 空调、新风系列安装此阶段工期60天:自9月10日至11月8日,详细日期以实际开工之日为准。现场必要具备我公司进入施工条件。3综合测试竣工验收1 施工组织设计规定各项测试2 机房整体运营调试3 竣工验收时间6天:自11月9日至11月14日4培训服务1 设备安装、配备、性能、使用培训2 分系统运营管理、维护培训3 机房整体运营维护培训分两个阶段:1综合测试、验收阶段以试培训;2现场专业培训五天。参加培训人员由建设方自定。5质量保证服务期1 投入运营保驾服务2 正常质量保证、回访3 及时排除故障,保证建设方正常使用1 机房开始运营7 日内派一名工程师和关于技工在现场保驾服务2质量保证期36个月,每个季度回访一次.3接到建设方告知8小时内派员到现场,核心部位48小时内解决问题。
