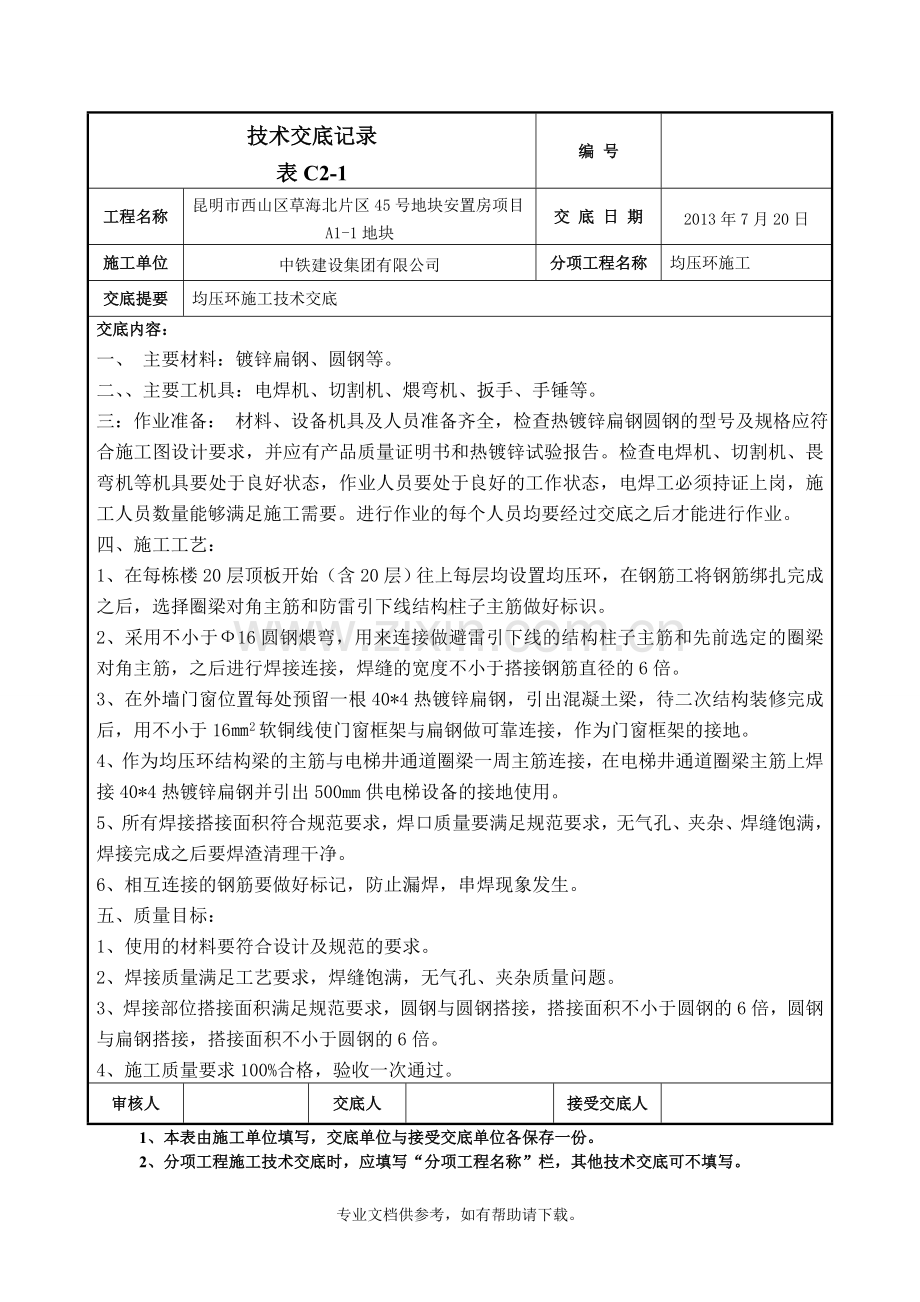

1、技术交底记录表C2-1编 号工程名称昆明市西山区草海北片区45号地块安置房项目A1-1地块交 底 日 期2013年7月20日施工单位中铁建设集团有限公司分项工程名称均压环施工交底提要均压环施工技术交底交底内容: 一、 主要材料:镀锌扁钢、圆钢等。二、主要工机具:电焊机、切割机、煨弯机、扳手、手锤等。三:作业准备: 材料、设备机具及人员准备齐全,检查热镀锌扁钢圆钢的型号及规格应符合施工图设计要求,并应有产品质量证明书和热镀锌试验报告。检查电焊机、切割机、畏弯机等机具要处于良好状态,作业人员要处于良好的工作状态,电焊工必须持证上岗,施工人员数量能够满足施工需要。进行作业的每个人员均要经过交底之后才

2、能进行作业。四、施工工艺:1、在每栋楼20层顶板开始(含20层)往上每层均设置均压环,在钢筋工将钢筋绑扎完成之后,选择圈梁对角主筋和防雷引下线结构柱子主筋做好标识。2、采用不小于16圆钢煨弯,用来连接做避雷引下线的结构柱子主筋和先前选定的圈梁对角主筋,之后进行焊接连接,焊缝的宽度不小于搭接钢筋直径的6倍。3、在外墙门窗位置每处预留一根40*4热镀锌扁钢,引出混凝土梁,待二次结构装修完成后,用不小于162软铜线使门窗框架与扁钢做可靠连接,作为门窗框架的接地。4、作为均压环结构梁的主筋与电梯井通道圈梁一周主筋连接,在电梯井通道圈梁主筋上焊接40*4热镀锌扁钢并引出500mm供电梯设备的接地使用。5

3、、所有焊接搭接面积符合规范要求,焊口质量要满足规范要求,无气孔、夹杂、焊缝饱满,焊接完成之后要焊渣清理干净。6、相互连接的钢筋要做好标记,防止漏焊,串焊现象发生。五、质量目标:1、使用的材料要符合设计及规范的要求。2、焊接质量满足工艺要求,焊缝饱满,无气孔、夹杂质量问题。3、焊接部位搭接面积满足规范要求,圆钢与圆钢搭接,搭接面积不小于圆钢的6倍,圆钢与扁钢搭接,搭接面积不小于圆钢的6倍。4、施工质量要求100%合格,验收一次通过。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记

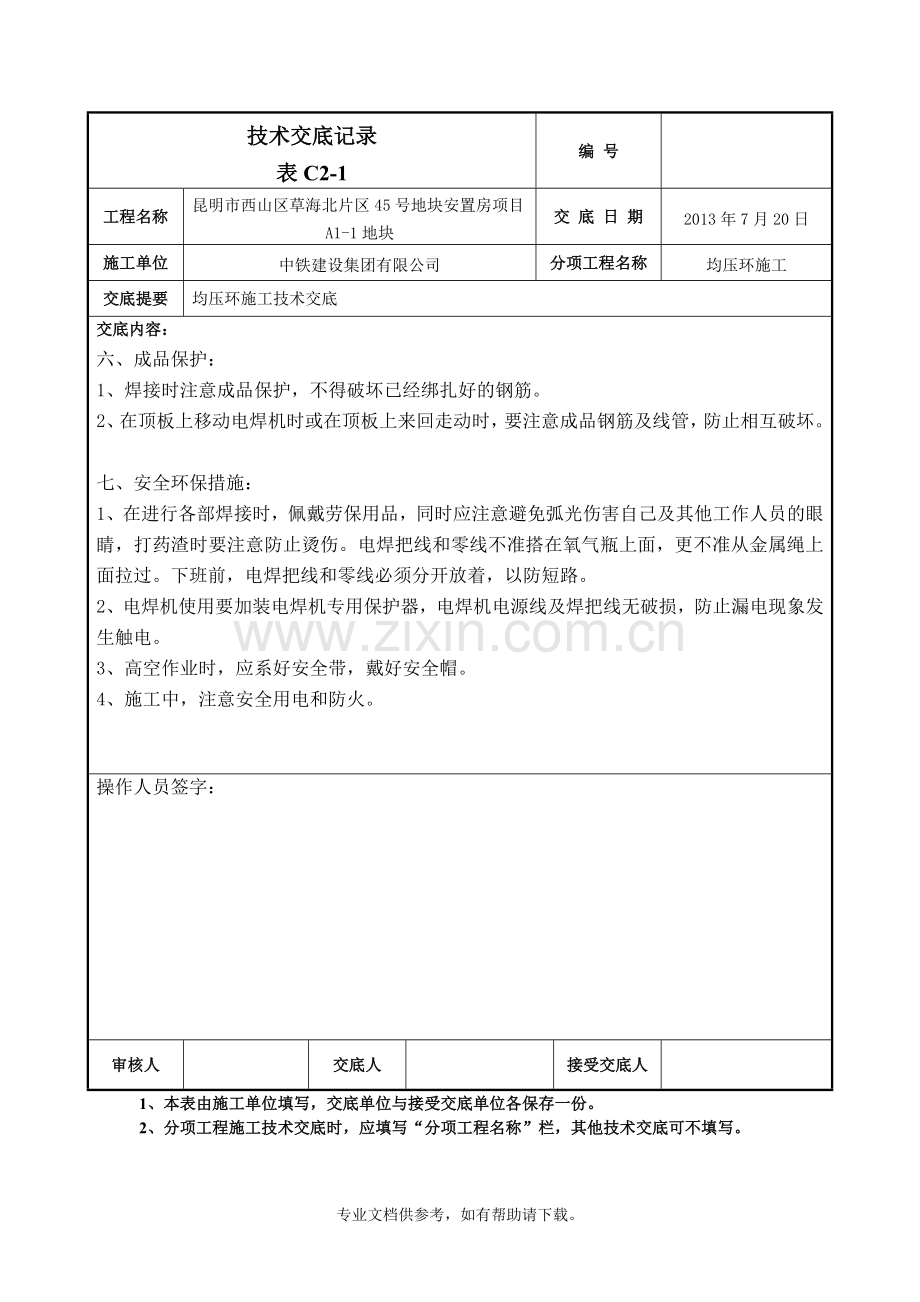

4、录表C2-1编 号工程名称昆明市西山区草海北片区45号地块安置房项目A1-1地块交 底 日 期2013年7月20日施工单位中铁建设集团有限公司分项工程名称均压环施工交底提要均压环施工技术交底交底内容: 六、成品保护:1、焊接时注意成品保护,不得破坏已经绑扎好的钢筋。2、在顶板上移动电焊机时或在顶板上来回走动时,要注意成品钢筋及线管,防止相互破坏。 七、安全环保措施:1、在进行各部焊接时,佩戴劳保用品,同时应注意避免弧光伤害自己及其他工作人员的眼睛,打药渣时要注意防止烫伤。电焊把线和零线不准搭在氧气瓶上面,更不准从金属绳上面拉过。下班前,电焊把线和零线必须分开放着,以防短路。2、电焊机使用要加装电焊机专用保护器,电焊机电源线及焊把线无破损,防止漏电现象发生触电。3、高空作业时,应系好安全带,戴好安全帽。 4、施工中,注意安全用电和防火。操作人员签字:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。专业文档供参考,如有帮助请下载。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
