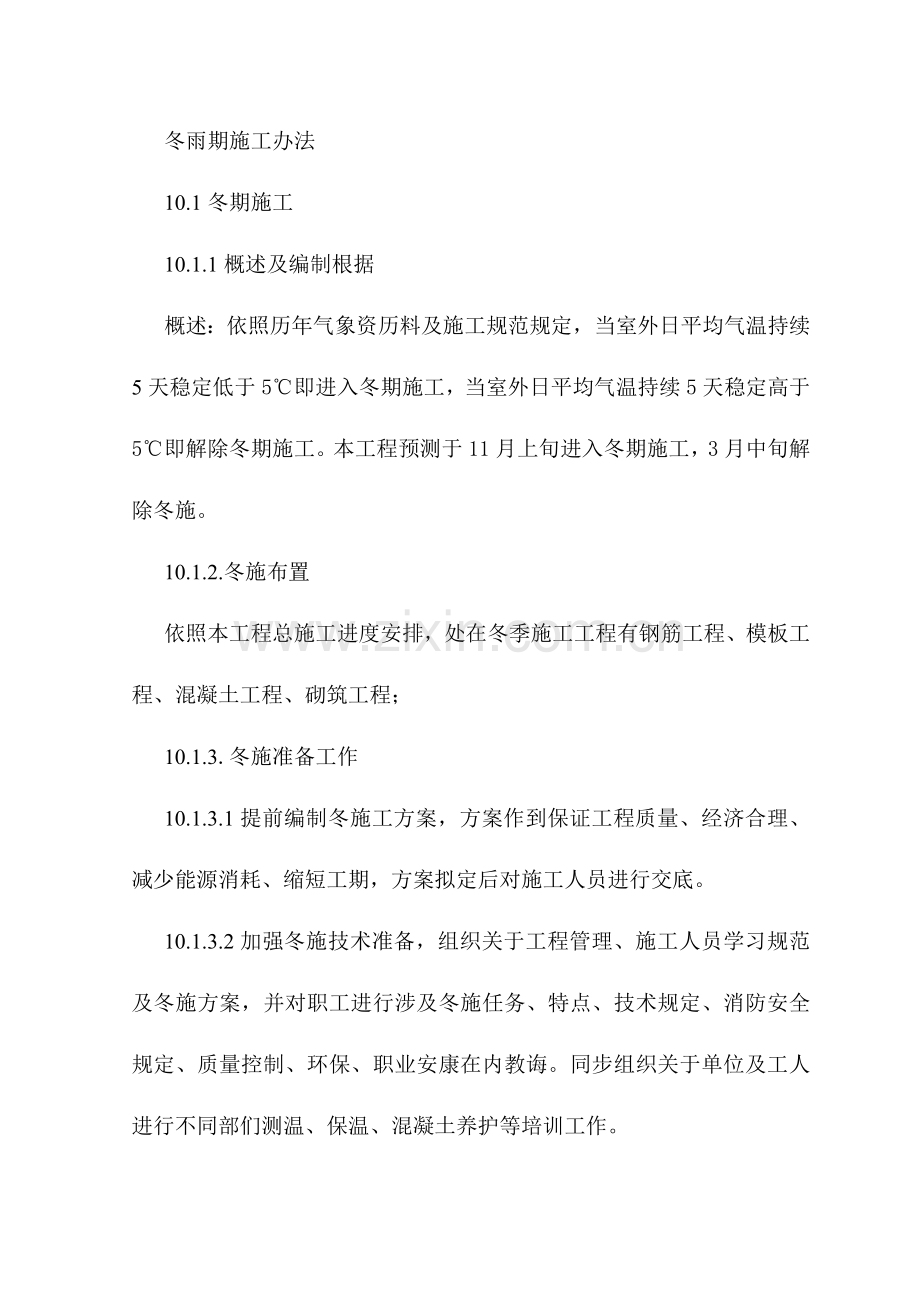

1、冬雨期施工办法10.1冬期施工10.1.1概述及编制根据概述:依照历年气象资历料及施工规范规定,当室外日平均气温持续5天稳定低于5即进入冬期施工,当室外日平均气温持续5天稳定高于5即解除冬期施工。本工程预测于11月上旬进入冬期施工,3月中旬解除冬施。10.1.2.冬施布置依照本工程总施工进度安排,处在冬季施工工程有钢筋工程、模板工程、混凝土工程、砌筑工程;10.1.3.冬施准备工作10.1.3.1提前编制冬施工方案,方案作到保证工程质量、经济合理、减少能源消耗、缩短工期,方案拟定后对施工人员进行交底。10.1.3.2加强冬施技术准备,组织关于工程管理、施工人员学习规范及冬施方案,并对职工进行涉

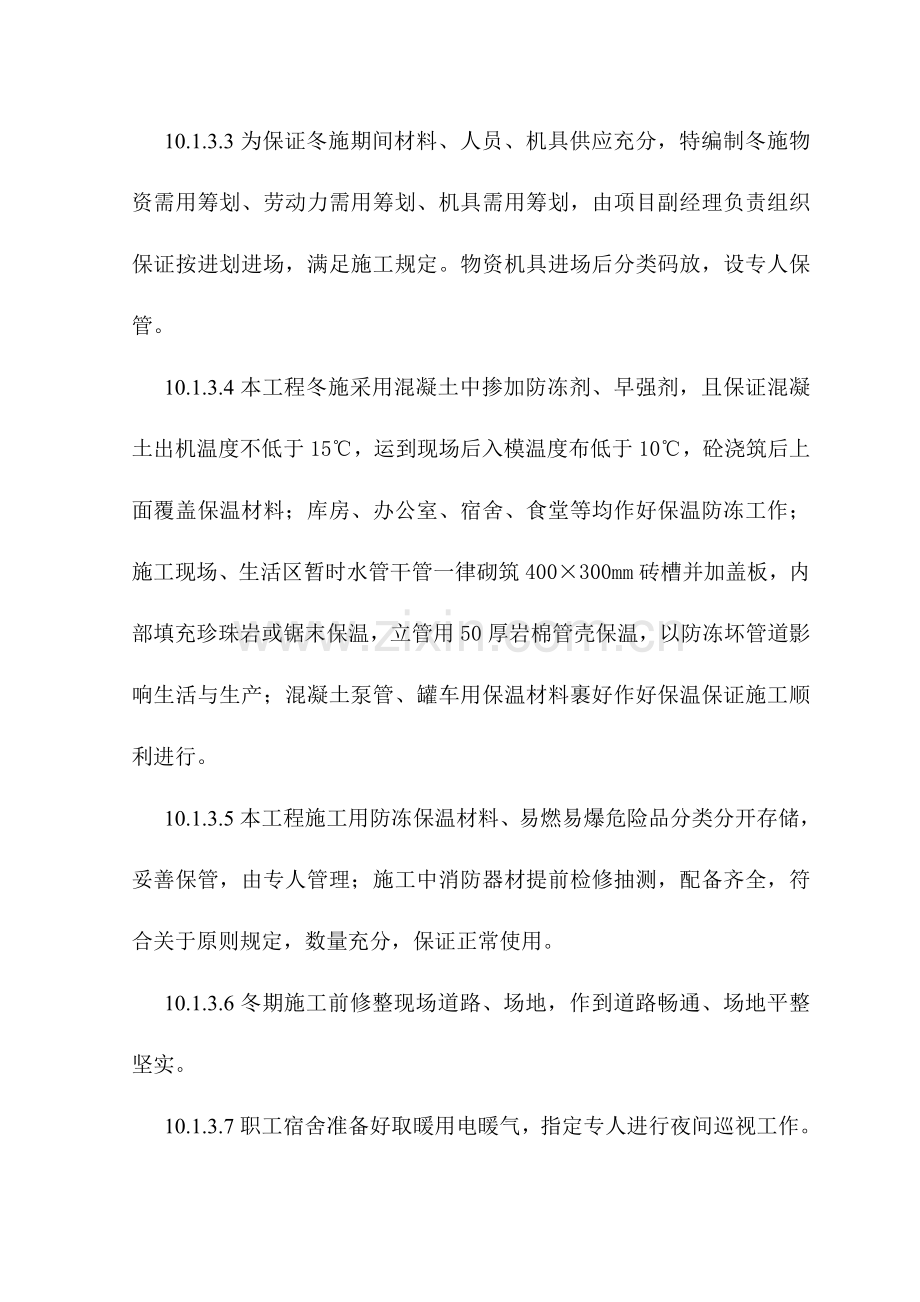

2、及冬施任务、特点、技术规定、消防安全规定、质量控制、环保、职业安康在内教诲。同步组织关于单位及工人进行不同部们测温、保温、混凝土养护等培训工作。10.1.3.3为保证冬施期间材料、人员、机具供应充分,特编制冬施物资需用筹划、劳动力需用筹划、机具需用筹划,由项目副经理负责组织保证按进划进场,满足施工规定。物资机具进场后分类码放,设专人保管。10.1.3.4本工程冬施采用混凝土中掺加防冻剂、早强剂,且保证混凝土出机温度不低于15,运到现场后入模温度布低于10,砼浇筑后上面覆盖保温材料;库房、办公室、宿舍、食堂等均作好保温防冻工作;施工现场、生活区暂时水管干管一律砌筑400300mm砖槽并加盖板,内

3、部填充珍珠岩或锯末保温,立管用50厚岩棉管壳保温,以防冻坏管道影响生活与生产;混凝土泵管、罐车用保温材料裹好作好保温保证施工顺利进行。10.1.3.5本工程施工用防冻保温材料、易燃易爆危险品分类分开存储,妥善保管,由专人管理;施工中消防器材提前检修抽测,配备齐全,符合关于原则规定,数量充分,保证正常使用。10.1.3.6冬期施工前修整现场道路、场地,作到道路畅通、场地平整坚实。10.1.3.7职工宿舍准备好取暖用电暖气,指定专人进行夜间巡视工作。10.1.3.8提前准备进冬防冻害药物、保暖衣物、手套、棉靴等,防止冻害发生,发生冻害时执行项目部应急准备与响应工作程序有关规定。10.1.4冬施施工

4、管理工作10.1.4.1冬施期间建立全冬期施工各种管理制度及管理体系,加强技术责任制,质量检查制,保温测温制,技术交底、安全交底制、安全消防检查制管理工作,认真贯彻惩罚条例。10.1.4.2冬施期间应保证机具完好、材料充分、制度贯彻,层层有人抓有人管,随时检查,对检查中查出质量、安全、消防、生活等问题及时整治,消除隐患。10.1.4.3加强冬施方案贯彻工作,工地技术人员及时按冬施方案进得冬施技术安全交底,作好检查工作,指引施工工人认真按冬施规定及施工规范施工。10.1.4.4施工现场由实验人员进行测温,定期测定,作好记录,定期限归档以备查用。10.1.4.5加强冬施砼管理。10.1.4.6加强

5、冬施混凝土试块管理。冬施中混凝土试块为混凝土拆模、蓄热养护时间提供根据,试块留置四组,两组标养,两组同条件养护(其中一组用检查混凝土拆模时强度,拟定混凝土养护期限,另一组用于检查混凝土同条件养护至常温后再转入标养28天时强度)。10.1.4.7加强冬施安全管理。作好安全教诲,安全检查工作;现场特种材料、模板、乙炔瓶、氧气瓶等到应分别设专库存储,符合安全规定,加强管理。加强劳动保护,脚手架霜雪及时清除干净,上脚手架要穿防滑鞋,高空作业人员必要系安全带。加强技术安全交底保证安全生产。10.1.4.8作好冬施消防管理。冬施气候干燥,现场内保温材料、木材等易燃物较多;施工现场内禁止吸烟;动用明火经消防

6、安全员审批签发动火证,配备消防器材,设专人看火;所有易燃保温材料按生产需要控制使用,防止积压,不用放在安全地方码放整洁,附近配备足够消防器材;现场内电气设施经常检查,及时排除隐患。10.1.5.冬施技术办法10.1.5.1土方工程(夏季已填完)10.1.5.2钢筋工程负温下HPB235级钢筋冷拉调直,冷拉钢筋应逐根进行外观检查,其表面不得有裂纹,局部颈缩等缺陷。当气温低于-10时不得用机械法对钢筋进行调直。所有焊工必要持证上岗,施焊时设防风挡雪办法;钢筋焊后禁止及时接触冰雪,应于空气中自然冷却。钢筋焊接前应进行试焊,合格后方可施焊;钢筋焊接后应对焊接接头进行全数自检,剔除不合格品。环境温度低于

7、-10时不得进行焊接,雪天、施焊现场风速超过5.4m/s(三级风)时,应采用遮蔽办法。10.1.5.3模板工程模板必要清理干净,不得粘有杂物及冻结混凝土残渣;冬施期间隔离剂应采用防冻隔离剂,涂刷均匀无漏涂无结瘤,冬施过后模板隔离剂采用水质隔离剂。模板不得支设于冻土及不稳定物体上。模板验收后浇注混凝土前应做好保温,保温采用覆盖草帘被外罩彩条布形式。模板拆除执行拆模申请制度。10.1.5.4混凝土工程本工程混凝土工程采用综合蓄热法,掺加防冻剂,阻燃草帘及彩条布保温。材料规定:本工程采用普通硅酸盐水泥PO32.5;水泥不得直接加热,使用时温度不低于1,水泥质量规定符合国标硅酸盐水泥、普通硅酸盐水泥G

8、B175有关规定;混凝土中掺加粉煤灰时粉煤灰掺量必要通过实验拟定;拌制混凝土用骨料商品混凝土供应站必要向项目部提供检测报告;本工程选用防冻剂及掺量由实验拟定,不得使用含氯盐外加剂,由商品混凝土供应厂提供配合比和检测报告;混凝土骨料、水泥及掺合料中总碱含量应符合国家有关原则,且不不不大于3.0/m3 ,混凝土总碱含量报告由商品混凝土供应厂家提供;混凝土氯化物等含量应符合设计图纸有关规定。混凝土拌制:冬施混凝土最小水泥用量不不大于300kg/ m3,水灰比应不大于0.6,由商品混凝土供应厂控制并提供混凝土配合比。混凝土运送和浇筑:混凝土浇筑前应清除模板上、钢筋上及施工缝处冰雪和污垢;混凝土应在规定

9、期间内运至浇筑地点完毕浇筑,混凝土入模温度不低于10;运送和浇筑混凝土设备应有保温办法,符合冬期施工规定;不得在遭受冻害混凝土上继续浇筑混凝土。混凝土养护和保温:规范规定混凝土强度达到设计强度30%并且不不大于4.0N/mm2前不得受冻,混凝土表面涂刷混凝土养生液,禁止浇水养护;混凝土强度达到不因拆模损坏棱角方可拆除侧模,底模待混凝土强度达到设计强度100%方可拆除,底模支撑应至少保存三层,拆除模板应经技术部门签发模板拆除允许证,模板拆除后应及时作好混凝土保温工作;混凝土浇筑后应及时保温,保证混凝土不受冻。混凝土构造边角处应比大面加厚2倍覆盖物,作好薄弱部位保温工作;混凝土达到临界强度此前,气

10、温低于-10时设覆盖物及时保温,避免混凝土受冻;成立专门测温、保温小组,由实验专人负责检查贯彻。如对砂石料及水泥实际温度测量,测量混凝土出机温度和入模温度等,混凝土输送泵及泵管应采用保温防冻办法,泵管使用前用压力热水刷洗。除按规定留置同条件养护试块外,尚应作如下检查:检查混凝土表面有无受冻、粘连、收缩裂缝、边角与否脱落,施工缝处有无受冻现象;同条件养护试块与否与现场构造养护条件一致;测温与否及时精确。10.1.6. 冬施消防安全办法10.1.6.1冬施时空气干燥,风多,为防止火灾发生,施工现场严格执行动火证制度,动用明火时设专人看火,动火区附近设立足够灭火器材。10.1.6.2遇霜雪时及时将霜

11、雪清除干净;上下马道钉设防滑条;上下脚手架必要穿防滑鞋,高空作业必要系安全带,进入施工现场必要带安全帽,同步应作好四口及临边防护。10.1.6.3医务人员及时发放防冻药物,防止冻伤发生。10.1.6.4应每天收听天气预报,作好思想准备,以防寒流突袭。10.2 雨期施工10.2.1 依照施工进度筹划及工程实际进度,本工程雨季施工内容涉及:主体钢筋、模板、混凝土及砌体工程,内外墙抹灰涂料工程,外窗安装工程,楼地面工程,水电专业安装调试。10.2.2 雨季施工阶段准备工作10.2.2.1施工现场准备现场排水:为了保证雨季正常施工,保障施工道路畅通,做到施工现场无积水现象,应做好施工现场排水工作。本工

12、程现场重要道路要修好,现场场地及生活区硬化完毕,依照施工平面图规定,对施工现场自南向北自然向市政雨水管道找坡,自然排水。道路:在雨季到来前对生活区及现场道路进行检修,有破损处修好,找好排水坡度,避免道路积水,保证雨水及时排浮现场。材料半成品、成品堆料场地修整:由于本工程装修阶段某些位于雨季施工,规定将材料半成品、成品堆料场地(砂石,水泥库,门窗,防水材料库房,涂料,腻子,材料库房,水电材料库房等)进行全面检修,做到场地平整,有排水坡度不积水,有防雨办法无渗漏。10.2.2.2原材料、成品、半成品准备工作为保证雨季施工进度,本工程所需用原材料、成品、半成品,必要做好必要准备,并做好防雨工作。对防

13、水材料,门窗,石材,地砖,涂料堆场,搭设防雨防潮防砸棚;防水材料,还应做好遮光棚。对水泥库,防止水泥库渗漏,其四周应做好排水,水泥库底座高出地面200mm,保持水泥库空气流通,并防止雨水倒灌,雨期加强检查,发现渗漏及雨水倒流等状况及时排除。对砂石料、构件提前组织定货,进场,做好储备,防止雨季供货困难,影响施工进度。10.2.2.3现场暂时供电及机电设备准备工作:雨季前对所有照明、动力线路进行检修,对机电设备检查其与否有可靠漏电保护装置,与否有可靠接地、接零,发现问题及时解决上报。对工地所使用机电设备,如、木工机械、搅拌机等,要按规定搭设防护棚,并防水防漏,电焊机必要加盖防雨罩,防雨配电箱应逐个

14、检查,并加锁,由专人管理。10.2.2.4库房、宿舍、食堂、办公室等房间,应在雨季加强巡视,防止渗漏,以保障员工正常生产生活。10.2.2.5后勤:依照公司职业安康与环境管理体系文献规定,现场配备防暑降温药物食品(绿豆汤等)。制定应急方案,发生中暑事故及时解决。加强对食堂卫生检查监控,避免食物中毒事件发生。10.2.2.6成立防汛指挥小组:项目经理任组长,安全员、施工负责人任副组长,其他关于人员任成员。配备足够防汛材料机具,发生险情及时上报,及时解决。10.2.2.7加强职业安康与环保教诲:依照公司职业安康与环境管理,加强对全体员工教诲,保证安全生产,文明施工,增强员工自我保护意识及环保意识。

15、10.2.3重要分项工程雨季施工技术质量保证办法10.2.3.1抹灰工程:抹灰基层浇水润湿,刷水泥胶浆,随刷随抹灰。抹灰层终凝后(12小时后)及时喷水养护,保持表面湿润,养护时间7天,避免快干失水影响抹灰层强度(形成干裂)。抹灰层终凝前避免受雨水冲刷(失去水泥浆减少强度形成麻面)及大风直吹(容易形成风裂),被冲刷抹灰层必要铲掉返工。10.2.3.2腻子工程:室外刮腻子安排在睛天进行,雨天及大风天进行室内作业。刮腻子前基层用胶水湿润,随湿润随刮腻子。腻子(水泥腻子)终凝后(12小时后)及时喷水养护,保持表面湿润,养护时间7天,避免快干失水影响强度( 形成干裂)。腻子终凝前避免受雨水冲刷(水泥腻子

16、失去水泥浆减少强度形成麻面)及大风直吹(容易形成风裂),被冲刷腻子必要铲掉返工。10.2.3.3涂料工程:室外涂料施工安排在晴天进行,涂料固化前避免雨水冲恻,被冲刷涂料进行补刷。10.2.3.4门窗工程:设立专用库房,避免受潮雨淋,防尘防砸阳光爆晒。玻璃胶施工应在晴天进行,玻璃胶固化前防止雨淋,被雨淋将玻璃胶清除返工。10.2.3.5主体工程钢筋工程:对钢筋原材及成品、半成品应加强保护,防止生锈。如遇雨天,在施工前必要将所有生锈钢筋进行除锈工作。模板工程:在预测施工必要对模板加强保护,防止雨水浸泡模板,特别是对木模板应封闭存储。雨天后,继续施工应将模板积水扫清,等干后进行下一道工序。砼工程:雨

17、季施工应做好砂石料含水率检测工作,如有变化应及时调节砼配合比,以保证砼质量。在浇筑砼时 应遵循小雨干、中雨抢、大雨停原则,如遇必要持续浇筑部位,则应采用暂时遮蔽办法。雨天浇筑完应对新浇筑砼表面用塑料薄膜覆盖保护。10.2.4雨季施工安全技术办法10.2.4.1脚手架、施工电梯:雨施前重点对脚手架基本全面检查,检查排水坡度及垫板稳固齐全状况,检查脚手架排水沟排水畅通状况,检查扶壁杆设立状况;雨施前随时检查发现问题及时整治,雨后定期对架体进行垂直及沉降观测。10.2.4.3暂时用电:雨前雨后及时检查。10.2.4.4防汛办法:设立防汛指挥小组,项目经理任组长。设专人及时听天气预报,理解掌握天气变化状况,并及时向防汛指挥小组报告,提前准备。中雨后及时理解汛情,保持警惕,如有隐患及时排除,如状况严重及时向关于部门报告。配备防汛工具材料,并及时维修保养,保持其运转正常。进行防汛训练,使防汛人员理解掌握有关知识技能。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
