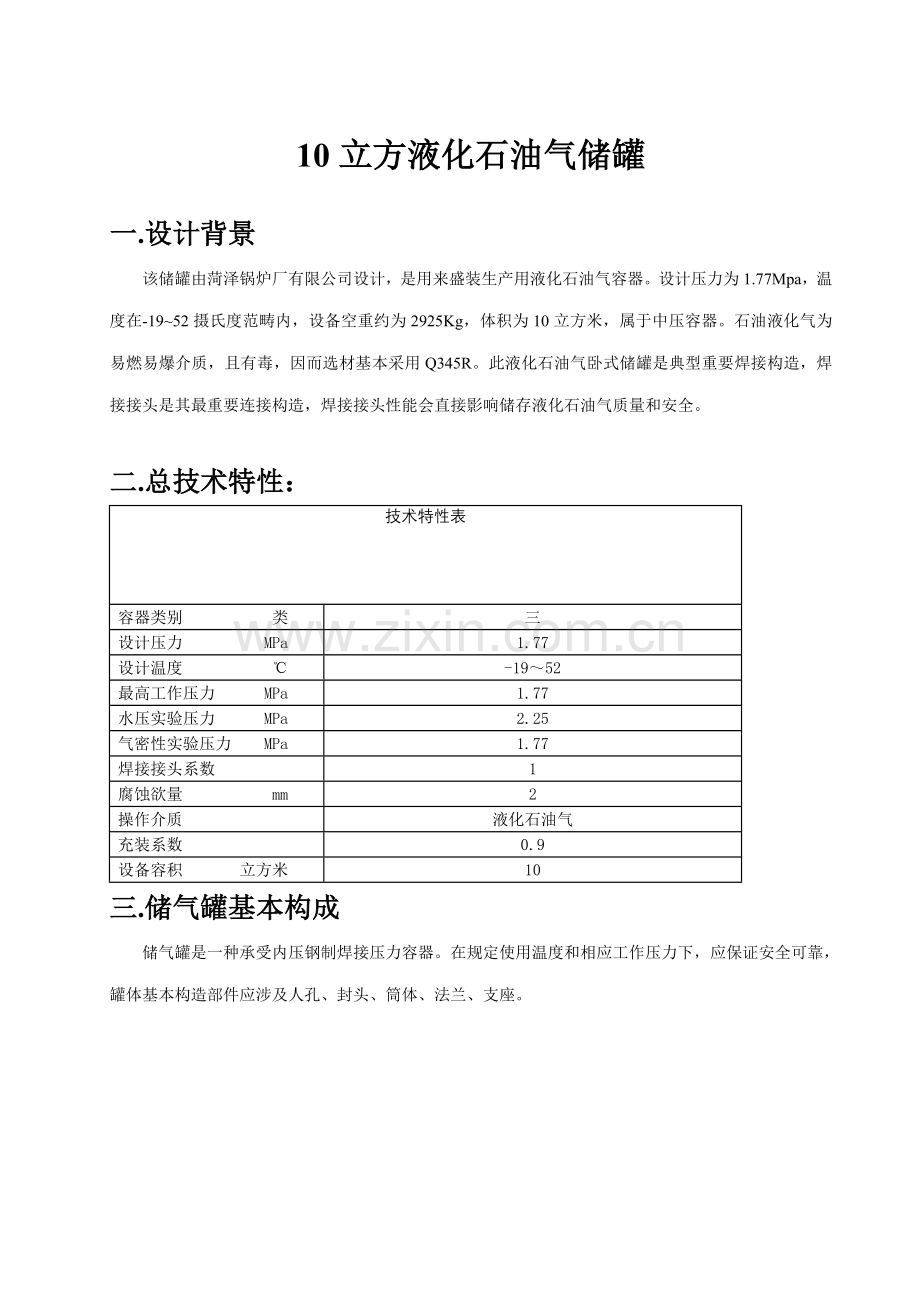

1、 10立方液化石油气储罐一.设计背景该储罐由菏泽锅炉厂有限公司设计,是用来盛装生产用液化石油气容器。设计压力为1.77Mpa,温度在-1952摄氏度范畴内,设备空重约为2925Kg,体积为10立方米,属于中压容器。石油液化气为易燃易爆介质,且有毒,因而选材基本采用Q345R。此液化石油气卧式储罐是典型重要焊接构造,焊接接头是其最重要连接构造,焊接接头性能会直接影响储存液化石油气质量和安全。二.总技术特性:技术特性表容器类别 类三设计压力 MPa1.77设计温度 -1952最高工作压力 MPa1.77水压实验压力 MPa2.25气密性实验压力 MPa1.77焊接接头系数1腐蚀欲量 mm2操作介质
2、液化石油气充装系数0.9设备容积 立方米10三.储气罐基本构成储气罐是一种承受内压钢制焊接压力容器。在规定使用温度和相应工作压力下,应保证安全可靠,罐体基本构造部件应涉及人孔、封头、筒体、法兰、支座。 图1储气罐构造简图1.1筒体 本产品简体是用钢板卷焊成筒节后组焊而成,这时简体有纵环焊缝。1.2封头 按几何形状不同,有椭圆形封头,球形封头,蝶形封头,锥形封头和平盖等各种形式。封头和简体组合在一起构成一台容器壳体重要某些,也是最重要受压元件之一。此储气罐选取是椭圆形封头。 从制造办法分,封头有整体成形和分片成形后组焊成一体两种。当封头直径较大,超过生产能力时,多采用分片成形办法制造,分片成形控
3、制难度大,易浮现不合格产品。对整体成形封头尺寸、形状,虽然易控制但普通需要有大型冲压模具压力机或大型旋压设备,工艺设备庞大,制导致本高。 从封头成形方式讲,有冷压成形、热压成形和旋压成形。对于壁厚较薄封头,普通采用冷压成形。 采用调质钢板制造封头或封头瓣片,为不破坏钢板调质状态力学性能,节约模具制造费用,往往采用多点冷压成形法制造。 当封头厚度较大时,均采用热压成形法,即将封头坯料加热至9001000。钢板在高温下冲压产生塑性变形而成形,此时对于有些材料(如正火态钢板),由于变化了原始状态力学性能,为恢复和改进其力学性能,封头冲压成形后还要做正火、正火+回火或淬火+回火等相应热解决。对于直径大
4、且厚度薄封头,采用旋压成形法制造是最经济最合理选取。1.3接管和法兰 接管和法兰作用是连接或供人进入容器内部,是容器重要构成某些。接管与壳体间焊接接头普通为角接接头或T形接头,但对于连接两者之间焊缝,如果是壳体上开坡口时,则称为对接焊缝,壳体上不开坡口时称为角接焊缝。1.4密封元件 密封元件是两法兰之间保证容器内部介质不发生泄漏核心元件。对于不同工件条件规定有不同密封构造形式和不同材质及形式垫片,在制造时对于密封垫材料和形式不得随意更改。2.1.6支座立式容器重要采用鞍式支座。10立方液化石油气储罐(10立方液化气储罐-10立方液化气残液罐-10立方石油液化气储罐)四.技术规定 (1)本设备按
5、照GB150-1998钢制压力容器进行制造,检测与验收,并接受压力容器安全技术监察规程监督。 (2)制造筒体、封头、人孔接管、用Q345R钢板符合GB6654-1996及第二次改造告知单规定,人孔法兰盖用钢板正火状态供货。帯颈对焊法兰、接管用Q345R应符合JB4726-,壳体用Q345R钢板应逐张进行冲击实验,办法按照GB/T229规定,三个试样平均值不不大于等于54J。 (3)设备焊接工艺规程按照JB/T4709-,焊接工艺评估按照JB4708-.所有角接接头焊接表面须打磨圆滑过渡。 (4)设备中每条A、B类焊接接头应进行100%射线检测,按照JB/T4730.2-规定,二级合格。所用D类
6、焊剂接头、DN22接管与封头,其中各种设计角度及尺寸来源于过程设备设计附表,表B3中内容。筒体体焊接详图如下,(图二)接管与壳体焊缝详图 (图三)接管与底封头焊接详图ID,接管专底封头焊接详图 7.3各筒节纵向焊缝焊接工艺分析由GB150-1998钢制压力容器规定,圆筒某些纵向接头,球形封头与圆筒连接环向接头,各类凸形封头中所有焊接接头以及嵌入式接管,与壳体对接连接接头均属A类焊接接头。因而拟定为A类接头,7.3.1工艺规定:1)坡口加工办法:机加工坡口,并清除油锈2) 后热温度及保温时间:250-300C *2hr3) 清根办法:碳弧气刨并打磨4) 焊接接头如图示:(图四)筒体纵向焊接接头详
7、图7.3.2工艺顺序:1清理坡口,并进行磁粉检测(MT) 2进行装配点焊 3内部进行焊条电弧焊 4外部清根并打磨,进行MT检测 5外部进行埋弧焊6焊后热解决7.3.3焊接规范:焊接牌号及焊丝焊剂焊丝直径()电源种类及极性焊接电流(A)焊接电压(V)焊接速度(cm/min)内面手工电弧焊J507H10MnSi5直流反接200-27022-2618外面埋弧焊J507H10MnSi5直流反接400-100032-36227.4各筒节环向焊缝焊接工艺分析由同标GB150-1998钢制压力容器规定,壳体某些环向焊接接头,锥形封头与接管连接接头等均属于B焊头,已经规定除外。因而经拟定筒节环向焊缝为B类焊缝
8、。7.4.1工艺规定:(前面已经详细论述过拟定过程,不再赘述) 1坡口加工办法:机加工坡口,并清除油锈)2) 后热温度及保温时间:250-3002hr3) 清根办法:碳弧气刨并打磨 4) ) 焊接接头如图所示:筒体环向焊接接头详图4.4.2工艺顺序:1清理坡口,并进行磁粉检测( VIT)2并进行装配点焊3内部进行焊条电弧焊4外部清根并打磨,进行MT检测5外部进行埋弧焊7.4.3焊接规范:焊接牌号及焊丝焊剂焊丝直径()电源种类及极性焊接电流(A)焊接电压(V)焊接速度(cm/min)内面手工电弧焊J507H10MnSi5直流反接200-27022-2618外面埋弧焊J507H10MnSi5直流反
9、接400-100032-36227.5焊后热解决工艺参数1)热件入炉或出炉时温度不得超过400,但对厚度差较大、构造复杂、尺寸稳定性规定较高、残存应力值规定较低被加热件,其入炉或出炉时炉内温度普通不适当超过300。2)升温至400后,加热区升温速度不得超过(5000/bs)/h,且不得超过200h,最小可为52h。3)温时,加热区内任意5000mm长度内温差不得不不大于120。4)温时,加热区内最高一与最低温度之差不适当超过65。5)温保温期间,应控制加热区氛围,防止焊件表面过度氧化。6)炉温高于400时,加热区降温速度不得超过(6500/8s)l1,且不得超过260/h,最小可为52/h。7
10、)焊件按1)炉温度出炉后应在静止空气中继续冷却八.液化石油气储罐检查方案一、设备概况及其基本参数:容器类别:第类压力容器 设计压力:1.86Mpa 设计温度-1952,介质:液化石油气 材质:封头:Q345R 筒体:Q345R二、 检查根据:1、压力容器安全技术监察规程2、在用压力容器检查规则3、压力容器使用登记管理规则4、GB150-1998钢制压力容器5、JB4730-94压力容器无损检测三、检查准备:1、检查人员:a、应具备相应项目检查资格;b、设立现场安全监督(项目负责人)兼。2、检查仪器准备:a、磁探机;b、超探机;c、测厚仪、硬度计;d、焊缝检查尺、长度检查尺;e、照明灯(应急灯)
11、;f、带漏电保护器电线盘;g、角向磨光机、砂轮片;h、着色探伤剂。以上检查仪器需在检定期内,且处在完好状态。3、审查资料:a、设备竣工图,质量证明书。b、锅炉压力容器监督检查单位出具安全质量监检报告。c、设备运营记录,灌(充)装记录,关于运营参数记录,介质成分,载荷变化状况,运营中浮现异常状况等资料。d、关于修理、改造、施工记录、检查报告。4、设备准备:a、罐内介质排除干净,盲死隔断(气)液体来源。b、罐内残存液(气)体必要进行置换、清洗,氧含量应在1821%(体积比)之间。c、打开人孔,清理罐内杂质,将所有焊缝及两侧(涉及接管角焊缝)各150mm范畴打磨除锈至露出金属光泽。四:检查项目:(1
12、):内外部宏观检查:1、表面检查:a、罐体表面质量,接口部位,焊接接头裂纹、过热、变形、泄漏。b、表面腐蚀、机械损伤。c、支撑或支座损坏,基本下沉、倾斜、开裂,紧固螺栓。2、构造检查:a、封头形式、简体与封头连接方式。b、焊缝布置、支座形式与布置。c、开孔与补强。d、排放装置。e、安全附件及仪表。3、几何尺寸检查:a、焊缝对口错边量、棱角度、咬边。b、焊缝表面质量,角焊缝焊脚尺寸,对接焊缝余高。c、同断面最大最小直径差。d、封头表面凹凸量,直边高度和纵向皱折。(2):测厚检查:a、壳体:每块板测量5点、4个板角距板边各lOOmm处各测1点,板中心测1点。b、封头:测9点,按Oo、90 0、18
13、00、270 0四个方向,直边段及过渡段各测1点,顶部测1点。c、人孔盖:中心位置测1点。 除上述部位外,还应着重测如下部位:易腐(冲)蚀部位,气液面部位,制造时壁厚减薄部位和变形部位,表面检测发现可疑部位,以及测厚时遇母材存在夹层部位,必要时UT检查拟定。此外遇“壁厚增值”现象时,应予以足够注重,并查明因素。(3)无损检测: 检测办法选取:MT、UT、PTa、罐内对接焊缝IOO%MT检查,接管角焊缝不能做MT时,PT检查。b、罐内对接焊缝应力集中部位,如丁字接头,三个方向各300mm和上次检查有埋藏缺陷处进行UT检查,检查比例不不大于焊缝总长20%,发现缺陷或原埋藏缺陷有延长倾向时进行扩探。
14、c、对接焊缝MT检查有缺陷部位,UT检查,必要时RT复查确认。(4)、硬度检查: 对罐内对接焊缝及热影响区、母材进行硬度测试。(5)、缺陷解决:a、经MT发现裂纹时,打磨消除,且圆滑过渡,裂纹深度超标时,需朴焊应由顾客委托有资格单位进行。b、UT发现超标缺陷部位需进行修理,应由顾客委托有资格单位进行修理。c、修理后应按规定进行无损检测。(5)、强度校核与安全评估 通过检查,如存在严重腐蚀减薄应做强度校核,强度校核在GB150基本上,同步参照原设计原则进行。需做安全评估时由顾客委托有资格单位进行。(6)、水压实验 完毕上述工作后,由受检单位准备试压设备,加注满清水,排气并封罐后加压,实验压力为最
15、高压力1. 25倍。罐体外表面保持干燥,环境温度5以上,缓慢升压至设计压力,确认无泄漏后升压到规定实验压力,保压30分钟,然后降压至设计压力,保压进行检查,保压时间3040分钟。检查期间压力保持不变,不得采用持续加压维持压力不变,不得带压紧固螺栓,以无渗漏、无压降、无异常响声、无可见异常变形为合格。(7)、安全附件检查:a、安全阀、压力表、温度表(计)液位计与否在校验期内,且完好。b、紧急切断阀及其他与罐体连接阀门与否完好。五、出具检查报告: 对储罐进行安全状况级别评估,并拟定下次检查日期。六、检查报告审核签发。九.参照资料:l,化工出版社,过程装备制造与检测,邹广华、刘强、龙占云。8月2,化工出版社,过程设备设计,郑竞洋、黄其伍、桑芝富。6月3,高等教诲出版社,工程材料,7月4,中华人民共和国焊接资源网5,钢制压力容器焊接工艺第二版
