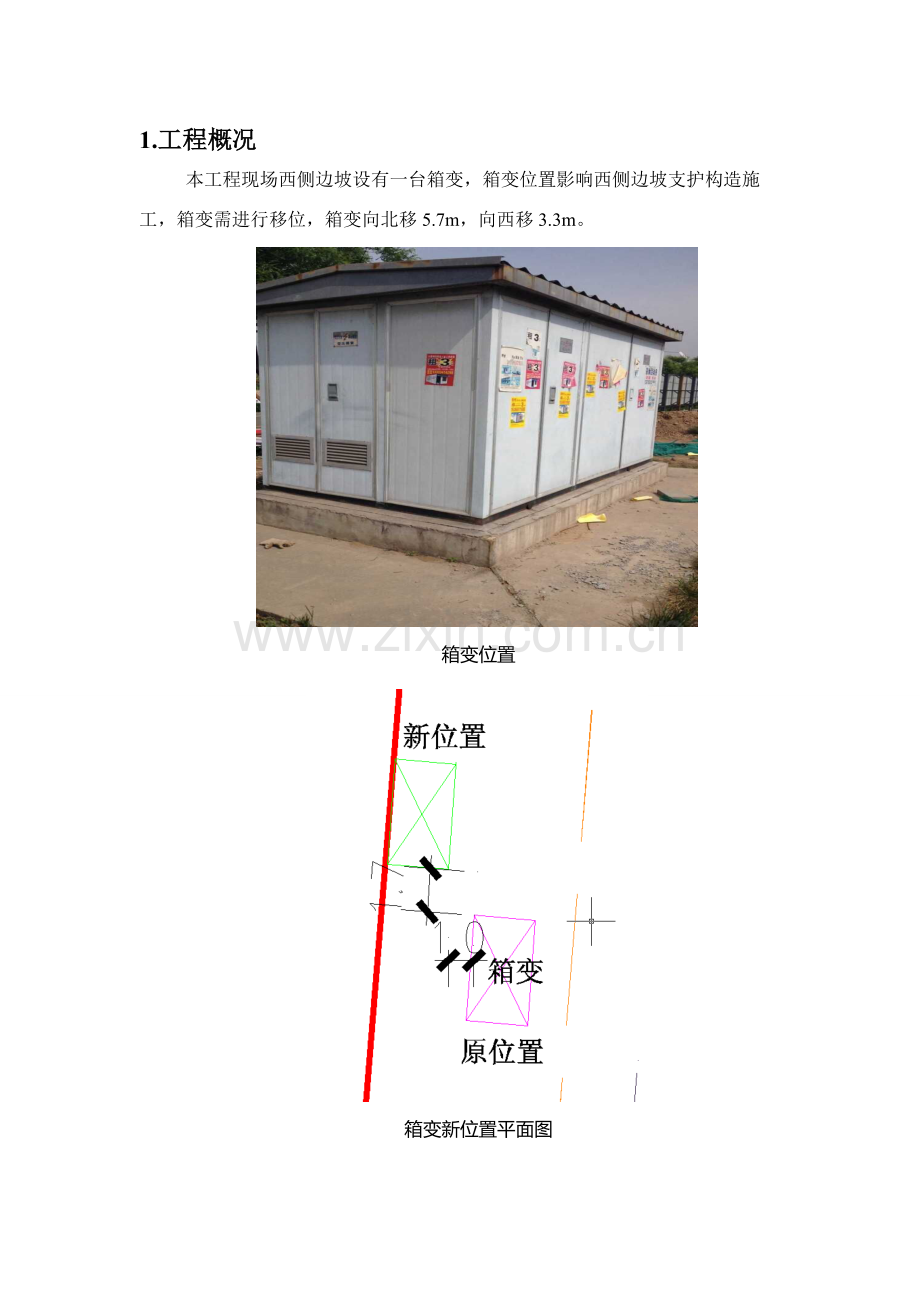

资源描述

1、目录1.工程概况22.编制根据23.施工准备23.1技术准备23.2现场准备23.3劳动力准备33.4机具准备33.5材料准备34箱变基本做法45.箱变基本施及工办法55.1基本土方开挖55.2接地55.3垫层施工55.4基本钢筋绑扎55.5基本砼浇筑65.6基本排水系统及砌体墙65.7混凝土压顶66箱变移位做法67.质量保证办法68安全办法71.工程概况 本工程现场西侧边坡设有一台箱变,箱变位置影响西侧边坡支护构造施工,箱变需进行移位,箱变向北移5.7m,向西移3.3m。箱变位置箱变新位置平面图2.编制根据施工现场暂时用电安全技术规范JGJ46-建筑地基基本工程施工质量验收规范GB 5020

2、2-混凝土构造工程施工质量验收规范GB50204-砌体工程施工质量验收规范GB50203-建筑施工扣件式钢管脚手架JGJ130-建筑工程施工质量验收统一原则GB50300-3.施工准备3.1技术准备技术部门对有关部门做好技术交底、安全交底。依照施工方案规定对施工队伍作好施工交底并监督分包队伍对班组交底。各种计量、测量用品及时检查、送检并且检定证书、材料齐全。3.2现场准备依照技术方案规定组织施工机械进场、报验、安装,使其在施工过程中能满足工程需要。做好场地平整,水驳接口。3.3劳动力准备序号工种人数1木工22钢筋工23瓦工64普工25安装工26电工17混凝土工23.4机具准备序号设备名称单位数

3、量备注1Pc200挖机台12全站仪台13水平仪台14钢卷尺把15斗车辆若干6吊车辆13.5材料准备序号材料名称规格单位使用部位1木模板15mm垫层、砼板2混凝土C15、C25m3垫层、砼板、维护墙3砖240*115*53块维护墙4钢筋14、22吨砼压顶、钢爬梯、钢筋砼板5钢板200*200*12块预埋钢板6扁钢40*4m地线预埋板7钢管110、壁厚2mm跟电缆穿管4.箱变基本做法 5.箱变基本施工办法5.1基本土方开挖对于箱变基坑采用机械开挖,人工配合开挖清底办法,开挖时基坑边坡放坡1:1.,采用人工开挖清底,直至开挖到预埋扁钢底面,集水槽宽度为100mm。5.2接地为便于安装设备,扁钢伸出基

4、本顶层1米左右。扁钢搭接长度不不大于100mm,至少焊接三个棱边,焊接处作防腐解决。接地及施工按照建筑安装工程图集JD1-305,用件包紧固件所有进行热镀锌解决。配电室接地电阻不应不不大于1殴,接地网施工焊接作业由专业人员焊接操作。5.3垫层施工本工程箱变基本垫层采用100厚C15砼垫层,垫层施工时要采用办法保证垫层表面平整度。本工程箱变基本模板采用木模。木模用钢管进行加固,施工过程中应严格控制基本位置,防止模板发生位移。5.4基本钢筋绑扎底板厚200mm,双层双向配筋二级钢14200。钢筋制作绑扎要严格按照设计规定施工,绑扎完毕后验收合格后方可进行下一道工序施工。5.5基本砼浇筑本工程箱变基

5、本底板采用C25混凝土,在浇筑过程中按照砼浇筑操作规程进行,浇筑时震动棒插点要均匀,特别是预埋扁钢附近砼,要保证震捣密实。基本砼浇筑后,表面收光,并形成一定坡度向基本旁边集水槽,集水槽向排污口方向倾斜。5.6基本排水系统及砌体墙为防止是施工雨雪天气坑内渗水,导致设备锈蚀,规定沿基坑周边砌筑宽370,高mm砖墙,在顶部埋设直径110mm,壁厚2mm电缆穿管,两头打 喇叭口形。电缆穿管后用油棉丝塞紧,或其她防火。且内外做200厚1:2.5水泥砂浆防水抹面,,规定砂浆饱满,不得有空隙。底部设集水槽和预埋排污管相连。5.7混凝土压顶砖墙顶面用370*200混凝土压顶,压顶为C25混凝土,纵筋为二级钢4

6、14,箍筋为二级钢14200。压顶在砖墙砌筑高度不超过20mm时开始支模浇筑。6箱变移位施工办法箱变进出线直埋电缆由人工挖出,同步人工挖好箱变新位置进出线电缆沟道后,请示晋源区供电局,得到停电允许后,拉开进线线路真空开关,验明确无电压后,挂接地线,然后拆开进出线电缆,并把电缆放置安全位置,用吊车拴住箱变吊攀,缓缓将箱变放置新基本上,连接箱变本体接地,重新穿入进线电缆,出线电缆,并且重新连接好,拆除接地线,请示晋源区供电局调度中心,得到容许合闸送电允许后,合上线路真空开关,检查箱变有无异常,拟定无异常后,逐渐投入所有出线,并检查箱变运营正常。7.质量保证办法1.接地装置安装完毕后,要在晴朗天气,

7、地面湿度达到规范规定期候,方可进行接地电阻测试。如果有接地电阻值不符合规定接地装置,就要按规定增长相应接地极和接地母线,直到接地电阻值符合设计规定。2.墙体砌筑高度每天不应超过1.2m。3.土方回填时,严格把好回填材料使用检查关,不含植物残体、垃圾等杂志。4.砌体转角处 交接处应同步砌筑。当不能同步砌筑时,应按规定留槎、接槎。5.墙上留置暂时施工洞口,其侧边离交接处墙面不应不大于500mm,洞口净宽度不应超过1m。6.箱变移位必要在基本砌成一种星期后来,方可以进行。8安全办法1.施工前,施工负责人要向操作人员做专项技术安全交底。2.现场电器设备要有漏电保护器,电缆应设可靠绝缘。3.基坑内施工人员特别是排水施工人员必要做好防触电办法,戴好绝缘手套,穿好绝缘雨鞋。4.模板拆除前必要确认混凝土强度达到规定,并经拆模申请批准后方可进行,要有混凝土强度报告,混凝土强度未达到规定严谨提前拆模。5.砌筑迈进行安全检查,现场操作环境、安全办法和防护用品及机具符合规定后方可施工。6.砌筑墙体时应搭设脚手架。7.脚手架上堆砖高度不得超过3皮侧砖,同一块脚手架板上操作人员不得超过二人。8.施工中不得踩踏砌体。9.箱变起吊必要用合格结实钢丝绳,起吊移位时有专人指挥,必要是施工经验丰富熟悉工作流程专业技术人员。10.箱变移位先后必要与晋源区供电局关于负责人联系好,在得到允许后方可进行。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
