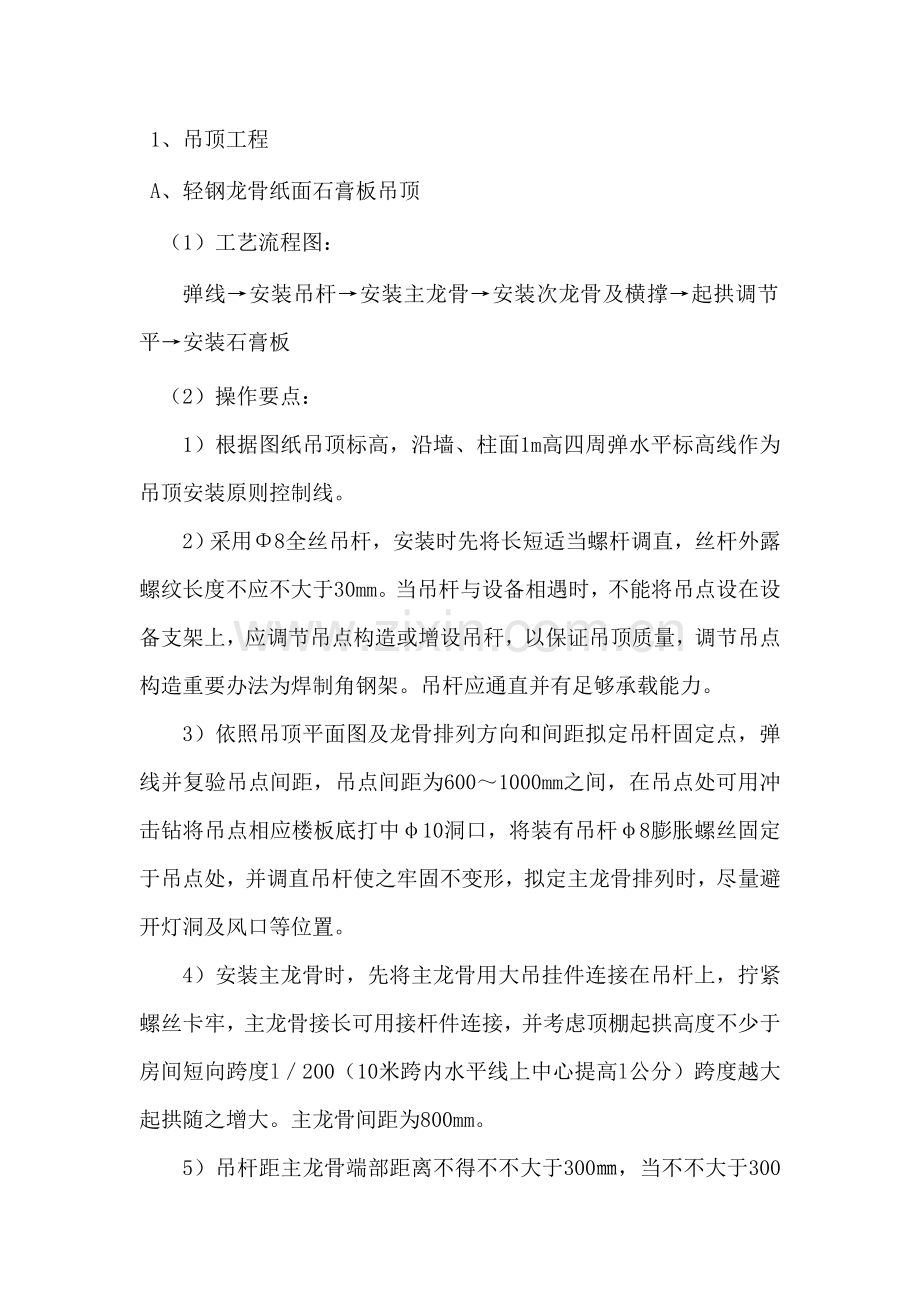

1、室 内 装 修施 工 工 艺1、吊顶工程A、轻钢龙骨纸面石膏板吊顶(1)工艺流程图:弹线安装吊杆安装主龙骨安装次龙骨及横撑起拱调节平安装石膏板(2)操作要点:1)根据图纸吊顶标高,沿墙、柱面1m高四周弹水平标高线作为吊顶安装原则控制线。2)采用8全丝吊杆,安装时先将长短适当螺杆调直,丝杆外露螺纹长度不应不大于30mm。当吊杆与设备相遇时,不能将吊点设在设备支架上,应调节吊点构造或增设吊秆,以保证吊顶质量,调节吊点构造重要办法为焊制角钢架。吊杆应通直并有足够承载能力。3)依照吊顶平面图及龙骨排列方向和间距拟定吊杆固定点,弹线并复验吊点间距,吊点间距为6001000mm之间,在吊点处可用冲击钻将吊

2、点相应楼板底打中10洞口,将装有吊杆8膨胀螺丝固定于吊点处,并调直吊杆使之牢固不变形,拟定主龙骨排列时,尽量避开灯洞及风口等位置。4)安装主龙骨时,先将主龙骨用大吊挂件连接在吊杆上,拧紧螺丝卡牢,主龙骨接长可用接杆件连接,并考虑顶棚起拱高度不少于房间短向跨度l200(10米跨内水平线上中心提高l公分)跨度越大起拱随之增大。主龙骨间距为800mm。5)吊杆距主龙骨端部距离不得不不大于300,当不不大于300时,增长吊杆。当吊杆长度不不大于1.5m时,设立反支撑。当吊杆与设备相遇时,调节并增设吊杆。6)次龙骨用挂件固定在主龙骨下面,吊挂件上端搭在主龙骨上,U型腿用钳子插入主龙骨内卡牢,次龙骨间距为

3、400mm。当间距不不大于400时,增长次龙骨,次龙骨与主龙骨垂直,用吊挂件固定。7)横撑龙骨与次龙骨垂直,装在罩面板拼接处,横撑龙骨与次龙骨连接采用连接件连接,再安装沿边异型龙骨或铝角条。横撑龙骨可用次龙骨截取,对装在罩面板内部或作边龙骨时宜用次龙骨截取,安装时横撑龙骨与次龙骨底面平顺,以便安装罩面板。8)龙骨调平:在安装龙骨前,由于己经拉好标高控制线,依照标高控制线,使龙骨就位,因而龙骨调平与安装宜同步完毕。调平核心是调平主龙骨,只要主龙骨平整标高对的,次龙骨普通不会有倾斜、高低不平等问题。9)石膏板安装前需对己安装完龙骨和石膏板进行检查,龙骨底面要平整,灯洞、风口、探头、喷头等位置龙骨要

4、留出来,如遇主龙骨则要作加固解决,一切符合规定后方可进行面板安装,固定面板钉帽要沉入面板0.51mm并作防锈解决,后用油漆腻子嵌平。石膏板应错缝安装。(3)石膏板安装应符合下列技术规定:1)规定安装牢固、板面平整,无凹凸,无断裂,边角整洁。2)从稳定方面考虑,龙骨与墙面之间距离应不大于10cm。3)石膏板安装时应错缝固定在龙骨架上。(4)成品保护:吊顶装饰安装完毕后,不得随意剔凿,禁止上下人损坏吊顶安灯具、风口等时不得损坏和污染吊顶;后续作业时,应采用保护办法,以防污染。(5)验收原则项 次项 目容许偏差检查办法1表面平整度3mm用2m靠尺和塞尺检查2接缝直线度3mm拉5m线、局限性5m拉通线

5、,用钢尺检查3接缝高低度1mm用钢尺检查和塞尺检查B、条形铝扣板吊顶 本工程中卫生间顶棚采用100宽条形铝扣板(1)施工程序:测量放线安装吊杆安装轻钢龙骨安装检查机电设备管道安装检查检修道安装安装扣卡式龙骨安装铝扣板安装风口灯具调平验收。(2)施工要点1)测量放线。依照设计图纸规定,弹标高线和龙骨布置线,检查机电管道满足设计规定。2)吊杆与轻钢龙骨安装。吊杆安装间距取决于龙骨布置,条形板天花主龙骨间距为1200mm,龙骨吊杆间距为8001200mm,如遇设备管道时龙骨吊杆间距恰当缩小。当吊杆与设备相遇时,不能将吊点设在设备支架上,应调节吊点构造或增设吊秆,以保证吊顶质量,调节吊点构造重要办法为

6、焊制角钢架。吊杆应通直并有足够承载能力。吊杆与建筑构造固定采用板或梁上用膨胀螺栓固定角码,吊杆挂在角码上,吊杆下段有丝口,用螺母与轻钢龙骨吊件连接,卡式龙骨与轻钢龙骨连接采用专用卡式龙骨吊件,扣板直接扣在卡式龙骨上。3)检查机电。检查天花上通风、消防、电器线路与否安装好,与否已完毕试压试、保温、防腐等工作和天花检修道与否已安装好。这些工作完毕后,方可进行金属龙骨、铝扣板安装工作。4)整个龙骨调平后铝扣板安装。(3)铝扣板天花安装注意事项1)吊杆距主龙骨端部距离不得超过300mm,否则应增设吊杆,以免主龙骨下坠。2)边龙骨应按设计规定弹线,固定在四周墙上。3)全面校正龙骨架位置及水平度。普通次龙

7、骨连接处对接错位偏差不得超过lmm。校正后应将龙骨所有吊挂件、连接件拧夹紧。检查安装好吊顶骨架,应牢固可靠。4)设备、灯饰应弹线开孔,这直接关系到天花装饰效果。风口、灯具等设备与天棚表面衔接要得体,安装要吻合。4)在检查孔、通风口、与墙面或柱面交接部位,板应用边龙骨封口。在检查孔部位牵涉到两面收口,应用两根边龙骨背靠背,拉铆钉固定,然后按预留口尺寸围成框。(5)铝板吊顶验收原则项 次项 目容许偏差(MM)检查办法1表面平整度2用2M靠尺和塞尺检查2接缝直线度1.5拉5M线.局限性5M拉通线,用钢尺检查3接缝高低度1用钢尺检查和塞尺检查 C、矿棉板吊顶(1)施工工艺 弹线安装吊杆安装主龙骨安装次

8、龙骨起拱调平安装矿棉板(2)施工办法 1)依照图纸先在墙上、柱上弹出顶棚标高水平墨线,在顶板上画出吊顶布局,拟定吊杆位置并与原预留吊杆焊接,如原吊筋位置不符或无预留吊筋时,采用M8膨胀螺栓在顶板上固定,吊杆采用8丝杆加工。 2)依照吊顶标高安装主龙骨,基本定位后调节吊挂抄平(注意起拱量);再依照板规格拟定次龙骨位置,次龙骨必要和主龙骨底面贴紧,安装垂直吊挂时应用钳夹紧,防止松紧不一。 3)主龙骨间距普通为1000mm,龙骨接头要错开;吊杆方向也要错开,避免主龙骨向一边倾斜。用吊杆上螺栓上下调节,保证一定起拱度房间短向1/200,待水平度调好后再逐个拧紧螺帽,开孔位置需将大龙骨加固。 4)施工过

9、程中注意各工种之间配合,待顶棚内风口、灯具、消防管线等施工完毕,并通过各种实验后方可安装面板。 5)矿棉板安装:注意矿棉板表面色泽,必要符合设计规范规定,矿棉板几何尺寸进行核定,偏差在1mm,安装时注意对缝尺寸,安装完后轻轻撕去其表面保护膜。 (3)质量原则 明龙骨吊顶工程安装容许偏差: 项 次项 目容许偏差(MM)检查办法矿棉板1表面平整度2用2M靠尺和塞尺检查2接缝直线度1.5拉5M线.局限性5M拉通线,用钢尺检查3接缝高低度1用钢尺检查和塞尺检查2、地面工程A、玻化砖铺贴施工工艺(1)工艺流程施工准备清理基层试排面砖模数分墨弹线扫浆铺水泥砂浆结合层试铺板材抹稀砂浆铺贴板材清洁、保护、养护

10、检查验收。(2)操作工艺1)基层解决:把沾在基层上浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清扫干净。2)弹线:依照水平原则线和设计厚度,在四周墙上、柱上弹出面层上平标高控制线。3)预铺:将房间依照砖尺寸留缝大小,排出砖放置位置,并在基层地面弹出十字控制线和分格线。4)铺设结合层砂浆:铺设前应将基底润湿,并在基底上刷一道水泥浆或界面结合剂,随刷随铺设搅拌均匀干硬性水泥砂浆。5)铺贴:将砖放置在1:3干硬性水泥砂浆找平层上,用橡皮锤找平,之后将砖拿起,在砖背面刮厚度约15mm素水泥膏,在将砖放置在找过平干硬性水泥砂浆上,用橡皮锤按标高控制线和方正控制线坐平坐正。干硬性砂浆以手捏成团,落地

11、散开,捏时手感潮湿为宜,拌合均匀。6)铺砖时应按照各房间实际开间尺寸来进行,应尽量保证铺贴整砖,非整砖应对称考虑铺设,并随时用2m靠尺和水平尺检查平整度。大面积铺贴适应分段、分部位铺贴。7)养护:当面砖铺贴完24h内应开始浇水养护、养护时间不得不大于7d。9)勾缝:当砖面层强度达到可上人时候,用同色勾缝剂进行勾缝,规定缝清晰、顺直、平整、光滑、深浅一致,缝应低于砖面0.5-1mm。10)清理:当勾缝剂凝固后再用棉纱等物对地砖表面进行清理(普通宜在12h之后)。清理完毕后用养护2-3天,当交叉作业较多时采用竹纤板和彩条布保护。(3)楼梯施工要点:楼梯地砖分为梯级面砖和梯级立面砖,施工要点重要是测

12、量放线、梯级砖安装与普通地砖施工要点不同,这里只阐述测量放线、立面砖安装二点。1)测量放线。楼梯测量放线应在各层标高平水线、平面控制轴网基准线确认后进行。a、楼梯总宽度按现场测量宽度放中线,保证两跑楼梯宽度同样,同步弹出栏杆扶手宽度平行线或中线;b、楼梯总高度、楼梯级数、每级踏步高度按两层标高净空间计算实际尺寸现场放线,预留砂浆、石材厚度,同步将踏步装饰完毕面墨线弹在墙上,并据此计算栏杆扶手高度和坡度;c、楼梯总长度和每级踏步深度按图和现场测量长度放线,将同步将踏步立板装饰完毕面墨线弹在墙上,并据此计算栏杆扶手长度;d、完毕现场测量放线后再绘制楼梯施工图报批,依照确认施工图加工订货。2)梯级砖

13、安装。梯级砖施工由下而上顺序安装,梯级立面砖应压在梯级面砖上。面砖安装与普通地砖安装相似,立面砖如果没有1:3干硬性水泥砂浆粘结层,直接在立面砖背面用1:2砂浆摊抹后安装。(4)地砖铺贴注意事项1)大面积铺贴地砖是从铺好原则块进行,铺贴时紧靠原则块退步施工,并拉对缝线控制地砖对缝平直度。2)边铺贴边用水平尺检查校正,并用橡皮锤敲实,防止空鼓。3)铺贴地砖前应注意挑选,几何尺寸不正、缺角、脱边、敲曲、裂缝和表面污损不得使用。4)如遇建筑阴阳角、固定物、地漏等需切割地砖时,应用整砖切割,套割吻合,不能用碎瓷砖在、凑合使用。5)卫生间和有排水空间铺贴地砖时应有1:500坡度,将流水方向引导到地漏,绝

14、不容许反坡向倒流或积水现象浮现。(5)地砖验收原则:项次项目容许偏差MM表面平整度缝格平直接缝高低差踢脚线上口平直板块间隙宽度1地砖面层2.03.00.53.02.0检查办法用2M靠尺和塞尺检查5M线和用钢尺检查钢尺和塞尺检查拉5M线和用钢尺检查钢尺检查B、石材铺贴合用于休闲大厅地面石材铺贴。(1)施工程序:清理基层弹线安装原则块铺贴洗缝养护(2)施工要点: l)基层解决。涉及基层地面铲净、清扫及标高复核解决等,其重点是楼面标高整体复核,施工中采用由楼梯口、电梯口、大门口等处为标高控制点,弹出50线进行标高控制办法,局部超过标高基层剔除,不够标高修补做垫层。2)找水平、弹线。在地面基层上贴水平

15、灰饼,弹十字线控制线控制整个平水,施工前一天洒水湿润基层。3)安装原则块。在十字线处安装原则块,再从十字线原则块处采用退步办法向四个方向铺贴。十字铺贴完毕后,在柱位处,宜先铺贴柱与柱间某些,再往两边展开,最后安装石材地脚线收口。4)铺贴。石材板铺贴前应泼水湿润阴干备用,在基层上刷一道素水泥浆,随刷随铺,用20mm厚1:3干硬性水泥砂浆做粘结层,铺板时采用砂浆初平安板敲实翻板淋水泥浆安板,板材安放好后用橡皮锤敲实,以达到安装高度和又使砂浆粘结层平整密实。普通硬性砂浆以手捏成团,落地散开,捏时手感潮湿为宜,拌合均匀。5)大面积板块铺完,且各项指标均能满足规定后,开始铺设波打线圈边石材,采用由控制线

16、向两边铺设流向施工。6)洗缝。石材板铺贴后用同色勾缝剂填缝嵌实,再用布擦干净面层。7)养护。石材板面应涂刷一层保护封闭腊,养护期三天内禁止踩踏。(3)地面石材安装注意事项1)依照设计图纸现场放线后再绘制开料图,并按图编号订货,开料图要尽量减少石材订货规格。2)石材铺贴前要对色编号,排版试拼,以便按图对号入座。3)用草绳等易褪色材料包装石材板时,拆包前要防止受潮和污染。(4)成品、半成品保护 1)存储石材板块,不得长期受雨淋和水泡,要采用立放,光面相对,板块下应垫木方,现场搬运时也应按上述规定。2)施工人员应穿软底鞋,并要做到随砌随揩净。3)石板因供货不到位,地面铺面尚未完毕,其边沿石为了防止被

17、碰撞松脱,应在边面前加铺一派边料石(报废无用),加以保护。4)铺砌好地面房间应暂时封闭,当必要进入施工时,应在地面上作必要铺垫保护,要避免重物铁器碰伤或划痕。(5)石材安装验收原则项次项目容许偏差MM表面平整度缝格平直接缝高低差踢脚线上口平直板块间隙宽度1石材面层1.02.00.51.01.0检查办法用2M靠尺和塞尺检查5M线、和用钢尺检查钢尺和塞尺检查拉5M线和用钢尺检查钢尺检查3、墙面工程A、墙砖粘贴 合用于本工程电梯厅墙面600*600玻化砖及卫生间墙面300*600墙砖粘贴(1)施工程序:基层解决挑选面砖放线浸砖润墙面砖粘贴清缝勾缝(2)施工要点:1)基层解决先剔除墙柱体面上多余灰浆并

18、清扫浮土,然后用清水打湿墙面,抹1:3水泥沙浆底层,其厚度约6毫米,要刮平、拍实、搓粗,最后做到基层表面平整而粗糙。2)挑选面砖施工前应对进场面砖所有开箱检查,砖面应平整,边沿棱角整洁,不得缺损,并且表面不得有变色、起碱、砂浆流痕和明显光泽受损处。3)放线在底灰上可先弹出垂直与水平十字坐标控制线,再依照采用砖排列形式,用砖实际规格与墙面实际尺寸相结合,拟定面砖出墙尺寸和缝宽度,普通规定水平缝与窗台面在同一条水平线上。通过试排成功及拟定后,弹出每块砖竖缝和横缝,保证面砖横平竖直、缝道均匀。(3)浸砖润墙这是保证装饰面质量一种重要技术环节。釉面砖粘贴前应放入清水中浸泡2小时以上,然后取出量干至手按

19、砖背无水迹时方可粘贴。(4)面砖粘贴这是釉面砖施工中最重要工序。1)粘结砂浆配合比采用1:2(体积比)水泥砂浆。2)排砖:室内粘贴面砖接缝宽度应按设计规定;卫生间300*600墙砖需留V型缝,此缝由厂家直接加工后送至现场;电梯厅墙面无设计规定,接缝宽度为l1.5毫米,且横竖缝宽应一致,比较美观;3)粘结层厚度:在面砖背面满抹灰浆,四角刮成斜面,厚约5毫米左右,注意边角满浆;本工程中电梯厅所用墙面为600*600,因而面板粘贴前需在砖背开槽,挂铜丝后用云石胶固定,待墙砖粘贴就位后,将铜丝另一端用钉固定在墙面上,起加固作用。4)就位与固定:面砖就位后用木柄轻击砖面,使之与临面齐平,粘贴 510块,

20、用靠尺板检查表面平整,并用灰匙将缝拨直。阳角拼缝可用阳角条,保证接缝平直、密实;6)清缝勾缝a、清缝:扫光表面灰,用竹签划缝,并用棉丝拭净,粘完一面墙后,要将横竖缝划出来;b、勾缝:墙面釉面砖勾缝用白色水泥,待嵌缝材料硬化后再清洗表面。(5)墙砖注意事项1)施工顺序由下往上分层粘贴,先粘墙面砖,后贴阴角及阳角,另一方面粘压顶,最后粘底座阴角。2)面砖粘贴20分钟内,切忌挪动或震动。3)按规定采用横平竖直通缝式粘贴办法;面砖横竖缝定必要保证在l-1.5MM范畴之内,在质量检查时,要检查缝宽、缝直筹内容。4)突出物、管线穿过部位支撑处,不得用碎砖粘贴,应用整砖套割吻合,突出墙面边沿厚度应一致。5)

21、施工中如发既有粘贴不密实面砖,必要取下添灰重贴,不得在砖口处塞外,以免产生空鼓。(5)墙砖验收原则项次项目容许偏差(MM)检查办法1立面垂直度2用2M垂直检测尺检查2表面平整度3用2M靠尺和塞尺检查3阴阳角方正3用直角检测尺检查4接缝直线度2拉5M线局限性5M拉通线,用钢尺检查5接缝高低差0.5用钢尺和塞尺检查6接缝宽度1用钢尺检查4、隔墙工程A、防火玻璃隔断(1)施工程序:测量放线隔墙框架制安玻璃涂胶安装固定封边条清理及成品保护(2)各工序施工技术要点1)按设计施工图定位尺寸,先弹出地面位置线,再用垂直法弹出墙面位置、高度线和沿顶位置线,并标出竖框间隔位置和固定点位置。弹线同步应检查房间方正

22、,墙面垂直度,地面平整度及标高,以保证安装玻璃隔断质量。2)铝合金框架安装:安装前要检查框料尺寸,按放线位置进行固定;本工程中由于各层层高均为4350mm,但设计施工图中玻璃隔断高度仅为2450mm,考虑到整个隔断稳定性是核心所在,因而隔断上部需加以骨架至顶固定于梁底,当跨度较大或两侧无固定期,应加钢骨架进行加固解决,保证整个隔断稳定性,若隔墙一侧或两侧无吊顶时,应做石膏板和乳胶漆饰面。3)防火玻璃安装由于本工程中隔断规定使用防火玻璃,因而所选用玻璃必要符合设计及规范规定,安装前需将防火玻璃合格证、检测报告及有关厂家资质文献报送监理部审核,审核合格后方可进行安装。玻璃尺寸按实际订制,且尺寸需不

23、大于框架35。安装前,在下框涂一层厚2玻璃胶。安放玻璃,缝隙两侧相等,注胶安封边压条。对面积大玻璃板,要使用玻璃吸盘器安装。 4)清理及成品保护玻璃隔断墙安装好后,用棉纱和清洁剂清洁玻璃表面胶迹和污痕,然后用粘贴不干胶纸条等办法作出醒目的志,以防止碰撞玻璃意外发生。 (3)验收原则项次项目容许偏差(mm)检查办法1立面垂直度2用2m垂直检测尺检查2表面平整度用2m靠尺和塞尺检查3阴阳角方正2用直角检测尺检查4接缝直线度2拉5m线局限性5m拉通线,用钢直尺检查5接缝高低差26接缝宽度1用钢直尺和塞尺检查B、加气混凝土砖隔墙(1)砌筑阶段1)依照墙体施工平面放线定位,拟定构造柱及门洞位置大小。2)

24、本工程中由于隔墙跨度为8400mm,层高为4350mm,因而需设立构造柱、圈梁。构造柱主筋采用12螺纹钢,箍筋6.5300,拉接筋6.5500;圈梁主筋采用12螺纹钢,箍筋6.5300。3)砌块墙体砌筑先做页岩砖底坐,再从内墙交接处砌起,然后在全墙面铺开。待砌块就位平稳并松开夹具后,即用垂球或托线板调节其垂直度,用拉线办法检查其水平度。校正时可用人力轻微推动或用撬杠轻轻撬动砌块,砌块可用木锤敲击偏高处,镶砖补缺工作与安装坐砌紧密配合进行。竖向灰缝可用上浆法或加浆法填塞饱满,随后即通线砌筑墙体中间某些。6)砌块错缝砌筑,保证灰缝饱满。一次铺设砂浆长度不超过800mm。铺浆后及时放置砌块,可用木锤

25、敲击摆正、找平。 7)注意事项:砂浆配合比必要精确,砂浆搅拌后使用时间不得超过2h。水平砂浆随砌随铺,砂浆饱满率不应不大于90%,灰缝厚度为10mm13mm,垂直灰缝要用内外暂时夹板灌缝,缝宽宜为15mm18mm。砌筑时砂浆要有恰当稠度。砌筑后原浆勾缝。墙体砌筑及模板支设时,不要激烈碰撞砌体,以免砌体破坏,凡砌块与混凝土柱连接处,均按26500设立拉结筋,长度不不大于1000mm,设计上有规定期,按设计规定做。加气混凝土砌块在砌筑后不容许敲打、震动。(2)抹灰阶段1)工艺流程:基底解决洒水湿润抹门窗护角抹底子灰修抹墙面孔、槽抹罩面灰。2)操作要点:基底解决:抹灰前检查加气混凝土墙体,对松动、灰

26、浆不饱满灰缝及梁、板下顶头缝,先洒水湿润、用灰浆填赛密实,将露出墙面舌头灰刮净,墙面凸出部位剔凿平整,墙面凹凸不平处,砌块缺楞掉角处及剔凿设备管线、槽、洞应用T灰浆整修密实、平整。洒水湿润:将墙面上浮灰清扫干净,分数遍浇水湿润,浇水量以水分渗入砌块深8mm10mm为宜。洒水1015分钟、表面无明水后,将砂浆用短毛笤帚甩在墙上,成小疙瘩,疙瘩不适当大,宜均匀。且砂浆稀稠适当(能粘附于墙上而不流坠)。待砂浆终凝后注意养护,直至用手掰不动为止。在加气混凝土砌块垂直接茬处,如墙与柱,为防止材料不一而产生垂直裂缝,可于接茬处钉挂55cm铁丝网,与墙柱接连不少于100mm。 5、涂饰工程A、原顶喷涂乳胶漆

27、(1)施工程序:清理基层打磨梁、板喷刷乳胶漆(2)施工要点:经现场检查,天棚构造面以及梁柱面平整度较好,加之天棚上风机、风管以及消防设备管道等已基本施工完毕,因而,涂料施工前需对机房天棚原顶毛刺和模板接缝处遗留不平整部位进行打磨解决,并对各面进行点补蜂窝麻面,同步清理梁、板上污染物、残留灰耙,使天棚梁、板达到一定平整度后,再进行喷涂乳胶漆。B、墙面、天棚乳胶漆工程(1)施工程序:基层清理基层修补刮腻子修补打磨腻子成活刷面层涂料(2)施工要点:1)基层表面浮尘、疙瘩要清理干净,表面隔离剂、油污必要用碱水清刷干净,用清水冲洗干净余留碱液。2)天棚石膏板接缝处先用嵌缝石膏填满,用乳白胶粘贴一层玻璃纤

28、维绷带,绷带宽度应不不大于80mm,粘贴时应将绷带拉直、糊平。3)待绷带充分干燥后,分2-3次用腻子找平接缝,每一次间隔时间应不不大于12h。4)满刮腻子应依照墙体平整度用腻子进找平,并用铝合金靠尺随时检查,阴阳角部位应弹线进行修整。5)腻子干燥后,将砂纸绑在50*150mm木枋上进行打磨,腻子打磨完毕后,将浮尘用毛掸清理干净。6)喷浆应按先上后下顺序,沿一种方向进行喷涂,喷涂时喷头离墙20-30cm为宜,移动速度要平稳,使涂层厚度均匀。7)第一遍涂料干燥后,对墙面上麻点、坑洼、刮痕要用腻子重新找平,然后用细砂纸轻磨,并把粉尘清理干净,达到表面光滑平整。8)然后进行第二、三遍涂料施工。(3)乳

29、胶漆施工注意事项1)水泥砂浆基层要选取耐碱性乳胶漆,湿度较高或局部有明水空间要选取耐水性腻子和乳胶漆。2)基层必要干燥、干净,并做必要表面解决。3)接搓必要在施工缝或阴阳角处,不得任意甩搓。4)每批材料颜料和各种材料配合比必要一致。(4)乳胶漆施工验收原则项次项目普通涂饰高涂饰级检查办法1颜色均匀一致均匀一致观测2泛碱、咬色容许少量轻微不容许3流坠、疙瘩容许少量轻微不容许4砂眼、刷纹容许少量轻微砂眼、刷纹通顺无砂眼、无刷纹5装饰线、分色线直线度容许偏差2mm1mm拉5M线、局限性5M拉通线,用钢尺检查6、卫生间防水工程 (1)作业条件 穿过卫生间地面及楼面所有立管、套管已完毕,并己固定牢固,通

30、过验收。卫生间楼地面找平层已完毕,标高符合规定,表面应抹平压光、坚实。 (3)工艺流程:清理基层涂刷基层解决剂铺贴卷材附加层热熔铺贴卷材热熔封边蓄水实验做保护层 (2)施工要点 1)基层解决:清理墙、地面,将浮灰和残存物冲刷干净;2)找平层泛水坡度应在2,以上不得局部积水,与墙交接处及转角处、管根部,均要抹成均匀一致、平整光滑小圆角。凡是靠墙管根处均要抹出5坡度,避免此处积水。3)本工程按设计规定满做SBS卷材防水层,墙面上卷高度为1200mm。墙面基层抹灰要压光,规定平整,无空鼓、裂缝、起砂等缺陷。涂刷基层解决剂:在基层满刷一道用汽油稀释氯丁橡胶沥青粘结剂,规定涂刷均匀,不露底。附加层施工:

31、在水落口、管道根、阴阳角等部位一方面做好附加层,普通可用改性沥青卷材热熔施工。附加层必要贴实、粘牢。热熔铺贴卷材:将改性沥青防水卷材剪成相应尺寸,卷好备用。将火焰喷枪点燃,加热基层与卷材交界处,加热要均匀,喷枪距交界处30cm左右,来回加热,趁距卷材沥青刚刚熔化时,将卷材向前滚铺,粘贴到基层上。搭接部位按满粘法热熔粘牢,搭接宽度按表3规定施工。热熔封边:将卷材搭接缝处用专用喷枪加热,趁热使两者粘结牢固,以边沿挤出沥青为合格。末端收头可用密封膏嵌填严密。4)24小时闭水实验:涂层经隐蔽验收后,进行24小时闭水实验检查有无渗漏现象,并每隔6小时作好检查记录。5)砂浆层保护:闭水实验无渗漏后即进行砂

32、浆层保护,以免防水层受到损坏,影响防水效果。7、门窗工程 A、防火玻璃地弹门安装(1)材料规定1)防火玻璃型号规格应符合设计规定,五金配件配套齐全,并有出厂合格证、检测报告等。2)辅助材料、地弹簧、密封胶等应符合设计规定和关于原则规定。(2)作业条件1)墙、地面饰面已施工完毕,现场已清理干净,并经验收合格。但由于本工程防火玻璃门扇安装在玻璃隔断上,因而需待隔断施工完毕后才干施工。2)把开闭活动门扇用地弹簧和定位销按设计规定安装在地面预留位置和门框横梁上。4)玻璃板裁切宽度应不大于实测尺寸2mm、高度应不大于实测尺寸4mm,应在周边进行倒角解决,倒角宽度2mm。(3)施工操作工艺1)用吊线坠测量

33、地弹簧与门框横梁上定位销中心与否在同始终线上,若不在同始终线上,必要及时解决使用使其同轴线。2)在门框上下横档内画线,并依线和地弹簧安装阐明书固定转动销销孔板及地弹簧转动轴联接板。3)门扇玻璃四周应倒角解决,并加工好安装门把孔洞,应注意门扇玻璃高度尺寸必要涉及安装上下横档安装某些,普通门扇玻璃裁切尺寸应不大于实测尺寸 5mm,以便于调节。4)把上下横档分别安装在玻璃门扇上下边,并实测门扇高度,如果门扇高度不够,可向上下横档内玻璃底下垫木夹板条。5)在拟定好门扇高度之后,即可固定上下横档。在门扇玻璃与金属上下横档内两侧空隙处,同步从两边插入小木条,并轻轻打入其中,然后在小木条、门扇玻璃、横档之间

34、缝隙中,注入密封胶。6)门扇定位安装:先用门框横梁上定位销自身调节螺钉把定位销调出横梁平面 12mm,再竖起玻璃门扇,将门扇下横档内转动销连接件孔位对准地弹簧转动销轴,并转动门扇将孔位套入销轴上,然后以销轴为中心,把门扇转 90,使门扇与门框横梁成直角。此时把门扇上横档转动连接件孔对准门框横梁上定位销,并把定位销调出插入门扇上横档转动销连接件孔位内15mm。7)玻璃门拉手安装:先将拉手插入玻璃某些涂一点密封胶,然后将拉手连接部位插入玻璃门拉手孔内,再将另一面拉手套入伸出玻璃另一面连接部位上,并使其两面 拉手根部与门扇玻璃贴紧后,再上紧固定螺钉,以保证拉手没有丝毫松动现象。拉手连接部 位插入玻璃

35、门拉手孔时不能很紧,应略有松动。如果太松,可在插入某些裹上软质胶带。(4)容许偏差项目序号项 目容许偏差(mm)检查办法1活动门扇洞口对角线差3用钢卷尺检查2门扇对口缝关闭时平整1用深度尺检查3固定玻璃对缝处平整1用深度尺检查4固定玻璃对接缝3用楔形塞尺检查5门扇与固定玻璃或门框立柱、地 面间缝、门扇对口缝之间留缝8用楔形塞尺检查6门扇与门框横梁间留缝3用楔形塞尺检查7玻璃门垂直度2用 1m 托线板检查8玻璃门水平度1.5用 1水平尺和楔形塞尺检查(5)成品保护1)玻璃门安装时,应轻拿轻放,禁止互相碰撞。避免扳手等工具碰坏玻璃门。2)安装好玻璃门应避免硬物碰撞,避免硬物擦划,保持清洁、不污染。

36、3)玻璃门材料进场后,应在室内竖直近墙排放,并靠放稳当。(6)施工注意事项门扇开闭是由地弹簧和门框上定位销实现,地弹簧和定位销与与门扇上下横档铰接,因而地弹簧与定位销和门扇横档一定要铰接好,并保证地弹簧与定位销中心在同一垂线上,以便玻璃门扇开关自如。由于玻璃较厚,玻璃块重量较大,因而固定玻璃板或玻璃门抬起安装时,必要 23人同步进行,以免摔坏或碰坏。8、电气工程A、电缆桥架及线槽(1)水平强电及弱电电缆桥架、支架间距不应不不大于2m,安装选用吊架及托架方式,详细安装参照国标及桥架制造厂提供安装详图。电缆桥架及线槽总体平面布置应做到距离最短,经济合理,安全运营,并应满足安装、敷设电缆和维修规定。

37、(2)电缆桥架安装,应因地制宜选取支、吊架,在某一段内桥架支、吊架应一致。(3)电缆桥架连接禁止采用电、气焊接。(4)电缆桥架与各种管道平行、交叉架设时,其净距离应满足规定规定。(5)两组电缆桥架及线槽在同一槽梁上安装时,两组电缆桥架及线槽之间净距离不不大于50mm。1)电缆桥架到楼板、梁或其他障碍物等底部距离应不不大于300MM。2)电缆桥架及线槽水平安装时,其连接板连接时不应置于跨度12处或支撑点上。3)电缆桥架及线槽安装时浮现悬臂段,普通不得超过100mm。B、电气配管(1)施工准备1)KBG钢管电线管壁厚均匀,焊缝均匀,无裂痕、砂眼、棱眼、棱刺和凹扁现象,有产品合格证和材质检测报告。2

38、)管箍(束结)使用通丝丝扣清晰不乱扣,镀锌完整,无剥落,无裂痕,两端光滑无毛刺,有产品合格证。3)钢材应符合国标,并有产品合格证。(2)管路敷设:1)所有管路选近来路线敷设,应减少弯曲,埋入砼或墙体内表面层保护不不大于15mm。2)管路连接采用丝扣连结,套丝不得乱丝,裸露丝不多于23mm,采用套管,套管长度宜为管外径1.53倍,管与管对口处应位于套管中心。3)管与箱盒连接。箱盒开孔应整洁,与管径相吻合,规定一管一孔,不得开长孔。铁制箱、盒禁止电、气焊开孔,并应刷防腐漆,定型箱、盒敲落,大管径小,周边缝隙应用橡皮垫封堵。管口入箱、盒、暗配管可用跨接地线焊接固定在盒、箱棱边上。管口与落孔不得有焊接

39、,进入箱、盒管口应不大于5mm,用梳扣锁紧管口,管口丝露出24扣,两根以上管入箱、盒要长短一致,间距均匀,排齐整。4)箱、盒定位。固定箱、盒规定平整牢固,坐标对的,现浇破墙箱、盒加支铁固定,将盒内、箱内管口及箱、盒封堵,以防砂浆进入。5)所有管道都应彻底清除所有灰尘、毛刺及水份,管道行程中所有角度和弯曲应在现场用弯曲机制成。(3)应注意质量问题:1)暗配管路弯曲过多,敷设管路时,应按设计图纸规定现场状况,沿近来线路敷设,不要绕行,弯曲度可明显减少。2)暗配管路导致堵塞,模板拆除后或砌完后,配管应及时吹扫,发现堵管,及时复。配管后应及时将管口、箱、盒堵严密。3)管口排列不平齐,有毛刺,断管后应及

40、时铣口,锉平管口,去掉毛刺。4)套管连接管路,对口焊缝不严密,按规范规定,管与管对口处在套管中心位置,套管长度为管外径1.53倍,焊缝应严密牢固。C、电气配线(1)施工前材料准备1)绝缘导线规格、型号必要符合设计规定,具备出厂合格证书。2)选用管护口,普通塑料件阻燃性。3)选用与导线根数和总截面相应规格接线端子。(2)工艺流程选取导线扫管穿带线放线及断线导线与带线绑扎带护口导线连接导线焊接导线包扎线路检查绝缘摇测(3)电气配线:1)穿线前应将管中积水、杂物清除于净,管口毛刺打磨平滑。2)管内导线总截面积不超过管子截面积40。3)导线穿入钢管后应在管口处装护套保护导线,导线从电线管口引到电机设备

41、接线箱某些需穿软管加以保护。4)导线在管内、线槽内不应有接头或扭结。5)不同系统、不同电压级别、不同电流类别线路,不应穿在同一管内或线槽内同一槽孔内。6)导线在线槽内敷设时应按规定距离予以固定,并标注编号标记7)铜芯导线中间连接和分支连接应使用熔焊、线夹或压接法连接。8)超过2.5mm2多股铜芯线终端应焊接或压接接线端子后再与电器设备接线端子连接。9)接地线应采用黄、绿二色双色绝缘多股铜芯线做为接地线。10)实行导线分色法施工,L1相为黄色,L2相为绿色。L3相为红色,N线为淡兰色,PE保护线为黄绿双色。严格按指定色别用线,使整个工程相线、零线、地线色别始终保持一致。(4)线路检查接、焊、包所

42、有完毕后,应进行自检和互检,检查导线接、焊、包与否符合设计规定及关于施工验收规范及质量、验评原则规定,不符合时应及时纠正,检查无误后再进行摇测。D、开关、插座安装(1)材料准备选取开关、插座规格、型号必要符合设计规定,并有产品合格证。(2)工艺流程:清理接线安装1)清理。用錾子轻轻地将盒子内残存灰块剔掉,同步将其他杂物一并清出盒外,再用湿布将盒内灰尘擦净,表面清洁不变形,盖板紧贴建筑物表面。2)接线。开关连接线:同一场合开关位置一致,且操作力量灵活,接点接触可靠,电器灯具相线应经开关控制。3)插座接线:单相两孔插座有横装和竖装两种,核装时两对插座右极接相线,左极接零线;竖接时两对插座上极接相线

43、,下极接零线,单相二孔接地均应在上方,左零右火。4)安装将盒内甩出导线与开关、插座面板连接好,将开关和插座推入盒内(如果盒子较深,不不大于 2.5cm时,应加装套盒)对正盒眼,用扣螺丝固定牢固,固定期要使面板端正,并与墙面平齐。(3)产品保护1)安装开关、插座时不得碰坏墙面,要保持墙面清洁。2)开关、插座安装完毕后,不得再次进行喷浆,以保持面板清洁。3)其他工种在施工时,不要碰坏和碰歪开关、插座。(4)施工中应注意质量问题1)开关未断相线,插座相线、零线及地线压接混乱,应按规定进行改正。2)同一房间开关、插座安装高度之差超过容许偏差范畴,应及时改正。E、配电箱安装(1)依照设计图纸,找准安装位

44、置,箱内电缆或导线排列整洁,接线端子标志清晰、连接良好,接地可靠。(2)配电设备内部元件排列整洁,便于操作维修,实测绝缘电阻符合规定。零线与PE线接线端子、汇流排应分别排列,零线端子应安装在绝缘体上。(3)配电箱安装应牢固、平正,其垂直度容许偏差为3mm。(4)配电箱固定:本工程均为暗装箱,依照尺寸在精确位置墙面剔打暗装槽,固定好后用水泥砂浆填实周边,安装规定平整,周边均匀,对称平正,不歪斜。F、绝缘电阻摇测配电箱所有电器安装完毕后,用500VM表,对线路进行绝缘摇测,摇测涉及相线与相线间、相线与零线之间、相线与地线之间,两人进行摇测,照明线路绝缘电阻值不不大于0.5M,动力线路绝缘电阻值不不

45、大于1M,同步做好记录,做好技术资料存档。G、灯具安装工程(1)各型灯具:灯具型号、规格必要符合设计规定和国标规定。灯内配线禁止外露。灯具配件齐全,无机械损伤、变形、油漆剥落,灯罩歪翘等现象。所有灯具应有产品合格证。(2)灯具导线:照明灯具使用导线其电压等到级不应低于交流500伏,其最小线芯截面应符合下表规定:安装场合用途线芯最小截面MM2照明用灯头线民用建筑室内0.4工业建筑室内0.5(3)成排日光灯中心线偏差超过容许范畴。在拟定成排灯具位置时,须拉线,最佳拉十字线。(4)由于本工程重要为机房,因而天棚顶上有众多风管、风机、管道以及消防设备,灯具安装也许会受到影响,若遇阻拦,可将成排或成列灯具做恰当调节;若实在无法调节,则需做角钢门字架跨过设备位置再进行灯具吊装。9、给排水工程A、管道安装(1)验收原则及办法执行建筑给排水及采暖工程质量施工验收规范GB50242-及建筑工程施工质量验收统一原则GB50300-。(2)给水管道安装工艺流程施工准备管道支、吊架预制、安装分支管道、接口安装试压冲洗系统调试。(3)排水管道安装工艺流程施工准备管道支、吊架预制、安装支管道联接安装卫生洁具安装排水管道通水、灌水实验。(4)管道安装、支吊架制作及安装1)管道安装前应清除配管毛刺、灰尘等杂物。2)

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
