收藏 分销(赏)

监理日志2月份.doc

上传人:精*** 文档编号:2784468 上传时间:2024-06-05 格式:DOC 页数:22 大小:148KB 下载积分:10 金币
下载 相关 举报

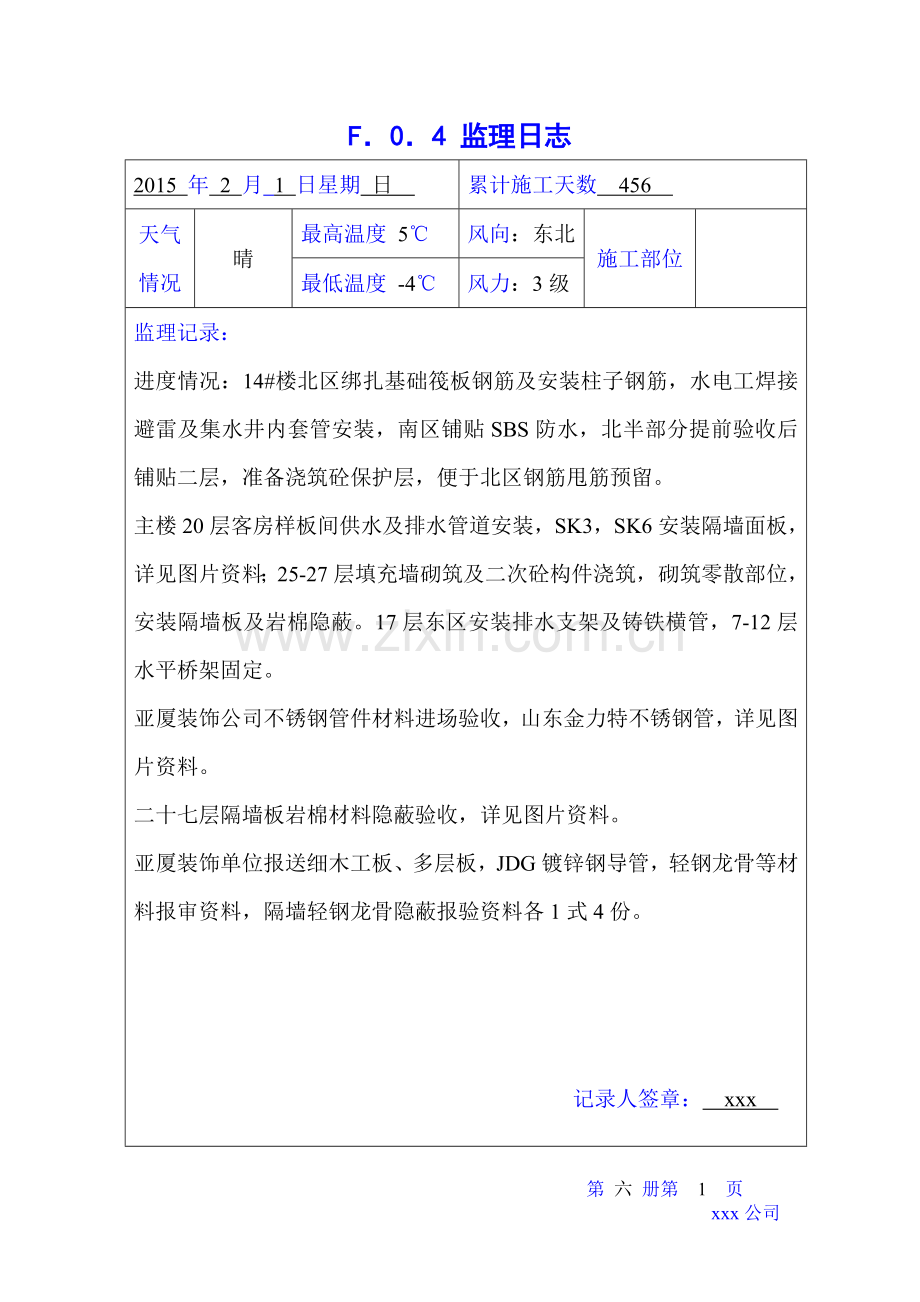

监理日志2月份.doc_第1页
第1页 / 共22页
监理日志2月份.doc_第2页
第2页 / 共22页


点击查看更多>>
资源描述
F.0.4 监理日志 2015 年 2 月 1 日星期 日 累计施工天数 456 天气情况 晴 最高温度 5℃ 风向:东北 施工部位 最低温度 -4℃ 风力:3级 监理记录: 进度情况:14#楼北区绑扎基础筏板钢筋及安装柱子钢筋,水电工焊接避雷及集水井内套管安装,南区铺贴SBS防水,北半部分提前验收后铺贴二层,准备浇筑砼保护层,便于北区钢筋甩筋预留。 主楼20层客房样板间供水及排水管道安装,SK3,SK6安装隔墙面板,详见图片资料;25-27层填充墙砌筑及二次砼构件浇筑,砌筑零散部位,安装隔墙板及岩棉隐蔽。17层东区安装排水支架及铸铁横管,7-12层水平桥架固定。 亚厦装饰公司不锈钢管件材料进场验收,山东金力特不锈钢管,详见图片资料。 二十七层隔墙板岩棉材料隐蔽验收,详见图片资料。 亚厦装饰单位报送细木工板、多层板,JDG镀锌钢导管,轻钢龙骨等材料报审资料,隔墙轻钢龙骨隐蔽报验资料各1式4份。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 2 日星期 一 累计施工天数 457 天气情况 晴 最高温度 6℃ 风向:西北 施工部位 最低温度 -4℃ 风力:3级 监理记录: 进度情况:14#楼基础北区绑扎筏板钢筋及安装墙柱钢筋,安装吊模,水电工焊接避雷及集水井内套管安装,钢筋隐蔽验收,平行检验,分项检验批验收,合格后浇筑C40P6砼,采用大体积砼浇筑施工工艺,旁站监理重点控制浇筑质量;南区铺贴SBS防水,浇筑砼保护层,三台砼泵送设备同时使用,详见旁站资料。 主楼20层客房样板间供水及排水管道安装,SK3,SK6安装隔墙面板,详见图片资料;25-27层填充墙砌筑及二次砼构件浇筑,砌筑零散部位,安装隔墙板及岩棉隐蔽。17层东区安装排水支架及铸铁横管,7-12层水平桥架固定。 去翔宇地产总部盖章,关于总监变更申请资料。 接收建设单位工作联系单,关于14#楼筏板北侧及东侧甩筋说明。 召开监理例会,详见鲁FJZ-2-2-4-042会议记录。 见证送样2#裙楼南区基础600°C同养C40砼试块,裙楼地下室北区56天(转常温)C30梁板C60墙柱砼试块,21-22层二次构造C20砼试块各1组。 土建安装单位报送相关验收书面资料。 会同建设单位工程部、预算部,施工单位等人员清点统计14#楼基础筏板内机械连接套筒数量,及2#楼南区车库位置土方收方测量。 楼层洞口临边防护检查,详见检查记录表。 施工单位报送14#楼大体积砼施工专项方案。 总监朱孟玲签到。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 3 日星期 二 累计施工天数 458 天气情况 晴 最高温度 7℃ 风向:西北 施工部位 最低温度 -3℃ 风力:2级 监理记录: 进度情况:14#楼基础北区筏板浇筑C40P6砼,采用大体积砼浇筑施工工艺,监理轮流值班旁站重点控制浇筑质量,南区浇筑砼保护层,三台砼泵送设备同时使用,详见旁站及图片资料。裙楼南区局部五层支设梁底及板面模板。 见证制作14#楼基础筏板砼试块C40P6抗渗,详见图片资料。 见证取样送样安装单位PVC导线管及排水管原材料,详见图片资料。 总监朱孟玲签到。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 4 日星期 三 累计施工天数 459 天气情况 晴到多云 最高温度 6℃ 风向:西北 施工部位 最低温度 -4℃ 风力:3级 监理记录: 14#楼北区地下室层放线,安装地下室墙柱钢筋,柱根凿毛。 2#楼裙楼地下室层后浇带砼浇筑。 裙楼南区局部五层支设梁筋植筋钻孔,详见图片资料。 验收裙楼节点加固地下室部分植筋钻孔情况,详见图片资料。 发送工作联系单三份,分别是1有关施工现场文明施工及清理事宜,2有关工地现场负责人日报事宜,3有关施工控制测量控制点事宜;其中1、2、3发送总包单位,2、3发送2个装饰及消防单位。 下午4:20在工程部召开碰头会,以后各单位现场负责人每日都要参加。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 5 日星期 四 累计施工天数 460 天气情况 晴 最高温度 6℃ 风向:西北 施工部位 最低温度 -5℃ 风力:3级 监理记录: 14#楼北区搭设地下室层满堂架,西侧车库筏板钢筋绑扎,平行检验,隐蔽验收,合格后浇筑砼,详见旁站监理记录;南区基础筏板放线。 会同安装单位及甲方各专业工程师到17-20层查看安装管线布置情况。 接收厦门市港龙装饰工程有限公司上海分公司报送的施工进度计划报审表一份,工程材料报审表8式4份,签收。 协调总包单位对装饰单位进行技术交底。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 6 日星期 五 累计施工天数 461 天气情况 多云 最高温度 7℃ 风向:南风 施工部位 最低温度 -6℃ 风力:3级 监理记录: 14#楼北区搭设地下室层搭设外架,搭设满堂架,支设梁底模板,安装墙柱钢筋;南区基础筏板独立基础位置绑扎钢筋,详见图片资料。 2#楼裙房西南位置及中间位置的塔机进行拆除退场。 20层客房样板间验收SK1和SK5卫生间周圈止水梁隐蔽。 安装单位进场3500米JDG导线管60及70线盒各1000个,进场验收,并在报审资料上签字,详见图片资料。 二次查看20层样板管井立管设置情况,见图片资料。 见证送样2#楼裙楼地下室南区墙柱C60梁板C30同养600度试块各1组,26层-顶层后浇带标养及拆模(同养)C35砼试块2组,23-24层二次构造C20砼试块1组,裙楼五层Y1-Y6钢筋机械连接1组,多孔砖1组。 参加建设单位每日下午的例行会议,对本日的监理工作进行汇报。 公司安排人员去监理协会变更总监事宜,备案的总监由宋作才变更回朱孟玲。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 7 日星期 六 累计施工天数 462 天气情况 晴 最高温度 9℃ 风向:北风 施工部位 最低温度 -6℃ 风力:3-4 监理记录: 14#楼北区搭设地下室层满堂架,支设梁底模板,安装墙柱钢筋,墙柱钢筋隐蔽验收,检验批验收,平行检验,合格后支设柱模;南区基础筏板独立基础位置绑扎钢筋。 向建设单位提报有关修筑临时道路机械台班及渣土进场统计的汇报。 参加建设单位工程协调会,监理发言内容:xxx:安装单位落实一下设备间LEB总等电位箱盘位置,如果设计图纸不明确,及时提出增加;装饰单位年前剩余工程量不多,天花的隐蔽,因涉及的专业较多,需各个专业人员都同意后方可隐蔽;装饰单位年前对装饰工程中存在的问题进行汇总,对年后面临的问题提好预案,尽量考虑全面,有图纸与甲方意图不一致的,尽量出具书面资料确认,争取年后施工一气呵成,减少工期影响。 王维斗:安全方面,做好安全预控,临近年关,工人归家心切,容易忽视安全,总包单位做好年前年后的安全教育工作,主楼卫生清理与四口防护做好,14#楼基础多工种交叉作业,做好安全教育,施工现场临时用电,需派专职安全员巡视。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 8 日星期 日 累计施工天数 463 天气情况 晴 最高温度 3℃ 风向: 施工部位 最低温度 -8℃ 风力:微风 监理记录: 14#楼北区搭设地下室层支设梁底及板面模板,支设柱模;南区基础筏板绑扎钢筋,独立基础位置及底板筋。 2#楼主楼与裙楼交接位置一层西侧浇筑后浇带,因未报验及处理不到位要求暂停施工。 晚上18:00钢筋材料进场,直条22的2件6.706吨,36的2件2.876吨,盘螺10的3件7.767吨,合计17.34吨。 公司发福利并宣布放假,年后正月十三9:30去公司集合,因工地尚未停工,与公司沟通后正常上班。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 9 日星期 一 累计施工天数 464 天气情况 晴 最高温度 6℃ 风向:西南 施工部位 最低温度 -6℃ 风力:3级 监理记录: 14#楼北区搭设地下室层支设梁底及板面模板,支设柱模;南区基础筏板绑扎钢筋,独立基础位置及底板筋,部分墙柱钢筋制作安装,重点检查直径32和36的钢筋,详见图片资料。 2#楼主楼与裙楼交接位置一层西侧浇筑后浇带,已处理到位,旁站浇筑,详见图片资料。 下午4:00在甲方办公室召开43期监理例会,连同甲方每日下午的协调会一起进行,会议内容详见鲁FJZ-2-2-4-043会议记录。 测量裙楼西侧车库地下室外墙边线,绘制平面图,对下一步的土方开挖问题进行预控,发现外侧广告牌在基坑放坡的范围内,有碍于下一步的土方开挖工作。 河东质检站人员到裙楼地下室对加固的柱子植筋情况做拉拔试验,试验墙筋1组,25的柱筋两组,均符合要求。 接收建设单位提供的14#楼(公寓电梯)L13-L15康力电梯A3图纸两张。 见证送样2#楼裙楼三层北区标养砼试块2组,14#楼钢筋原材8-15的共计11组。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 10 日星期 二 累计施工天数 465 天气情况 晴 最高温度 11℃ 风向:南风 施工部位 最低温度 -3℃ 风力:3级 监理记录: 14#楼北区搭设地下室层支设梁底及板面模板,制作及安装部分框梁钢筋;南区基础筏板绑扎钢筋,独立基础位置及底板筋,部分墙柱钢筋制作安装,焊接止水钢板,焊接避雷等电位等接地装置,木工支设吊模,钢筋模板避雷分项检验批验收,隐蔽验收,验收合格后浇筑砼,验收过程见图片资料,xxx对砼浇筑过程进行值班旁站。 2#楼主楼与裙楼交接位置二层西侧浇筑后浇带。 落实施工现场电梯施工尺寸,中间位置的符合康力电梯图纸要求,西北与东南侧的电梯设计尺寸小于图纸要求,向建设单位人员汇报,建设单位人员答复为不是同一厂家电梯。 联系预算部刘工,施工总包单位等,协调土方收方事宜,原定于上午9;30进行,因一直未联系上土方开挖单位,收方事宜暂时拖延。 安装单位进场一批PVC排水管,对材料进行现场验收,详见图片及材料报审表。 见证送样2#楼裙楼地下室南区同养砼试块2组。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 11 日星期 三 累计施工天数 466 天气情况 晴 最高温度 11℃ 风向:东北 施工部位 最低温度 -2℃ 风力:3级 监理记录: 14#楼北区搭设地下室层安装框梁钢筋,加固模板;南区基础筏板浇筑砼,早晨6:30浇筑完成,共浇筑砼66车930m³,砼浇筑过程见监理旁站记录。 安装单位申请工程款,1月完成工程量52.31万元,按照合同应拨付金额36.62万元。实际已拨付金额78.49万元,本次申请拨付金额20万元。 总包单位第十二次申请拨款,通过与建设单位人员协商,本次申请380万元,与建设单位沟通认可后,同意拨付,给予签字。 上午见证送样14#楼北区地下室层钢筋机械连接接头3组,分别是C20、C22、C25各1组。 因上午送的C20钢筋机械连接接头被检测不合格,下午再次抽检见证送样。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 12 日星期 四 累计施工天数 467 天气情况 晴 最高温度 11℃ 风向:东北 施工部位 最低温度 -4℃ 风力:3级 监理记录: 会同建设单位工程部、预算部,总包单位及土方开挖单位共同对2#楼西侧及2#与3#楼之间土方进行测量,现场收方; 会同建设单位工程部暖通工程师及水电工程师共同到2#楼20层样板房查看,暖通单位今日进场。 14#楼北区地下室层钢筋及导线管盒隐蔽验收,平行检验,分项检验批验收。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 13 日星期 五 累计施工天数 468 天气情况 晴 最高温度 10℃ 风向:东北 施工部位 最低温度 -1℃ 风力:3级 监理记录: 14#楼北区地下室层梁板梯砼浇筑,详见旁站监理记录。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 14 日星期 六 累计施工天数 469 天气情况 晴 最高温度 9℃ 风向:东北 施工部位 最低温度 -4℃ 风力:3级 监理记录: 楼层清理,准备放年假。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 15 日星期 日 累计施工天数 470 天气情况 中雨 最高温度 10℃ 风向:东北 施工部位 最低温度 2℃ 风力:3级 监理记录: 楼内清理,各个工种人员陆续离开工地,准备放年假。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 16 日星期 一 累计施工天数 471 天气情况 晴 最高温度 5℃ 风向:东北 施工部位 最低温度 -4℃ 风力:3级 监理记录: 楼内清理,工地宣布春节放假,24日正常上班(初六)。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 24 日星期 二 累计施工天数 472 天气情况 晴 最高温度 5℃ 风向:东北 施工部位 最低温度 -4℃ 风力:3级 监理记录: 正常上班,各工种人员陆续抵达工地现场,放鞭炮。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 25 日星期 三 累计施工天数 473 天气情况 晴 最高温度 5℃ 风向:东北 施工部位 最低温度 -4℃ 风力:3级 监理记录: 14#楼钢筋加工制作,木工拆除地下室北区部分梁榜模板。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 26 日星期 四 累计施工天数 474 天气情况 晴 最高温度 5℃ 风向:东北 施工部位 最低温度 -4℃ 风力:3级 监理记录: 14#楼钢筋加工制作,木工拆除地下室北区部分梁榜模板,支设南区地下室东南角及西南角的两个楼梯。 2#楼裙楼南区局部6层框梁钢筋绑扎安装。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 27 日星期 五 累计施工天数 475 天气情况 晴 最高温度 5℃ 风向:东北 施工部位 最低温度 -4℃ 风力:3级 监理记录: 14#楼钢筋加工制作,木工支设南区地下室东南角及西南角的两个楼梯,2#裙楼地下室后浇带区域模板拆除。 2#楼裙楼南区局部6层板面钢筋绑扎安装,水电工敷设导线管盒。 参加建设单位工程协调会议。 协调及会同建设单位预算部与土方开挖单位共同对现有土方进行测量,准备更换土方开挖单位。 记录人签章: xxx F.0.4 监理日志 2015 年 2 月 28 日星期 六 累计施工天数 476 天气情况 晴 最高温度 5℃ 风向:东北 施工部位 最低温度 -4℃ 风力:3级 监理记录: 记录人签章: xxx F.0.4 监理日志 2015 年 3 月 1 日星期 日 累计施工天数 477 天气情况 晴 最高温度 5℃ 风向:东北 施工部位 最低温度 -4℃ 风力:3级 监理记录: 记录人签章: xxx 第 六 册第 22 页 xxx公司
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
