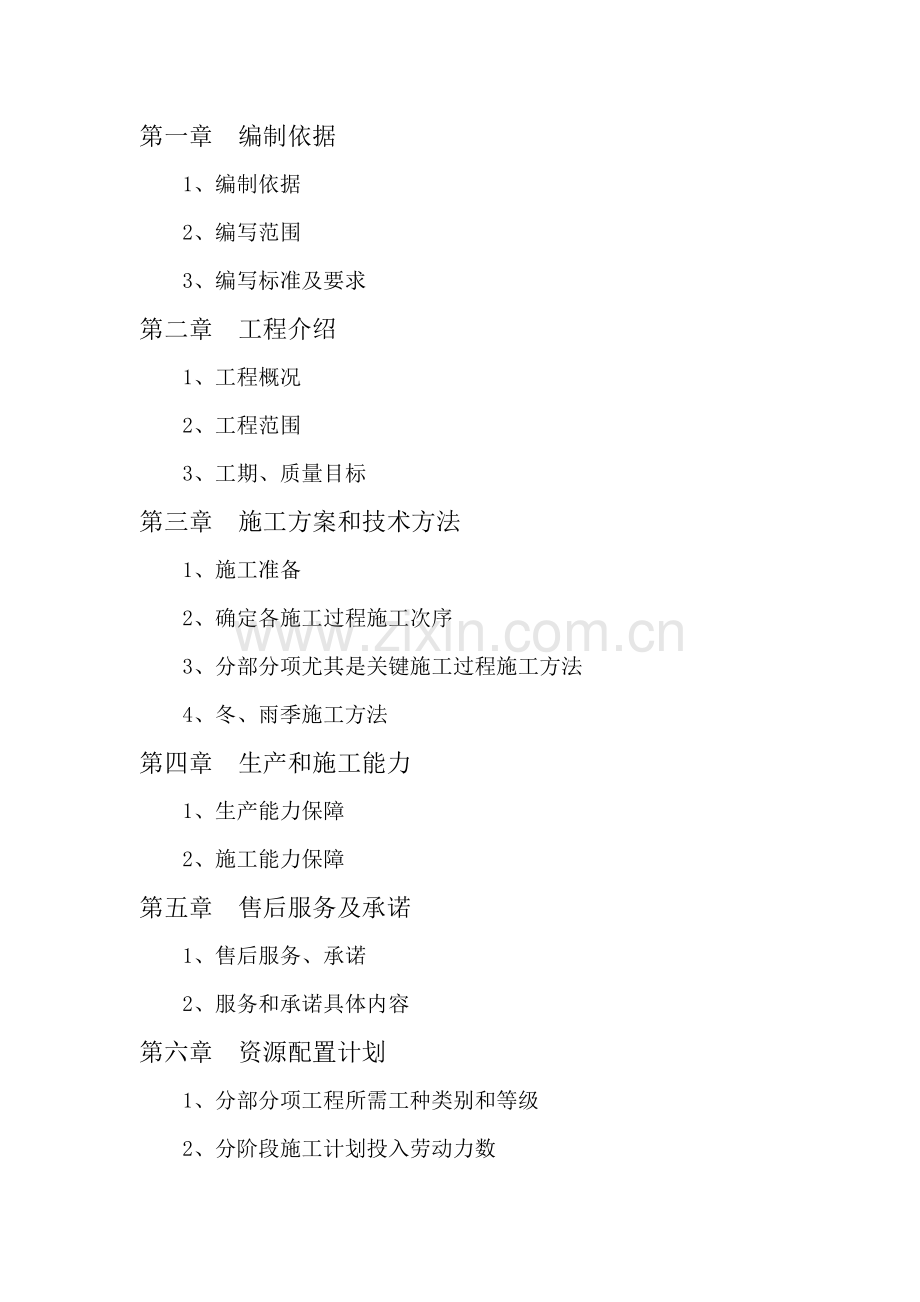

1、力合伊水苑项目单元入户门厅、一层大厅装饰工程施工组织设计投标人名称:河南宏发装饰工程(公章)目 录第一章 编制依据 1、编制依据2、编写范围3、编写标准及要求第二章 工程介绍1、工程概况2、工程范围3、工期、质量目标第三章 施工方案和技术方法 1、施工准备2、确定各施工过程施工次序3、分部分项尤其是关键施工过程施工方法4、冬、雨季施工方法第四章 生产和施工能力1、生产能力保障2、施工能力保障第五章 售后服务及承诺1、售后服务、承诺2、服务和承诺具体内容第六章 资源配置计划 1、分部分项工程所需工种类别和等级2、分阶段施工计划投入劳动力数3、满足工程施工所需机械数量及供给计划第七章 质量管理体系

2、和方法1、质量管理体系、制度及质量确保体系2、关键过程质量控制3、工种岗位技术培训4、送样检测、见证取样确保方法5、分部分项分阶段验收步骤及措施6、完成质量目标奖惩措施第八章 安全管理体系和方法1、安全确保制度2、安全管理制度3、特殊作业人员4、已含有安全设施或准备配置安全设施5、安全防护方法6、安全施工责任目标奖惩措施第九章 工程进度计划和方法1、编制各施工节点、月、旬作业计划,定时落实计划实施2、交叉、流水施工作业3、合理调配机械、材料、劳动力4、奖惩措施第十章 环境保护和健康管理1、环境保护管理第十一章 确保造价完成工程建设技术和管理方法1、确保造价完成工程建设技术方法2、确保造价完成工

3、程建设管理方法3、确保造价完成工程建设奖惩方法第一章 编制依据一、编制依据力合伊水苑项目单元入户门厅、一层大厅装饰工程施工组织设计编制依据以下:国家现行规范标准、我企业建筑施工方法和优异管理经验、业主提供该工程招标文件、设计图纸及招标答疑等。二、编写范围以设计研究院设计全套施工图及相关规范所包含施工内容为准。三、编写标准及要求1、编制标准:针对本工程实际情况和招标文件要求,在施工组织设计中我们把施工总体目标、施工总进度计划、生产和施工能力、售后服务及承诺、施工机械设备、劳动力计划、关键项目施工方法、工程质量确保方法、工期确保方法、安全文明施工确保方法、环境和健康确保方法在本施工组织设计中作为关

4、键叙述,其它常规性施工项目标施工方法仅作了通常性叙述,以表现本施工组织设计全方面性、可行性、科学性和针对性。本企业机构健全,技术质量部、生产安全部是指导、督促、检验推行工期,实施标准、规范、规程、施工组织设计及其企业规章制度职能部门,使工程质量、安全文明施工、工期得到了确保。本工程技术标书编制以指导现场施工、可操作性强、针对性强、切合实际、优异可行为标准。2、编制要求:表现我企业综合施工手段和管理手段,依靠机械化施工优势和优异施工工艺,满足质量、工期要求,经过文明施工,确保该工程达成符合国家质量验收立案标准。第二章 工程介绍一、工程概况力合.伊水苑住宅小区在洛阳伊滨新区伊洛大道以西滨河路以南,

5、总建筑面积约60万平方米。其中住宅46万平方米,地下12.8万平方米,该项目由3个组团29幢高层建筑组成,系迁入伊滨新区办公党政机关生活配套工程。二、工程范围本工程范围:力合.伊水苑项目29栋住宅楼一层单元入户门厅处外立面,门厅、适用前室内墙面,顶棚,地面(自垫层起不含垫层)、室外台阶(仅装饰面层),残疾人坡道(仅装饰面层含不锈钢栏杆高0.9m),一层电梯门套,入户门,铝合金固定玻璃窗等施工设计图范围内这些内容。三、工期、质量目标工期:按甲方要求。工程目标:符合国家质量验收立案标准。第三章 施工方案和技术方法一、施工准备1、施工现场准备:依据施工现场总体情况,施工前期对生产、生活设施进行计划,

6、设计生产生活设施、关键建筑物形式及现场和临建总体用水用电设施。组织人员进场,进行生产生活设施全方面施工,建立现场“五图一牌”,做好开工前准备工作。施工现场测量控制网:组织测量人员到现场,对设计院、监理工程师提供导线点及水准点进行复测,将复测结果报送工程师,确定无误后,依据施工需要,设置现场测量控制网,施测前将相关施工测量复核汇报报送监理工程师审批。开工前,把施工组织设计、开工汇报、水准点、导线点复测统计在临时工程开工前最少3天,提交给监理工程师批复。2、施工材料机具准备:依据施工方案和进度计划要求,认真做好施工材料采购准备工作,落实货源,编制好材料、机具需用计划及进场计划,做到随时使用随时进场

7、。有计划分批分期组织机械设备及人员进场,对进场设备立即调试和保养。3、施工技术准备:1)、认真阅读图纸,充足领会设计意图,组织各专业技术人员进行图纸会审,做好会审统计;参与设计单位组织技术交底会。2)、依据工程规模、结构特点和业关键求,编制能指导工程施工全过程实施性施工组织设计;编写关键分项工程施工方案,对作业人员进行技术交底。编制进度控制、质量控制、安全控制、成本控制实施细则。以上经工程师同意后方可实施。3)、根据施工图纸所确定工程量、施工组织设计确定施工方法、明确成本控制目标。4、施工人员准备:依据施工组织设计要求,管理人员由我企业按投标承诺人员进行统一调配进入施工项目,项目班子配置由我企

8、业以文件形式下达。确保项目管理人员立即到位。对作业队统一进行上岗培训,制订上岗人员花名册,制订劳动力进场计划。做好劳动力及特殊工种贮备,确保人员随用随到。二、确定各施工过程施工次序在装饰施工阶段,装饰施工将根据从墙、顶面到地面施工次序,依据不一样工种和不一样楼栋组织交叉流水作业。三、分部分项尤其是关键施工过程施工方法1、施工测量1、施工测量前准备校对测量仪器:本工程所使用激光经伟仪、水准仪等测量仪器及工具必需经国家计量单位校核,以确保测量工具正确性。2、建筑物定位和基础工程测量放线依据建筑物实际情况,依据工程测量规程进行控制网布设,控制桩设置在安全、易保护位置,相邻点间应通视良好。3、建筑物沉

9、降观察沉降观察点部署准备工作:测量仪器和工具采取精密水准仪及和之配套使用钢尺。1)点设置:沉降观察水准点考虑永久使用,埋设数量不少于十个,埋设位置及方法应严格按图纸要求进行。沉降观察点位置依据施工图要求进行布设。2)沉降观察中,应每次统计观察时间,建筑物荷载改变,气象情况和施工条件改变。沉降观察在施工过程中要定时观察、统计、存档,每层做一次观察统计,建筑物完工后,第十二个月不少于5次,第二年不少于2次,以后每十二个月一次,直至沉降稳定为止。3)沉降观察事项:沉降观察是一项长久性,系统性观察工作。为确保观察结果正确性,如实反应建筑物沉降情况,应做到四固定:固定人员观察和整理结果;固定使用水准仪及

10、水准尺;使用固定水准点,按固定日期、方法及路线进行观察。4)沉降观察点结果整理:沉降观察资料应立即整理,妥善保留,作为该工程技术档案资料一部分。整理沉降观察结果,计算出每次观察沉降量,前后几次观察点高程和累计沉降量,并绘制出沉降观察日期、沉降量关系曲线图,供设计、施工相关技术责任人员使用。2、脚手架搭设本工程部分施工采取外脚手为落地外脚手架,部分施工采取内装饰施工脚手架,紧随每个装修过程采取满堂脚手架或单排脚手架。具体内容有单独脚手架搭设方案。(1)脚手结构其中关键受力构件为斜杆和水平横杆,水平横杆和框架梁内预埋件焊接,脚手每层搭设,用安全网封闭。(2)搭设关键点扣件式钢管脚手架搭设次序为:地

11、基处理或搭设三角承力架竖立柱同时安装扫地杆搭设水平杆搭设剪刀撑铺设竹笆操作台搭设护栏。每根立杆底部向上2OOmm处应设置纵、横向扫地杆,并用直角扣件和立杆连接。当立杆基础高度不在同一高度上时,应将高处纵向扫地杆向低处沿长两跨,并和低跨立杆固定。大横杆钢管长度应大于3跨,其接头用对接扣件连接,接头应错开,不得在同一跨内。大横杆和立杆相交处用直角扣件连接固定。双排脚手架小横杆靠墙一端和墙装饰面距离通常为150-2OOmm,采取竹笆脚手板时,小横杆宜放于大横杆下方。凡立杆和大横杆相交处均应设置一根小横杆,小横杆距立杆距离不应大于55mm,并严禁随意拆除。为预防脚手架内、外倾覆,立杆应从第一步大横杆处

12、开始设置刚性固定件和建筑物可靠连接,固定件部署间距垂直及水平间距均小于6M。剪刀撑应设置在脚手架外侧,接头宜采取搭接接头,接头长度大于lm,并不少于2个回转扣件固定,固定间距大于80Omm,回转扣件固定应在立杆或小横杆伸出端上,其交点距居中,中心节点距离不应大于15Omm。(3)脚手架拆除全部参与脚手架拆除人员、管理人员、监护人员必需参与本施工方案安全、质量和外装饰保护方法交底会。准备拆除段脚手架范围内装饰及其它装饰完成后最终修整和清洁工作,其质量已符合要求并经验收同意后,由现场项目经理签发拆除令。安全监督人员对拆除段脚手架进行安全检验,确定脚手架不存在严重隐患,如存在影响拆除脚手架安全隐患,

13、应先对脚手架进行修整和加固,以确保脚手架拆除过程中不发生危险。场地除要有“上部拆除脚手架,严禁行人经过”警告牌并设专员监护外,还须做防护栏。大门处通道防护必需牢靠,纵横向再加一层竹片,进出大门人员一律从防护棚中通行。合理安排各班组劳动力,脚手架拆除严禁在垂直方向同时作业,绝不许可下部做外饰面和上部脚手架同时进行。脚手竹片上全部垃圾杂物必需清除,严禁向下抛物。细屑无法用扫帚集中袋装,可从脚手架内侧向下倾倒。伴随脚手架向下拆除,对饰面要立即做好清洁和保护工作,每组派二名责任心强同志参与,脚手架连接饰面修补和脚手架同时进行,饰面修补经认定合格,并做好清洁和保护工作后方可继续向下拆除脚手架。为尽可能降

14、低脚手架饰面修补工作量,在拆完上一段脚手架后,应在下一段贴面开始前调整脚手架斜撑杆及连接杆数量,做到该段每层连接点每立面不少和3只,且确保两端点连接点,原设斜撑楼层斜撑某杆亦调整至每立面不少于3根。3、装饰工程装修工程项目多,工序多,立体作业,一旦工序颠倒,就会出现返工或成品严重污染。为确保优质高效地完成装修任务,实现质量目标,本工程装饰施工由专业装饰作业队进行。负责内外装饰、楼地面等工程施工。装饰作业队人员选择技术过硬,多年从事装饰作业专业人员组成。在企业范围内抽调装饰施工专业人员,全方面负责装饰各项施工任务。装饰施工前编制具体施工方案及作业指导书,并要作好各项技术交底工作,使施工人员明确施

15、工工艺标准及要求。施工操作要严格根据施工工艺标准及要求进行施工。装修作业要充足利用时间和空间,合理组织交叉流水作业,不仅在时间上适时组织粗细装修进场施工,而且充足利用空间,有工作面出现就插入装修,且和水、电安装施工紧密配合。即有交叉,又给各工种留出一定时间。施工组织:施工时应先室内、后室外、先湿作业后干作业,待初装修全部完成后再进行施工。由上至下组织完成,室内精装修待顶棚及初装修完成后组织完成。装饰施工将根据从墙、顶面到地面施工次序,依据不一样工种和不一样楼栋组织交叉流水作业。施工前,先做样板,经建设方、设计、监理方认可后,其它层间再按样板组织有序施工,并建立样板施工制度。质量检验以样板间为准

16、。1、乳胶漆施工工艺1)准备工作a、材料准备:成品腻子、封底漆、乳胶漆。b、施工工具:基层处理工含有刮刀、扫帚等;涂刷工含有毛刷、涂料滚子、托盘、手持电动搅拌器、空气压缩机、喷枪;劳保用含有口罩、手套、工作服等。c、作业条件:对涂料施工有影响其它土建及水电安装工程均要求已施工完成,并预先加以覆盖;室内水、暖、电、卫设施及门窗等全部需要必需遮挡。2)施工工艺a、基层处理:基层清理,将地面基层处粘杂物清理洁净,提前一天湿润基层。b、找规矩、做灰饼:用一面基层做基准先用方尺规方。施工部位面积较大时应先在地上弹出十字中心线然后按基层面平整度弹出地角线。随即在距地阴角100mm处吊垂线并弹出铅垂线,再按

17、地上弹出角线往墙上翻引弹出阴角两面上地面抹灰层厚度控制线,以此做灰饼。c、冲筋:在灰饼间抹灰厚度和宽度和灰饼同。上下水平抹盘应在同一铅垂面内。通常情况下,冲完筋约4h左右能够抹底灰。d、底灰分层分遍和冲筋抹平。底灰为15mm厚,第一层抹灰厚度为6-7mme、底子灰5-6成干时即可抹罩面灰,罩面灰为5mm。3)刷乳胶漆:a、基层清理:检验基层平整度,将地面基层处粘杂物清理洁净,将影响面层厚度凸出部位剔除平整。b、检验基层,填补缝隙,局部处刮腻子。c、满刮腻子一遍:腻子应含有良好可塑性和易刮涂性。干燥后应粘结牢靠,不起皮、龟裂和粉化。d、刷涂用毛刷操作。刷涂次序是先左后右、先上后下。待第一遍乳胶漆

18、干后,方可刷第二遍。两次涂间隔时间4h以上。4)质量要求a、掉粉、起皮 不许可b、漏刷、透底 不许可c、返碱、咬底 不许可d、流坠、疙瘩不许可e、颜色、刷纹 颜色一致,无砂眼,无刷纹f、装饰线分色线平直 偏差小于1mmg、门窗、灯具洁净5)施工注意事项a、多种涂料稀释方法、施工温度及使用方法等,应严格实施使用说明书要求。一个工程所需涂料应为同一批号产品并一次备齐。涂料在使用前及使用过程中,应常常搅拌。b、涂料存放和运输按使用说明书要求进行。通常水性涂料应密封存放在0以上室内。溶剂型涂料还需严防烟火。c、喷刷涂料后至成膜前应避免淋水,风雪天应停止施工。风力在四级以上时,不得进行喷涂施工。2、石材

19、铺装施工工艺(1)面砖施工工艺步骤为:抗裂砂浆层弹线粘贴勾缝清理检验验收。在相关部位纵向挂铁丝垂线,作上下砂浆塌饼,横向水平线依据窗盘线拉统长线控制。(2)弹线排砖:在抗裂砂浆层上,先弹出垂直、水平控制线,再依据面砖规格尺寸、排列图,弹出面砖控制线。排砖要求:依据面层排列图要求,水平、垂直缝宽分别控制在5mm。水平缝、窗台面通常在同一水平线上。面层阴、阳角处第一块必需为整砖,如排砖不巧时,面砖许可切割,放在窗洞口两边,但切割后面砖长度要求大于30mm,窗洞两边严格要求对称。试排成功后,在基层抹灰上弹出每块砖纵、横分格线,确保面层砖粘贴后灰缝横平竖直。(3)粘贴:粘贴采取“自上而下”施工次序进行

20、施工。粘结层厚度为3左右。面砖或石材在粘贴后5分钟范围内可调动砖位置和接缝宽度,并附线捣实。在20分钟后,严禁振动或移动面砖。面砖粘贴密实,砖缝顺直、均匀。勾缝深度3圆弧缝,立即清理面砖周围砂浆,使面砖周围清洁,表面洁净。在同一平面内无间隔面层,不能设置两种缝,其缝应均匀一致。面砖粘结层采取厂家配置专用胶粘剂。每层面砖粘贴完成,经班组自检合格后,书面通知工长、质检及相关责任人检验。经检验合格后,方可进行下一步施工。(4)勾缝:使用面砖或石材专用勾缝材料勾缝施工应在面砖施工检验合格后进行,勾缝时应先勾横缝再勾竖缝,缝深1-2mm缝隙要顺直,轮廓要圆滑,颜色要一致。缝勾完后应立即用棉丝、海绵蘸水或

21、清洗剂擦洗洁净,勾缝完成对大面积外面层进行检验,确保整体工程清洁美观。清理:面砖勾缝后,用废旧毛巾或棉纱将面砖表面擦洗洁净,以免影响面砖整体清洁、美观。3、轻钢龙骨石膏板施工1、施工准备施工准备,编制轻钢骨架石膏板顶棚工程施工方案,并对工人进行书面技术及安全交底。材料要求,轻钢龙骨、配件和罩面板均应符合现行国家标准和行业标准要求。当装饰材料进场检验,发觉不符合设计要求及室内环境保护污染控制规范相关要求时,严禁使用。A、轻钢龙骨主件:沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨、横撑龙骨应符合设计要求。B、轻钢骨架配件:支撑卡、卡脱、角托、连接件、固定件、护墙龙骨和压条等附件应符合设计要求。C、紧固材

22、料:拉锚钉、膨胀螺栓、镀锌自攻螺丝、木螺丝和粘贴嵌缝材,应符合设计要求。D、罩面板应表面平整、边缘整齐、不应有污垢、裂纹、缺角、翘曲。2)填充材料:材料应符合设计要求选择。2、关键质量关键点材料关键要求,龙骨、配件和纸面石膏板材料均应符合现行国家标准和行业标准要求。技术关键要求,弹线必需正确,经复验后方可进行下道工序。固定沿顶和沿地龙骨,各自交接后龙骨,应保持平整垂直,安装牢靠。质量关键要求:1)上下槛和主体结构连接牢靠,上下槛不许可断开,确保相关部位整体性。严禁连接件采取射钉固定在墙上。应采取预埋件进行连接,上下槛必需和主体结构连接牢靠。2)罩面板应经严格选材,表面应平整光洁。安装罩面板前应

23、严格检验龙骨垂直度和平整度。3、施工工艺(1)工艺步骤弹线安装天地龙骨竖向龙骨分档安装竖向龙骨安装系统管、线安装横向卡挡龙骨安装门洞口框安装第一层罩面板(一侧)安装隔音棉安装第一层罩面板(另一侧)安装第二层罩面板(2) 操作工艺1)弹线在基体上弹出水平线和竖向垂直线,以控制隔断龙骨安装位置、龙骨平直度和固定点。2)龙骨安装A、沿弹线位置固定沿顶和沿地龙骨,各自交接后龙骨,应保持平直。固定点间距应小于600mm,龙骨端部必需固定牢靠。边框龙骨和基础之间,应按设计要求安装密封条。B、当选择支撑卡系列龙骨时,应先将支撑卡安装在竖向龙骨开口上,卡距为400-600mm,距龙骨两端为20-25mm。C、

24、选择通贯系列龙骨时,高度低于3m墙安装一道;3-5m时安装两道;5m以上时安装三道。D、门窗或特殊接点处,应使用附加龙骨,加强其安装应符合设计要求。E、墙下端如用木踢脚板覆盖,墙罩面板下端应离地面10-20mm;罩面板下端应和踢脚砖上口齐平,接缝要严密。F、骨架安装许可偏差,应符合下表要求。 墙骨架许可偏差项次项目许可偏差检验方法1立面垂直3mm用2m托线板检验2表面平整2mm用2m直尺和楔型塞尺检验3)石膏板安装A、安装石膏板前,应对预埋中管道和附于墙内设备采取局部加强方法。B、石膏板应竖向铺设,长边接缝应落在竖向龙骨上。C、双面石膏罩面板安装,应和龙骨一侧内外两层石膏板错缝排列,接缝不应落

25、在同一根龙骨上;需要隔声、保温、防火应依据设计要求在龙骨一侧安装好石膏罩面板后,进行隔声、保温、防火等材料填充;通常采取玻璃丝棉或30-100mm岩棉板进行隔声、防火处理;采取50-100mm苯板进行保温处理,再封闭另一侧板。D、石膏板应采取自攻螺钉固定。周围螺钉间距不应大于200mm,中间部分螺钉间距不应大于300mm,螺钉和板边缘距离应为10-16mm。E、安装石膏板时,应从板中部开始向板四边固定。钉头略埋入板内,但不得损坏纸面;钉眼应和石膏腻子抹平。F、石膏板应按框格尺寸裁割正确;就位时应和框格靠紧,但不得强压。G、墙端部石膏板和周围墙或柱应留有3mm槽口。施铺罩面板时,应先在槽口处加注

26、嵌缝膏使面板和邻近表面接触紧密。H、在丁字型或十字型相接处,如为阴角应用腻子嵌满,贴上接缝带,如为阳角应做护角。I、石膏板接缝,通常应为3-6mm缝,必需坡口和坡口相接。4) 细部处理 墙面安装胶合板时,阳角处应做护角,以防板边角损坏,阳角处理应采取刨光起线木质压条,以增加装饰。4、质量标准(1)主控项目1)轻钢骨架和罩面板材质、品种、规格、式样应符合设计要求和施工规范要求。2)轻钢龙骨架必需安装牢靠,无松动,位置正确。3)罩面板无脱层、翘曲、折裂、缺楞掉角等缺点,安装必需牢靠。(2)通常项目1)轻钢龙骨架应顺直,无弯曲、变形和劈裂。2)罩面板表面应平整、洁净、无污染、麻点、锤印,颜色一致。3

27、)罩面板之间缝隙或压条,宽窄应一致,整齐、平直、压条和接缝严密。4、成品保护(1)轻钢龙骨架及罩面板安装时,应注意保护其内装好多种管线;(2)施工部位已安装好门窗,已施工完地面、墙面、窗台等应注意保护、预防损坏。(3)轻钢骨架材料,尤其是罩面板材料,在进场、存放、使用过程中应妥善管理,使其不变形、不受潮、不损坏、不污染。4、真石漆施工工艺:1、施工设备及要求: (1)空气压缩机:功率5匹以上,气量充足,最少带三根气管,能满足三人以上同时施工。(2)下壶喷枪:容量500ml,口径1.3mm以上,容量不能太大,不然太重,操作不便,口径小则施工速度慢,可能延缓工期,不宜大面积施工。(3)真石漆喷枪:

28、依据不一样花色选择单色用单枪,双色、多色用双枪、三枪,方便适应不一样施工工艺,喷出更理想效果。(4)多种口径喷嘴:依据样板要求选择不一样口径喷嘴,口径越小则喷涂效果越平整均匀,口径大则花点越大,凸凹感越强。2、施工步骤:12个小时 二十四小时以后打磨喷底油两遍喷真石漆2-3mm喷面油两遍。3、施工技术指标:(1)喷涂底油:选择下壶喷枪,压力4-7kg/平方厘米,施工时温度不能低于10摄氏度,喷涂两遍,间隔2小时,厚度约30微米,常温干燥12小时。(2)喷涂真石漆:选择真石漆喷枪,空气压力控制在4-7千克/平方厘米,施工温度10摄氏度以上,厚度约2-3mm,如需涂抹两道、三道,则间隔2小时,干燥

29、二十四小时后方可打磨。(3)打磨:采取400600目砂纸,轻轻抹平真石漆表面凸起砂粒即可。注意用力不可太猛,不然会破坏漆膜,引发底部松动,严重时会造成附着力不良,真石漆脱落。(4)喷涂面油:选择下壶喷枪,压力4-7千克/平方厘米,施工不低于10摄氏度,喷涂两遍,间隔2小时,厚度约30微米,完全干燥需7天。4、施工底材及要求:适适用于施工底材表面基层应平整、洁净,并含有很好强度,干湿度方可施工。对于不一样喷涂对象真石漆喷涂工艺技术(1)砖形真石漆:先按要求设计好砖形尺寸,然后在已涂好底油墙面用木框架做好砖形模型,在喷上真石漆,在真石漆还没有表干前取下木框即可。(2)垂直面喷涂:采取划圈法,距离3

30、0cm-40cm,以半径约15cm横向划圈喷涂,并不时上下抖动喷枪,这么喷速度快而均匀,且易控制,假如采取一排一排主式重合喷涂,速度慢,上下交接处难控制均匀,将影响外观,造成涂料缺点。(3)罗马圆柱喷涂:因其是圆柱形,所以采取“m”线形喷涂,距离略远约40cm,喷枪要垂直柱面喷涂,自上而下,喷好一面再转向另一面,转向角度约60度为宜。(4)方形柱喷涂:方形柱棱角分明,很轻易因喷涂不匀而使棱角模糊,为了喷涂方便,以约50cm距离喷涂棱角,远距离喷涂,雾花散得开,面积大而均匀,假如距离太近,稍不注意就会喷厚,喷不均匀,使棱角线条显现不出来,失去了原有建筑整体外观美感。5、门窗安装工艺1、作业条件(

31、1)窗框和扇进场后,立即组织油工将框靠墙靠地一面涂刷防腐涂料。然后分类,水平堆放平整,底层应搁置在垫木上,在仓库中垫木离地面高度大于200mm,临时敞棚垫木离地面高度应满足每层间垫木板,使其能自然通风,严禁露天堆放。(2)安装前先检验门窗框和扇有没有翘扭、弯曲、窜角、劈裂、榫槽间结合处松散等情况,如有则应进行修理。(3)预先安装门窗框,应在楼、地面基层标高或墙砌到窗台标高时安装。后装门窗框,应在主体工程验收合格、门窗洞口防腐木砖埋设齐备后进行。(4)门窗扇安装应在饰面完成后进行。2、 材料和质量关键点21 材料关键要求(1)窗材料或框和扇规格型号、木材类别、选材等级、含水率及制作质量均须符合设

32、计要求,而且必需有出厂合格证。(2)防腐剂、油漆、螺丝、合页、插销、梃钩、门锁等多种小五金必需符合设计要求。22 技术关键要求(1)安装合页时,合页槽应里平外卧,木螺丝严禁一次钉入,钉和抹灰面平齐。(2)安装门窗框时必需事先量一下洞口尺寸,计算并调整缝隙宽度。避免门窗框和门窗洞之间缝隙过大或过小。 (3)木砖埋置一定要满足数量和间距要求,即2m 高以内门窗每边不少于3 块木砖,木砖间距以0.80.9m 为宜。2m 高以上门窗框,每边木砖间距小于lm,以确保门窗框安装牢靠。2. 3职业安全健康关键要求(1)切割板时应合适控制锯末粉尘对施工人员危害,必需时应佩带防护口罩。(2)在使用架子、人字梯时

33、,注意在作业前检验是否牢靠。(3)严格要求安全施工用电,按时检验施工中电线和漏电保护是否完好。3、操作工艺(1)放样放样是依据施工图纸上设计好制品,根据足尺11 将木制品结构画出来,做成样板(或样棒),样板采取松木制作,双面刨光,厚约25cm,宽等于门窗樘子梃断面宽,长比门窗高度大200 mm 左右,经过仔细校核后才能使用,放样是配料和截料、划线依据,在使用过程中,注意保持其划线清楚,不要使其弯曲或折断。(2)配料、截料配料是在放样基础上进行,所以,要计算出各部件尺寸和数量,列出配料单,按配料单进行配料。配料时,对原材料要进行选择,有腐朽、斜裂节疤木料,应尽可能躲开不用;不干燥木料不能使用。精

34、打细算,长短搭配,先配长料,后配短料;先配框料,后配扇料。门窗樘料有顺弯时,其弯度通常不超出4mm,扭弯者一律不得使用。配料时,要合理确实定加工余量,各部件毛料尺寸要比净料尺寸加大些,具体加大量。配料时还要注意木材缺点,节疤应躲开眼和榫头部位,预防凿劈或榫头断掉;起线部位也严禁有节疤。在选配木料上按毛料尺寸画出截断、锯开线,考虑到锯解木料损耗,通常留出2-3mm 损耗量。锯时要注彦锯线直,端面平。(3)刨料刨料时,宜将纹理清楚里材作为正面,对于樘孑料任选一个窄面为正面,对于门、窗框梃及冒头可只刨面,不刨靠墙一面;门、窗扇上冒头和梃也可先刨三面,靠樘子一面待安装时依据缝大小再进行修刨。刨完后,应

35、按同类型、同规格樘扇分别堆放,上、下对齐。每个正面相合,堆垛下面要垫实平整。(4)划线划线是依据门窗结构要求,在各根刨好木料上划出榫头线,打眼线等。划线前,先要搞清楚榫、眼尺寸和形式,什么地方做榫,什么地方凿眼,搞清图纸要求和样板式样,尺寸、规格必需一致,并先做样品,经审查合格后再正式划线。窗樘无特殊要求时,可用平肩插。樘梃宽超出80mm 时,要画双实榫; 60mm 以下画单榫。冒头料宽度大于180mm 者,通常画上下双榫。榫眼厚度通常为料厚1413。半榫眼深度通常小于料断面14,冒头拉肩应和榫吻合。成批画线应在画线架上进行。把门窗料叠放在架子上,将螺钉拧紧固定,然后用丁字尺一次画下来,既正确

36、又快速,并标识出门窗料正面或看面。全部榫、眼注明是全眼还是半眼,透榫还是半榫。正面眼线画好后,要将眼线画到后面,并画好倒棱、裁口线,这么全部线就画好了。要求线要画得清楚、正确、齐全。(5)打眼打眼之前,应选择等于眼宽凿刀,凿出眼,顺木纹两侧要直,不得犯错槎。先打全眼,后打半眼。全眼要先打后面,凿到二分之一时,翻转过来再打正面直到贯穿。眼正面要留半条里线,反面不留线,但比正面略宽。这么装榫头时,可降低冲击,以免挤裂眼口四面。成批生产时,要常常查对,检验眼位置尺寸,以免发生误差。(6)开榫、拉肩开榫又称倒卵,就是按榫头线纵向锯开。拉肩就是锯掉榫头两旁肩头,经过开榫和拉肩操作就制成了榫头。拉肩、开榫

37、要留半个墨线。锯出榫头要方正、平直、榫眼处完整无损,没有被拉肩操作面锯伤。半榫长度应比半眼深度少23mm。锯成榫要求方、正,不能伤榫根。楔头倒棱,以防装楔头时将眼后面顶裂。(7)裁口和倒棱裁口即刨去框一个方形角部分,供装玻璃用。用裁口刨子或用歪嘴子刨。快刨到要刨部分时,用单线刨子刨,去掉木屑,刨到为止。裁好口要求方正平直,不能有戗槎起毛,凹凸不平现象。倒棱也称为倒八字,即沿框刨去一个三角形部分。倒棱要平直、板实,不能过线。裁口也可用电锯切割需留lmm 再用单线刨子刨到需求位置为止。(8)拼装拼装前对部件应进行检验,要求部件方正、平直,线脚整齐分明,表面光滑,尺寸规格、式样符合设计要求。并用细刨

38、将遗留墨线刨光。门窗框组装,是把一根边梃眼里,再装上另一边梃;用锤轻轻敲打拼合,敲打时要垫木块预防打坏榫头或留下敲打痕迹。待整个拼好归方以后,再将全部榫头敲实,锯断露出榫头。拼装先将楔头沾抹上胶再用锤轻轻敲打拼合。门窗扇组装方法和门窗框基础相同。门窗框、扇组装好后,为使其成为一个坚固整体,必需在眼中加木楔,将榫在眼中挤紧。楔子头用扁铲顺木纹铲尖,加楔时应先检验门窗框、扇方正,掌握其歪扭情况,方便在加楔时调整、纠正。通常每个榫头内必需加两个楔子。加楔时,用凿子或斧子把榫头凿出一道缝,将楔子两面抹上胶插进缝内。敲打楔子要先轻后重,逐步撙人,不要用力太猛。当楔子已打不动,眼已扎紧饱满,就不要再敲,以

39、免将木料撙裂。在加楔过程中,对框、扇要随时用角尺或尺杆卡窜角找方正,并校正框、扇不平处,加楔时注意纠正。组装好窗、扇用细刨刨平,先刨光面。双扇门窗要配好对,对缝裁口刨好。安装前,门窗框靠墙一面,均要刷一道防腐剂,以增强防腐能力。为了预防在运输过程中门窗框变形,在门框下端钉上拉杆,拉杆下皮恰好是锯口。大门窗框,在中贯档和梃间要钉八字撑杆,外面四个角也要钉八字撑杆。门窗框组装、净面后,应按房间编号,按规格分别码放整齐,堆垛下面要垫木块。不准在露天堆放,要用油布盖好,以预防日晒雨淋。门窗框进场后应立即刷一道底油预防风裂和污染。(9)门窗框后安装1)主体结构完工后,复查洞口标高、尺寸及木砖位置。2)将

40、门窗框用木楔临时固定在门窗洞口内对应位置。3)用吊线坠校正框正、侧面垂直度,用水平尺校正框冒头水平度。4)用砸扁钉帽钉子钉牢在木砖上。钉帽要冲人木框内12mm,每块木砖要钉两处。5)高级硬木门框应用钻打孔木螺丝拧固并拧进木框5mm 用相同木补孔。(10)门窗扇安装1)量出樘口净尺寸,考虑留缝宽度。确定窗扇高、宽尺寸,先画出中间缝处中线,再画出边线,并确保挺宽一致,四边画线。2)若窗扇高、宽尺寸过大,则刨去多出部分。修刨时应先锯余头,再行修刨。门窗扇为双扇时,应先作打叠高低缝,并以开启方向右扇压左扇。3)若门窗扇高、宽尺寸过小,可在下边或装合页一边用胶和钉子绑钉刨光木条。钉帽砸扁,钉入木条内1-

41、2mm。然后锯掉余头刨平。4)平开扇底边,中悬扇上下边,上悬扇下边,下悬扇上边等和框接触且轻易发生摩擦边,应刨成lmm 斜面。5)试装门窗扇时,应先用木楔塞在窗扇下边,然后再检验缝隙,并注意窗楞和玻璃芯子平直对齐。合格后画出合页位置线,剔槽装合页。(11)门窗小五金安装1)全部小五金必需用木螺丝固定安装,严禁用钉子替换。使用木螺丝时,先用手锤钉入全长13,接着用螺丝刀拧入。2)铰链距门窗扇上下两端距离为扇高110,且避开上下冒头。安好后必需灵活。3)门锁距地面约高0.91.05m,应错开中冒头和边挺榫头。4)门窗拉手应在门窗扇中线以下,窗拉手距地面I51.6m。5)窗风钩应装在窗框下冒头和窗扇

42、下冒头夹角处,使窗开启后成90角,并使上下各层窗扇开启后整齐划一。6)门插销在门拉手下边。装窗插销时应先固定插销底板,再关窗打插销压痕,凿孔,打入插销。7)门扇开启后易碰墙门,为固定门扇应安装门吸。8)小五金应安装齐全,位置适宜,固定可靠。4 成品保护(1)安装过程中,须采取防水防潮方法。(2)调整修理窗时不能硬撬,以免损坏门窗和小五金。(3)安装工具应轻拿轻放,以免损坏成品。(4)已装门窗框洞口,不得再做运料通道,如必需用作运料通道时,必需做好保护方法。5安全环境保护方法(1)安装门窗用梯子必需坚固牢靠,不应缺档,不应放置过陡,梯子和地面夹角以6070为宜。严禁两人同时站在一个梯子上作业。高

43、凳不能站其墙头,预防跌落。(2)严禁穿拖鞋、高跟鞋、带钉易滑鞋或光脚进入施工现场,进入现场必需戴安全帽。(3)材料要堆放平稳。工具要随手放人工具袋内,上下传输物件工具时不得抛掷。(4)电器工具应安装触电保安器,以确保安全。(5)应常常检验锤把是否松动,手电钻等电器工具是否有漏电现象,一经发觉立即修理,果断不能勉强使用。四、冬、雨季施工方法1、雨季施工本工程实际情况内容关键为房间内装饰工程施工,对于室外材料堆放,现场成立以项目经理为主雨季施工领导小组及防洪抢险队,落实各项责任制,设专员收听天气预报,立即依据气候调整施工安排,立即覆盖或转移室外材料,确保质量安全。施工现场准备充足排水设施,确保场内

44、材料堆放场地干燥和排水通畅。涂装质量好坏和施工时空气中湿度有直接关系。在涂装施工中,当相对湿度超出 85%时,应停止涂装施工进行,因为湿度太高将会产生水分而凝聚在物体表面,不仅会使刚除锈清洁钢铁表面很快重新生锈,从而降低油漆附着力,而且对己涂过底漆表面,也会降低面漆附着力,影响涂层质量。2、冬季施工依据施工进度安排,需采取冬季施工方法。施工前,由项目工程师依据工程进度要求及往年经验,制订具体冬季施工方法。 依据冬季施工方法,在施工前提出具体材料、设备计划、劳动力需用计划,设专员督促落实。由项目经理、工程师组织各施工项目组、安全、质检人员对整个现场供水、供电、防毒、防火方法进行全方面检验,消除隐

45、患。进行冬季施工人员岗位、技能培训,配置充足测温、养护人员。严格实施“冬季施工方法”各项技术、安全、质量方法,落实责任制,确保不因气候影响工程进度质量。温度对于涂装来说是一个关键原因。对于油性漆或部分常规涂料,在气温较高时候涂装,因为溶剂和稀释剂挥发太快,膜层表面很快地结成一层薄干皮,形成了一个封闭层,使下面涂料中溶剂不能完全挥发。这么就会出现绉皮,或起泡等。因为干燥太快,涂膜表面来不及流平,使涂层表面不平滑。有时在喷涂热物体表面时,干燥太快,漆雾不能充足融合,而造成了起孔现象。所以通常在温度高于 35时或在夏天太阳直接照射下,不应进行涂装。 假如气温太低,就可能使涂膜干燥性大大降低。在垂直表

46、面会产生流挂现象。对使用固化剂干燥双组份涂料来说,在低温下就不能固化。另外,当温度太低时,即使是常规涂料也会出现粘度增加,假如勉强进行施工,就需要多加入部分稀释剂,以取得很好涂装性。不过这么将会造成溶剂额外增加和涂膜变薄现象,影响涂层质量。要做好热源设备准备和添置、检修等工作。所需碘钨灯、电热器等需入冬前进行检验、试用。第四章 生产和施工能力一、生产能力保障河南宏发装饰工程成立于11月、注册资金1000万元。是经河南省建设厅核准建筑装饰装修工程设计和施工贰级资质单位、河南省公安厅技术防范工程资格单位、中国建设银行股份河南省分行装饰施工工程类供给商在库单位,中国邮政储蓄银行股份河南省分行施工工程类供给商在库单位,洛阳市农村信用合作联社施工工程类供给商在库单位,洛阳市建筑装饰装修协会常务理事单位,是一家从事大、中型公用建筑装饰设计和施工专业一体化企业,是省、市级“重信用守协议”优异企业,连续五年由河南省装修装饰行业管理办公室、河南省室内装饰业协会评为:“河南省装修装饰行业优异企业”,同时被河南省建筑装饰装修协会评为河南省装饰装修企业50强。企业以经营建筑装饰、工程设计、施工为主,包含银行办公楼、写字楼、宾馆、

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
