1、施工组织措施及方案第一章 编制说明一 工程概述1 工 程 概 述工程名称:沈河区绿地改造工程工程地点:小南教堂建设单位:沈阳市沈河区城市管理局施工单位:沈阳城建园林工程有限公司2. 工程主要工作内容该工程为园区植物种植、园林小品铺装。3. 工程施工条件及要求我公司,根据工程招标文件,施工图纸和实际现场踏勘,制定出工程范围内各项目的最佳实施方案,密切和建设单位配合,保证在目标工期内优质完成该工程,同时做到安全文明施工。二 工程施工概况选苗运苗浇水、养护栽植树木定点放线挖坑道路铺设清理场地第二章 施工方案与技术措施分项部分施工方法及技术措施具体安排如下:本工程施工组织以抓好“施工管理、质量管理、创

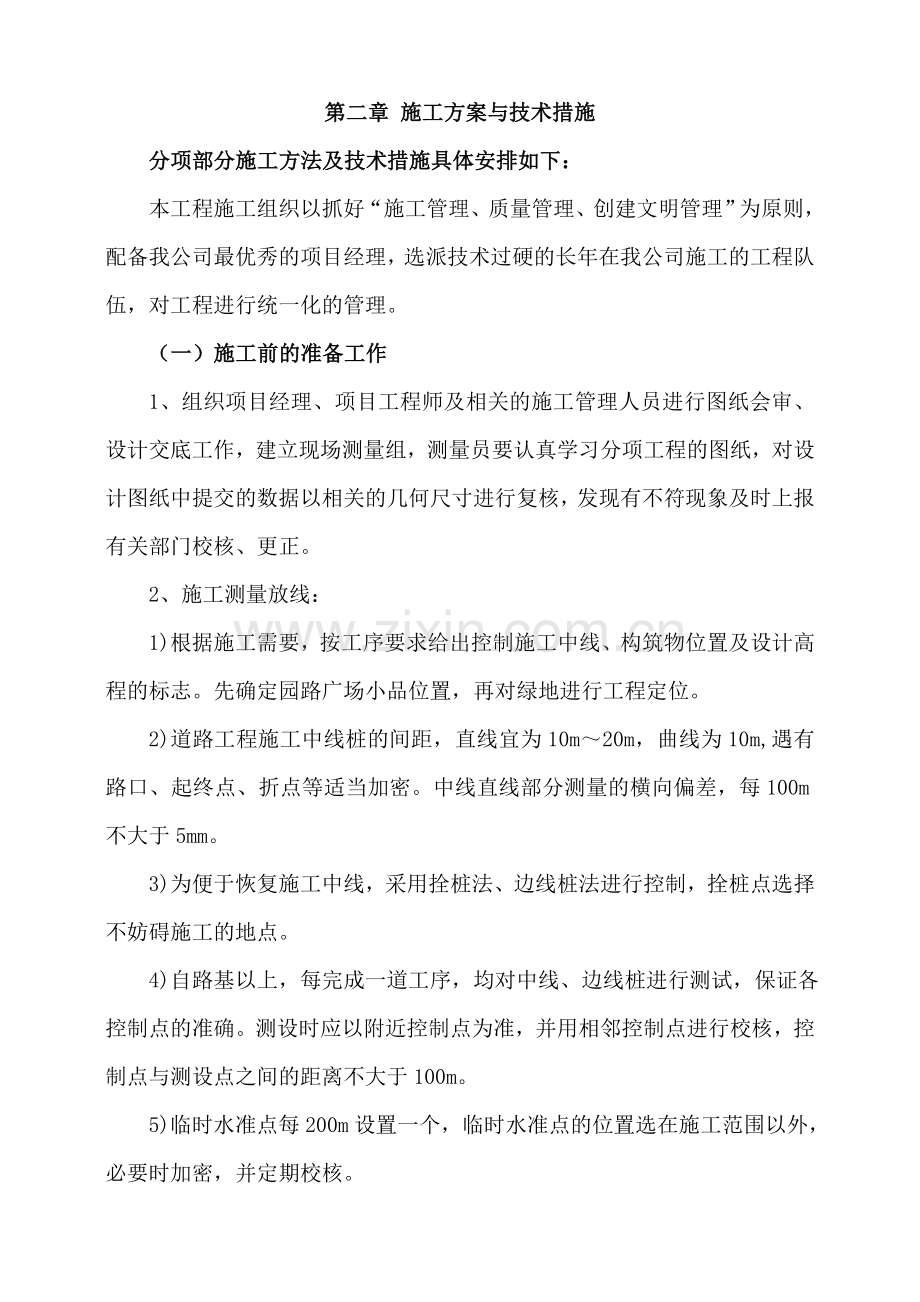

2、建文明管理”为原则,配备我公司最优秀的项目经理,选派技术过硬的长年在我公司施工的工程队伍,对工程进行统一化的管理。(一)施工前的准备工作1、组织项目经理、项目工程师及相关的施工管理人员进行图纸会审、设计交底工作,建立现场测量组,测量员要认真学习分项工程的图纸,对设计图纸中提交的数据以相关的几何尺寸进行复核,发现有不符现象及时上报有关部门校核、更正。2、施工测量放线: 1)根据施工需要,按工序要求给出控制施工中线、构筑物位置及设计高程的标志。先确定园路广场小品位置,再对绿地进行工程定位。2)道路工程施工中线桩的间距,直线宜为10m20m,曲线为10m,遇有路口、起终点、折点等适当加密。中线直线部

3、分测量的横向偏差,每100m不大于5mm。3)为便于恢复施工中线,采用拴桩法、边线桩法进行控制,拴桩点选择不妨碍施工的地点。 4)自路基以上,每完成一道工序,均对中线、边线桩进行测试,保证各控制点的准确。测设时应以附近控制点为准,并用相邻控制点进行校核,控制点与测设点之间的距离不大于100m。 5)临时水准点每200m设置一个,临时水准点的位置选在施工范围以外,必要时加密,并定期校核。 6)路口路面高程标志按设计给定的高程方格网分层测定高程。3、组织进行本工程钢筋、铁件、异形石材翻样工作。4、合理安排施工,土建,绿化及其他各专业施工默契配合,协调一致,保证工程如期高效优质完成。(二)、土方工程

4、施工方法及技术措施1、基本要求1.1、严格按照技术规范和设计要求组织施工,确保各项指标符合设计要求。1.2、施工过程中,按规定进行质量检查,并请监理工程师签认工程质量和工程数量。2、总体测量施工采用坐标法进行放线,每100m左右在通视良好处布置控制点用以控制挖方线。根据国家大地水准点按,每100m左右在路基南侧布置临时水准点,用以控制各层高程。具体实施:施工放样前全部复测业主提供的水准点(导线点);导线布设采用徕卡TC1100全站仪进行;采用J2经纬仪测放,曲线采用偏角法测设并用极坐标法复核主点;高程分层进行测量,并且由专人复核已测好的各施工用高程点3、剥离开挖a恢复定线,对不同地段采取不同的

5、施工方法。b拟投入自卸汽车15台,装载机2台,挖掘机2台,计划每天完成6000立.人员分成两个作业班组,换班施工。机械分在两个作业面同时施工。c开挖采用机械化施工方法,选用装载机和挖掘机挖运,装载机配合自卸汽车运土。可用方法:用装载机将表面较坚硬的土挖起,直接装到自卸汽车中运到指定的弃土地点。(三)、绿化工程施工方法及技术措施一、绿化种植1、栽植场地的准备1.1、栽植场地的土壤在种植植物前,完成土壤改良工作,如不适合树木生长发育的土壤,全部或部分换土。1.2、种植草坪要求种植土厚30cm,在种植草坪前将10cm之内的土层过筛一遍,施入有机肥和草炭土改良土壤的通气性,以利于草坪生长。1.3、做好

6、场地的平整,一电的汇水面朝向有掏E水条件的方向,不使雨季积水,保证园林植物的正常生长。2、苗木栽植栽植工程的掘苗、运苗和栽植等各个工序要紧密衔接,尽量缩短苗木根系的裸露时间,做到随掘苗,随运输,随栽植,随灌水。2.1、选苗本工程栽植的苗木尽可能选用圃地苗,在没有圃地苗时,从供苗木商中货比三家,严格按优质苗木的标准调苗。苗木质量标准树体生长发育正常,枝干、顶芽充实饱满,落叶乔木有一定的分枝高度,主干不弯曲,树形端正,枝条分布均匀;常绿树的树冠茂密、丰满、匀称。无病虫害或机械损伤。 工程栽植的各种苗木,经过植物检疫部门检疫后,取得植物检疫证书,调入本工程使用。选苗时按设计要求的规格选定,并考虑起苗

7、的难易和运输装卸条件。选苗时在树干上标记明显的符号,标记的方向和高度一致。选苗时数量准确,每百株应多选出五株备用,并明确记载选苗地点。苗木根系规格掘苗根系的规格是根据树种、苗木规格、圃地土壤类型、移栽季节的施工力量以及工程的特殊要求等因素来决定。如移栽成活力差,根系细长稀少,树冠、树龄较大,而又从来未移栽过的,生长在粘土上的苗木,其掘苗的留根规格须相应加大,反之可酌情减小。 2.2、挖苗挖苗木时如圃地土壤过于干燥,在挖苗前两天灌一次水;如果土壤过湿,提前排水,待土壤的干湿度合适时再开挖苗木。掘苗工具应锋利,在苗木规定的根系规格外下铁锹。先从侧面开沟垂直下挖,不破坏须根四周土壤,主根全部切断,再

8、从外侧向内部深挖,遇有较粗主根时,用手锯、利铲切断主根。断主根时保持切口平整,防止主根劈裂。挖苗后按规定的质量和数量检点清楚,向现场负责人及时报告。 带土球苗的特殊要求: 掘苗前采用草绳护冠、护干。先剔除主干基部无用枝,再剥去地表皮土3-5cm(以不伤地表根为度)在保证土球规格的原则下,土球的外表修整上部大,下部小,呈苹果型。土球包扎按规定要求进行。土球用草绳捆扎一定缠紧;用包装物包扎时包紧包实。土球包扎后不漏土、不散坨。使用草质包装物时,先用水浸湿。在挖苗和包装,防止苗木摇摆和根动,防止苗木受机械损伤,保证土球完好。3、苗木的假植: 掘出的苗木不能立即运往施工现场时,或苗木运到现场后,不能当

9、日栽植时苗木进行临时假植。假植地点要在栽植现场附近而又搬运方便的地方。苗木假植在遮荫,避风处。要将苗木集中放在一起,四周陪土,苗木间用绳索牵牢:常绿树冠喷水增加湿度。工程技术:人员重新核实后,批准进行下道工序。定点标记如在挖植穴前模糊不清,必须重新标定。墨定点植穴直径大于60cm时,应标鳃中心点及穴间界线,小于60cm时,可只标出中心点的位置。绿篱坑槽的边线,树丛的范围线,均应全部放线,规则式栽植必须排列整齐,因障碍影响株距时,根据有关规定适当调整,自然式栽植的定点,应保持自然,不得等距或排成直线,定点符号要将各类树种区分开。4、挖栽植穴 挖植穴或植沟,一定要严格按照定点放线所标定的位置及规格

10、施工。 植穴规格,根据移栽树木的品种规格,栽植方法及栽植地点的土壤条件来确定。一般坑口直径,比土球直径放大20-30cm,穴深比裸根深出10-20cm,比土球高度深出15cm左右。植穴壁要垂直,穴底宜平,按规定深度再向下翻松20cm。植穴挖出的表土应堆放在一侧,以备重新利用。在虚土方上挖植穴时,要考虑到土壤的下沉深度。挖植穴遇有各种地下管线,构筑物时,应停止操作,并报请设计人员及Ed-决。5、移植树木的修剪:修剪包括修枝和剪根两个部分。修枝的目的是为了调整树形,均衡树势;剪根是剪除机械损伤较重的部: 修剪要根据苗木移栽成活的难易、栽植方法、挖苗质量来确定。萌生能力强的,根系发达的,带土球移栽的

11、,挖根质量好的可适当减少枝量。落叶乔木的修剪,以疏枝为主,保持冠冠。灌木的修剪,连翘、紫丁香等常以疏老枝为主。剪型苗木的修剪,在苗木栽植后按设计要求修剪。二、冬季和雨季施工方案(一)、养护管理根据本工程绿化施工特点及一年中植物生长自然规律和自然环境条件的特点,一年中养护管理工作主要内容分为五个阶段。一、冬季阶段当年十二月至次年一月、二月植物休眠期主要养护、管理工作。1、整形修剪:落叶乔灌木在发芽前进行一次整形修剪。(不宜冬剪树种除外)2、防治病虫害:以灭除过冬虫卵为主。3、堆雪:下大雪后及时堆在树根上、增加土壤水分、但不可堆放施过盐水的雪。4、除雪:要及时清除常绿树上的积雪,减少危害。5、巡查

12、维护:巡查人员加强巡查维护,制止各种有损绿化美化的行为,竖牌宣传 “爱护树木人人有责”等标语。6、检修各种园林机械,专用车辆和工具,保养完备。二、春季阶段三月、四月,气温、地温逐渐升高,各种树木陆续发芽,展叶,开始生长,草坪开始返青主要养护管理工作:(1)浇水:修整树木围堰,进行灌溉工作,满足树木生长需要。给草坪浇返青水。(2)施肥:结合灌溉及草坪打孔,施入有机肥料,改善土壤肥力。(3)病虫防治:打第一遍杀虫、杀菌药,消灭害虫的幼虫和刚萌动的病菌。(4)修剪:在冬季修剪基础上,进行剥芽去蘖。(5)拆除防寒物。(6)补植缺株。(7)维护巡查。三、初夏阶段五月、六月,气温高、湿度小,草坪、树木生长

13、旺盛,主要养护管理工作:(1)灌溉:地被开始返青,树木抽枝展叶开花,需要大量水分,及时灌溉补充水分。(2)防治病虫:平均20天左右打一次药,以预防为主。(3)追肥:以速效肥料为主,可采用根灌或叶面喷施,注意掌握用量准确。(4)修剪:对灌木进行花后修剪,并对乔灌木进行剥芽,去除干蘖及根蘖。对草坪进行修剪,保持高度为35cm。(5)除草:在绿地和树堰内,及时除去杂草,防止雨季出现草荒。(6)维护巡查。四、盛夏阶段七、八、九月高温,旱涝不均,树木生长由旺盛逐渐变缓,主要养护工作:(1)浇水:根据天气干旱情况及时浇水,充分利用水车和喷灌设备,合理浇水。(2)病虫防治:重点防治草坪和树木的病虫,根据发病

14、情况选择合适的药剂。(3)中耕除草:(4)汛期排水防涝:组织防汛抢险队,对地势低洼和易老树种在汛期前做好排涝准备工作。并及时修复因雨水冲刷而损坏的坡面。(5)修剪:对树冠大、根系浅的树种采取疏、截结合方法修剪,增强抗风力,配合架空线修剪和绿篱整形修剪。根据草坪生长情况剪草。(6)扶直:扶正倾斜树木,并进行支撑。(7)维护巡查:防止人为或动畜破坏。五、秋季阶段十月、十一月气温逐渐降低,草坪、树木将休眠越冬。(1)灌冻水:树木大部分落叶,土地封冻前普遍充足灌溉。(2)防寒:对不耐寒的树种分别采取不同防寒措施,如挡风障、缠草绳、树干涂白,确保树木安全越冬。(3)施底肥:珍贵树种,重点地块在树木休眠后

15、施入有机肥料。(4)病虫防治:打药消灭要过冬的害虫、病菌,树木采取白灰涂干的方法。(5)防火:重修剪草坪、清除枯枝落叶,防止火灾。(四)、铺装工程施工方案及技术措施1、石材的品种、规格及性能应符合设计规定,对进场的板材要进行规格尺寸、色泽、边角等方面几何尺寸和外观要求的检查,凡有翅曲、歪斜、厚薄偏差过大及裂缝,掉角等缺陷应予以剔出;不同品种的石材不得混杂使用。 2、准备水平尺、工刀、钢錾、电动手提无齿石板切割机,手提式磨石机;3、操作要点: (1)基层处理,提前一天浇水,湿润,并清扫刷净;(2)测量放线,根据设计要求,确定平面标高位置,对于垫层的厚度控制,平面标高确定后,在相应的立面上弹线,再

16、根据板块的分块情况挂线找中; (3)试拼。根据标准线确定铺砌顺序和标准位置,在指定的位置上,对每部分板块,按图案、色泽和纹理进行试拼。试拼后编号排列,然后按编号放整齐;(4)试铺。根据设计图要求把板块排好,检查板块缝隙,同时核对板块对于路面横纵断面位置,根据试铺结果,在路面上弹上互相垂直的控制线;(5)施工前将板块浸湿润,铺砌时,板块的底面以内潮外干为宜。这是保证面层于结合层粘结牢固,防止空鼓、起壳等质量通病的重要措施。(6)铺水泥砂浆结合层砂浆的选择,水泥砂浆即是结合层,也是找平层应严格控制其稠度,以保证粘结牢固及面层的平整度,结合层宜选用干硬性水泥砂浆,干硬性水泥砂浆水分少,强度高,密实度

17、好,凝结硬化过程中收缩率小。干硬性水泥砂浆配合比用1:11:3(水泥:砂),沉入度205- 3.5cm,手捏成团,落地成花。刷水泥素浆粘结层,在摊铺水泥砂浆结合层前,还应在基层上届n -层水灰比为0.4 - 0.5的水泥砂浆粘阶层,随塌U随铺。 (7)正式铺帖试铺后,在干硬性砂浆面层上检查是否平整,密实,如有孔隙不实之处,应及时用砂浆补上,接着浇上一层水灰比为0.4 -0.5的水泥浆,才能进行铺贴。 正式铺贴时,要将板块四角同时平整下落,对准横纵缝后,用橡皮锤轻敲振实,并用水平尺找平:锤击块时注意不要敲砸边角,也不要敲打在以铺完的平板上,以免造成空鼓。 第三章 质量管理体系与措施一、质量目标1

18、、质量目标:优良工程2、满足业主对工程质量的要求,确保本标段工程质量达到工程验评标准及其它相关标准规定的质量等级,单位工程合格率100,优良品率80。3、主要分项工程(工序)和关键部位做到一次达优,零缺陷,零返修。二、质量保证措施1、工程质量严格按业主及管理单位寸旨定和认可的施工技术规范、标准及与本工程有关的有效文件或规定进行控制。2、建立健全质量管理制度和质量管理责任制,成立以工程负责人(项目经理)为组长的质量管理领导小组和篡层质量控制机构,通过全员质量教育培训确保“质量第一”思想和“精品”意识的贯彻实施。3、由工程负责人在质量管理职能部门配合下管理和掌握工程中各项标准化工作的实施情况,并保

19、证同建设、监理及政府监督部门的信息沟通,确保其相关质量要求得到准确传达并执行。4、实施质量目标管理,使质量目标层层分解落实到岗位和个人,建立质量目标奖罚制度,以保证总体目标的最终实现。5、施工过程中,建立和完善工程质量数据库,利用计算机对工程质量情况实行动态管理,保证对工程质量总体的把握,以利于工程质量的进一步改进和提高。6.加强工序特别是关键工序的管理和控制,从提高工序管理能力和质量检验水平入手,确保工序质量7、加强施工人员进场前的培训工作,签定质量保证责任书,尤其是特殊过程的执行者以及各专业工种,必须按要求持证上岗,严禁无证作业。8、施工机械各项性能指标满足施工生产的要求,通过定期维修和保

20、养,保证施工期间良好运行。各种测量、试验、计量、检验等器具其精度符合施工生产的需要,对不符合要求的仪器设备应及时作废或降低精度使用9、坚决执行原材料的进货、验证和检验制度,做到不合格的材料不准使用。10、严格执行图纸会审和技术交底制度,施工人员应严格按有效图纸、设计文件、技术交底及有关规范标准和操作规程施工11、加强有关工序质量参数的监控。对施工过程中关键参数如线路轴线、方向、高程、结构尺寸、结构混凝土强度等必须由技术主管全面掌握,严格按有关规定执行,确保万无一失。 12、认真执行隐检、预检制度,坚持“三检”制度的落实,未按规定进行隐检、预检、“三检”的工序,不准转入下道工序。13、建立设施、

21、设备完善的现场试验室,配备专业技术和试验人员,现场试验进行及时、结论准确。 14、保证各种质量记录(技术交底、施工记录、测量、试验资料及质量评定等)准确、及时认真的填写和保存,确保各项质量保证资料符合有关要求。15、认真开展样板路(样板段或样板件),无样板的项目不得大面积施工。三、特殊及关键过程质量控制1、测量1.1根据本工程特点对测量工作要求高施工前由专业人员组成的测量小组作出切实可行的测量控制方案、建立平面及高程控制网。1.2施工中,严格按照测量方案、技术交底做好测量放线工作,并及时复核。2、原材料2.1把好原材料质量关,各种进场原材料的准用证、出厂合格证、质量证明书应齐全,并加强材料试验

22、、检验工作,不合格材料不得投入使用。2.2砌块等材料到场后,项目部有关人员应会同业主、监理对其进行外观检验,并及时送样试验,对达不到要求的材料严禁投入使用。2.3对现场的商品混凝土、砂浆设专人负责测试现场坍落度,做好记录,并按照规定检查配比单、开盘鉴定、厂家原材料合格证及试验报告等质量证明文件。2.4对现场的无机料、沥青混凝土及时按规定做好相应的检验,核查质量证明文件。2.5预制加工的成品、半成品经项目部有关人员、监理检验评定为优良时方可投入使用。2.6附件应有合格证,并对有试验要求的按规定送样复试。2.7对于已成品应采取得力的保护措施,以防在施工过程中被破坏。3、道路工程3.1土路床1)严格

23、控制超欠挖,及时对开挖面高程进行复测n2)对暴露的土基进行重新碾压,达到平整密实,不得有翻浆、起皮现象。3)换填及高差部分级配砂石找平,直至达到路基底面标高,碾压密实。3.2基层1)所有用作路基填方材料需按规范要求进试验,并经监理批准后方可使用,规范规定的非适用材料不得使用。2)路基施工应在施工测量完成并将经复合后的测量结果准确放样经监理工程师认可后进行。 3)路基填筑粒径及填筑顺序、厚度符合规定,分层压实。路基施工过程中保持现场排水良好。4、混合料基层施工1)混合料配比准确、拌和均匀,色泽调和一致。2)分层厚度20cm(或按设计规定分层),机械摊铺,1215t振动压路机压实,应先静压后再振动

24、碾压,直至基层表面无明显轮迹。3)实混合料基层的厚度、宽度、横坡、标高和平整度应符合设计要求和验L标准。4)在碾压中出现“弹簧现象时”应及时停止施工,处理后再行碾压。5)混合料基层施工应避免纵向接缝,当工作间断或分段施工时,衔接处预留10m混合料不压实段。 6)规定批量取样试验,无侧限抗压强度、压实度必须符合规定要求,并对其含水量进行检测。7)混合料压实成形后,按规定洒水养护,时间约一周。3.3道路附属构筑物l)侧石、缘石安装稳固,顶面平整无错牙,侧石勾缝饱满严密,整洁坚实,缘石不得阻水,侧石背后及基础回填密实。2)砌体砂浆必须嵌填饱满、密实,灰缝整齐均匀,无空鼓、脱落现象,缝宽符合要求,砌体

25、分层砌筑必须错缝,其相交处的咬口必须紧密,沉降缝直加贯通,预埋件等必须符合设计规范的要求。四、创优计划在工程实施前,对参与本工程施工的现场技术人员、工地主管、班组长直至每一位操作工人做层层技术交底和质量交底。在编制分部、分项施工组织设计时,把保证施工质量列为主要内容之一,对保证质量的重点、难点和特殊点采取必要的施工技术措施,并列出专门章节阐明技术措施内容和实施细则。工程实施时,严格按照经过公司审定的施工组织,设计和保证质量的施工技术措施的要求进行施工,每道工序要严格按照施工图施工,不折不扣地执行有关的“施工与验收规范”和建设单位、监理单位做出的技术规定。每道工序完毕,先由施工队初检,合格后再由

26、项目经理部质检员会同监理正式验收,获准后方可进入下一道施工工序,并通过各班组进行自检、互检和专检工作。把质量重点、难点和特殊点列为技术攻关项目,发动群众、集思广益,把好各道工序的质量关,达到设计图纸、技术文件和验收规范的技术要求和质量标准。五、工程质量承诺我单位在该项目的实施过程中,我们除响应招标文件中所有的条款及履约合同外,并对工程质量有如下承诺:1、此工程施工中,一定精心组织、策划,编排好相应施工组织设计,确保工期目标的实现。2、在此工程施工中,同监理单位密切合作,严把质量关,决不偷工减料,以一流的施工,创一流的质量。3、调动我方积极因素,做到小毛病不放过,大事故不出现,确保工程目标的实现

27、。4、工程竣工后,我方将负责工程保修期的工程质量无偿保修,以优质的服务,实现我们忠实的承诺。六、特殊工艺措施技术难点建议:由于冬季是石材市场的淡季,石材价格相对稳定,加工工期也相对准确,因此在冬季订制石材产品对石材质量和工期供给都会相应把握。小品购物中有很多异型石材需放大样加工。因此这类混凝土结构施工应提早进行。第四章 安全管理体系与措施一、安全生产措施1、安全教育1.1施工中必须遵照执行各项管理制度,施工管理人员必须对所有作业人员进行安全教育、纪律教育,不断提高各级施工人员的安全业务素质和自我安全防范意识。1.2施工员必须及时下达每项工序的施工安全交底单,并向每个施工操作人员将安全施工交底内

28、容交代清楚。 1.3严格执行班前会制度,班前讲话必须讲安全,做到“无违章、无隐患、无事故”的文明工程。2、安全防护措施2.1施工现场必须设置安全警示牌,进入施工现场必须带安全帽。2.2施工支架必须经过严密的计算与校核,必须具备设计规定的安全系数,在施工过程中,必须加强检查,及时消除安全隐患。2.3夜间施工要有充足的照明光源,在防护栏杆上,车辆行人路口施工区要挂好红色安全指示灯。3、临时用电安全措施3.1建立对现场临时用电线路、用电设施的定期检查制度,并将检查、检验记录存档备查。3.2 临时配电线路按规范敷设整齐,架空线采用绝缘导线,不得采用塑胶软线,不得成束架空敷设,也不得沿地面明敷设。3.3

29、配电系统实行分级配电。各类配电箱、开关箱安装和内部设置必须符合有关规定,开关电器应标明用途,各类配电箱、开关箱外观完整、牢固、防雨、防尘、箱体涂有安全色标;停止使用时切断电源,箱门上锁。3.4独立的配电系统必须按部颁的标准采用三相五线制的接零保护系统,非独立系统可根据现场的具体情况形成完整的保护系统。3.5手持电动工具,应符合有关规定,电源线、插头和插座应完好,电源线不得任意接长和调换,工具的外绝缘应完好无损,维护和保管由专人负责。3.6电焊机独立设置开关,并设二次线漏电保护装置,电焊机外壳做接零或接地保护,一次线长度不大于5m,二次线不大于30m,两侧接线应压接牢固,并安装可靠,焊把线双线到

30、位,绝缘良好,不得借用管道、金属脚手架等做回电线路。3.7电器线路的设备应由电工负责架设检修,其他人不得私自动用。4、机械设备安全措施4.1机械设备工作前必须认真检查确认完好方可以使用。机械施工时回转半径下方严禁站人和施工操作。4.2电器设备和线路必须绝缘良好,电线不得与金属物绑在一起,各种电动工具必须按规定接地接零,安装单一行程开关和漏电保护装置,遇有临时停电或停工休息时,必须拉闸加锁。5、交通安全5.1施工人员一定要遵守交通规则,上班时间不准私自上街游逛。5.2施工用地围挡要设置明显的交通安全标志,夜间要设置安全标志灯。二、安全生产承诺我单位在此次施工过程中,我们除响应招标文件中所有的条款

31、及履约合同外,并对工程的安全生产和文明施工有如下承诺:l.认真贯彻落实建设部和省建设厅关于加强安全生产管理的一系列重要指示精神,坚持“安全第一,预防为主”的安全生产方针,使基础建设工作得到加强,施工现场安全管理水平不断提高,无重特大伤亡事故,保持良好的安全生产形势。2建立安全生产保证体系,并形成安全体系文件,人员的配备,岗位的设置符合本工程的特点而定:做到相对固定,不得随意变动,配备必要的设施,装备和专业人员,确定控制和检查手段和措施,以确保安全保证计划的内容具有可操作性、严密性、可行性。第五章 环境保护管理体系与措施一、环境保护措施1、环境保护措施1.1根据环境管理系列标准(GB/T2400

32、0-IS014000)及招标文件的要求,决定成立以项目经理为组长的环境保护领导小组,对施工现场进行全面的管理。小组成员如下:组 长: 项目经理副 组 长: 项目副经理、主任工程师成 员: 各施工队队长1.2制订环境卫生管理及环境保护措施,对所有参施队伍及管理人员进行教育,提高整体环保意识。1.3设立专项环保经费。1.4制订严格的管理措施,严格奖罚制度;对施工中不能保护环境的施工队,责令停工整顿,对屡教不改的施工队,作勒令退场处理。1.5施工现场管理1)施工期间,主要临时路及场地,经常洒水,防止尘土飞扬,并设专人经常进行维修养护。2)使用低噪音的工程设备及施工工艺进行施工,严格控制作业时间,一般

33、以不影响周围居民休息为原则,晚间 10:00以后一般不安排施工。特殊情况需连续作业的采取降噪措施,避免影响周围居民的正常休息,并作好周围群众协调工作。3)严禁在施工现场熔化沥青和焚烧言由毡、油漆,亦不得焚烧其它可产生有毒有害烟尘和恶臭气味的废弃物,禁止将有毒有害废弃物作土方回填。4)建筑垃圾、渣土应在指定地点堆放,及时清运。装载建筑材料、垃圾或渣土的车辆,应采取防止尘土飞扬、洒落或流溢的有效措施。施工现场应设置机动车辆冲洗设施,冲洗污水进行处理后方可排入排水沟渠。5)现场材料专人看护,按标准分类码放。水泥和其它易飞扬的材料应安排在库内存放,现场存放油料必须进行防漏处理。6)对于施工所影响的树木

34、及构筑物,要用草袋包扎或搭防护栏进7T保护。7)土方施工时,为防止遗洒,车辆不得超载,应拍实或加布苫盖,在驶出现场前的一段道路上,铺垫草袋或麻袋,出口设冲洗平台,专人冲洗轮胎,防止将泥土带入城市道路。1.6环境卫生管理1)设置职工专用食堂,食堂工作人员必须持有健康证,并定期体检,工作时做到带白帽子、白口罩和白围兜。2)食堂内做到生、熟食品分开,并做到无苍蝇、老鼠、蟑螂。3)食堂设隔油池。4)生活区设置相应的生活垃圾容器,分类存放,并落实专人管理,按规定时间清理。5)生活区内设置必要的职工卫生设施,并制定卫生制度,定期进行大扫除,保持生活设施整洁卫生和周围环境整洁卫生。二、成品保护和工程保修服务

35、的管理措施和承诺1、成品保护措施成品保护特指在工地施工过程中的成品和半成品保护。在采购和运输过程中的保护由公司商务部负责,在工地的保护由工程部项目经理负责。对必须提前安装的设备必须采取行之有效的保护措施,并制定相应的保护制度。 1)技术措施 有特殊要求的设备要遵照技术人员要求进行保护管理; 主要设备应在粗装修具备条件后安装,部分设备须在精装修具备条件后安装. 不易保护而又极重要的零配件,应尽可能在接近时再安装。 控制箱柜内的插件,安装前要取下保管好,不得随箱柜一起安装,以防丢失。 电线、电缆敷设完毕后,线槽、线盒应立即加盖,以防电缆外露丢失。 在正式交付前,保留设备上的保护膜等保护品.2)安全

36、保护措施 施工现场的设备及材料必须存放在室内封闭的临时库房,机柜、操作台等大型设备确无室内存放条件时,应加盖保护物,防止日晒雨淋。 禁止施工人员在施工中随意损伤、拆毁、或偷盗其他施工单位设备的材料和配件。 凡被雨淋、水淹的电气设备,应进行必要的干燥处理,经摇测绝缘合格后,方可再行使用。 现场施工过程中易受到碰撞的贵重设备,必要时应采取加临时保护措施。 在出口终端面板安装前,为保护线缆不受损伤,必要时先安装临时保护板。 2、成品保护总则1)设备材料领用后,在运送至工地、现场存放、分项工程完成或单位工程竣工但尚未交付验收之前,都要按照合同书要求,采取必要的成品保护措施,防止损坏和丢失。2) 公司承

37、接的工程都要在合同书中订立成品保护条款,规定保护内容,划分双方责任,防止互相推诿,无法落实成品保护措施。3、运送过程中的成品保护1)在运送前,要对成品进行必要的包装。原产品包装符合运送要求的可以使用原包装;否则要更换或附加新的包装。包装上要标有适当的运输和搬运记号。2)根据产品类型,选用适当的运输工具。如控制器类的电子装置可用小型车辆;运送至外地的成品,必须用封闭型车辆运输。3)在包装以外,还要使用泡沫塑料、海绵、雨布等材料进行适当的防护和遮盖,防止或减轻运送过程中震动、磕碰、划伤、污损。对运送至外地的成品,项目部要派专人押运。4、现场存放中的成品保护1)工程用设备材料需要在现场存放的,项目部

38、必须设立满足存贮条件的封闭库房,由项目部经理指定专人负责管理,并接受管理部库管员的指导与监管。不允许露天堆放。2) 项目部要根据工程实际进度,合理安排领用设备材料数量,现场不允许存放过多的设备材料。第六章 工程进度计划与措施根据本工程招标文件的要求和现场考察情况况,结合本工程的特点、难点、工期要求及地形地貌等因素综合分析,道路的施工工程量大、质量要求高、技术含量高、工序复杂,是控制整个工程按期完工的关键。必须合理安排工序,突出重点以保证实现总工期目标。此外本工程施工进度计划还应保证几个阶段性工期的安排,以便整个工程的整体协调和部署。一、施工工期进度计划为了合理利用人工、机械,确保工期,本工程分

39、为两个作业段。为保证该工程按期完工,我司抽调素质高、责任心高、施工经验丰富项目管理人员及施工人员,提供充足的资金、物资、设备保障,保证在42日历天内完成本工程。二、进度计划保证措施根据本工程施工特点及工期要求,我公司计划在合同工期内,保证完成该项工程。为按目标完成工期,采取以下保证措施:1、增加施工准备的投入,缩短施工准备期工程中标后,项目主要管理人员保证在接到中标通知书后进场,进行临设工程的规划和设计,并同期搭建生产、生活设施,节假日不停工,尽量缩短施工准备期。组织好施工机械、设备和材料的加工订购,满足施工需要。急用机械设备必须保证在一周内进入施工现场。2、推行“项目法”施工,实行目标管理,

40、建立岗位责任制,搞好内部经济承包,奖罚分明。 3、配备指挥得力、效率高、应变能力强的项目管理班子,强化管理,健全内部经济承包责任制,利用经济杠杆的作用,充分调动广大职工的积极性、自觉性,作为保工期的组织和思想保证。 4、搞好工序的统筹、网络计划工作。工序安排科学合理,牢牢抓住关键工序的管理与施工,抓好各工序的后勤保障工作,控制循环作业时间,减少工序搭接时间,提高施工进度。 5、根据总进度的要求,编制施工生产计划,各施工段比学赶帮,对照检查,找差距、找原因,完善管理,促进施工。6、根据工程需要,抽调有施工经验、战斗力强的施工队伍,配备充足的劳动力,实行三班制作业,按生产计划情况编制材料供应计划,

41、超前订货加工,按时供货,并具有足够的库存存量,保证工程的物资需要。7、落实资金准备情况,并由公司拿出一部分专项资金,确保资金充足。8、确定合理的施工工序,组织好工序的穿插搭接施工,充分利用施工作业面,加快施工进度,缩短有效工期。9、对道路工程、绿化工程、土方工程组织连续施工,每日安排三班或两大班作业。10、配备足够的机械设备、易损件和机械设备维修保养人员,定期进行设备维护,保证投入使用的机械设备正常工作,满足连续施工的需要。11、落实“三检制”和岗位质量责任制,保证工序质量的一次成活。12、做好施工准备工作,采取措施保证施工机械和材料的供应。13、根据现场情况,将各管道、路面、电器工程穿插组织

42、施工,安排分区段流水作业,以加快工程进度,缩短工期。第七章、施工设备配备计划一、设备进场计划1、本工程所需投入的施工机械和检测仪器有:装载机、起重自卸汽车、平地机、潜水泵、洒水车、弯管机、剪草机、水平仪等,对于上述机械在施工准备阶段,由项目部设备部负责按工程所需办理机械选型、筹备工作。例如:2、机械选型:本着环保、生产率高、噪音小、污染小、机动性强的原则,优先安排公司内部自有机械。3、内部机械要有调配、调动使用计划,外部机械要有租赁合同、安全协议书。4、各种机械进场后,要保证其状况是完好的,能够立即投入使用,要求操作者技术高超,服务一流。5、所有大型机械都必须提前一天进场,其中交管部门不允许上

43、路行驶的机械,均上盘车运抵施工现场;设备部负责统一安排机械操作者的食宿、机械停泊位置。6、保证满足该工程的检测仪器(如水准仪、经纬仪、混凝土厚度检测仪、数显回弹仪等仪器)提前进场,随时对工程进行测量,已保证工程质量全部合格。 7、本工程拟投入的主要机械设备见(主要施工机具设备表) 。拟投入本工程的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1挖掘机KL-23P2日本200865KW良好基础自用2一吨翻DL06-314大连20081T良好运料自用3蛙式机夯WS6-ZK032顺义20071.1KW良好基础打夯自用4洒水车7Y-1150D1国产200

44、510T良好苗木浇水自用5混凝土搅拌机 PUH5862国产20051M3良好铺装、小品自用6推土机1202中国2007105良好道路自用7铲 车502中国2007120良好道路自用8专用打药车1T1中国2009110良好绿化养护自用9货 车5T2中国200660良好道路自用10小货车1.5T2中国200780良好道路自用11自卸车15T2日本2006110良好道路自用12面包车A0982中国2008100良好道路自用13剪草机T1602日本2009120良好绿化养护自用技术负责人岗位名称技术负责人姓 名张晶年 龄45性 别女毕业学校沈阳大学农业分院学历和专业园艺专业毕业时间1989年拥有的执业

45、资格职称证专业职称高级工程师执业资格证书编号00054862工作年限25主要工作业绩及担任的主要工作蒲河新城辉山农业高新区大溪地公园建设工程 技术负责人沈阳市铁西区北一新村园区道路绿化工程 技术负责人江南甲第二期景观园林工程 技术负责人布鞋三厂住宅区道路、绿化工程 技术负责人富力仙湖国际别墅C1D1组团景观绿化工程 技术负责人中房.凯旋城一期中心景观工程 技术负责人其他主要人员职 务姓 名职 称执业或职业资格证明证书名称级别证 号专 业养老保险注册建造师赵凤玉工程师资格证书中级00019795市政公用工程项目经理侯振斌工程师资格证书中级LY0120179园林项目总工程师张 晶工程师资格证书高级00054862园林技术指导张桂英工程师资格证书高级103E20091560园林设计施工队长侯东旭技工岗位证中级011004085园林施工员侯东海技工岗位证中级01100

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 学术论文 > 毕业论文/毕业设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
